收藏 分销(赏)

喷锌施工方案.doc

上传人:xrp****65 文档编号:5602284 上传时间:2024-11-14 格式:DOC 页数:7 大小:45KB 下载积分:10 金币
下载 相关 举报
喷锌施工方案.doc_第1页
第1页 / 共7页
喷锌施工方案.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

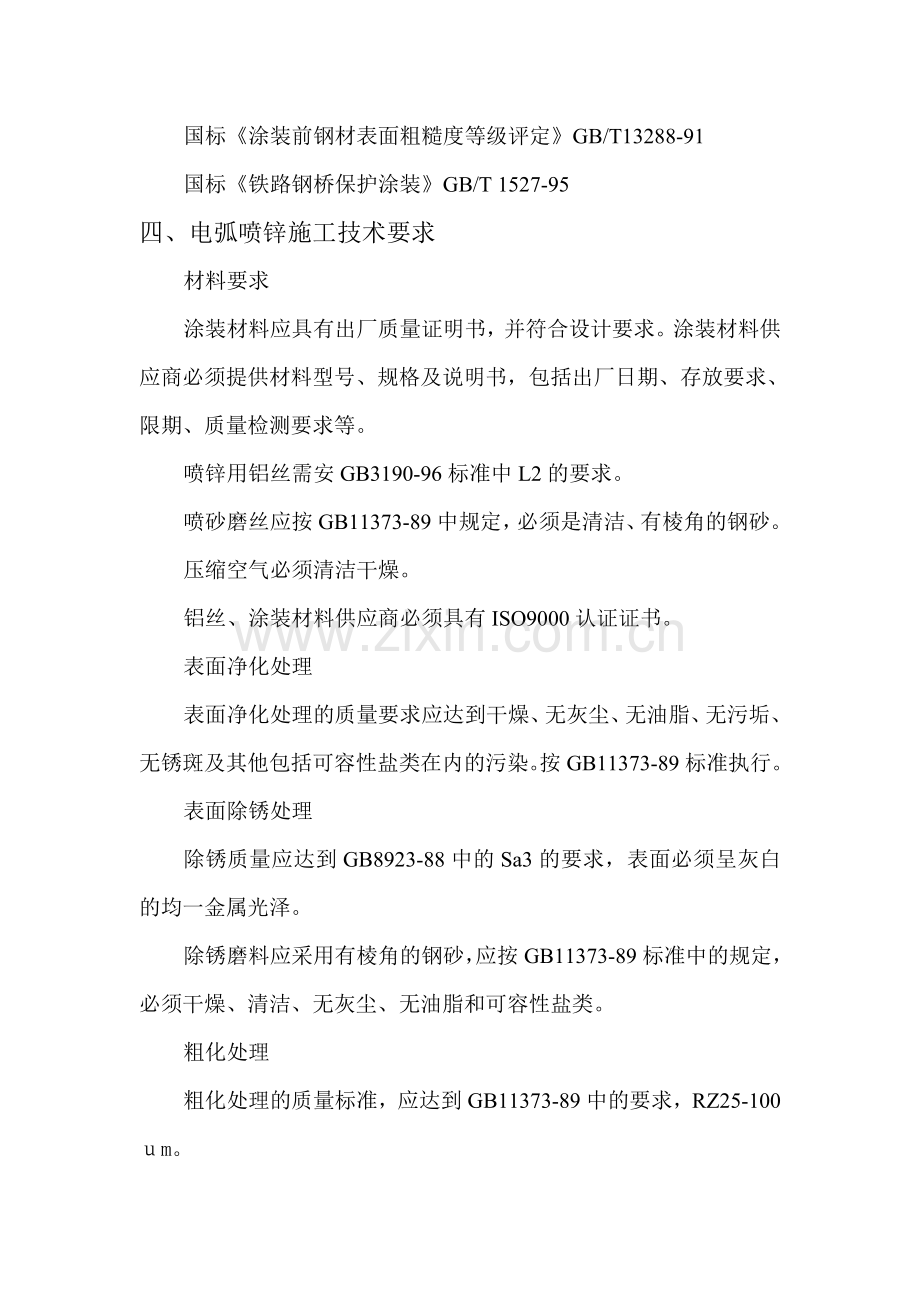

施工方案 一、工程概况 钢结构表面喷锌、刷封闭漆防腐工程. 1、表面涂装喷锌要求见下表 设计要求 设计值 备注 表面净化处理 无油、干燥 GB11373-89 除锈等级 Sa2.5 Gb8923-88 表面粗糙度 Rz25-100um Gb11373-89 电弧喷锌 200um-250um Gb/t3190-96 铝涂层专用环氧封闭漆 30um 二、施工现场措施 施工人员进场后必须按照厂里各项规定执行,施工现场,必须用采条布,全部搭封闭施工,现场喷砂喷锌,不得污染环境和空气,现场施工人员必须配带安全帽,系好安全带,穿着整齐,严格按照操作规程施工,喷砂的环境温度要求要于5摄氏度基面实际温度高于露点温度5摄氏度,喷砂后应及时进行喷涂,粗化后至开始电弧喷涂时间隔时间不得超过4小时,雨天不得超过2小时,应在室内或干燥的环境喷涂,施工现场禁止闲人入内。 三、技术要求措施与标准 国标《热喷涂铝及铝合金涂层》GB9795-88、GB9796-88 国标《热喷涂金属件表面预处理通则》GB11373-89 国标《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88 国标《涂装前钢材表面粗糙度等级评定》GB/T13288-91 国标《铁路钢桥保护涂装》GB/T 1527-95 四、电弧喷锌施工技术要求 材料要求 涂装材料应具有出厂质量证明书,并符合设计要求。涂装材料供应商必须提供材料型号、规格及说明书,包括出厂日期、存放要求、限期、质量检测要求等。 喷锌用铝丝需安GB3190-96标准中L2的要求。 喷砂磨丝应按GB11373-89中规定,必须是清洁、有棱角的钢砂。 压缩空气必须清洁干燥。 铝丝、涂装材料供应商必须具有ISO9000认证证书。 表面净化处理 表面净化处理的质量要求应达到干燥、无灰尘、无油脂、无污垢、无锈斑及其他包括可容性盐类在内的污染。按GB11373-89标准执行。 表面除锈处理 除锈质量应达到GB8923-88中的Sa3的要求,表面必须呈灰白的均一金属光泽。 除锈磨料应采用有棱角的钢砂,应按GB11373-89标准中的规定,必须干燥、清洁、无灰尘、无油脂和可容性盐类。 粗化处理 粗化处理的质量标准,应达到GB11373-89中的要求,RZ25-100um。 磨料要求:磨料应采用棱角的钢砂,应按GB11373-89标准中的规定,必须干燥、清洁、无灰尘、无油脂和可容性盐类。 压缩空气:粗化处理采用的压缩空气要纯净、干燥,空压机要配备、除湿、除油净化设备 。穿压机要与尘土飞扬的操作地分离,喷砂环境温度高于5摄氏度,基面实际温度高于露点温度5摄氏度。 喷砂后应及时进行喷涂,粗化后至开始电弧喷涂的间隔时间不得超过4小时,雨天不得超过2小时。应在室内或干燥的环境喷涂。经粗化处理的表面应立即一次性联系进行喷涂作业,因特殊原因而中途停止喷涂,对于尚未施喷的粗化表面,检查其是否生锈,如发现生锈必须在喷砂除锈,达到标准要求。 电弧喷涂 1、喷涂前的准备工作 喷涂工人应进行技术培训,学习工艺和操作规程持证上岗。 检查电源、空压机、风包、喷枪等性能和试运转情况。 根据工艺要求进行试喷。 经检查合格后,方可开始喷涂。 检查表面预处理质量。 环境测定 2、电弧喷涂工艺参数(以工艺评定为准,如下参数供参考) 电弧喷涂电流100-300A,电弧电压24-34V,雾化气体气压0.5MPa以上,喷涂极力150-200mm,喷涂角度大于60度,喷涂过程中基表面温度小于200摄氏度,喷涂气温5摄氏度<t<35摄氏度,湿度小于80%。 3、涂层后处理 涂层后处理是指喷涂层缺陷修复处理,如涂层表面出现裂纹、鼓泡、脱皮、起皮、反锈等缺陷,一定要用扁铲铲掉,并局部再次喷砂,粗化合格后再重新喷涂。 4电弧喷涂层结合力 电弧喷涂层结合力大小,决定于涂层能否长久有效提供钢的耐腐蚀保护,如果涂层结合不牢,涂层将失去意义。 选择与施工安全一样的表面预处理工艺、喷涂工艺和质量控制要求,在施工现场对预先准备的,张拉剩余纵向水平钢束,施工桥面附属工程,成桥。结合力试件进行喷涂,经粘结后做拉身试验。电弧涂层合力检测方法按GB9794-88热喷涂锌、锌合金涂层及其试验方法执行。结合应大于9.8MPa。 封闭处理 喷涂合格后应立即进行封闭理,封孔前电弧喷涂表面不得有污染和水气,封闭涂装应在露点温度3摄氏度以上,相对湿度85%以下进行,雨天应停止封闭涂装作业。应在通风良好的环境下施工。封闭施工应分别进行预涂和封闭涂装两部分,对边角和死角地采用手工提前进行涂刷,封闭时采用高压无气喷涂设备进行,第一道封闭涂层最好采用手工涂刷,以便封闭剂能更好的渗入。 封闭涂层厚度可以用磁性测厚仪进行测量。 封闭涂层结合力按GB9286-88色漆和清漆漆膜的划格试验,采用机械切割方法,直接在工作表面进行,切割1mm的方格,切割面积6×6mm,观察划格区域涂层脱落情况,评价封闭涂层结合是否通过,封闭涂层结合力应达到1级以上,结合力1级为切口交叉处涂层有少许薄片分离,但划格区域影响面积明显不大于5%,结合力0级为最高,即切割边缘安全平滑、无一格脱落。 油漆涂层 施工温暖10-35摄氏度,相对湿度小于80%,空气清洁度,要求环境减少尘或无尘。 5、质量检测 预处理检测 喷砂除锈等级和表面粗糙度检测按GB11973-89、GB8923-88标准执行,必须达到Sa3级,Rz25-100um,采用比欧洲样块进行比较或粗糙度仪检测。 金属喷涂涂层质量检测 涂层厚度,涂层结合强度按GB/T9793-87、GB4956-85、GB8642-86标准执行,厚度达到设计值。结合力大于9.8MPa。 材料按GB3190-96标准执行。 密度按GB9796-88标准执行。 孔隙率按SJ1280标准执行。 有机涂层检测 涂层厚度设计值、附着力达到1级以上,按GB4956-85、GB9286-88执行。 五、安全措施 1、安全责任重于泰山,安全生产管理是项目管理的重要组成部分,是保证生产顺利进行,防止伤亡事故发生而采取的各种对策,它既管人又管要管生产现场的实物、环境。 2、严格执行有关安全生产管理方面各项规定条例等。 3、研究采取各种安全技术措施,改善劳动条件,消除生产中的不安全因素。 4、掌握生产施工中的安全情况,及时采取措施加以整改,达到预防为主的目的。 5、认真分析事故苗子及事故原因,制定预防发生事故的措施,防止重复事故的发生。 6、明确安全目标,杜绝一切事故与火灾事故的发生。 7、建立健全各级、各部门、各施工队的安全生产责任制,对每位职工都要进行安全教育、考、并签订安全责任状。 8、要对部分项目工程进行特别的安全技术交底。 9、必须建立定期安全检查制度,且检查有记录。 10、特种工种作业持证上岗,必须遵章守纪,佩带标记。 11、建立工伤事故处理档案,认真按规定进行处理报告,做好“三不放过”工作。 具体安全措施 1、坚决执行国家劳动部颁发的《劳动操作规程》,按照防腐工程工艺要求精心操作,并采取安全与工奖挂钩,正确使用个人防护用品和安全防护措施,进入施工现场必须戴安全帽,穿工作鞋,在没有防护设施的高空、陡坡施工时,必须系好安全带。 2、应对全体人员进行详细的安全交底,参加安装人员要明确分工,工种要对号入座,利用班前会、小结会,并结合现场具体情况提供保证安全施工的要求,上下交叉作业,要做到“三不伤害”,即;不伤害自己,不被别人伤害,不伤害别人。距地面2米以上作业要有防护措施。 3、高空作业要系好安全带,所有施工人员必须戴好安全帽,进入2米以上要张设密度网(安全网),所有所用的安全用品,要反复检查,防止腐烂,即不合格产品,对安全用品要定期进行调换,高空人员的手用工具袋及工具,在高空传递时,不得扔投。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
