1、施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工 现场的方法招标文件要求,本合同段工期为20个月。根据我单位承 建类似工程的经验和资源配置情况,计划实用工期为18个月(其中施工准备30天)。详见表7施工总体计划表。1、工程所用施工设备全部由我方自备,拟配备先进的、性能良好的施工机械,以满足工程需要。详见表3拟投入本 合同工程的主要施工机械表。2、根据本工程特点及合同工期要求,分三个阶段合理组 织人员,设备进场。第一阶段:施工准备阶段,组织人员、机械设备进场,安装调试,进行临时设施的施工,施工图等 技术资料的审核,线路复测及建筑物的放样,制定实施性施 工组织设计及质量计划,现

2、场劳力投入约为300人。第二阶 段:完成所有桥涵工程,对路基开挖及填筑、路基防护及排 水和隧道工程等展开均衡施工,现场高峰期投入2200人左右,第三阶段:工程整理与竣工资料移交等工作,现场人数约200 人左右。3、人员设备均根据工程特点由我单位统一调配,组建本 工程项目管理机构,投入专业配套施工机械,抽调专业施工 队伍,按三个施工阶段组织进场。各阶段人员、机械设备用 汽车直接运至工地。4、工程所需的主要工程材料如钢材、钢绞线、锚具、水 泥等统购材料由项目部统一计划采购。其他主要的工程物资,将根据招标文件要求,经采样检验合格后确定最终的合格供 应商,严把材料关,砂、碎石、片石、块石等地材根据设计

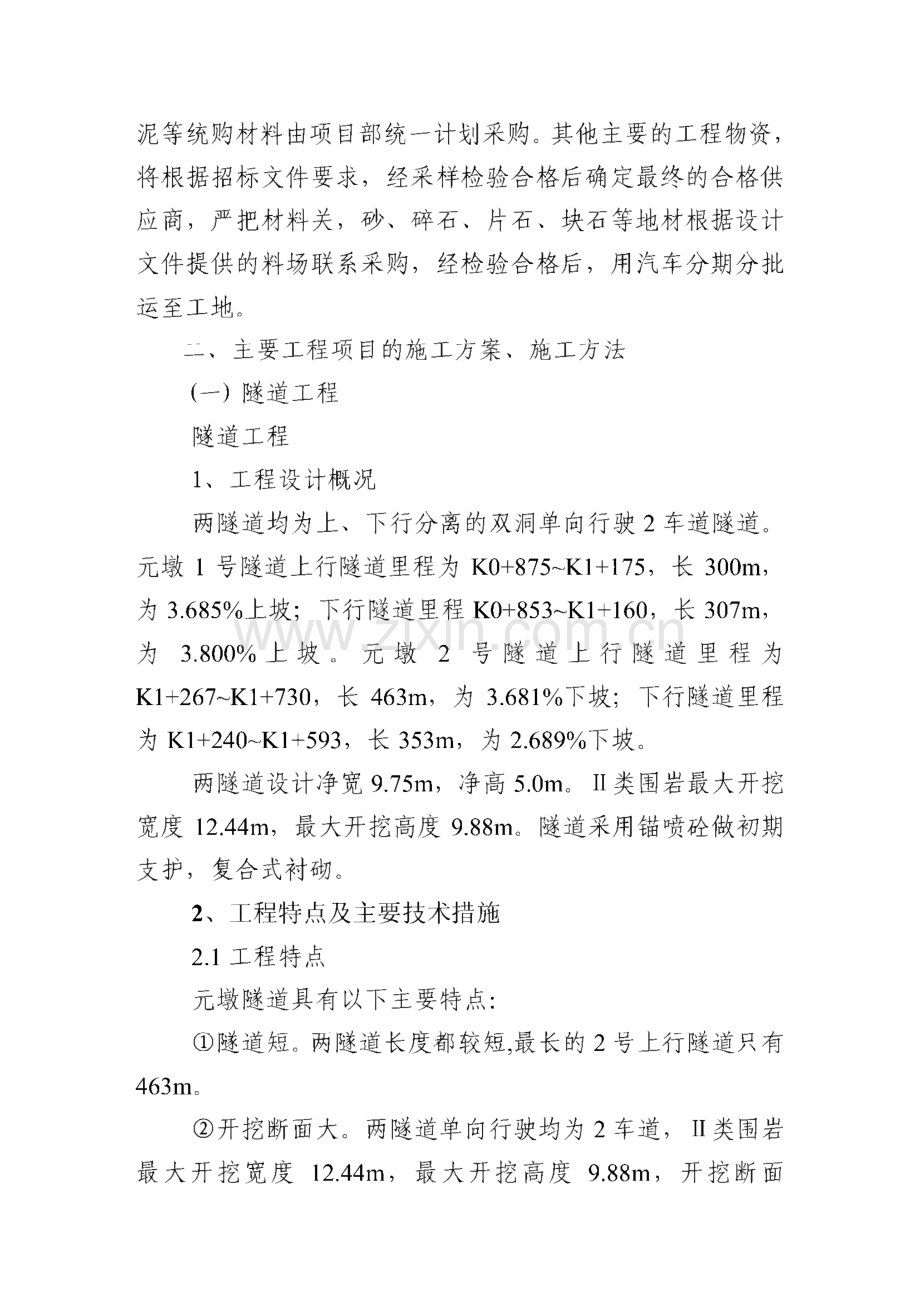

3、 文件提供的料场联系采购,经检验合格后,用汽车分期分批 运至工地。二、主要工程项目的施工方案、施工方法(一)隧道工程隧道工程1、工程设计概况两隧道均为上、下行分离的双洞单向行驶2车道隧道。元墩1号隧道上行隧道里程为K0+875K1+175,长300m,为3.685%上坡;下行隧道里程K0+853K1+160,长307m,为3.800%上坡。元墩2号隧道上行隧道里程为 K1+267K1+730,长463m,为3.681%下坡;下行隧道里程 为 K1+240K1+593,长 353m,为 2.689%下坡。两隧道设计净宽9.75m,净高5.0m。H类围岩最大开挖 宽度12.44m,最大开挖高度9.

4、88m。隧道采用锚喷龄做初期 支护,复合式衬砌。2、工程特点及主要技术措施2.1 工程特点元墩隧道具有以下主要特点:隧道短。两隧道长度都较短,最长的2号上行隧道只有 463mo开挖断面大。两隧道单向行驶均为2车道,II类围岩 最大开挖宽度12.44m,最大开挖高度9.88m,开挖断面105.7m2 o埋深浅。隧道进、出口埋深浅,元墩1号隧道、2号 隧道上、下行进、出口均有明洞,隧道的最大埋深也只有 40m 90m。地质条件差。元墩1号隧道穿越岩层为泥岩夹页岩,薄层构造,层理发育,易风化成碎片状,全部为II、III类围 岩,元墩2号隧道n、in类围岩也占52.7%64.1%。II.III 类围岩

5、岩石也较破碎。有地下水。地下水由大气降水补给,由于岩体破碎,地表水易于渗入,成地下水。地下水使泥岩软化,降低强度。元墩2号隧道宁强端紧接黄坝河大桥,不宜施工,只 能从勉县端施工,不但沟谷狭窄,施工是反坡,条件困难。2.2 主要技术措施根据元墩隧道特点,结合我单位拟投入的设备能力,公 路隧道施工经验及技术水平,确定采用如下技术措施:由于地质条件差,隧道开挖采用我单位独创并获得科 技进步一等奖的线形微震爆破新技术和光面爆破技术,尽量 减少对围岩的扰动,并及时做好初期支护,必要时提前施作 二次衬砌,以确保施工安全和工程质量。对于易出现塌方的II、III类围岩,采用超前小导管等 预支护措施,确保安全通

6、过。开挖采用短进尺、弱爆破,洞 口段尽量采用机械开挖,以最大限度减少对围岩的扰动。开挖方法,II、HI类围岩采用超短台阶法,上、下台 阶同时钻孔同时爆破,以减少爆破次数和对围岩的扰动。IV 类围岩采用全断面法,以便使用大型机械。二次衬砌两隧道均采用衬砌台车,先墙后拱施工,以 保证衬砌的整体性和防渗性。根据“新奥法”施工原理和要求,及时开展施工量测,做好信息反馈,以指导安全施工。加强排水措施,及时排除地下水,防止浸泡围岩。3、施工方案元墩1号隧道较短,上行隧道300m,下行隧道307m,不是控制工期工程,安排二个施工队从勉县端单向施工,一 个队负责一个洞口。元墩2号隧道上行463m,下行353m

7、,元墩2号隧道宁 强端紧接黄坝河大桥,又无弃磴场,不宜施工,我单位从勉 县端单向施工,上、下行隧道安排二个队施工。元墩1号隧道地质条件较差,岩石为泥岩夹页岩,为II、III类围岩,设有工字钢PS格构梁支撑,为施工安全和便于架 设钢支撑,开挖采用超短台阶法,整个断面分上、下两部分,下部滞后上部35m,如图3-1所示。元墩2号隧道其中II、III类围岩亦用超短台阶法开挖,石质较好的IV类围岩用全断面法开挖。元墩1号隧道掘进采用简易台车和气腿式凿岩机钻孔,上、下台阶同时钻孔爆破。2号隧道用液压钻孔台车钻孔。出 磴均用无轨运输,装载机装磴,大型自卸汽车运罐。两隧道 的二次衬砌采用衬砌台车施做,自动计量

8、跄搅拌站拌制建,校搅拌运输车运送聆,输送泵送建入模,高频插入式震捣器 和附着式震捣器联合震捣,以确保校内实外光。使用自制防 水卷材安装台车敷设土工布和防水板。明洞采用大开挖施工,其余段均用暗挖法施工。由于隧道短,采用小型轴流通风机进行通风。元墩1号隧道是上坡施工,水可自行流出,在隧道中心 设排水沟排出,元墩2号隧道为下坡施工,采用机械排水。4、主要施工方法和工艺两隧道主要按“新奥法”施工,并按图4-1所示程序组 织施工。修 改 施 工 方 案修 改 爆 破 参 数修改支护参数否施工准备实施性施工组织计划初期支护监挖量测是否符合管理基准防水卷材施工二次衬砌开 挖是-结 束图4-1施工程序4.1

9、明洞施工元墩隧道各口均有明洞,施工采用大开挖,开挖主要采 用机械,局部坚硬岩石用控制爆破炸除。开挖前做好地表排 水系统,开挖从上向下进行,随开挖随防护,防止滑塌。待 暗洞掘进一定长度,不影响明洞建衬砌安全时,进行先墙后 拱全断面模注钢筋腔并及时做好防水层和回填,以确保安全,其工艺流程如下:测量划线开挖边仰坡防护台车就位绑扎钢筋灌注碎做防水层填明洞施工工艺流程图4.2 洞口 II类围岩开挖洞口为II类围岩浅埋段采用超短台阶法开挖,下台阶滞 后上台阶35m,上台阶的磴用长臂反铲挖掘机清理到下台 阶,然后装运出磴。由于洞口围岩风化破碎,为了防止洞口坍塌和能顺利进 洞,采用 50小导管注浆进行超前支护

10、围岩,开挖后及时做 初期支护,并用工字钢架加强初期支护。开挖进尺控制一次 立一槁工字钢拱架,以保证施工安全。为保证洞口稳定,在 明洞衬砌外施作2m套拱,支挡仰坡,防止坍塌,见图4-2。图4-2洞口开挖示意图洞口开挖主要用机械进行,若有坚硬岩石时则采用控制 爆破炸除,以降低震动减少对围岩的扰动。并且控制每次开 挖进尺0.8m,即一槁工字钢拱架间距,以便及时架立钢拱架 支护围岩,确保安全。洞口开挖工艺流程如下图。测量划线施做套拱施打小导管并注浆开挖装硝运输初喷碎打锚杆挂网架钢拱架补喷碎至设计厚度下一循环若使用爆破开挖时,其作业循环时间见表4-1。作业循环时间表4-1项H测量 划线打小 导管 并注

11、浆钻孔装药 爆破通风 除尘清除 危石初喷 碎装喳 运输打锚 杆挂 网立钢 支撑喷至计度 补给设厚合计时间(h)1.03.52.01.00.50.51.03.52.01.53.019.5注:打小导管注浆时间为平均到每循环中的时间,不是实际施做时间。4.3 HI类围岩开挖in类围岩,岩石也较破碎,采用 50小导管注浆进行超前支护并设有PS格构梁加强初期支护,亦采用超短台阶法开 挖,用线形微震爆破法施爆。为了防止塌方保证施工安全,开 挖后及时架立钢支撑和施作初期支护。其工艺流程如下图。测 量 划 线施做小导管并钻孔装 药 爆 破通风降尘清除危石初喷碎装硝运输打锚杆挂网补喷碎至设计厚度钢 支 撑下循

12、环控制掘进每循环进尺1.5m,即每二循环立三幅钢支撑,循环作业时间见表4-2。作业循环时间表4-2项目测量施做 小导 管并 钻孔装药 爆破通风 除尘清除 危石初喷 佐装硝 运输打锚 杆挂 网立钢 支撑补喷 碎至 设计 厚度合计时间(h)1.04.51.50.50.51.04.52.01.54.021.0元墩1号隧道掘进工班人员及职责见表4-3。工班人员及职责 表4-3序号名称人数1工班长1负责本工班的组织指挥2安全员1负责本工班的安全、清理危石等3电工1负责本工班照明等用电工作4钻孔工10负责钻孔等5爆破工6负责制作起爆药包、运送炸药、装药堵塞、连线 起爆等6装载机司机1负责装硝机装硝等7汽车

13、司机4负责运硝工作8喷碎工8负责喷碎料的拌制、运送、喷射等工作9锚杆工8负责锚杆运送以及安装、挂网等10辅助工5负责洞内清道等辅助工作11修理工1负责本工班的机械修理等工作合计46元墩2号隧道掘进工班人员及职责表4-4工班人员及职责 表4-4序号名称人数1工班长1负责本工班的组织指挥2安全员1负责本工班的安全、清理危石等3电工1负责本工班照明等用电工作4台车司机3负责台车钻孔告等5爆破工8负责制作起爆药包、运送炸药、装药堵塞、连线 起爆等6装载机司机1负责装硝机装硝等7汽车司机4负责运磴工作8喷砂工8负责喷佐料的拌制、运送、喷射等工作9锚杆工8负责锚杆运送以及安装、挂网等10辅助工6负责洞内清

14、道等辅助工作11修理工1负责本工班的机械修理等工作合计424.4 IV类围岩开挖IV类围岩,石质较好,采用全断面开挖,用全液压钻孔台车 钻孔,装载机装磴,自卸汽车运输。为保证施工安全,初期支护采 用系统锚杆,单层钢筋网喷12cm厚20号跄。其工艺流程如 下。测量钻孔装药爆破通风降尘清除危石装硝运输初期支护下一个循环每循环进尺3.0m,循环作业时间见表4-5。作业循环时间表4-5项目测工钻孔装药 爆破通风 除尘清除 危石装硝 运输初期 支护合计时间(h)1.54.02.00.50.56.04.519.05.工期安排元墩1号隧道上行隧道长300m,下行隧道长307m,2 号隧道上行长463m,下行

15、长353m。根据隧道工程量和我单 位拟投入的劳动力及机械设备,共安排工期18个月,施工进 度计划见附图1附图4。由于不是控制工期工程安排进度较 保守,根据我处施工能力,如果需要时,工期还可提前。1号隧道勉县端场地比较宽敞,安排二个队从进口施工。一个队负责一个口,隧道石磴用于填筑路基。2号隧道宁强端因紧接黄坝河大桥,又无弃喳场地,不 宜从此端施工。安排二个队从勉县端单口施工,共用一台钻 孔台车。隧道石渣弃于弃磴场。5.1 进度指标根据以往施工经验,我单位投入的机械设备,安排切实 可行并留有余地的进度指标。综合月成洞如下:1号隧道上行 30.9m;1号隧道下行31.4m;2号隧道上行41.5m;2

16、号隧道 下行37.2m。各工序进度指标见表5-1。各工序施工进度指标表51隧 道 名岩类别及衬砌 型 项目 后粽IIIIIIVSnSmSiv号 隧 道掘进月进尺(m)2545二次衬砌月进尺(m)6070仰拱及回填月进尺(m)9090水沟及电缆槽月进尺(m)120120路面及稳定层月进尺(m)10001000号 隧 道掘进月进尺(m)3050100二次衬砌月进尺(m)607090仰拱及回填月进尺(m)9090水沟及电缆槽月进尺(m)120120120路面及稳定层月进尺(m)1000100010005.2 工期安排 各工序工期安排尽量减少相互干扰,同时又能平行作业,以 缩短工期,见表5-2。元墩隧

17、道进度安排表表5-2名称线别项 目起迄时间(年。月。日)历时(天)元 墩号 隧 道上行施工准备明洞开挖2000.11.252001.1.2460掘进2001.1.252001.11.20295衬砌2001.3.1-2001.12.20290仰拱及回填2001.8.262001.12.27122电缆槽及水沟2001.10.5-2002.1.692路面及水泥处治排水基层2002.1.102002.1.2011下行施工准备明洞开挖2000.11.252001.1.2460掘进2001.1.252001.9.30246衬砌2001.3.1-2001.10.27237仰拱及回填2001.7.162001

18、.11.3108电缆槽及水沟2001.8.262001.11.158()路面及水泥处治排水基层2001.11.212001.11.3010元 墩号 隧 道上行施工准备明洞开挖2000.11.252001.1.2460掘进2001.7.262002.3.18233衬砌2001.9.1-2002.4.5215仰拱及回填2001.12.1-2002.4.20140电缆槽及水沟2002.1.212002.5.5105路面及水泥处治排水基层2002.5.102002.5.2112下行施工准备明洞开挖2000.11.252001.1.2460掘进2001.1.252001.7.25180衬砌2001.3.

19、1-2001.8.20170仰拱及回填2001.4.162001.9.14149电缆槽及水沟2001.6.112001.9.30110路面及水泥处治排水基层2001.10.6-2001.10.19136、主要工序的施工慎拉6.1 拱部超前支护两隧道II类围岩设有歹50 x5小导管注浆超前支护,元 墩1号隧道使用泰马克251型钻机钻孔和安装。元墩2号隧 道使用液压钻孔台车钻孔和安装。6.1.1 超前小导管施工a.小导管参数。长度一4.0m,外径一/50mm;环向间距一50和70cm。外插角一5。;搭接长度一不小于1.0m。材料一厚5mm热轧无缝钢管;注浆材料一水泥浆。小导管四周钻4排孔眼,呈梅花

20、形布置,纵向间距 15cm,前端做成尖形,尾部焊 6加强箍。b.小导管施工小导管采用先钻孔后下钢管法施工,钻孔时开孔从工作 面最后一根工字钢拱架上部穿过,打入小导管后,钢管尾部 和工字钢架焊接成整体。止浆墙采用喷射龄,掌子面和附近 拱部1.0m范围,喷30cm厚建进行封闭。孔口用CS麻丝胶泥 止浆。然后进行注浆。其施工工艺如下:测量布孔清孔顶入钢管封闭掌子面清管注浆钻孔开 挖小导管施工示意图见图6-1。图6-1小导管施工示意图c.注浆(I)浆液。本隧道采用单液水泥浆。其水灰比暂定为1:10.8:1。施工时根据实际试验调整确定。如果地下水大时,可注水泥,水玻璃双浆液。注浆使用425#水泥。(II

21、)注浆压力。初压0.5 l.OMpa,终压45Mpa。(III)单孔注浆量。单孔注浆量和围岩的孔隙率有关,施工时可初步按下式 计算:Q=7T.R02.L.n.PQ一浆液注入量(n?)Ro一注浆有效扩散半径(m)L注浆段长度(m)n岩体裂隙率或孔隙率,一般取15%B一浆液的充盈系数,取0.30.9d.注浆工艺采用KBY50-70型双液注浆泵进行注浆,注浆工艺流蝇程如图6-2 o图6-2注浆工艺流程图e.注浆注意事项(I)注浆前检查注浆泵、管路及接头的牢固程度,防止 浆液冲出伤人。(II)注浆时密切监视压力变化,发现异常及时处理。(III)注浆注意防止串浆和跑浆,若发生串浆和跑浆要停 止注浆,分析

22、原因随时解决。(IV)做好注浆压力、注浆量、注浆时间等各项记录。6.2 钻爆钻爆是保证开挖断面轮廓平整准确、减少超欠挖、降低 爆破震动、维护围岩自承能力的关键,我处采用独创的线形 微震爆破新技术,可以达到以上目的,施工时要做好以下几 项工作。a.测量。测量是控制开挖轮廓精确度的关键。我处采用 DMY-1型隧道断面激光测量仪,每一循环都由测量技术人员 在掌子面标出开挖轮廓和炮孔位置。b.钻孔。采用气腿式凿岩机钻孔。钻孔时按照炮孔布 置图正确对孔,钻孔严格按设计炮孔方向钻进,把对孔误差 减到最小,以确保爆破质量。掏槽孔要保证平行,周边孔开 眼要在轮廓线内5cm,外插角1。一2。,保持开挖错台在10

23、cm 以内;周边孔对孔误差环向不大于5cm,径向不大于3cm;掏槽孔不大于3cm,其它炮孔开眼误差不大于5cm。c.装药。钻完孔要把炮孔吹洗干净,经检查合格后才可 装药。装药分片分组负责,严格按爆破设计规定的装药量、雷管段号“对号入座”。爆破网路连接、检查及起爆,按照爆 破设计要求和爆破安全规程GB6722-86执行。d.堵塞。堵塞炮孔可以提高炸药能量的利用率,从而减 少炸药用量,降低爆破震动效应。装药后用合格炮泥进行认 真堵塞,掏槽孔要把不装药部分堵满,周边孔堵塞长度不小 于20cm,其余炮孔堵塞长度不小于最小抵抗线的80%,以确 保爆破效果和安全。钻爆参数见爆破设计。6.3 初期支护喷、锚

24、支护可迅速控制或限制围岩松弛变形,充分发挥 围岩自承能力,是“新奥法”施工的重要环节。本隧道采用 锚、喷作初期支护,II、HI类围岩挂有双层钢筋网,并有工 字钢和PS格构梁加强初期支护。喷锚支护按照锚杆喷射殓 支护技术规范GBJ 86-85、公路工程质量检验评定标准J TJ 071-98和其它有关规范、规则施工和检查。6.3.1 喷射於:预拌料在洞外以强制拌合机拌合,用跄输 送车运至洞内工作面。采用TK-961型湿喷机和MBT/MEYCO 跄喷射机械手进行“湿帆喷作业”以降低粉尘,减少回弹量。其工艺流程如下图。料场配料 一 拌合机 一早强剂等 外加剂喷嘴a.配合比砂、石料由试验室按照规范选用合

25、格料,水经过化验合 格才可使用。初定配合比如下:水泥:砂:碎石:水=1:220.5以上为参考配合比,施工中结合实际由实验室选定,喷射混凝土的混合料要随拌随用。按照试验室选定数量掺入早 强剂和速凝剂。b.喷射混凝土的质量标准混凝土分层喷射,初喷厚度35cm,以后分层喷射至设 计厚度。喷球表面要平整圆顺,钢筋、钢拱架等不外露,保 护层厚度不小于2cm。喷腔厚度要随时检查,厚度不够或不 平则进行补喷。如果有开裂、下坠和滑移等现象要清除重喷。6.3.2 锚杆两隧道采用注浆锚杆,为保证施工质量,我单位采用专 用NZ130A型注浆机注浆,采用掺加F DN早强剂砂浆,注浆 用525号水泥,水灰比0.380.

26、45,水泥和砂的比例1:1,并 掺入5%氧化镁膨胀剂。施工时由试验室选定各种配合比,以 保证锚固质量。元墩1号隧道用气腿式凿岩机,2号隧道用钻孔台车钻 锚杆孔,钻孔前按设计位置定出孔位,当遇石质破碎时,可 采取加深、加密锚杆措施。钻孔应和锚杆所在部位岩层面垂 直,钻孔直径大于杆体直径15mm,钻孔深度大于锚杆长度 10cm。锚杆安装作业在初喷建后立即进行。6.3.3 钢筋网片、工字钢拱架和PS格构梁的制作及安装。加工时其材质、规格、结构形式严格按设计要求。焊接 件的焊接工艺和质量按钢结构工程施工及验收规范 GB50205-95的要求操作和检查。拱部钢筋网片直接在工作面 制作,边墙钢筋网在洞外制

27、作,进洞安装。钢拱架在洞外利用 胎架制作,工字钢架也可在工厂订做。安装工作是在初喷建 和打锚杆后进行,安装时中线、高程和垂直度均由测量严格 控制,并与锚杆钢筋网焊接成整体,在两根钢拱架之间环向 每米设一根 22纵向连接钢筋把钢拱架连成整体。钢拱架和 初喷建表面密贴顶紧,若有空隙时先用特制的楔形跄垫块挤 紧,再喷建填充密实,尔后进行喷松作业。6.4 装罐运输两隧道均采用无轨运输出喳,使用装载机装喳,自卸汽 车运磴至填方处或弃罐场。上台阶的石喳用长臂反铲挖掘机清理到下台阶进行装 运。6.5 防排水施工6.5.1 隧道衬砌防水卷材的安设两隧道衬砌防水采用TDT450 土工布和0.81.0mm厚防 水

28、板,铺设在初期支护和二次衬砌之间。防水卷材的安设在自制的台车上进行,台车长7m轨崛 距与衬砌台车相同。安设采用吊挂式,每In?不少于一个吊 挂点。吊挂工作超前二次衬砌1020 m。为了保证粘结质量,粘结工作在洞外进行,粘结成大块后进洞安装。洞外场地平 整硬化,并采取防雨措施。防水卷材大块在平整的场地上拼 接,环向长度根据隧道实际喷建内轮廓长留出1.0-1.5m富 裕量,以防模注球时拉坏。纵向一般用34幅拼接成一大块,以便于搬运吊挂为宜。拼接健宽度10cm,洞内接健和二次衬砌工作健错开1m 以上。防水卷材吊挂前,为防尖物刺破做好以下工作:a.凸出的钢筋头等铁件,先切断,后锤平并抹砂浆防护。b.清

29、除喷龄表面的凸出石等尖物,并找平使表面平整圆顺。6.5.2 施工缝和沉降缝防水a.施工缝防水。施工缝采用BW型遇水膨胀止水条止水。施工时在挡头 板中线处钉一光滑板条,大小和1/2止水条同,拆模后在槽 中放入止水条,并用胶和钉加以固定,防止灌筑下一环跄时 移位。b.沉降缝防水。在围岩类别变化处和衬砌结构变化处设置沉降缝。沉岷 降缝采用PE型中埋式橡胶止水带止水。根据以往施工经验,橡胶止水带的安设比较困难,必岷 须精心施工。模筑跄时,在沉降缝处设置钢筋夹,卡住止水 带,并用浸沥青木丝板和挡头板一起夹住止水带,防止灌筑 建时变形移位。6.5.3 衬砌排水施工根据地下水情况,纵向间隔510m环向设置Q

30、型半管排 水管,把水引入横向排水管经由排水沟排出洞外。环向排水管 安装在初喷徒后进行,在有渗水处安装排水半管,然后再喷 腔覆盖,若有渗水时,重复以上工作,直至喷球表面无渗水 为止。在初期支护完成后,有渗水处纵向间隔3.0M,无水处间 隔5.0M,从拱腰至墙底打深50CM排水孔35个,环向设置 YAS型排水半管,把水引入纵向排水管,半管外用砂浆封闭。在边墙下部设PVC/160 x4纵向排水管和防水板同时施工。6.6 二次衬砌6.6.1 施工工序采用全断面模筑二次衬砌。其衬砌施工时间由监控量测 结果决定。一般水平收敛速度小于0.15mm/d,或拱项下沉速 度小于O.lmm/d,即围岩变形基本稳定后

31、施做。两隧道用25号校做二次衬砌,25号校严格按“规范”及设计标准进行施工。根据泵送建施工工艺设计配合比,通 过试验后确定,保证达到强度指标25号。球采用自动计量强 制式拌合机拌制,搅拌时间不小于2min。跄用运输车运送至 工作面,用输送泵送入衬砌台车模板内。用插入式震捣器和 附着式震捣器震捣密实。每循环衬砌长度10m,其施工工艺 流程如下图。清理基底测量检查衬砌台车就位测量校核自动计量拌制碎位运输车运送佐泵送碎入模震捣器震捣拆模养生6.6.2 衬砌施工二次衬砌采用HZQ-500型硅搅拌站拌制桂,搅拌站自动 计量可保证於质量,每小时生产25m3,完全可以满足要求。衬砌施工严格按公路隧道施工技术

32、规范J TJ 042-94 及其它有关规范组织施工。建搅拌、运输、泵送及灌注间隙 等时间,严格按规范操作。模板位置要准确,经技术人员检 查无误后才可灌注於。工作缝和沉降缝处按照设计位置安装 好遇水膨胀止水条和止水带,并固定牢,防止灌筑彼时变形。严禁模板及堵头板损坏防水卷材,并设专人进行检查和粘补。按设计预留、预埋各种孔洞和管线。对衬砌施工缝进行防渗处理,除安设止水带外,上一帆 模硅端头进行凿毛清洗后才灌筑下模建。此外,跄的工作缝 要和防水卷材洞内接缝错开1.0m以上。二次衬砌工班人员及职责见表6-1 o二次衬砌工班人员及职责表6-1序号名称人数职 责1工班长1负责本工班的组织指挥工作2安全员1

33、负责本工班的安全工作3电工1负责照明和台车用电等4上料工6负责砂、石、水泥上料5搅拌机司机2开搅拌机6碎输送车司机2开碎运输车7碎输送泵司机2管理碎输送泵8立模工6负责台车就位等操作9验入模工10佐入模和震捣10辅助工6做各种辅助工作11修理防水卷材工1检查修理防水卷材合计386.7 仰拱及回填两隧道在II、III类围岩中设有仰拱,仰拱施工在二次衬 砌后进行。仰拱和落底工作同时施工,即落底后随即施作仰 拱以免边墙失去支撑时间太长。仰拱灌注24h后施作仰拱回 填建。龄拌制运输等工作与二次衬砌相同。为了防止仰拱施工和其它工作的干扰,我单位采用仰拱 施工防干扰平台,如图6-3所示,经过几条高速公路隧

34、道施工图63移动作业平台检验,效率极高。其施工工艺流程如下。移 动 平 台灌注填充碎仰拱填充立模灌注仰拱碎仰拱立模测量检查清挖基底拼装工作平台养护每次施工长度根据围岩情况决定,最长不超过8m。为 保证边墙稳定,其施工缝和二次衬砌施工缝错开长度不小于 2.0m。6.8 水沟、电缆槽水沟及电缆槽的施工是在仰拱及回填建施工后进行,其 工程量不大,但结构复杂、施工困难,必须精心施工。立模 由测量技术人员严格控制尺寸、标高,预留、预埋件要同时 施工,确保位置准确。盖板在洞外预制,交工前进洞内安装。6.9 洞内路面洞内行车路面为35#水泥跄路面,根据我单位以往施工 实践,路面施工拟采用真空吸水工艺,以提高

35、校施工质量。为避免干扰,保证路面施工和加快施工进度,待隧道内其它 工作都完成后再进行路面的施工。路面设计宽度7.5m,结合以往施工情况,将路面划分为 两幅,每幅宽3.75m,两幅相错施工。路面分块按设计要求 施作。路面建施工严格按照建真空吸水施工工法及公路 施工规范的有关规定实施,用平板震捣器和震动梁联合捣固,机械抹光,压纹机压纹理,切缝机切缝,保证路面平整度、抗滑粗糙程度及雄强度。路面施工,役搅拌运输方法与二次衬砌相同。真空吸水 采用HZJ-60型。其施工工艺流程如下图。7、监控量测及信息反馈7.1 监控量测根据元墩1、2号隧道工程特点及“新奥法”施工原理,设置如下量测项目:洞内地质调查及支

36、护状况观察;地表下沉量测;拱顶下沉及水平收敛量测;此外,根据施工及地质等情况,和设计、监理工程师研 究增加其它量测项目。量测项目、仪器及方法见表7-1。量测项目、仪器及方法表7-1序号项目名称方法及仪器布置方式量测频率1地质及支 护状况观 察岩性,结构面 产状及支护 裂缝观察描 述记录制表。地质罗盘及 规尺等开挖后及初期支 护后每次爆破后进行2地表下沉设点,精密水 平仪水准尺II类围岩埋深小 于25m每口不少 于1个观测横断 面开挖面前166m,1次/2d 开挖面前6Om,1次/Id 开挖面后030m,1次/Id 开挖面后30m,1次/25d3拱顶下沉 及水平收 敛量测设点,收敛仪II类围岩1

37、520m1个断面III类围岩2040m1个断面爆破后24h内进行l-15d16d 1M1-3M 3M12次/d1 次/2d12次/W1次/M注:1、d一天,w一周,M一月。2、各量测项目布置在同一断面上。7.2 监控量测资料整理及信息反馈及时根据量测数据绘制水平位移、拱顶和地表下沉等 的量和速度时态曲线及距开挖面距离关系图。对初期时态曲线进行回归分析,选择与实测数据吻合 好的函数进行回归,预测可能出现的最大下沉及水平位移值。根据开挖面状态,水平位移值及拱顶等下沉量的大小 和速率综合判断围岩及支护的稳定性。根据量测结果及表7-2的规定指导施工。变形管理等级表拯表7-2管理等级管理位移施工状态II

38、IU0Un/3可正常施工IIUn/3 U0 2Un/3应采取特殊措施量测资料整理后立即反馈给设计和监理单位,以便及时研究修改设计和变更施工措施。以使施工经济、合理、安全。8、线形微震爆破设计抵博两隧道地质条件差,岩石风化破碎,易产生坍塌和掉块。为了减少对围岩的扰动,保护围岩的自承力,我处采用独创 的获科技进步一等奖的线型微震爆破新技术进行爆破施工。这种爆破能使炸药产生的能量尽量多的转换为破碎岩石,减 少传给开挖范围以外岩石的能量。从而使开挖范围外的岩石 引起的震动和损害最小。这样就可有效地保护围岩。这种爆 破新技术的特点是:炮孔布置除周边和掏槽孔外都是线形,炮孔布置简单,炮孔参数准确;可提高炸

39、药爆炸能量利用率,同样情况下用炸药量少,对围岩的扰动小,最适合采用“新 奥法”施工;炮孔都是平行的,便于钻孔可提高钻孔效率,易于采用光面爆破,控制开挖轮廓;可以控制爆破块度,提 高装运效率;此外,还可减轻对周围地层的震动。8.1 设计原则爆破设计遵守以下原则:炮孔布置要适合机械钻孔;尽量提高炸药能量利用率,以减少炸药用量;减少对围岩的破坏,采用光面爆破,控制好开挖轮廓;控制好起爆顺序,提高爆破效果;在保证安全前提下,尽可能提高掘进速度,缩短工期。8.2 炮孔布置及爆破参数8.2.1 超短台阶开挖炮孔布置及爆破参数口类围岩用超短台阶法开挖,其炮孔布置特点为:周边孔用光面爆破,掘进孔用线形布置,上

40、、下台阶 同时钻孔,同时起爆,可提高钻爆效率。上台阶采用斜眼掏槽,可降低爆破震动。上台阶可利用作拱部初期支护,以保证施工安全。下半断面临空面好,可节约炸药。in类围岩炮孔布置见图8-1,爆破参数见表8-1。施工中随时 根据围岩情况调整爆破参数和炮孔布置,以期达到最佳爆破 效果。超短台阶爆破参数表表8-1部位毫秒 雷管 段号炮孔名称炮孔 深度(m)孔数(个)单孔 装药量(kg)段装 药量(kg)附注上部1掏槽孔1.361.06.0主要指标:炮孔数:194个 断面积:104.8H?设计进度:1.0m 单位耗药量:1.01kg/m3 单位面积炮孔数:1.85 个/n?2扩槽孔1.361.06.03掘

41、进孔1.260.84.84掘进孔1.160.53.05掘进孔1.160.53.06掘进孔1.160.53.07掘进孔1.140.52.08光爆孔1.1100.22.09底孔1.1180.814.410掘进孔1.170.42.811掘进孔1.150.42.0下部12光爆孔1.1200.24.013掘进孔1.1120.67.214掘进孔1.1120.67.215掘进孔1.1120.67.216掘进孔1.1120.67.217掘进孔1.1110.66.618光爆孔1.1180.23.619底孔1.1170.813.6总计194105.68.2.2 全断面开挖炮孔布置及爆破参数IV类围岩炮孔布置见图8

42、-2,爆破参数见表8-2。全断面爆破参数表表8-2部位毫秒 雷管 段号炮孔名称炮孔 深度(m)孔数(个)单孔 装药量(kg)段装 药量(kg)备注1掏槽孔3.532.26.6主要指标:炮孔数:198个2掏槽孔3.532.28.83掏槽孔3.542.28.8断面积:93.5m2 设计进度:3.0m 单位耗药量:4掏槽孔3.542.28.05扩槽孔3.442.08.01.21kg/m3 单位面积炮孔数:6扩槽孔3.442.06.02.12 个/m?7扩槽孔3.432.016.0全8掘进孔3.382.016.09掘进孔3.382.016.010掘进孔3.382.016.011掘进孔3.382.016

43、.012掘进孔3.381.814.4断13掘进孔3.381.612.814掘进孔3.3152.233.015光爆孔3.3160.812.816底孔3.372.416.817底孔3.362.414.4面18角孔3.362.615.619掘进孔3.3111.819.820掘进孔3.3111.819.821掘进孔3.391.816.222掘进孔3.371.812.623掘进孔3.361.810.824光爆孔3.3150.812.025光爆孔3.3160.812.8总计198340.6元墩2号隧道IV类围岩用全断面开挖,炮孔布置特点 为:(1)掏槽孔布置在下半断面中央,用大空孔直眼掏槽,提高 掏槽效果

44、。(2)炮孔都是平行的便于钻孔台车钻孔。(3)上半部分炮孔临空面好,利于爆破,节省炸药。8.3 光面爆破参数周边孔采用光面爆破,光爆孔间距采用50cm,以使轮廓 光滑平整。装药采用28小直径专用炸药。其光爆参数见表8-3。光面爆破参数表8-3炮孔间距(cm)光面层厚度(cm)线装药密度(kg/m)不偶合系数E附注50600.21-0.281.5孔径 42注:不偶合系数E=钻孔直径/药卷直径8.4 爆破施工8.4.1 钻孔元墩1号隧道爆破施工用7655气腿式凿岩机钻孔,2号隧 道用液压钻孔台车钻孔.钻孔前先按设计标出孔位。钻孔时,按设计位置和方向 准确钻进。对孔误差,周边孔和掏槽孔不超过3cm,

45、其余孔 不超过5cm。特别要控制好掏槽孔的方向和深度,以保证掏 槽效果和提高进尺。周边孔外插角为1。2。,钻孔要保证 其位置和方向准确,控制好开挖轮廓,减少超欠挖,两次错 台要在10cm以内。钻孔时要做到准(位置)、平(平行)、直(方向)、齐(孔底)。8.4.2 装药和堵塞由于洞内有裂隙水,采用普通和抗水两种炸药,无水时 用普通炸药,有水时用抗水炸药。炸药品种和规格见表8-4。炸药品种和规格表8-4炸药名称性能规格附注2#岩石镂梯炸药不抗水35、132、128乳化炸药抗水少 35、少 32、128无水时也可使用装药时掏槽孔底部装1/2药量的 35药卷,其余装 32 药卷。掘进孔底部装一卷 35

46、炸药,其余用 32药卷。光面 爆破孔底装一卷32药卷,其余用28药卷连续装药,或者 用32药卷间隔装药,用导爆索连接起爆。装药结构见图8-3。图8-3装药结构示意图采用塑料导爆管毫秒雷管起爆系统起爆。毫秒雷管为抚 顺华丰化工厂特为我处生产的25段等差(50ms)毫秒雷管,以提高爆破效果,降低爆破震动。引爆用电雷管和电容式强 力起爆器,或者用火雷管。线形微震爆破技术为弱性装药,要求炮孔要堵塞好。光 面爆破孔孔口堵塞长度不小于20cm,掏槽孔不装药部分要全 堵满,其余掘进孔堵塞长度大于抵抗线的80%。炮泥宜使用 2/3砂和1/3黄土制做。装药和堵塞工作按有关安全规程执行,以确保安全。9、施工通风情

47、两隧道较短,断面大利于通风,进洞掘进,在50m以内 自然通风,50m以外每口用1台KJ 66-11通风机进行压入式 通风,通风机安在洞外15m处,风管用 8nmm阻燃抗静电 软管,挂在边墙上,出风口距开挖面1520m。若排烟困难 时,用高压风辅助通风。通风管理是通风效果好坏的关键,为了确保通风效果,必须加强通风管理。通风管要始终保持平、直、顺,接头严 密不漏风,若有破损及时修补或更换。通风系统安装后,不 经允许不可随意改动,非管理人员不得随意开关风机。10、施工用风、水、电嘻抵10.1 施工用风情元墩1号隧道用风动凿岩机钻孔,用风量较大,上、下 行隧道每口安装2台20m3/min空压机。元墩2

48、号隧道用钻孔 台车钻孔,高压风主要用于喷射建,用风量较小,洞口安装1 台20m3/min空压机。风管均用 门00钢管。10.2 施工用水为了保证施工用水,元墩1号和2号隧道各在山上修一 高位水池,容量lOOn?,供生产和生活用水。水由附近溪流 中供应。在溪流旁建一水池,安装抽水机提升至高位水池。上、下水管均用 100钢管。10.3 施工用电各洞口设一 10KV/0.4KV配电所(含高、低压配电屏)。由附近高压电力(10KV)线引入。动力电源高压10KV,低压 380V。洞内工作面照明用36V,其余照明用220V。供电方式为由洞外配电所10KV母线出电缆供电。低压 配电系统,均采用中性点接地的三

49、相四线制供电。为满足特殊情况下用电,或高压电不能满足时的需要,各隧道口均备一台200KW移动式发电机。隧道内管线布置如下图。11、施工排水元墩1号隧道上、下行均为上坡施工,洞内水可自流排 除,在隧道中心设排水沟,根据水量大小确定临时排水沟尺 寸大小。元墩2号隧道上、下行均为下坡施工,使用机械排水,根据水量大小每50100m挖一集水坑,安装抽水机把水排出 洞外。工作面安装潜水泵,把水排入集水坑,潜水泵随工作 面前进。防止洞内排水对环境的污染,洞口处设一沉淀池,洞内 污水经沉淀符合排放标准后排走,或者供工程使用。(二)桥涵工程1、施工方案本合同段全部桥涵工程汇总如下表项 目线别及里程上部构造墩基础

50、台基础大桥上行 K2+172.156X25m后张部分预应力连续箱梁钻孔嵌岩桩0#台为扩大 基础8#台为 钻孔嵌岩桩下行 K1+709.956X25m后张部分预应力连续箱梁钻孔嵌岩桩0#台为扩大 基础8#台为 钻孔嵌岩桩中桥上行K0+4703-16m先张部分预应力空心板钻孔嵌岩桩钻孔嵌岩桩下行K0+4503T6m先张部分预应力空心板钻孔嵌岩桩钻孔嵌岩桩小 桥上行K1+1983-10m先张部分预应力空心板钻孔嵌岩桩钻孔嵌岩桩上行K2+1893Tom先张部分预应力空心板钻孔嵌岩桩钻孔嵌岩桩下行K1+2363Tom先张部分预应力空心板钻孔嵌岩桩钻孔嵌岩桩涵 洞上行K0+0091-1.5m圆管涵上行K1

展开阅读全文
