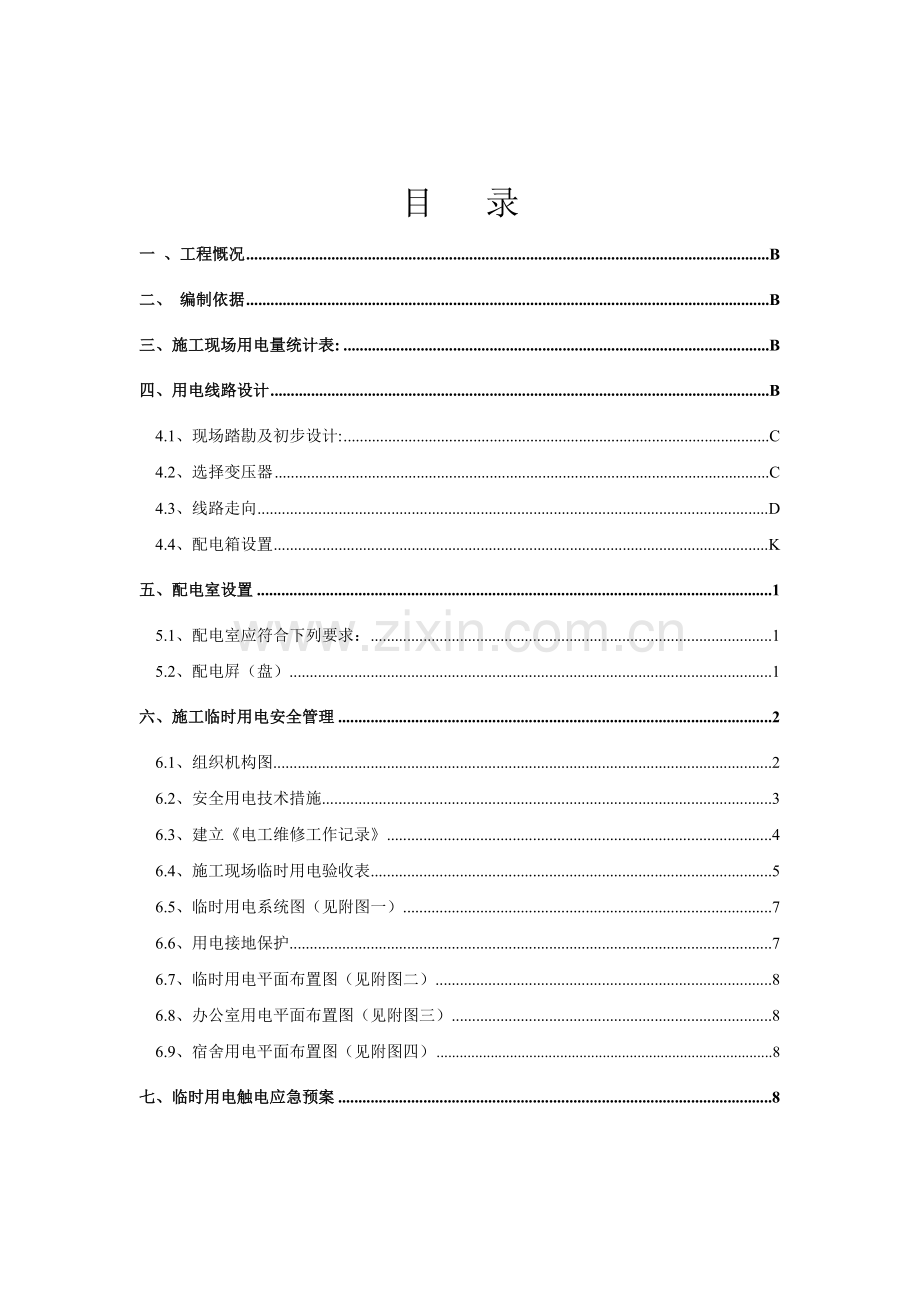

1、目 录一 、工程慨况B二、 编制依据B三、施工现场用电量统计表:B四、用电线路设计B4.1、现场踏勘及初步设计:C4.2、选择变压器C4.3、线路走向D4.4、配电箱设置K五、配电室设置15.1、配电室应符合下列要求:15.2、配电屛(盘)1六、施工临时用电安全管理26.1、组织机构图26.2、安全用电技术措施36.3、建立电工维修工作记录46.4、施工现场临时用电验收表56.5、临时用电系统图(见附图一)76.6、用电接地保护76.7、临时用电平面布置图(见附图二)86.8、办公室用电平面布置图(见附图三)86.9、宿舍用电平面布置图(见附图四)8七、临时用电触电应急预案8一 、生活区慨况

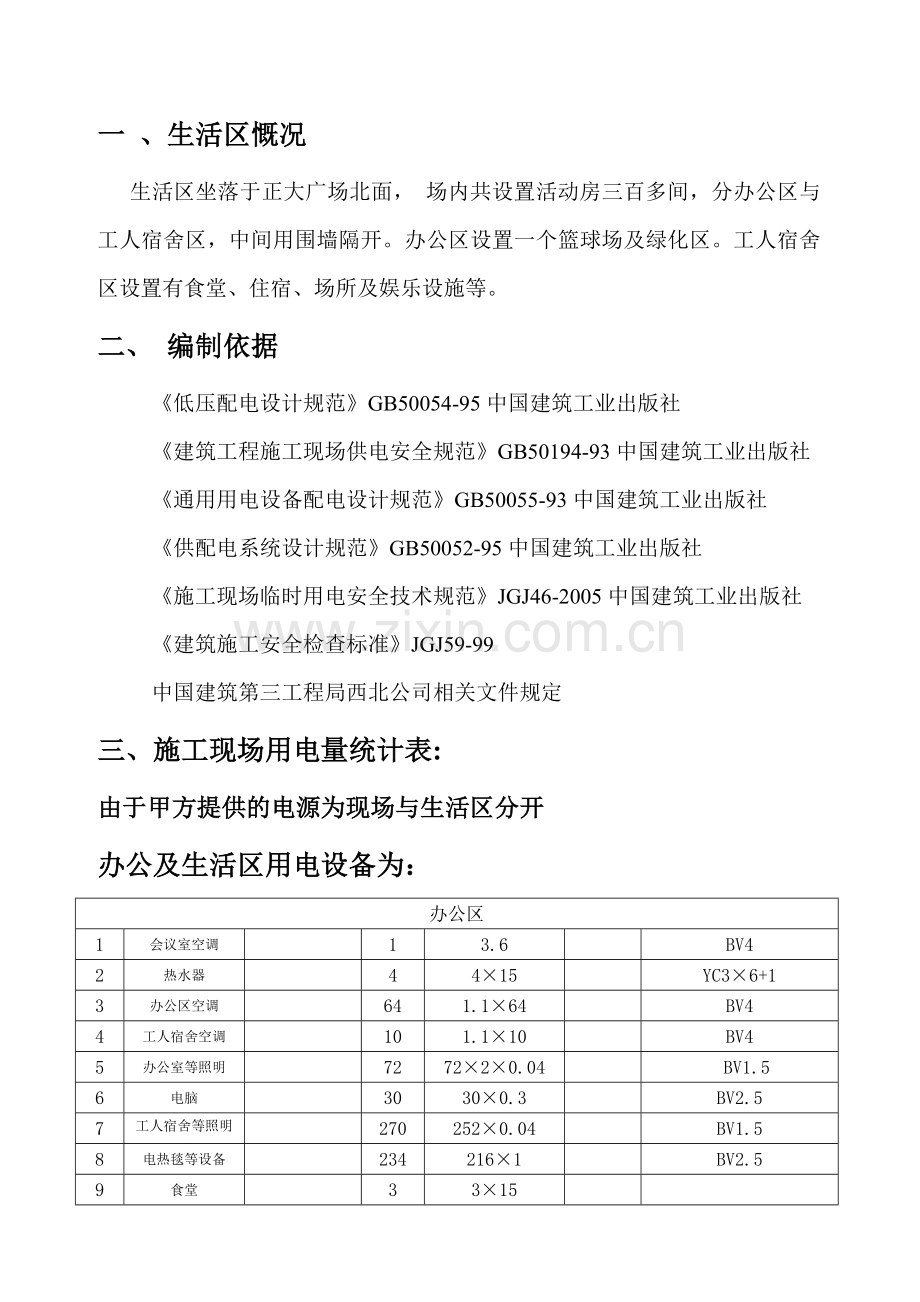

2、生活区坐落于正大广场北面, 场内共设置活动房三百多间,分办公区与工人宿舍区,中间用围墙隔开。办公区设置一个篮球场及绿化区。工人宿舍区设置有食堂、住宿、场所及娱乐设施等。二、 编制依据低压配电设计规范GB50054-95中国建筑工业出版社建筑工程施工现场供电安全规范GB50194-93中国建筑工业出版社 通用用电设备配电设计规范GB50055-93中国建筑工业出版社供配电系统设计规范GB50052-95中国建筑工业出版社施工现场临时用电安全技术规范JGJ46-2005中国建筑工业出版社建筑施工安全检查标准JGJ59-99中国建筑第三工程局西北公司相关文件规定三、施工现场用电量统计表: 由于甲方提
3、供的电源为现场与生活区分开办公及生活区用电设备为:办公区1会议室空调13.6BV42热水器4415YC36+13办公区空调641.164BV44工人宿舍空调101.110BV45办公室等照明727220.04BV1.56电脑30300.3BV2.57工人宿舍等照明明2702520.04BV1.58电热毯等设备2342161BV2.59食堂331510道路等照明10BV1.511办公室饮水机30301BV1.5合计470KVA四、用电线路设计4.1、现场踏勘及初步设计:本工程所在施工现场范围未有其它各种埋地管线报告。现场采用380V低压供电,设一个配电室,采用TN-S系统供电。根据施工现场用电设
4、备布置情况,采用电缆沿围墙里边埋地敷设,作好保护措施。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两级保护。按照JGJ46-2005规定制定施工组织设计,重复接地电阻R10。 本工程东临绿地假日酒店,搞好施工现场的安全防护、CI形象和克服高空噪音污染,为城市创造一个安静的生活环境,因此避免扰民问题就显得尤为重要。考虑到施工过程中灯光尽量不扰民,宿舍区尽量不设置大功率灯具,只在篮球场东边设置两盏800W的照明灯具,尽量调整到晚上开灯后灯光不照向居民区。由于甲方指定电源在西北角,宿舍区配电房设置在办公区北面。4.2、选择变压器主要设备用电线路 (按最大负荷的线路计算)按需要系数
5、设计配电空调Kx =0.8,cos=0.55,tan=1.52js1=Kx1.Pn1=0.8*(3.6+74*1.1)=68(kw)饮水机Kx =1,cos=0.55,tan=1.52js2=Kx2.Pn2=1*30*1=30(kw)热水器Kx =0.8,cos=0.55,tan=1.52js3=Kx3.Pn3=0.8*4*15=48(kw)照明Kx =0.8,cos=0.55,tan=1.52js4=Kx4.Pn4=0.8*(7220.04+2700.04+10)=26(kw)工人宿舍用电负荷平均每间按1KVA计算Kx =0.8,cos=0.55,tan=1.52js5=Kx5.Pn5=0.
6、8*234*1=187(kw)食堂Kx =0.75,cos=0.55,tan=1.52js6=Kx6.Pn6=0.75*3*15=33(kw)总办公区与工人宿舍(取同时系数t.8)jsKtKxPs=0.8*(68+30+48+26+187+33)=319(kw)根据计算结果,总的视在功率为319(kVA)。业主现场需提供400 (kVA)容量变压器或输电线路方能满足施工使用要求。4.3、线路走向从施工现场西北角甲方指定电源向生活区配电室内的两路600A开关上分别引2根YJLV4*185+1*95 mm2作为电源进线。配电房内设置两台一级配电柜(两台配电柜内装总隔离开关600A,共四个回路,分别
7、为250A三路、400A的一路与250A四路)。所以主线均埋地,埋地深度不小于0.7m,四周均敷设不小于50mm细沙,然后用砖覆盖。各路设备容量及计算及电缆选择。1. 总线路设备容量及计算负荷总办公区与工人宿舍(取同时系数t.8)jsKtKxPs=0.8*(68+30+48+26+187+33)=319(kw)Ij=Sj*1000/(Ue)=484A2、从P1-1#一级箱250A开关上引出线一路放置在志海项目办公楼预留二级箱的位置,做为志海项目办公楼二级配电箱P2-1#(设备计算容量33KW,内装100A开关四路接空调与插座;两个40A开关回路接照明)。配电室至P2-1二级箱(志海项目办公楼二
8、级箱)计算负荷 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(14*1.1+14*1+14*2*0.04+10*0.3)=33KWIjs = Sjs1000(Ue)86A查表得知YJLV450+125 mm2 在环境温度为30度时导线的载流量为115A86A电压损失:Ccu=77, L=10MU= Kx(PeL)(SCcu)=0.15满足规定,故选电缆YJLV450+125 mm2 3、从P1-1#一级箱250A开关上引出线一路放置在领海项目办公楼预留二级箱的位置,做为领海项目办公楼二级配电箱P2-3#(设备计算容量33KW,内装100A开关四路接空调与
9、插座;两个40A开关回路接照明)。配电室至P2-3二级箱(领海项目办公楼二级箱)计算负荷 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(14*1.1+14*1+14*2*0.04+10*0.3)=33KWIjs = Sjs1000(Ue)86A查表得知YJLV450+116 mm2 在环境温度为30度时导线的载流量为115A86A电压损失:Ccu=77, L=10MU= Kx(PeL)(SCcu)=0.15满足规定,故选电缆YJLV450+125mm2 4、从P1-1#一级箱250A开关上引出线一路放置在正大项目办公楼预留二级箱的位置,做为正大项目办公楼
10、二级配电箱P2-2#(设备计算容量45KW,内装100A开关四路接空调与插座;两个40A开关回路接照明)。配电室至P2-1二级箱(志海项目办公楼二级箱)计算负荷 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(18*1.1+18*1+10*2*0.04+10*0.3+3.6)=45KWIjs = Sjs1000(Ue)118A查表得知YJLV470+135 mm2 在环境温度为30度时导线的载流量为145A118A电压损失:Ccu=77, L=10MU= Kx(PeL)(SCcu)=0.125满足规定,故选电缆YJLV47+135 mm2 5、从P1-2#
11、一级箱250A开关上引出线一路放置在办公区职工宿舍楼预留二级箱的位置,做为办公区职工宿舍二级配电箱P2-4#(设备计算容量33KW,内装100A开关四路接空调与插座;路两个40A开关回路接照明,一路备用)。配电室至P2-1二级箱(志海项目办公楼二级箱)计算负荷 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(16*1.1+10*2*0.04+15)=33KWIjs = Sjs1000(Ue)86A查表得知YJLV450+125 mm2 在环境温度为30度时导线的载流量为115A86A电压损失:Ccu=77, L=15MU= Kx(PeL)(SCcu)=0.
12、135满足规定,故选电缆YJLV450+125 mm2 6、从P1-1#一级箱250A开关上引出线一路放置在办公区职工人工宿舍1#楼预留二级箱的位置,做为工人工宿舍1#、2#、3#、4#、5#与西边食堂的二级配电箱P2-5#(设备计算容量107KW,内装160A开关四路接二级分箱P2-5-1#、P2-5-2#、P2-5-3#、P2-5-4#;一个100A备用)。配电室至P2-1二级箱(志海项目办公楼二级箱)计算负荷 Kx =0.8,cos=0.55,tan=1.52Pjs = Kx KtKxPs =0.8*(100*1+100*1*0.04+15+15)=107KWIjs = Sjs1000(
13、Ue)162A查表得知YJLV4120+170 mm2 在环境温度为30度时导线的载流量为223A162A电压损失:Ccu=77, L=30MU= Kx(PeL)(SCcu)=0.185满足规定,故选电缆YJLV4120+170 mm2 7、从P1-1#一级箱250A开关上引出线一路放置在东边食堂预留二级箱的位置,做为工人工宿舍6#、7#、8#、9#、10#、11#、12#、13#与东边食堂的总二级配电箱P2-6#(设备计算容量156KW,内装160A开关五路接P2-6-1#、P2-6-2#、P2-6-3#、P2-6-4#、 P2-6-5#;一路100A备用)。配电室至P2-1二级箱(志海项目
14、办公楼二级箱)计算负荷 Kx =0.8,cos=0.55,tan=1.52Pjs = Kx KtKxPs =0.8*(144*1+159*1*0.04+30+15)=156KWIjs = Sjs1000(Ue)237A查表得知YJLV4150+195 mm2 在环境温度为30度时导线的载流量为270A237A电压损失:Ccu=77, L=90MU= Kx(PeL)(SCcu)=0.35满足规定,故选电缆YJLV4150+195 mm2 8、从二级配电箱P2-5#、P2-6#开关上引出线到工人宿舍预留二级箱P2-5-1#、P2-5-3#、P2-5-4#、P2-6-2#、P2-6-3#、P2-6-
15、4#、 P2-6-5#的位置,二级箱P2-5-1#、P2-5-3#、P2-5-4#、P2-6-2#、P2-6-3#、P2-6-4#、 P2-6-5#内装100A开关四路接插座;四个40A开关回路接照明。(P2-5-1#、P2-5-3#、P2-5-4#、P2-6-2#、P2-6-3#、P2-6-4#、 P2-6-5#计算容量18.8KW)P2-5-1#、P2-5-3#、P2-5-4#、P2-6-2#、P2-6-3#、P2-6-4#、 P2-6-5#容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(18*1*2+18*2*0.04)=37KWIjs =
16、 Sjs1000(Ue)96A查表得知YJLV450+125 mm2 在环境温度为30度时导线的载流量为115A96A电压损失:Ccu=77, L=15M(L最大为50米)U= Kx(PeL)(SCcu)=0.125满足规定,故选电缆YJLV450+125 mm2 9、从二级配电箱P2-5#、P2-6#开关上引出线到食堂预留二级箱P2-5-2#、P2-6-1#的位置(P2-5-2#、P2-6-1#内装100A开关一路接插座;一个40A开关回路接照明,两路100A备用,计算容量45KW)P2-5-1#、P2-5-3#、P2-5-4#、P2-6-2#、P2-6-3#、P2-6-4#、 P2-6-5
17、#容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(15+15+15)=45KWIjs = Sjs1000(Ue)118A查表得知YJLV450+125 mm2 在环境温度为30度时导线的载流量为123A118A电压损失:Ccu=77, L20=MU= Kx(PeL)(SCcu)=0.095满足规定,故选电缆YJLV450+125 mm2 10、办公室空调线路最大容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*10*1.1=11KWIjs = Sjs/Ue50A查表得知BV6 mm2 在环境温度为30度
18、时导线的载流量为55A50A满足规定,故选电缆BV6mm2 (或用BLV10mm2载流量为59A)11、办公室电脑、饮水机线路最大容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*(10*1+10*3)=13KWIjs = Sjs/Ue59A查表得知BV10 mm2 在环境温度为30度时导线的载流量为75A59A满足规定,故选电缆BV10mm2 (或用BLV16mm2载流量为80A)12、办公室、职工宿舍及工人宿舍照明线路最大容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*10*2*0.04=0.8KWI
19、js = Sjs/Ue3.6A查表得知BV1.5 mm2 在环境温度为30度时导线的载流量为24A3.6A满足规定,故选电缆BV1.5mm2 (或用BLV2.5mm2载流量为25A)13、工人宿舍插座线路最大容量计算 Kx =1,cos=0.55,tan=1.52Pjs = Kx KtKxPs =1*10*1=10KWIjs = Sjs/Ue45A查表得知BV6mm2 在环境温度为30度时导线的载流量为55A45A满足规定,故选电缆BV6mm2 (或用BLV10mm2载流量为59A)4.4、配电箱设置 用电平面布置图附后:配电箱CI形象见下图五、配电室设置5.1、配电室应符合下列要求:5.1.
20、1、配电屛(盘)正面操作宽度:单位布置不小于1.5m,双列布置不小于2m;5.1.2、配电屛(盘)后的维护通道宽度不小于0.8 m;5.1.3、配电屛(盘)侧面的维护通道宽度不小于1m;5.1.4、配电室的天棚距地面不低于3 m;5.1.5、配电室的门向外开,并配锁;5.1.6、配电室内的裸母线与地面垂直距离小于2.5m时,采用遮栏隔离,遮栏下面通行道的高度不小于0.5m;5.1.7、配电室围栏上端与垂直上方带电部分的净距不小于0.075m;5.1.8、配电装置的上端距天棚不小于0.5m;5.1.9、母线均应涂刷有色油漆:A(黄)、B(绿)、C(红)、N(淡蓝)。5.1.10、配电室的建筑物和
21、构筑物的耐火等级应不低于3级,室内应配置砂箱和绝缘灭火器。5.2、配电屛(盘)5.2.1、配电屛(盘)装设有功、无功电度表,并设电流、电压表。电流表与计费电度表分用两组电流互感器;5.2.2、配电屛(盘)应装设短路、过负荷保护装置和漏电保护器;5.2.3、配电屛(盘)上的各配电线路编号,并表明用途表记;5.2.4、配电屛(盘)或配电维修时,必须悬挂停电标志牌,停、送电必须由专人负责。5.3、配电房做法和要求 配电房基础面高出地面20公分,基础尺寸为3.7M*3.7M,上面建活动房,门设在南面,设排气纱窗一扇,排气纱窗防止小鸟进入。在基础正中预留30*30*30公分的电缆沟,电缆沟贯通东西、南北
22、。电缆沟上用模板覆盖,电缆沟侧面用钢丝网封堵,防止老鼠进入。室内安置应急灯一盏,地面用8MM后的绝缘胶垫满铺。配电室外设防火沙箱,并放置灭火器3个。六、施工临时用电安全管理临时用电施工组织设计资料修改临时用电施工组织设计资料技术交底资料临时用电工程检查验收表电气设备的试、检验凭单和调试记录接地电阻绝缘电阻漏电保护器漏电动作参数测定记录表定期检(复)查表电工安装巡检维修拆除工作记录6.1、组织机构图项目经理:项目生产经理:项目技术负责人:项目工长:项目机电管理员:项目安全员:分包单位负责人施工班组专职电工专业安装人员6.2、安全用电技术措施1、 常用的防护方法1) 设护栏进行保护,在存裸露的高压
23、带电体旁设护栏或标志,画有电符号及“高压危险请勿靠近”标志。2) 施工操作保持安全距离。3) 间接接触保护、漏电保护、双重绝缘或加强绝缘保护。2、 完善的安全管理制度1) 配备专业电工操作作业,持证上岗。2) 执行电工安全操作规程,严禁带电作业。3) 手持电动工具采取接地接零、漏电保护器等保护措施。4) 潮湿场所的照明采用24V以下安全电压。3、 保护接地、接零、重复接地1)采用TNS接零保护系统,设专用保护线PE线。受电设备的外露可导电部分通过PE线与电源中性点连接。2)重复接地:PE线必须重复接地,线路起始、末端及中部不少于3处,其中配电房处做角钢接地网,二级箱和机械设备外壳分别做钢管接地
24、极,保证各处接地电阻不大于10。3)保护零线严禁穿过漏电保护器,工作零线必须穿过漏电保护器。4、触电急救:一旦发生触电,先拉闸断电,对触电人员进行急救,同时拔打定点医院急救电话并启动项目应急预案。7、防火措施:1) 现场用电线路和电器应经常检查。2) 高层建筑除采用加压消防管路外,各层显要部位要设置灭火器材。场内不准吸烟。易燃易爆危险品应放于安全地点,重点看护并配备消防器材6.3、建立电工维修工作记录1)临时用电应定期检查并记录。对于临时用电的三级箱,现场电工在平时工作的巡视中要检查线路外,每个三级箱的漏电开关应每月检查一次,试验其动作灵敏度,对于发现动作不灵敏或不动作的,要及时更换合格的漏电
25、开关。在电工巡视日志中要对不安全的各种隐患记录下来,根据隐患的严重程度及时上报项目部并跟踪排除隐患,日志中应有完整的记录。2)检查按分部、分项工程进行,对不安全因素必须及时处理,并应履行复查验收手续。6.4、施工现场临时用电验收表表(九)-6第1页工程名称供电方式进线截面用电容量保护方式序号验收项目验 收 内 容验收结果1施工方案用电设备5台以上(含5台)或总容量50KW以上(含50KW)应编制有临时用电施工组织设计并经上级审批用电设备5台以下或总容量50KW以下应编制有安全用电技术措施并经上级审批用电施工组织设计或用电技术措施针对性强,能指导施工有专项安全技术交底2外电防护低压线路下方应无生
26、活设施、作业棚、堆放材料、施工作业区在建工程(含脚手架)的外侧边缘与架空线路的边线之间,必须保持安全操作距离起重机的任何部位或吊物边缘与10KW以下的外电架空线路边缘最小水平安全距离不得小于2m达不到最小安全操作距离时必须采取防护措施,设置屏障、遮栏、围栏或保护网,并挂警告标志牌3配电线路架空线、电杆、横担应符合规定要求。架空线路与地面距离:施工现场应大于4m ,机动车道应大于6m架空线必须在专用电杆上,不得架设在树木、脚手架上电缆埋地敷设方式、深度应符合规范要求。过路及地下0.2m至地上2m应穿管保护电缆架空敷设时应用绝缘子固定,高度不应低于2.5m。建筑物内电缆沿墙水平敷设高度不应低于1.
27、8m按规定使用五芯电缆PE线颜色是绿/黄双色线,其截面不小于工作零线的截面室内配线应用绝缘子固定,距地高度不应低于2.5m,排列整齐。室内配线必须是绝缘导线4保护方式采用TN-S系统:重复接地点不少于3处,每个接地电阻值应不大于10。PE线与N线分开不得混接采用TT系统:每个接地电阻值应不大于4高于建筑物的大型设备除做好重复接地外还必须按规定设置防雷接地装置,防雷接地电阻值应不大于30施工现场临时用电验收表表(九)-6第2页序号验收项目验 收 内 容验收结果5配电箱符合三级配电二级保护要求配电箱内有总隔离开关及分路隔离开关。开关箱做到一机一闸一漏一箱。漏电保护器参数应符合规定要求配电箱设置位置
28、应符合规定要求,有足够两人同时工作空间和通道。箱内电器完好可靠,回路标示明显,采用端子板接线,不得有外露带电体,进出线应从箱底的下底面出入,进入配电箱的电源线不得采用插销连接固定式配电箱安装高度为1.31.5m,移动式配电箱安装高度为0.61.5m箱体符合规定要求,有门有锁,有防雨防尘措施6现场照明照明回路有单独的开关箱,配有漏电保护装置并符合要求灯具金属外壳必须作保护接零。室外灯具安装高度不低于3m,室内灯具的安装高度不低于2.4m,钠、铊、铟等金属卤化物灯具安装高度应不低于5m照明器具、器材应无绝缘老化或破损按规定使用安全电压7变配电装置配电室应符合规定要求,配电室的地面距天棚不应低于3m
29、,配电屏(盘)操作通道宽度应符合规定要求电缆埋地敷设方式、深度应符合规范要求。过路及地下0.2m至地上2m应穿管保护门向外开并配锁,应有防雨、火、水、雷和小动物出入等措施,通风良好发电机组应采用三相四线制中性点直接接地系统,并独立设置,接地电阻应符合要求。发电机组与外电线路有联锁控制,不得同时使用验收意见:年 月 日项目负责人技术负责人安装负责人施 工 员安 全 员机电管理员电 工6.5、临时用电系统图(见附图二)6.6、接地设计现场采用TNS接零保护系统,总配电房采用人工接地,在配电房周围埋入8根2米、48的镀锌钢管,用镀锌圆钢将它们连接在一起,在用多股铜线将接地体与总配电箱连接。每个二级电
30、箱埋入2根2米、48的镀锌钢管,用镀锌圆钢将它们连接在一起,在用多股铜线将接地体与二级配电箱连接。待到基础或护坡做完后,将总配电房接地与二级电箱接地再与基础和护坡连接,接地线采用16平方毫米的多股铜线,保证各处接地电阻不大于4。实际操作时可按实测值增减接地装置。6.7、临时用电平面布置图(见附图一)6.8、办公室用电平面布置图(见附图三)6.9、宿舍用电平面布置图(见附图四)七、临时用电触电应急预案7.1、临时用电概述:施工现场临时用电设备在5台以上或设备总容量在50KW及以上的,应编制用电组织设计,绘制临时用电工程图纸、配电装置布置图、配电系统接线图、电缆敷设布置图、接地装置设计图、防雷装置
31、,制定安全用电措施和电气防火措施。7.2、引发触电事故的因素:7.2.1移动配电箱的电缆随地拖拉,携带电焊软线登高作业;7.2.2挂接地线或拆接地线人员不使用绝缘棒,绝缘鞋或绝缘手套;7.2.3高压带电作业,各类电气插座,插头老化;7.2.4电焊机的电缆破损有裸露;7.2.5电器设备遮雨措施不严,引起漏电触电事故;7.2.6电线线路老化;7.2.7工人私自接拉电线,电器;7.2.8抢救被触电者时,方法不当,导致二次触电;7.2.9电气设备发生接地故障,在地面上形成电位分布时,由跨步电压引起的人体触电等;7.2.10正常情况下不带电的金属外壳没有接地造成的触电事故。7.3、应急目标 触电应急目标
32、:一旦发生事故,能迅速关掉电源,抢救伤者,使触电者能及时脱离带电体,得到有效的治疗;在抢救触电者的过程中避免救援人员二次触电。7.4、应急准备7.4.1应急小组责任及组织机构7.4.1.1项目经理是事故应急小组第一责任人,负责事故的救援指挥工作.7.4.1.2安全员是应急救援第一执行人,负责救援组织工作和事故调查工作.7.4.1.3事故应急组织机构7.4.2应急物资准备首先应对本施工现场及周围的环境,交通状况熟悉,其次进行资源分析包括人力资源分析和设施设备分析。人力资源包括:项目负责人、专业技术人员、安全员、医疗人员、外援医院;设备物资包括:交通工具、通讯联设施、个人防护品、绝缘胶棒、警戒绳、
33、警戒牌、急救药箱、止血带等。就近医院:项目经理:安全员:7.5、触电应急措施7.5.1触电症状7.5.1.1强烈的电流通过人体中,在一瞬间,人立刻就会暴毙或因休克而昏倒,身体也会有局部的灼伤情形。7.5.1.2局部表现有不同程度的烧伤、出血、焦黑等现象,烧伤区与周围正常组织界限清楚,有2处以上的创口,1个入口,1个或几个出口。重者创面深及皮下组织、肌肉、神经、甚至达骨骼,呈炭化状态。或全身机能障碍,如休克、呼吸心跳停止。7.5.2应急步骤7.5.2.1一旦发生触电事故,第一发现人应立即切断电源,或用不导电物体如干燥的木棍、木板,或干布等绝缘材料使触电人尽快脱离带电体。第一发现人切勿直接接触伤员
34、,防止自身触电而影响抢救工作的进行。目击者应一边救人一边大声呼叫,内容要明确,说明事故地点和发生的情况,尽快通知项目经理即现场第一安全责任人和安全员,安全员和工长应首先通知就近医院,并立即封锁现场,禁止其他人员误入现场。项目经理应立即安排专业电工关闭现场电源,防止其他人员再次发生触电危险。7.5.2.2伤员脱离电源后医务人员到来之前的救护临时应急措施现场抢救要根据其受伤程度,决定采取合适的救治方法。触电伤员如神志清醒,附近人员应准备木板,让伤员平躺,严密观察,暂时不要站立或走动,防止继发休克和心衰;触电伤员如神志不清,应就地仰面平躺,且确保呼吸道通畅,并用5秒时间,呼叫伤员或轻拍其肩部,以判断
35、伤员是否意识丧失,禁止摇动伤员头部呼叫伤员;触电伤员如意识丧失,应在10秒内,用看、听、试的方法,判定伤员呼吸,心跳情况;看看伤员的胸部,腹部有无起伏动作。听用耳贴近伤员的口鼻处,听有无呼气声音。试试测口鼻有无呼气的气流,再用两手指轻试一侧喉结旁凹陷处的颈动脉有无搏动。7.5.2.3若伤者伤势过重,呼吸停止,心跳还有,就地平躺解开衣扣,通畅气道,立即口对口进行人工呼吸;若呼吸和心跳均停止,在人工呼吸的同时实施胸外心脏按压,以建立呼吸和循环,恢复全身器官氧的供应,最好能由两人分别口对口人工呼吸及胸外心脏按压,以1:5的比例进行,即人工呼吸1次,心脏按压5次,抢救一定要坚持到底,在抢救时,不要随意
36、移动伤员,在医务人员到来前救治不能终止。7.5.2.4处理电击伤时,还要注意有没有其它损伤,如触电后弹离电源或从高空跌下并发的脑外伤、内脏破裂、骨折等,如有外伤和灼伤均需同时治疗时,分析侧重点,通知或送往对口医院(西安高新医院)。7.5.2.5如果伤势严重,项目经理及时拨打定点医院(西安高新医院)急救电话029-84241350,并详细报告事故的地理位置、严重程度、受伤人数、联系电话,最好能派人到路口接应,及时运送伤者到医院抢救。7.5.3应急响应过程中应避免二次伤害的措施7.5.3.1未切断电源时抢救人员切勿直接接触触电者,否则会造成救护人员的二次触电伤害。7.5.3.2心肺复苏应在现场就地
37、坚持进行,不要为方便随意移动伤员,如确实需要移动时,抢救中断时间不应超过30秒,避免停止时间过长引起伤者的二次伤害。7.5.3.3移动或将伤员送往医院时,应使伤员平躺在担架上,并在移动或将伤员送往医院过程中应继续抢救,心跳呼吸停止者要继续心肺复苏抢救,避免引起二次伤害的发生。7.5.3.4抢救在高处进行时,应有专人维持秩序,划出警戒区,无关人员严禁入内,避免抢救慌乱中引起其他人员的高处坠落等二次伤害事故。7.5.4发现人员触电后,现场会比较混乱,会对现场作业人员使用电动工具及照明设施设备带来恐惧心理,项目经理应沉着冷静、有序的展开应急响应程序,安抚、疏散围观人员,同时应防止信息误传,造成整个工
38、地施工人员情绪波动,做好他们的心理辅导工作,舒缓他们的紧张状态。7.5.5现场恢复复工前,要查清事故的原因,责任人要受到处理,对现场所有用电设施进行全面检查,对电动工具的绝缘电阻进行测试,对施工人员再次进行交底和安全用电常识教育,并把事故的全过程进行通报,消除事故的阴影,说明只要遵守操作规程,时刻注意安全,就不会再次发生事故,增强作业人员对临时用电系统和设备安全性的信心。最后需经公司、监理和项目部对临时用电系统重新验收后方能送电,重新恢复施工。7.6、监测要求7.6.1监测内容7.6.1.1灭火器的配备,急救药包、药品、担架的配备;7.6.1.2紧急通道的设置和通畅情况;7.6.1.3应急过程
39、中人员疏散的次序和及时性;7.6.1.4人员抢救中的方法是否正确;7.6.1.5人员抢救中预防二次伤害的措施是否到位;7.6.1.6事故现场的防护是否及时有效;7.6.1.7预案的演练和人员的熟练情况;7.6.1.8及时发现预案演练中的不足并持续改进。7.6.2监测方法应急设备,设施准备情况由现场专职安全员每周检查一次,并做好检查记录,发现设备、设施和药品等不足或无效时,及时予以补充或维修更换。7.7、应急预案的演练应急预案经项目负责人审核批准后,事故应急救援预案不能停留在纸上要进行宣传,督促现场施工人员熟悉和掌握相关知识和技能,定期进行培训和演练,以提高执行应急预案,协调配合的能力,才能在触
40、电事故发生时做出快速反应,投入救援,缩短救援时间,通过对培训和演练情况进行总结,发现不足之处,及时改进和完善预案。1. 基于C8051F单片机直流电动机反馈控制系统的设计与研究2. 基于单片机的嵌入式Web服务器的研究 3. MOTOROLA单片机MC68HC(8)05PV8/A内嵌EEPROM的工艺和制程方法及对良率的影响研究 4. 基于模糊控制的电阻钎焊单片机温度控制系统的研制 5. 基于MCS-51系列单片机的通用控制模块的研究 6. 基于单片机实现的供暖系统最佳启停自校正(STR)调节器7. 单片机控制的二级倒立摆系统的研究8. 基于增强型51系列单片机的TCP/IP协议栈的实现 9.
41、 基于单片机的蓄电池自动监测系统 10. 基于32位嵌入式单片机系统的图像采集与处理技术的研究11. 基于单片机的作物营养诊断专家系统的研究 12. 基于单片机的交流伺服电机运动控制系统研究与开发 13. 基于单片机的泵管内壁硬度测试仪的研制 14. 基于单片机的自动找平控制系统研究 15. 基于C8051F040单片机的嵌入式系统开发 16. 基于单片机的液压动力系统状态监测仪开发 17. 模糊Smith智能控制方法的研究及其单片机实现 18. 一种基于单片机的轴快流CO,2激光器的手持控制面板的研制 19. 基于双单片机冲床数控系统的研究 20. 基于CYGNAL单片机的在线间歇式浊度仪的
42、研制 21. 基于单片机的喷油泵试验台控制器的研制 22. 基于单片机的软起动器的研究和设计 23. 基于单片机控制的高速快走丝电火花线切割机床短循环走丝方式研究 24. 基于单片机的机电产品控制系统开发 25. 基于PIC单片机的智能手机充电器 26. 基于单片机的实时内核设计及其应用研究 27. 基于单片机的远程抄表系统的设计与研究 28. 基于单片机的烟气二氧化硫浓度检测仪的研制 29. 基于微型光谱仪的单片机系统 30. 单片机系统软件构件开发的技术研究 31. 基于单片机的液体点滴速度自动检测仪的研制32. 基于单片机系统的多功能温度测量仪的研制 33. 基于PIC单片机的电能采集终
43、端的设计和应用 34. 基于单片机的光纤光栅解调仪的研制 35. 气压式线性摩擦焊机单片机控制系统的研制 36. 基于单片机的数字磁通门传感器 37. 基于单片机的旋转变压器-数字转换器的研究 38. 基于单片机的光纤Bragg光栅解调系统的研究 39. 单片机控制的便携式多功能乳腺治疗仪的研制 40. 基于C8051F020单片机的多生理信号检测仪 41. 基于单片机的电机运动控制系统设计 42. Pico专用单片机核的可测性设计研究 43. 基于MCS-51单片机的热量计 44. 基于双单片机的智能遥测微型气象站 45. MCS-51单片机构建机器人的实践研究 46. 基于单片机的轮轨力检
44、测 47. 基于单片机的GPS定位仪的研究与实现 48. 基于单片机的电液伺服控制系统 49. 用于单片机系统的MMC卡文件系统研制 50. 基于单片机的时控和计数系统性能优化的研究 51. 基于单片机和CPLD的粗光栅位移测量系统研究 52. 单片机控制的后备式方波UPS 53. 提升高职学生单片机应用能力的探究 54. 基于单片机控制的自动低频减载装置研究 55. 基于单片机控制的水下焊接电源的研究 56. 基于单片机的多通道数据采集系统 57. 基于uPSD3234单片机的氚表面污染测量仪的研制 58. 基于单片机的红外测油仪的研究 59. 96系列单片机仿真器研究与设计 60. 基于单片机的单晶金刚石刀具刃磨设备的数控改造 61. 基于单片机的温度智能控制系统的设计与实现 62. 基于MSP430单片机的电梯门机控制器的研制 63. 基于单片机的气体测漏仪的研究 64. 基于三菱M16C/6N系列单片机的CAN/USB协议转换器 65. 基于单片机和DSP的变压器油色谱在线监测技术研究 66. 基于
