收藏 分销(赏)

总监答辩稿.doc

上传人:快乐****生活 文档编号:4981134 上传时间:2024-10-21 格式:DOC 页数:4 大小:33.55KB
下载 相关 举报
总监答辩稿.doc_第1页
第1页 / 共4页
总监答辩稿.doc_第2页
第2页 / 共4页
总监答辩稿.doc_第3页
第3页 / 共4页
总监答辩稿.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

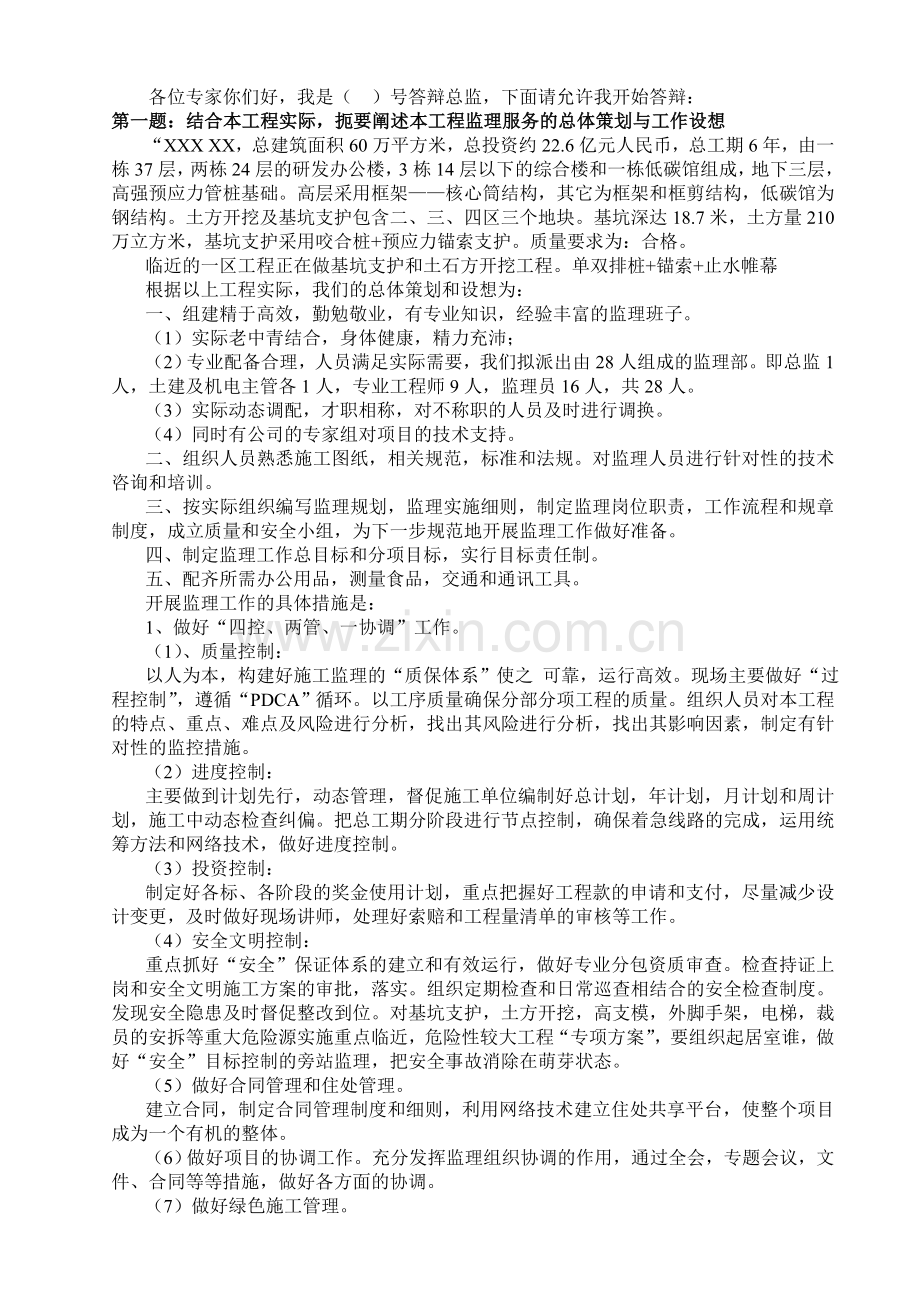

1、各位专家你们好,我是( )号答辩总监,下面请允许我开始答辩:第一题:结合本工程实际,扼要阐述本工程监理服务的总体策划与工作设想“XXX XX,总建筑面积60万平方米,总投资约22.6亿元人民币,总工期6年,由一栋37层,两栋24层的研发办公楼,3栋14层以下的综合楼和一栋低碳馆组成,地下三层,高强预应力管桩基础。高层采用框架核心筒结构,其它为框架和框剪结构,低碳馆为钢结构。土方开挖及基坑支护包含二、三、四区三个地块。基坑深达18.7米,土方量210万立方米,基坑支护采用咬合桩+预应力锚索支护。质量要求为:合格。临近的一区工程正在做基坑支护和土石方开挖工程。单双排桩+锚索+止水帷幕根据以上工程实

2、际,我们的总体策划和设想为:一、组建精于高效,勤勉敬业,有专业知识,经验丰富的监理班子。(1)实际老中青结合,身体健康,精力充沛;(2)专业配备合理,人员满足实际需要,我们拟派出由28人组成的监理部。即总监1人,土建及机电主管各1人,专业工程师9人,监理员16人,共28人。(3)实际动态调配,才职相称,对不称职的人员及时进行调换。(4)同时有公司的专家组对项目的技术支持。二、组织人员熟悉施工图纸,相关规范,标准和法规。对监理人员进行针对性的技术咨询和培训。三、按实际组织编写监理规划,监理实施细则,制定监理岗位职责,工作流程和规章制度,成立质量和安全小组,为下一步规范地开展监理工作做好准备。四、

3、制定监理工作总目标和分项目标,实行目标责任制。五、配齐所需办公用品,测量食品,交通和通讯工具。开展监理工作的具体措施是:1、 做好“四控、两管、一协调”工作。(1)、质量控制:以人为本,构建好施工监理的“质保体系”使之 可靠,运行高效。现场主要做好“过程控制”,遵循“PDCA”循环。以工序质量确保分部分项工程的质量。组织人员对本工程的特点、重点、难点及风险进行分析,找出其风险进行分析,找出其影响因素,制定有针对性的监控措施。(2)进度控制:主要做到计划先行,动态管理,督促施工单位编制好总计划,年计划,月计划和周计划,施工中动态检查纠偏。把总工期分阶段进行节点控制,确保着急线路的完成,运用统筹方

4、法和网络技术,做好进度控制。(3)投资控制:制定好各标、各阶段的奖金使用计划,重点把握好工程款的申请和支付,尽量减少设计变更,及时做好现场讲师,处理好索赔和工程量清单的审核等工作。(4)安全文明控制:重点抓好“安全”保证体系的建立和有效运行,做好专业分包资质审查。检查持证上岗和安全文明施工方案的审批,落实。组织定期检查和日常巡查相结合的安全检查制度。发现安全隐患及时督促整改到位。对基坑支护,土方开挖,高支模,外脚手架,电梯,裁员的安拆等重大危险源实施重点临近,危险性较大工程“专项方案”,要组织起居室谁,做好“安全”目标控制的旁站监理,把安全事故消除在萌芽状态。(5)做好合同管理和住处管理。建立

5、合同,制定合同管理制度和细则,利用网络技术建立住处共享平台,使整个项目成为一个有机的整体。(6)做好项目的协调工作。充分发挥监理组织协调的作用,通过全会,专题会议,文件、合同等等措施,做好各方面的协调。(7)做好绿色施工管理。(8)做好风险控制。2、“运用”组织、技术、经济、合同“四大”监理措施开展好工作。3、充分利用“事前、事中、事后控制”手段,把工程控制在“受控状态”,确保健康发展。特别要充分调动专业工程的积极性,凭借监理工程师的丰富经验,做好预控,防患于未然。4、做好动态管理,偏差纠正,预防为主。综合本工程的情况,本项目是一个抚摩要求高,难度大,管理较复杂的项目,在工作中总监要以身作则,

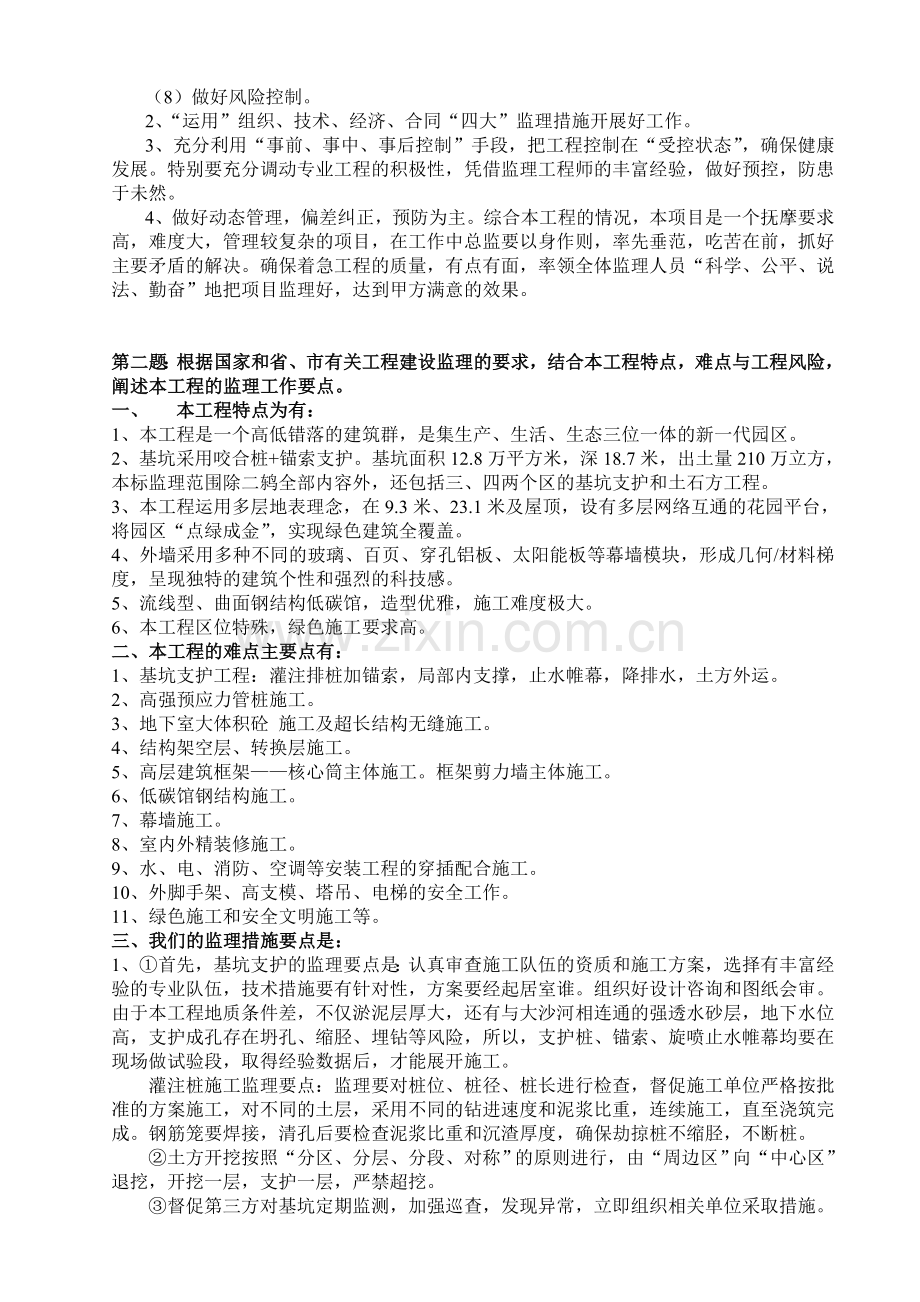

6、率先垂范,吃苦在前,抓好主要矛盾的解决。确保着急工程的质量,有点有面,率领全体监理人员“科学、公平、说法、勤奋”地把项目监理好,达到甲方满意的效果。第二题:根据国家和省、市有关工程建设监理的要求,结合本工程特点,难点与工程风险,阐述本工程的监理工作要点。一、 本工程特点为有:1、本工程是一个高低错落的建筑群,是集生产、生活、生态三位一体的新一代园区。2、基坑采用咬合桩+锚索支护。基坑面积12.8万平方米,深18.7米,出土量210万立方,本标监理范围除二鸫全部内容外,还包括三、四两个区的基坑支护和土石方工程。3、本工程运用多层地表理念,在9.3米、23.1米及屋顶,设有多层网络互通的花园平台,

7、将园区“点绿成金”,实现绿色建筑全覆盖。4、外墙采用多种不同的玻璃、百页、穿孔铝板、太阳能板等幕墙模块,形成几何/材料梯度,呈现独特的建筑个性和强烈的科技感。5、流线型、曲面钢结构低碳馆,造型优雅,施工难度极大。6、本工程区位特殊,绿色施工要求高。二、本工程的难点主要点有:1、基坑支护工程:灌注排桩加锚索,局部内支撑,止水帷幕,降排水,土方外运。2、高强预应力管桩施工。3、地下室大体积砼 施工及超长结构无缝施工。4、结构架空层、转换层施工。5、高层建筑框架核心筒主体施工。框架剪力墙主体施工。6、低碳馆钢结构施工。7、幕墙施工。8、室内外精装修施工。9、水、电、消防、空调等安装工程的穿插配合施工

8、。10、外脚手架、高支模、塔吊、电梯的安全工作。11、绿色施工和安全文明施工等。三、我们的监理措施要点是:1、首先,基坑支护的监理要点是:认真审查施工队伍的资质和施工方案,选择有丰富经验的专业队伍,技术措施要有针对性,方案要经起居室谁。组织好设计咨询和图纸会审。由于本工程地质条件差,不仅淤泥层厚大,还有与大沙河相连通的强透水砂层,地下水位高,支护成孔存在坍孔、缩胫、埋钻等风险,所以,支护桩、锚索、旋喷止水帷幕均要在现场做试验段,取得经验数据后,才能展开施工。 灌注桩施工监理要点:监理要对桩位、桩径、桩长进行检查,督促施工单位严格按批准的方案施工,对不同的土层,采用不同的钻进速度和泥浆比重,连续

9、施工,直至浇筑完成。钢筋笼要焊接,清孔后要检查泥浆比重和沉渣厚度,确保劫掠桩不缩胫,不断桩。土方开挖按照“分区、分层、分段、对称”的原则进行,由“周边区”向“中心区”退挖,开挖一层,支护一层,严禁超挖。督促第三方对基坑定期监测,加强巡查,发现异常,立即组织相关单位采取措施。基坑施工完毕要组织验收。2、预应力乏术的监理要点:由专业队伍施工,要先试桩确定参数,管材质量要经检查合格。桩位、垂直度、接桩质量要符合设计和规范要求,收锤贯入度要符合设计要求。3、砼结构监理要点:地下室及转换层大体积砼施工,关键检查施工方案是否具体,交底要到位,各项工作要有专人负责。砼搅拌站要经考察合格,做好旁站监理,重点监

10、控砼质量和浇筑顺序,防止施工冷缝的出现,督促振捣到位,养护及时,出现异常苗头,要求立即采取保温养护等措施,确保砼内外温差不超过25。核心筒建议采用定型模板,砼浇筑前要组织各专业联合隐蔽验收。4、防水工程监理要点:一句话“细节决定成败”选择有资质的专业施工队伍,按批准的方案严格执行。防水材料要现场见证取样送检,防止“假冒伪劣产品”用到工程中,实施旁站监理,重点做好“细部节点”的质量临近。地下室防水,关键做好结构自防水、迎水面柔性防水,刚柔相济,不留死角,并做好防裂措施,做好加强部位的临近。屋面、厨卫关键做好结构质量和结构试水,各种管洞,外墙门窗四周要专人封堵、专项验收,防水层厚度要符合设计要求,

11、并试水合格。5、幕墙监理要点:要专项设计、专项施工方案、专项会审、专业施工、专项验收合格。6、内外装饰工程监理要点“样板引路”,做好外观质量的同时,关键做好基层质量及合格率,精心收口。平整度、垂直度、阴阳角方正、线条、接缝高低差等要符合标准的要求,运用“量、靠、摸、照”等手段严把质量关,并督促做好成品保护。7、钢结构监理要点:尽量采取厂家监造,现场拼装,做好测量控制,对称施焊,采取措施消除施工应力,焊缝要经检验合格。8、绿色施工,主要抓好四节一环保,即节能、节材、节水、节地和环境保护。按照批准的专项施工方案,严格执行,做到“节能、减排、少扰民”。9、安装工程一定要求“设计”出具综合管线图,组织

12、好设计交底和图纸会审,消除各专业间的碰头打架问题,对预留预埋做好隐蔽验收,控制好管网的上下顺序,互相避让,组织好各项高度和功能检测。砌体、中水、太阳能、人防、绿化等监理要点,由于时间关系就不一一展开了。四、风险控制监理要点1、及早落实弃土场和交通疏解,以抵御土方外运因素对进度产生的风险。2、引进设计监理咨询机制,防止二次设计不能及时完整地提供施工图而造成的进度风险。3、要求施工单位对大宗材料及早落实供应渠道,保障材料供应,改善外来工工作、生活条件,不拖欠工资,保证人力资源的“充足和稳定”。以消除市场、人力资源因素对进度产生的风险。4、组织图纸审查,避免因规范、标准引用不当,造成不能达到绿色建筑评奖的风险。5、支持、慎用“新技术、新工艺、新材料”,否则要专家谁,试验成功后才能使用。6、督促各单位及早落实资金使用计划,专款专用,引进双方履约担保,以消除资金不到位的风险。7、采用可变总价合同,大宗材料直接与厂家签订供销协议,以抵御材料价格上涨的风险。8、建立完善的质量、安全保证体系,抵御质量、安全风险。9、加强工程变更管理。10、协助处理索赔和反索赔,以降低风险。11、购买工程保险,进行风险转移。我的答辩至此结束,谢谢!

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
