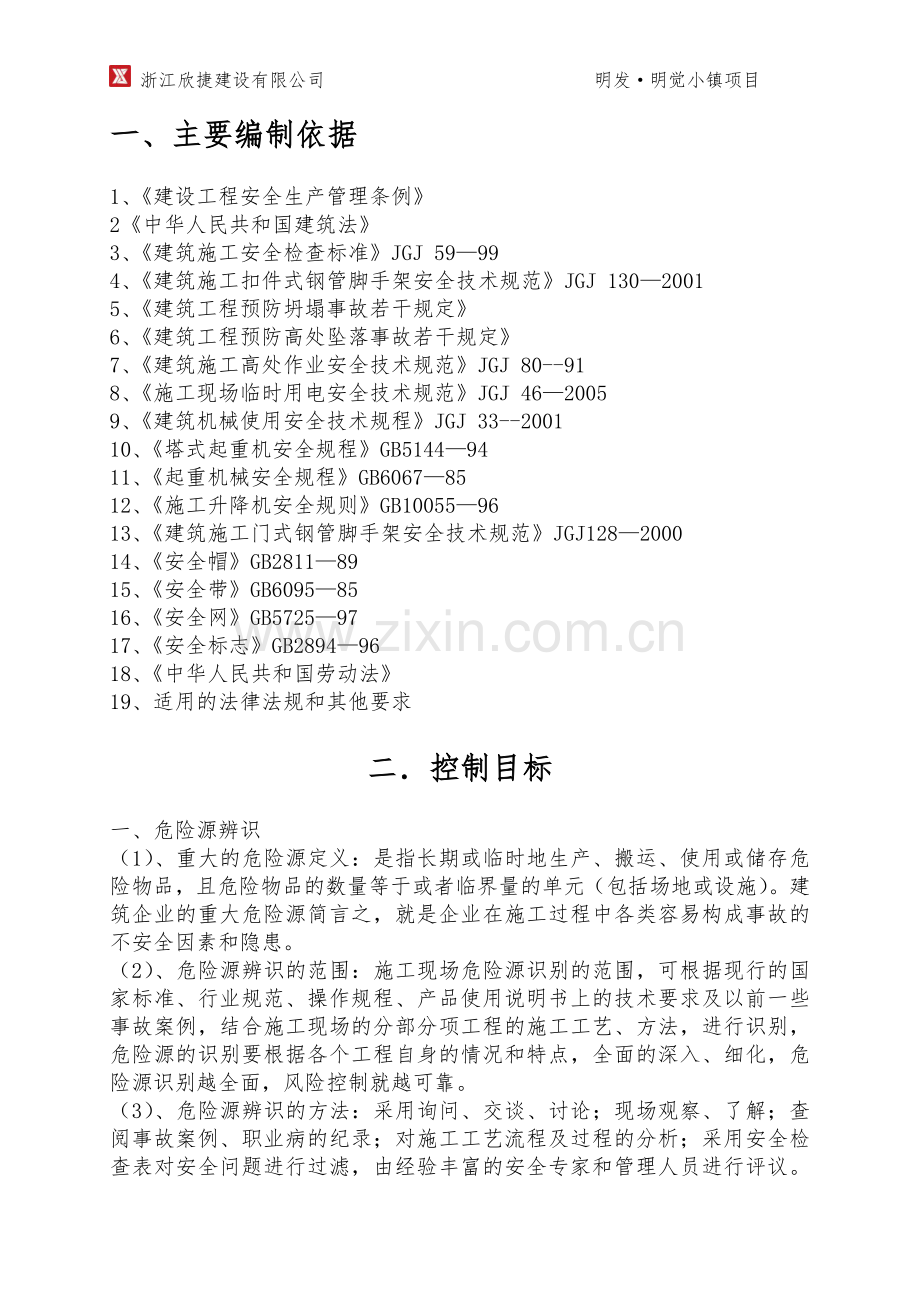

1、 浙江欣捷建设有限公司 明发明觉小镇项目 重大危险源控制和管理方案浙 江 欣 捷 建 设 有 限 公 司二一七年一月七日一、主要编制依据1、建设工程安全生产管理条例2中华人民共和国建筑法3、建筑施工安全检查标准JGJ 59994、建筑施工扣件式钢管脚手架安全技术规范JGJ 1302001 5、建筑工程预防坍塌事故若干规定 6、建筑工程预防高处坠落事故若干规定7、建筑施工高处作业安全技术规范JGJ 80-918、施工现场临时用电安全技术规范JGJ 4620059、建筑机械使用安全技术规程JGJ 33-200110、塔式起重机安全规程GB51449411、起重机械安全规程GB60678512、施工

2、升降机安全规则GB100559613、建筑施工门式钢管脚手架安全技术规范JGJ128200014、安全帽GB28118915、安全带GB60958516、安全网GB57259717、安全标志GB28949618、中华人民共和国劳动法19、适用的法律法规和其他要求二控制目标一、危险源辨识(1)、重大的危险源定义:是指长期或临时地生产、搬运、使用或储存危险物品,且危险物品的数量等于或者临界量的单元(包括场地或设施)。建筑企业的重大危险源简言之,就是企业在施工过程中各类容易构成事故的不安全因素和隐患。(2)、危险源辨识的范围:施工现场危险源识别的范围,可根据现行的国家标准、行业规范、操作规程、产品使

3、用说明书上的技术要求及以前一些事故案例,结合施工现场的分部分项工程的施工工艺、方法,进行识别,危险源的识别要根据各个工程自身的情况和特点,全面的深入、细化,危险源识别越全面,风险控制就越可靠。(3)、危险源辨识的方法:采用询问、交谈、讨论;现场观察、了解;查阅事故案例、职业病的纪录;对施工工艺流程及过程的分析;采用安全检查表对安全问题进行过滤,由经验丰富的安全专家和管理人员进行评议。下面就以落地式外脚手架工程为例进行危险源辨识。见表5二、风险评价(1)、风险评价考虑的因素:事故、事件出现的可能性、危险性;法律、法规和标准的规定。(2)风险评价的方法:作业条件危险性评价方法,定量计算每一种危险源

4、所带来的风险。D=LEC式中,D-风险值;L-事故的可能性大小;E-暴露于危险环境的频繁程度;C-发生事故产生的后果。L、E、C各值得取法,D值取相应的危险源程度划分,见表1、表2、表3、表4。发生事故的可能性(L) 表1分数值发生事故的可能性分数值发生事故的可能性10完全可以预料0.5很不得能,极不可能6相当可能0.2可以设想3可能,但不经常0.1实际不可能1可能性小,完全以外暴露危险环境的频繁程度(E) 表2分数值频繁程度分数值频繁程度10连续暴露2每月一次暴露6每天工作时间内暴露1每年几次暴露3每天一次或偶然暴露0.5非常罕见地暴露发生事故产生的后果(C) 表3分数值后果分数值后果100

5、大灾难、许多人死亡7严重、重伤40灾难、数人死亡3重大、致残15非常严重、一人死亡1引人关注、不利于基本的健康安全要求风险值(D) 表4D值危险程度D值危险程度20极其危险、不能继续作业2070 一般危险、需要注意160320高度危险、需立即整改20稍有危险、可以接受70160 显著危险、需要整改危险源清单及风险风险评价表 表5序号场所及活动危险源可能导致的事故风险评价重大风险备注LECD是否1木工圆盘锯无分料器、挡板人身伤害3671262变压器引起的明火人身伤害167423连墙不符合要求人身伤害3671264设备转动部分防护罩不全人身伤害3671265防护措施不符合要求人身伤害6672526

6、漏电保护器参数不匹配、失灵人身伤害3671267不按规定设置平网人身伤害167428不符合规定要求人身伤害363549电线老化受损人身伤害3635410未使用安全带、酒后作业人身伤害1674211未挂号安全带人身伤害36712612木工圆盘锯无分料器、挡板人身伤害1674213变压器引起的明火人身伤害1674214连墙不符合要求人身伤害16742注:另详后附表三、常见的重大危险源根据风险评价的结果,每个危险源的危险程度就可以一目了然,进行风险评价的目的是对施工现场现阶段的危险源所带来的风险进行评价,分级。搞清楚那些危险源具有高风险性,那些具有一般风险,那些危险源的风险可忽略,那些危险源的风险要

7、重点控制,使安全生产管理具有针对性、侧重点,在施工过程中,常见的重大危险源主要来源于以下几个方面。1、物体打击包括高空作业时的坠落物:进入施工现场不戴安全帽,或不按规定戴安全帽,或安全帽不合格;在建工程外侧为用密目安全网封闭,安全网不符合或无准用证;“四口”防护不符合要求。(四口指楼梯口、电梯井口、预留洞口、通道口)2、高处坠落:临近与洞口的安全防护不符合规定;攀登与悬空作业的安全防护不符合规定;操作平台与交叉作业的安全防护不符合规定;作业人员未进行体检。3、机械伤害:物料提升机、塔吊、平刨、园锯、手持电动工具,钢筋机械、电焊机、搅拌机、打桩机械、推土机、装载机、挖掘机等的防护设施不齐全,无证

8、使用、操作,违反操作规程进行施工。4、起重伤害:吊装时吊点,索具不合理;钢丝绳剁切位置变化,未戴护目镜,卷扬机启动,制动不平稳;构件凸棱部位绑扎未衬垫;卡子未按规定设置;选用安全系数不符合要求。指挥信号不明确等。起重机无超高、力矩限位器,钓钩保险装置。5、触电伤害:架空线下未按规定搭设临建,施工作业,堆物;配电线路短路保护用熔断器熔电体额定电流大于规定值;导线接头不符合规定;电工无证上岗,电工保护用品、用具使用不当;总箱(或分箱)未设漏电保护器,不符合“一机、一闸、一箱、一漏”要求;导线破坏、老化、导线与器具连接松动,导线随意拖地等。6、进入施工现场人员及作业人员在施工现场不能正确使用“三宝”

9、及安全防护用具、用品也是发生人身伤害事故的原因。7、作业人员入场没有按规定进行三级教育,特种作业人员未经培训,无证上岗,对所从事的作业规程似是而非,似懂非懂,容易想当然做事而发生安全事故。8、易燃、易爆及危险品不安严格的规章制度存放,搬运、使用和保管时易发生安全事故。以上八个方面的重大危险源是施工企业最常见的,也是重大事故隐患最突出的环节。在施工生产过程中如果不加以认真识别并采取行之有效的防护措施,进行严格的监督管理,就有可能发生重大安全事故。三管理方案(一)、安全管理1、目标、指标:层层落实安全责任制、制度落实2、主要措施1)、公司各层次贯彻执行安全生产法第二章第十七条有关规定,建立健全安全

10、生产责任制并落实到人。2)、公司各层次制定安全生产管理制度并逐层次严格管理。3)、公司各层次制定安全生产考核制度并逐层考核4)、建立安全生产一票否决制度,并认真执行。3、启动时间:项目开工时间;完成时间:项目竣工时间4、责任单位和责任人:n 执行部门:公司各部门、项目经理部n 负责人:公司各层次部门经理、项目经理n 主管部门:安全管理部主管领导:公司副总经理5、费用:依据各项目部的特点分别制定 (二) 防止倾覆事故的管理1、目标、指标:杜绝大型机械拆装、脚手架搭拆发生倾覆事故2、主要措施 1)、制定大型机械(塔机、人货电梯)拆装专项安全技术方案,并送公司技术负责人审批后执行。2)、对机械拆装的

11、全过程进行安全技术交底。3)、大型机械拆装应由有拆装资质的队伍拆装,拆装人员应该经培训,考核合格,持证上岗。4)、拆装全过程应派专人监护。5)、拆装人员应按操作规程说明中拆装工序拆装,严禁违规操作。6)、大型机械组装结束后,应先进行自检查,试运转后请当地主管部门检测合格后,挂牌运行。7)、根据工程情况和选用脚手架的类型,编制脚手架专项施工方案,并经公司技术负责人批准。8)、各种不同类型的脚手架应按各类脚手架搭设规范进行搭设和验收。9)、在脚手架搭设过程中,应注重架体与建筑结构的拉结,杆件间距与剪力撑的设置,脚手架与防护栏杆,悬挑梁及架体稳定,脚手架荷载,制作组装,安全装置和验收与交底等几个重大

12、环节,保证脚手架安全可靠。 10)、各类脚手架搭设完成后,项目部应组织技术、安全部门验收。11)、暴风雨,防汛期间,应组织对脚手架的专项检查,发现隐患,应及时整改,做好排水工作。4、起动时间:每次装拆前及装拆过程;完成时间:拆除完成5、责任单位和责任人:n 执行单位:设备部、项目经理部n 负责人:设备部经理、项目经理n 主管部门:安全管理部、设备部主管领导:公司副总经理5、费用:依据各项目部的特点分别制定(三)、防止物体打击事故的管理1、目标、指标:杜绝物体打击事故的发生2、主要措施1)、严格执行高处作业安全技术规程。2)、高处作业时禁止向下方抛物。3)、室内清理的固体废物应袋装吊下,严禁抛洒

13、。4)、凡吊装物体(钢材、砖、钢模、钢管等)应捆绑牢固,并有专人司索、指挥。5)、大型机械拆装作业的配件、工具等应装入工具袋防止落物。6)、凡拆除的脚手架钢管、井架角钢等应递送至地面,脚手架、模板上的工具、机具、材料应放置稳妥,防止落下。7)、加强施工过程的检查,防止落物伤人。3、起动时间:项目开工时间;完成时间:项目竣工时间4、责任单位和责任人:n 执行单位:项目经理部 n 负责人:项目经理n 主管部门:安全管理部n 主管领导:公司副总经理8、费用:依据各项目部的特点分别制定(四)、防止触电事故的管理1、目标、指标:杜绝发生重大触电伤亡事故2、主要措施1)、工程项目必须编制施工用电组织设计,

14、实行TN-S系统,三相五线制,三级配电,三级保护,一机一闸。使用标准配电箱,动力箱与照明分开设置。 2)、线路架空或埋地铺设,不准把支线架在钢管脚手架上和其他导电体上,现场照明不准使用护套线。 3)、砼振动器的电源线,严禁在钢筋网上拖拉,以免钢筋丝穿进电源线,造成传电在钢筋上,发生重大触电事故。 4)、未经专业安全技术培训,不准操作电工作业,电工必须持证上岗。 5)、地下室和潮湿的作业场所的照明,必须使用安全电压。 6)、现场电源接头用绝缘胶布包扎良好,接头不能放在潮湿地上和水中,不得使用破皮、老化电缆线。在车辆进出的过道处和易受机械损伤的部位要加套管保护。 7)、配电箱内的破损电器要及时更换

15、,接线不能搭设或采用线头直插,不准把出线直接接在漏电保护器上。8)、做好各类电动机械和手持电动工具的接地或接零保护,防止发生漏电。 9)、在施工工程外侧与边缘有外高压电线,安全距离小于最小规定要求的,要加屏障遮护,用围栏或防护网进行防护,防止塔吊、脚手架以及长钢筋等触及高压线发生事故。3、起动时间:项目开工时间;完成时间:项目竣工时间4、责任单位和责任人:n 执行单位:项目经理部 n 负责人:项目经理n 主管部门:安全管理部n 主管领导:公司副总经理5、费用:依据各项目部的特点分别制定(五)、防止高处坠落的管理1、目标、指标:确保不发生高处作业坠落事故2、主要措施1)、按施工现场安全防护规定对

16、脚手架搭拆、四口五临边、卸料平台,各类大型机械拆装和运行中的环节进行防护,并对防护情况进行检查和验收。2)、搭设外脚手架、吊蓝架、挑架等前,必须编制专项安全方案,经技术负责人批准后,详细向参加作业人员进行安全技术交底。架子搭设完成以后必须有公司安全管理部参加验收或分段验收合格方准使用。3)、不准任意拆除和改变各类防护网,栏杆,安全门和隔板等防护设施。4)、高处作业必须经专业安全技术培训,持证上岗,不准攀爬架子上下,不准酒后作业。5)、施工外脚手架作业层外侧必须设双层防护栏,架子外侧用密目安全网全封闭,接口封严。 脚手板必须按规定要求铺设,不得漏铺,不得有探头板,架子离墙间距不大于20CM。6)

17、、吊篮作业人员必须系挂安全带,上下吊篮不准从窗口攀爬。升降吊篮时,要把安全带系在保险绳上,其他人员撤离吊篮,升降吊篮必须同步进行。7)、对吊篮的钢梁和钢丝绳的受剪部位要有保护,预埋吊环,要经常检查,发现有裂纹,有及时采取补救措施,吊环严禁使用螺纹钢。 3、起动时间:项目开工时间;完成时间:项目竣工时间4、责任单位和责任人:n 执行单位:项目经理部n 负责人:项目经理n 主管部门:安全管理部n 主管领导:公司副总经理5、费用:依据各部门、项目部的特点分别制定。(六)、防止火灾事故的管理1、目标、指标:杜绝发生重大火灾事故2、主要措施1)、实行动火批准制度,经批准后动火。2)、指派专人进行监护,适

18、时督查。3)、在施焊时,将楼层气焊点周边洞口堵塞防止焊渣掉落。4)、作业结束后,有专人清扫焊渣,消除火灾隐患。5)、制定消防责任制、管理制度,划分消防责任区,落实到人。6)、对食堂、宿舍、办公场所、电焊气割作业、涂漆、喷漆、木工操作间、配电间、沥青熬炼场所、危险品库、库房、使用喷灯卫生间防水作业,高层施工区楼层内以及可能发生火灾的危险场所,按规定配备满足防火要求的消防器材并落实到人。7)、高层办公区、高层施工区设置灭火专用的高压水泵,每个楼层设置满足防火要求的消火栓和水龙带。8)、针对季节性特点,制定季节性特别是冬季施工的防火措施。3、施工现场:起动时间:项目开工时间;完成时间:项目竣工时间4

19、、责任单位和责任人:n 执行单位:项目经理部n 负责人:项目经理n 主管部门:安全管理部n 主管领导:公司副总经理5、费用:依据各部门、项目部的特点分别制定。(七)、防止职业病危害的管理1、目标、指标:杜绝因接触粉尘、放射性物质和其他有毒有害物质等因素而引起的疾病。2、主要措施1)、严格控制可能产生严重职业危害的工艺、设备及原材料的使用,以从源头消除、减轻职业危害因素的产生。2)、按规定发放口罩、防护镜、防护罩等各种职业健康安全防护用品,并督促作业人员正确使用。3)、不得招收或安排有职业禁忌证的人员从事其禁忌的特殊作业。4)、在可能产生职业病危害的作业场所,按规定设置警示标志。5)、在可能发生

20、急性职业损伤的有毒、有害工作场所要设置报警装置,配置现场急救设施。6)、有毒有害作业岗位的职工上岗前、在岗期间应针对具体危害特点进行职业卫生防护知识培训。7)、每年对特殊作业岗位的职工进行一次全面体检。3、起动时间:项目开工时间;完成时间:项目竣工时间4、责任单位和责任人:n 执行单位:项目经理部n 负责人:项目经理n 主管部门:安全管理部n 主管领导:公司副总经理5、费用:依据各部门、项目部的特点分别制定。 重大危险源清单及控制措施 单位: 浙江欣捷建设(明发明觉小镇) 时间:2017 年 1月10日 序号作业活动危险因素(来源)何人或何物可能受伤害伤害将如何发生伤害后果判别依据I-V危险级

21、别控制措施控制计划备注1.高处作业、垂直交叉作业施工人员注意力不集中;未正确使用安全用品、用具;防护设施不完善作业人员下方过往人员下方设备高处坠落落物人员伤亡设备损坏V3落实安全措施,现场监督检查a、b、e2.施工用电配电盘内漏电保护器失灵;设备防护套不全;导体裸露;接地、接零有缺陷作业人员作业场所触电;裸露导体温度过高引燃周围可燃物电弧灼伤人员伤亡火灾设施损坏IV3落实安全措施,现场监督检查b3.焊接(含容器、管道内焊接)、切割作业未使用防护用品,氧、乙炔摆放不符合要求,漏气,末严格执行安规施工人员作业区周围人员作业场所漏气容器、管道内通风不良电弧灼伤火灾爆炸中毒和窒息IV3采用加强通风,做

22、好个人防护,执行安规,落实安措b4.脚手架作业末按规范要求搭设、拆卸,碰撞;未使用防护用品施工人员作业区周围人员脚手架倾倒高处坠落人员伤亡设施损坏V4执行安规的各项措施,并结合现场检查,执行验收制度b5.高耸建筑物施工安全保护装置失灵,砼未达到强度提升平台、马道板铺设不严或有缺陷作业人员作业区周围人员吊笼坠落筒身坍塌高处坠落高处落物人员伤亡设备损坏V4执行安规的各项措施,并结合现场检查,执行验收制度b、e序号作业活动危险因素(来源)何人或何物可能受伤害伤害将如何发生伤害后果判别依据I-V危险级别控制措施控制计划备注6.砌筑作业脚手架不符合安全使用要求、物料存放过多、高处落物、人的行为不规范作业

23、人员作业区周围人员垮塌脚手板断裂人员伤亡设施破坏IV3执行安规的各项措施,并结合现场检查,执行验收制度b7.四口、五临边安全防护设施不及时、不合格作业人员过往人员高处坠落人员伤亡IV3按照安规作业,及时做好防护b、c、e8.射线探伤作业射源泄漏、作业区域划分不明、监控不到位作业人员作业区周围人员射源泄漏误入作业区辐射伤人V4执行安规,落实措施。b9.起重机械作业油管爆裂,制动器失灵,钢丝绳磨损超限,机械带病作业、人的行为不规范作业人员作业区周围人员设备构件突降人员伤亡设备损坏V3试验检查b10.运输机械作业运超长、超宽、超高物件,驾驶人员违章,制动系统失控,捆绑绳松动、物品颠散、构件摆放不稳作

24、业人员运输区周围人员运输物件、设备翻车物、料滑落损坏设备人员伤亡IV3加强监督检查,落实安全措施f11.砼机械作业臂架软管摆动、弹起,堵管,混凝土喷浆作业人员设备作业人员对机械故障处理不当人员伤亡机械损坏V3加强监督检查,落实安全措施b12.砼制作水泥输送管泄漏、粉尘超标,未正确使用防护用品作业人员粉尘超标,未正确使用防护用品矽肺病V3加强安全监督,做好个人防护c序号作业活动危险因素(来源)何人或何物可能受伤害伤害将如何发生伤害后果判别依据I-V危险级别控制措施控制计划备注13.加工机械作业设备漏电、违反操作规程作业人员设备漏电碰撞卷入人员伤亡IV3坚强安全监督,按照安规作业b、c14.起重吊

25、装作业无技术措施或措施不当、未按措施执行,物件捆绑不牢、吊索、吊具安全系数不够,个人防护不当、起重机械有隐患,指挥失误作业人员作业区周围人员设备设备构件突降非作业人员进行吊装区域机械设备损坏人员伤亡V4加强监督检查,落实安全措施c、e15.设备拖运危险区域有人,工器具使用不当,拖拉速度过快,撬、砸滚杠作业人员作业区周围人员设备挤、碰、砸伤人人员伤亡设备损坏V3执行安规,落实措施b16.施工电梯运行限位、限速、刹车失灵、操作不规范乘梯、操作人员电梯设备坠落挤夹人员伤亡设备损坏IV3执行安规,落实措施b、e17.蓄电池安装违反操作规程,个人防护及硫酸排放不当作业人员防护措施不当人身灼伤IV3按照安

26、规要求作业18.单机试运转疲劳作业、设备故障、交接班记录不全或未交代清楚、人员误操作、设备漏电运行作业人员设备误操作触电人身伤亡设备损坏或故障IV3加强监督检查b、d重要环境因素清单及控制措施 单位: 浙江欣捷建设有限公司(明发明觉小镇项目) 时间:2017年1月10日序号作业活动重要环境因素主管部门可能导致的危害判别依据I-V现有控制措施控制计划备注1.机械设备作业噪音、油料消耗、尾气排放机械化通用噪声资源浪费大气污染IV在规定时间作业,提高作业效率f2.机械设备、管道清洁保养,锅炉酸洗废水、废油排放机械化锅炉汽机污染水体、土壤人员伤害IV加强监督控制,废油集中回收处理,废水化学中和,达标排

27、放b、f3.焊接作业废气各专业废气污染大气V加强通风使用环保焊条b4.管道热处理保温棉废料、有毒气体排放通用汽机废料污染土壤毒气污染大气V集中回收处理,加强通风和个体防护b、f本工程不涉及5.防腐、油漆油漆挥发通用大气污染IV加强监督管理f6.射线探伤辐射试验中心辐射损伤V加强监督管理f本工程不涉及7.金相作业金相腐蚀液试验中心污染水体、土壤IV监督管理,沉淀净化f本工程不涉及序号作业活动重要环境因素主管部门可能导致的危害判别依据I-V现有控制措施控制计划备注8.管道蒸汽吹管蒸汽排放汽机锅炉浪费水资源噪音IV加强监督,增设减噪装置f9.保温施工边角余料、粉尘通用资源浪费污染环境IV集中回收处理

28、f10.水、煤、电跑、冒、滴、漏相关专业资源浪费污染环境IV加强监督管理f11.土方施工,物料运输扬尘建筑大气污染IV及时清理现场,洒水降尘f12.制作、安装施工废弃物相关专业环境污染资源浪费IV集中回收处理f备注: 1、 判别依据:-不符合法律法规和相关标准要求且没有适宜的控制措施; -相关方提出的经确认为合理抱怨或要求; -曾经发生过事故无有效控制措施; -现场观察到可能发生事故的因素;-用危险评价方法得出的重大危险因素。2、 危险控制计划:a制定目标指标、管理方案;b制定管理程序;c培训与教育;d制定应急预案;e加强现场监督检查;f保持现有措施。3、 现有控制措施栏内的安规指DL5009

29、.1-2002电力建设安全工作规程,规定指电力建设安全健康与环境管理工作规定。4、 各单位和合作队伍在制定和审核工程施工方案及作业指导书的时候应对照重大危险、危害因素和控制计划清单做好安全施工技术措施。5、 危险、有害因素是指:a 需紧急行动降低风险,b只有当风险已降低时,才能开始或继续工作,为降低风险不限成本。6、 各单位、各班组认真对照清单进行结合实际确认持续改进,在备注栏进行标记,并在班组活动会学习研讨形成记录。重大危险源控制目标和管理方案序号重大危险源目标技术管理措施责任部门相关部门完成时间1大型机械装、拆(塔吊、人货电梯等)确保无死亡事故、无设备事故1、须分包给有资质专业公司安装、拆

30、除、加节;2、编制安装、拆除、加节、移位等专项技术措施,并经分包、总包公司审批;3、装、拆前须对操作工进行安全教育及安全技术交底;4、装、拆过程指派经过培训的人员进行监控;5、装、拆人员须持有效证上岗,并须体检合格;6、装、拆期间须设置警戒区;7、按要求设置卸料平台、防护门、通讯装置等;8、搭设完毕后在自检、法定检测合格后方能交付使用,并做好维修、保养。机管部门安全部门时间暂未定2脚手架搭、拆过程(落地操作平台)确保无伤亡、坍塌事故1、编制搭、拆专项方案,超高脚手架必须进行计算,并经公司审批;2、按要求做好架子基础及验收工作;3、搭、拆前必须对架子工进行安全教育及安全技术交底;4、搭、拆人员必须持证上岗;5、按要求对架体材料进行验收;6、搭、拆期间设置警戒区域;7、搭、拆过程指派经培训的人员进行监控并做好记录;8、搭设完后必须进行验收,确认合格后方准使用,并定期检查、保养。安全部门施工、材料部门

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
