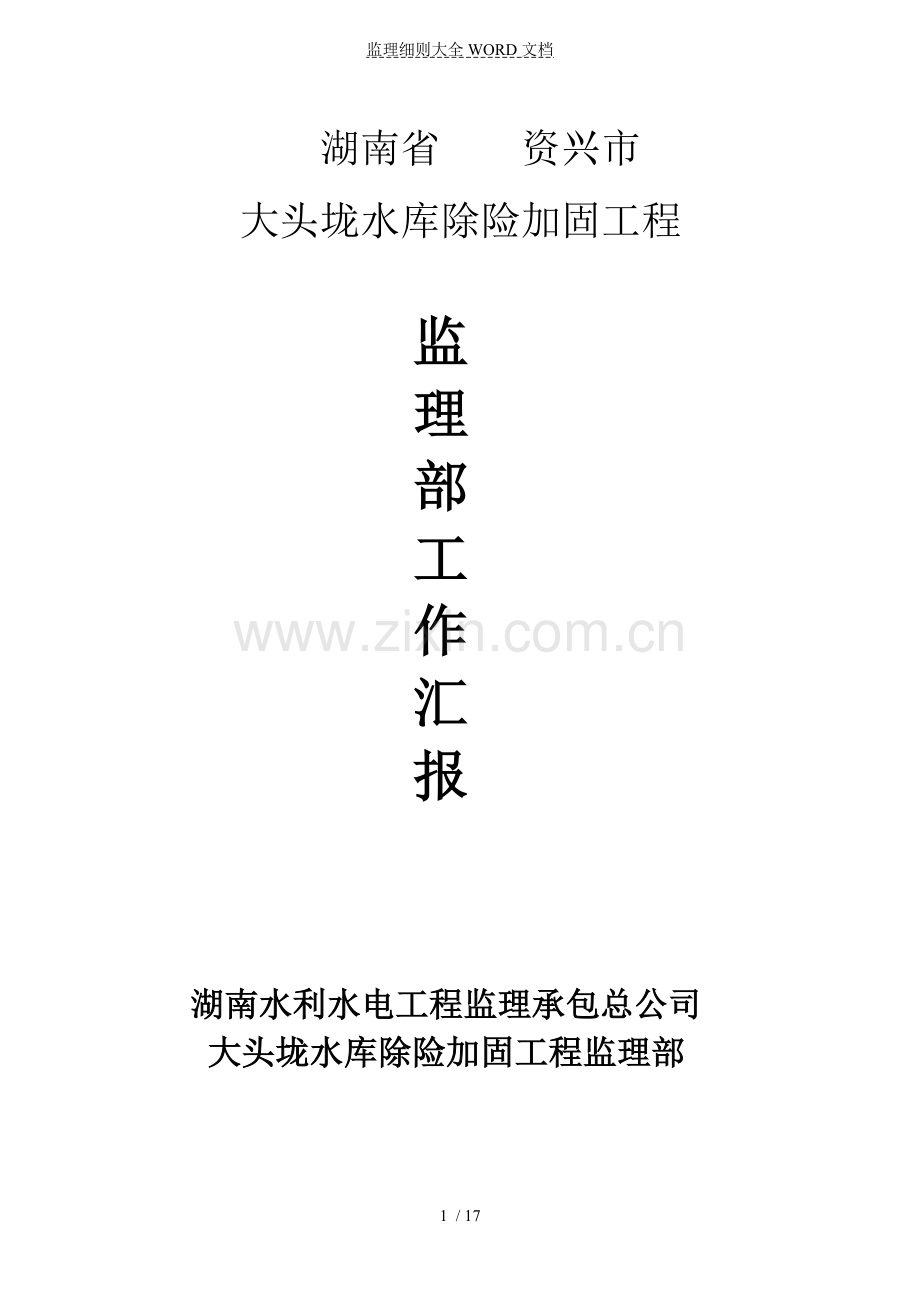

监理细则大全WORD文档
湖南省 资兴市
大头垅水库除险加固工程
监
理
部
工
作
汇
报
湖南水利水电工程监理承包总公司
大头垅水库除险加固工程监理部

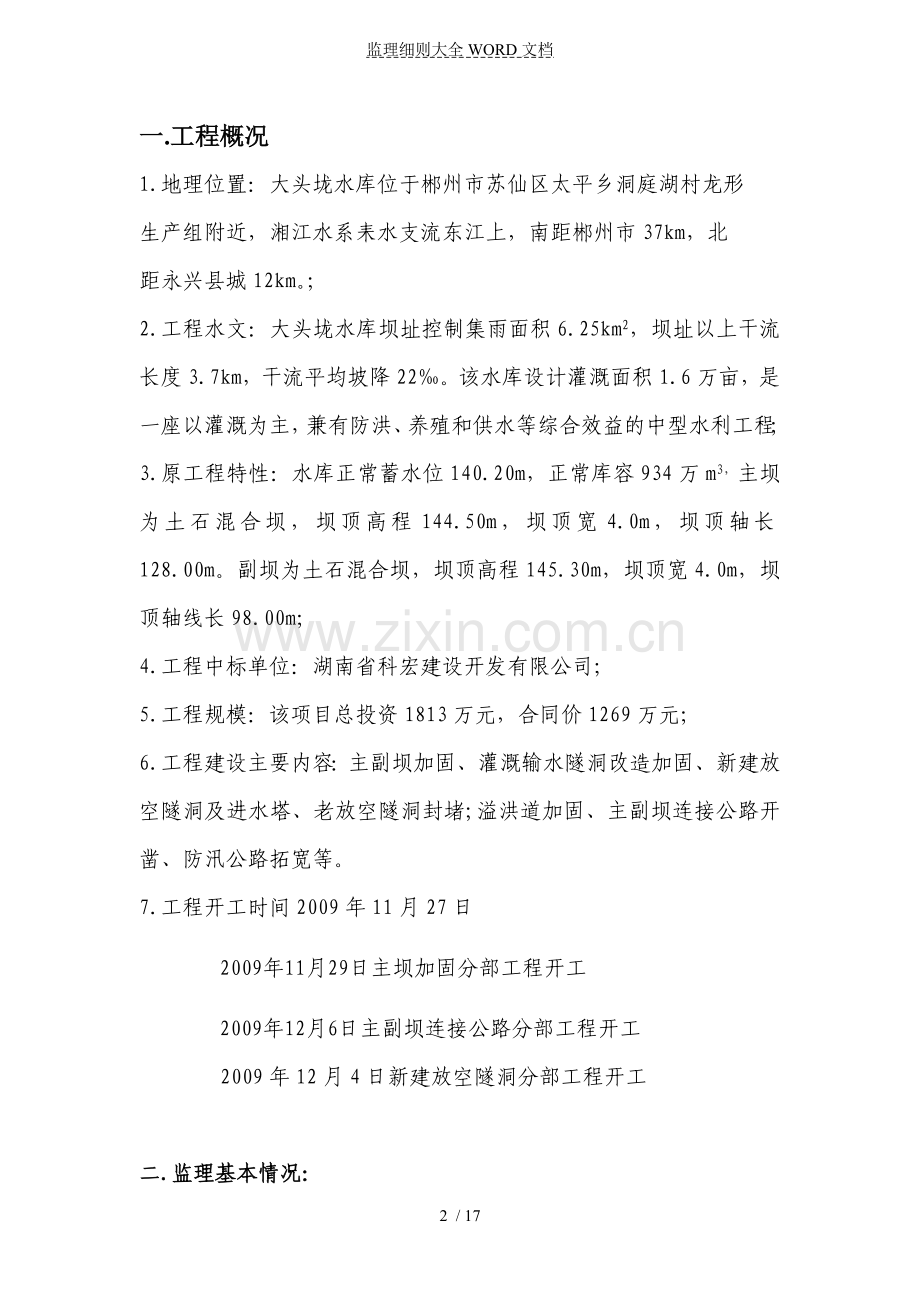

一.工程概况
1.地理位置:大头垅水库位于郴州市苏仙区太平乡洞庭湖村龙形
生产组附近,湘江水系耒水支流东江上,南距郴州市37km,北
距永兴县城12km。;
2.工程水文:大头垅水库坝址控制集雨面积6.25km2,坝址以上干流长度3.7km,干流平均坡降22‰。该水库设计灌溉面积1.6万亩,是一座以灌溉为主,兼有防洪、养殖和供水等综合效益的中型水利工程;
3.原工程特性:水库正常蓄水位140.20m,正常库容934万m3,主坝为土石混合坝,坝顶高程144.50m,坝顶宽4.0m,坝顶轴长128.00m。副坝为土石混合坝,坝顶高程145.30m,坝顶宽4.0m,坝顶轴线长98.00m;
4.工程中标单位:湖南省科宏建设开发有限公司;
5.工程规模:该项目总投资1813万元,合同价1269万元;
6.工程建设主要内容:主副坝加固、灌溉输水隧洞改造加固、新建放空隧洞及进水塔、老放空隧洞封堵;溢洪道加固、主副坝连接公路开凿、防汛公路拓宽等。
7.工程开工时间2009年11月27日
2009年11月29日主坝加固分部工程开工
2009年12月6日主副坝连接公路分部工程开工
2009年12月4日新建放空隧洞分部工程开工
二.监理基本情况:
1.工程现场监理机构名称:湖南水利水电工程监理承包总公司郴州市大头垅水库除险加固工程监理部。监理部组建时间2009年11月2日。
2.现场监理人员情况:
姓 名
工作单位
技术职称
监理证编号
注册单位及编号
1
张春明
湖南水利水电工程监理承包总公司
总监理工程师
JLG200543670
湖南省余辉水电监理咨询有限公司
2
钟 武
湖南水利水电工程监理承包总公司
监理工程师
JLG200533120
湖南水利水电工程监理承包总公司
3
王克成
湖南水利水电工程监理承包总公司
监理员
JLG20124326139
湖南水利水电工程监理承包总公司
4
李辉
湖南水利水电工程监理承包总公司
监理工程师
JLY2006430109
湖南水利电力工程监理承包总公司
3.监理工作职责及分工:
(1)总监理工程师张春明主要职责
(1.1)、确定项目监理机构人员的分工和岗位;
(1.2)、主持制定项目的监理规划、审批项目的监理实施细则,并负责管理项目监理机构的日常工作;
(1.3)、审查分包单位的资质,并提出审查意见;
(1.4)、检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作;
(1.5)、主持监理工作会议,签发项目监理机构的文件和指令;
(1.6)、审定承包人提交的开工报告、施工组织设计、技术方案、进度计划;
(1.7)、审核和签署承包人的申请、支付证书和竣工结算;
(1.8)、审查和处理工程变更;
(1.9)、主持或参与工程质量事故的调查;
(1.10)、调解建设单位与承包人的合同争议、处理索赔、审批工程延期;
(1.11)、组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
(1.12)、审核签认分部工程和单位工程的质量检验评定资料,审查承包人的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;
(1.13)、主持整理工程项目的监理资料。
(2) 专业监理工程师的职责
(2.1)、负责编制本专业的监理实施细则;
(2.2)、负责本专业监理工作的具体实施;
(2.3)、组织、指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议;
(2.4)、审查承包人提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
(2.5)、负责本专业分项工程验收及隐蔽工程验收;
(2.6)、定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;
(2.7)、根据本专业监理工作实施情况做好监理日记;
(2.8)、负责本专业监理资料的收集、汇总及整理,参与编写监理月报;
(2.9)、核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
(2.10)、负责本专业的工程计量工作,审核工程计量的数据和原始凭证。
(3) 监理员的职责
(3.1)、在本专业监理工程师的指导下开展现场监理工作;
(3.2)、检查承包人投入工程项目的力、材料、主要设备及其使用、运行情况,并做好检查记录;
(3.3)、复核或从施工现场直接获得工程计量的有关数据并签署原始凭证;
(3.4)、按设计图及有关标准,对承包人的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
(3.5)、担任旁站工作,发现问题及时指出并向专业监理工程师报告;
(3.6)、做好监理日记和有关的监理记录。
4.监理规划、监理细则、监理规章制度见附件;
5.监理部配备现场检测设备情况
(1)委托郴州市河安实验检测中心对监理平行抽检进行检测;
(2)卷尺、皮尺、温度计、全站仪、天平、微波炉、环刀5套等;
6.监理总结编制监理资料按国家档案局相关规定进行收集、整理、归档。
6.大头垅水库除险加固工程监理部各监理人员自工程开工以来较好的履行各自工作职责,详细、完整的填写了监理日志。工程开工以来监理部共编制监理规划1份、编制监理工作制度7份,编制监理实施细则9份、编制监理月报4份、上报监理报告3份、下达监理通知13份、主持和编写会议纪要12份、批复申请表5份、回复工作联系单18份、工程款支付2次,监理例会5次、防汛预案1份。
三.工程进度控制情况
1.已完成工程量统计表及完成主要工程量汇总表
已完成工程量统计表
编号
项目编码
工程或费用名称
单位
设计工程量
已完成工程量
完成比例
备注
建筑工程
一
挡水工程
1
主坝除险加固工程
1.1
坝基帷幕灌浆
未施工
1.1.1
500107015001
钻土孔
m
1168
未施工
1.1.2
500107003001
钻岩石孔
m
443.8
未施工
1.1.3
500107008001
钻土检查孔
m
75
未施工
1.1.4
500107008002
钻岩石检查孔
m
43.5
未施工
1.1.5
500107009001
压水试验
段
9
未施工
1.1.6
500107005001
帷幕灌浆
m
444
未施工
1.2
坝体高喷灌浆
未施工
1.2.1
500108002001
钻高喷灌浆孔
m
3075
未施工
1.2.2
500108002002
高压旋喷灌浆
m
3075
未施工
1.2.3
500107008003
钻检查孔
m
150
未施工
1.2.4
500107009002
压水试验
段
62
未施工
未施工
1.3
上游坝坡护坡
1.3.1
500103001001
土方回填
m3
29988
备料12000m³
1.3.2
500103002001
粘土回填
m3
3680
未施工
1.3.3
500103010001
抛石护脚
m3
953
2050
215.1%
1.3.4
500101001001
坝面平整
m2
4245
未施工
1.3.5
500105009001
块石拆除
m3
2401
2401
100%
1.3.6
500103007001
粗砂垫层
m2
1160
未施工
1.3.7
500103007002
粗砾石垫层
m3
1160
未施工
1.3.8
500105007001
预制砼块护坡
m3
1399
未施工
1.3.9
500109001001
上游面基座砼C15
m3
227
未施工
1.3.10
500110001001
模板安装拆除
m2
250
未施工
1.4
下游坝坡整治
1.4.1
500101002001
土方开挖
m3
4915
1.4.2
500110001002
堆石棱体
m3
3200
3500
109.3%
1.4.3
500101001002
坝面平整
m2
2327
未施工
1.4.4
500114001001
草皮护坡
m2
2327
未施工
1.4.5
500109001002
C15砼现浇踏步
m3
55
未施工
1.4.6
500109001003
C15砼排水沟
m3
46
未施工
1.4.7
500109001004
C15砼马道
m2
44
未施工
1.4.8
500110001003
模板安装拆除
m2
360
未施工
1.5
坝顶改造
未施工
1.5.1
500103007003
砂石垫层
m2
192
未施工
1.5.2
500109001005
C20砼路肩
m3
22
未施工
1.5.3
500109009001
伸缩缝
m2
51
未施工
1.5.4
500109001006
C25砼路面
m2
640
未施工
1.5.5
500110001004
模板安装拆除
m2
630
未施工
1.6
主副坝间连接公路2.5km
km
1.6.1
500101002002
土方开挖
m3
800.00
5000
625%
1.6.2
500102001001
石方开挖
m3
750.00
30000
4000%
1.6.3
500105003001
M7.5浆砌石排水沟
m3
400.00
未施工
1.6.4
500103007004
砂砾石垫层
m3
750.00
未施工
1.6.5
500109001007
C20砼路面
m2
5000.00
未施工
2
副坝除险加固工程
2.1
坝体高喷灌浆
未施工
2.1.1
500108002003
钻灌浆孔
m
2546.7
未施工
2.1.2
500108002004
高压旋喷灌浆
m
2546.7
未施工
2.2
上游坝坡加固
未施工
2.2.1
500101002003
土方开挖
m3
787
未施工
2.2.2
500101001003
坝面平整
m2
2624
未施工
2.2.3
500105009002
原护坡块石拆除(自卸汽车运1km)
m3
786
未施工
2.2.4
500103007005
砂砾石垫层
m3
524
未施工
2.2.5
500105008001
预制砼块护坡
m3
315
未施工
2.2.6
500109001008
上游面基座砼C15
m3
155
未施工
2.2.7
500103001002
土方回填
m3
7638
未施工
2.2.8
500110001005
模板安装拆除
m2
160
未施工
2.3
下游坝坡整治
未施工
2.3.1
500101001004
坝面平整
m2
5280
未施工
2.3.2
500114001002
草皮护坡
m2
1386
未施工
2.3.3
500109001009
C15砼现浇踏步
m3
86
未施工
2.3.4
500109001010
C15砼排水沟
m3
45
未施工
2.3.5
500109001011
C15砼马道
m2
202
未施工
2.3.6
500110001006
模板安装拆除
m2
320
未施工
2.4
坝顶改造
未施工
2.4.1
500101002004
土方开挖
m3
196
未施工
2.4.2
500103007006
砂石垫层
m2
118
未施工
2.4.3
500105003002
M7.5浆砌石路肩
m3
32
未施工
2.4.4
500109009002
伸缩缝
m3
41
未施工
2.4.5
500109001012
C25砼路面
m2
350
未施工
2.4.6
500110001007
模板安装拆除
m2
360
未施工
二
泄水工程
1
溢洪道加固工程
1.1
进水渠
未施工
1.1.1
500102001002
石方开挖
m3
448
未施工
1.1.2
500103001003
土方回填
m3
426
未施工
1.1.3
500105009003
砌体拆除
m3
25
未施工
1.1.4
500109001013
砼底板C20
m3
14
未施工
1.1.5
500109001014
砼边墙C20
m3
34
未施工
1.1.6
500111001001
钢筋
t
1.4
未施工
1.1.7
500114001003
φ50PVC管
m
70
未施工
1.1.8
500109009003
沥青杉板分缝
m2
3
未施工
1.1.9
500110001008
模板安装拆除
m2
52
未施工
1.2
宽顶堰
未施工
1.2.1
500102001003
石方开挖
m3
242
未施工
1.2.2
500103001004
土方回填
m3
238
未施工
1.2.3
500105009004
砌体拆除
m3
32
未施工
1.2.4
500109001015
砼底板C20
m3
12
未施工
1.2.5
500109001016
砼边墙C20
m3
17
未施工
1.2.6
500114001004
φ100PVC管
m
25
未施工
1.2.7
500114001005
φ50PVC管
m
35
未施工
1.2.8
500111001002
钢筋
t
1.2
未施工
1.2.9
500109009004
沥青杉板分缝
m2
15
未施工
1.2.10
500109008001
止水铜片
m
25
未施工
1.2.11
500110001009
模板安装拆除
m2
34
未施工
1.3
泄槽
未施工
1.3.1
500102001004
石方开挖
m3
1450
未施工
1.3.2
500103001005
土方回填
m3
1274
未施工
1.3.3
500105009005
砌体拆除
m3
713
未施工
1.3.4
500109001017
砼底板C20
m3
215
未施工
1.3.5
500109001018
砼边墙C20
m3
369
未施工
1.3.6
500114001006
φ100PVC管
m
276
未施工
1.3.7
500114001007
φ50PVC管
m
194
未施工
1.3.8
500111001003
钢筋
t
26
未施工
1.3.9
500109009005
沥青杉板分缝
m2
54
未施工
1.3.10
500109008002
止水铜片
m
281
未施工
1.3.11
500110001010
模板安装拆除
m2
580
未施工
1.4
消力池
未施工
1.4.1
500102001005
石方开挖
m3
366
未施工
1.4.2
500103001006
土方回填
m3
347
未施工
1.4.3
500109001019
砼底板C20
m3
28
未施工
1.4.4
500109001020
砼边墙C20
m3
98
未施工
1.4.5
500114001008
φ100PVC管
m
9
未施工
1.4.6
500111001004
钢筋
t
7
未施工
1.4.7
500109009006
沥青杉板分缝
m2
9
未施工
1.4.8
500109008003
止水铜片
m
17
未施工
1.4.9
500110001011
模板安装拆除
m2
130
未施工
三
输水工程
1
放空隧洞新建
1.1
进水口段
1.1.1
500102001006
石方开挖
m3
386
400
预估
1.1.2
500105003003
排架砌石基础
m3
52
未施工
1.1.3
500109001021
排架砼基础C15
m3
85
未施工
1.1.4
500109001022
启闭塔砼
m3
482
未施工
1.1.5
500109001023
工作桥砼
m3
76
未施工
1.1.6
500109001024
排架立柱砼
m3
62
未施工
1.1.7
500109001025
启闭机房砼
m3
11
未施工
1.1.8
500111001005
钢筋制安
t
34
未施工
1.1.9
500110001012
模板安装拆除
m2
720
未施工
1.2
洞身段
1.2.1
500102010001
洞挖石方
m3
1067
696
100%
1.2.2
500109001026
洞身C20砼衬砌
m3
423
未施工
1.2.3
500111001006
钢筋制安
t
17
未施工
1.2.4
500107003002
钻孔
m
145
未施工
1.2.5
500107007001
回填灌浆
m2
1682
未施工
1.2.6
500109008004
止水铜片
m
152
未施工
1.2.7
500110001013
模板安装拆除
m2
450
未施工
1.3
出水渠
1.3.1
500101002005
土方开挖
m3
120
915.48
100%
1.3.2
500102001007
石方开挖
m3
253
1.3.3
500105003004
M7.5浆砌石
m3
45
未施工
2
灌溉输水隧洞加固
2.1
洞身段
未施工
2.1.1
500102010002
洞挖石方
m3
469
未施工
2.1.2
500109001027
洞身C20砼衬砌
m3
1012
未施工
2.1.3
500111001007
钢筋制安
t
30.8
未施工
2.1.4
500107003003
钻孔
m
181
未施工
2.1.5
500107007002
回填灌浆
m2
1446
未施工
2.1.6
500109008005
橡胶止水
m
360
未施工
2.1.7
500109009007
伸缩缝
m2
90
未施工
2.1.8
500110001014
模板安装拆除
m2
1120
未施工
2.2
出水渠
未施工
2.2.1
500101002006
土方开挖
m3
320
未施工
2.2.2
500102001008
石方开挖
m3
160
未施工
2.2.3
500105003005
M7.5浆砌石
m3
64
未施工
3
主坝放空底涵封堵
未施工
3.1
500105009006
拆除浆砌石涵管
m3
12
未施工
3.2
500103001007
回填土方
m3
64
未施工
3.3
500109001028
回填C20砼
m3
115
未施工
四
防汛公路改造
1
防汛公路
km
3.00
4.5
100%
五
房屋改造工程
1
危房改建
m2
400.00
400
100%
2
防汛仓库
m2
300.00
300
100%
项目编号
项目名称
单位
数量
已完成工程量
完成比例(%)
备注
措施费
73.5
58.45
79.5
1
施工导流和水流控制
万元
15.4
7.7
50
2
施工道路
万元
15
12
80
3
临时设施工程
万元
15
15
100
4
其他临时工程
万元
15
15
100
5
安全防护措施
万元
3
1.5
50
6
环境保护费用
万元
3
1.5
50
7
文明施工措施
万元
2.5
1.25
50
8
施工企业进场费用
万元
4.5
4.5
50
9
施工企业退场费用
万元
0.1
已完成主要工程量汇总表
项目名称
设计工程量
已完成工程量
完成比率(%)
完成
情况
实际完成情况分析
材料
机械
人工
图纸
变更
资金
气候
电力
组织
其他
主坝内坡土方回填
33660m³
备料12000m³
0
滞后
充足
欠缺
欠缺
齐全
无
有保证
雨天
有保证
不力
主坝内坡抛石
953m³
2050m³
215.1%
按时
充足
正常
充足
齐全
无
有保证
大风
有保证
有力
主副坝连接公路
1500m³
30204m³
100%
按时
充足
正常
充足
齐全
无
有保证
大风
有保证
有力
主坝外坡堆石棱体
3200m³
3500m3
109.1%
按时
充足
正常
充足
齐全
有
有保证
大风
有保证
有力
洞挖石方
1067m³
696m³
100%
按时
充足
正常
充足
齐全
无
有保证
大风
有保证
有力
主坝内坡块石拆除
2014m³
2014m³
100%
按时
充足
正常
充足
齐全
无
有保证
大风
有保证
有力
2.工程形象进度
3.合同工期情况
合同总工期不超过401天
(3.1)、计划工期与实际完工情况
计划工期;
准备阶段:拟从2009年11月1日开始,2009年11月15日完工,历时15天。
挡水工程:拟在2009年11月16日开工,2010年5月15日完工,历时182天。
泄洪工程:拟在2009年11月22日开工,2010年1月20日完工,历时59天。
输水工程:拟在2009年11月16日开工,2010年3月5日完工,历时74天。
其他工程:拟在2010年5月15日开工,2010年12月6日完工,历时212天。
扫尾工程:拟在2010年12月1日开工,2010年12月6日完工,历时6天。
实际完工:
准备阶段:从2009年11月1日开始,到2009年11月27日完成,超计划12天。原因:公共道路维修及施工用电电力线路未架通;
主坝加固分部工程:
计划2009年11月29日开工,2010年3月31日完工。实际完成上游块石拆除
历时21天;上游抛石护脚历时16天;正在施工下游堆石棱体、土方回填;未开工项目:预制混凝土块护坡、坝基帷幕及高喷灌浆。
工期延误的原因:电力线路未架通,无施工用电;雨水天气过多影响土方施工;堆石棱体实际工程量与设计工程量偏差过大,变更设计方案迟迟未下文;施工道路维修工程量过大,维修时间长次数多;
新建放空隧洞:
计划2009年12月8日开工,2010年3月31日完工。实际完成隧洞土石方开挖历时65天;正在施工隧洞混凝土衬砌,进水塔;工期延误原因:办理爆破材料审批手续过长。
主副坝连接公路:
计划开工时间2009年12月6日,2010年1月21日完工。按计划已完成。
副坝加固工程:未开工,原因:因副坝已垮,施工方案未定。
灌溉输水隧洞加固:未开工,原因:抢主体水下工程,施工计划排后;
溢洪道加固工程:未开工,原因:;施工方案未确定;
老放空隧洞封堵:未开工,原因:因主坝水下工程未完成,暂时无法实施封堵。
四.工程质量控制情况
1.施工单位质量保证体系建立情况
合同承诺人员名单
实际到位人员名单
姓 名
职 务
姓 名
职 务
宋子龙
项目经理
李义方
项目经理
余长富
技术负责人
白玉屏
技术负责人
黄孝天
质检员
刘惠哲
质检员
文胜方
施工员
赵德祥
施工员
仇峰明
安全员
游 畅
安全员
周道经
材料员
彭明和
材料员
廖柏华
预算员
白玉琢
预算员
以上实际到位人员已报监理部备案。
2.施工单位质量检测及监理单位质量抽检情况
原材料检测/实验统计表
序号
检测项目/试验项目
检测结果
组数
1
主坝土料的基本性质
粒径2-0.5mm4.4%;0.5-0.25mm4.2%;0.25-0.075mm53.2%;
0.075-0.05mm9.2%;0.05-0.005mm9.0%;<0.005mm20%;
土粒比重2.66;最大干密度1.76g/cm3;最优含水量12.4%;
1
2
R325水泥常规试验
细度3.4%;安定性合格;标准稠度26.8%;初凝(时:分)3:46、终凝(时:分)5:15;凝期3d抗折强度4.6MPa;抗压强度17.9MPa
1
3
天然砂料常规试验
含泥量1.5%;轻物质含量<1.0;云母含量<2.0;细度模数3.27%
1
4
天然卵石常规试验
含泥量0.7%;泥块含量0;颗粒含量0
1
5
人工碎石常规试验
含泥量0.9%;泥块含量0;颗粒含量6.4%
1
6
C15砼配合比设计
1.0:2.94:4.01
1
7
C20砼配合比设计
1.0:2.21:3.62
1
8
C25砼配合比设计
1.0:1.96:3.42
1
9
C30砼配合比设计
1.0:1.80:2.71
1
10
M7.5砂浆配合比设计
1.0:5.31:0.92
1
11
副坝土料的基本性质
粒径2-0.5mm4.4%;0.5-0.25mm4.2%;0.25-0.075mm53.2%;
0.075-0.05mm9.2%;0.05-0.005mm9.0%;<0.005mm20%;
土粒比重2.66;最大干密度1.76g/cm3;最优含水量12.4%;
1
12
钢材试验
HPB235¢10㎜:屈服强度.荷载26.09KN强度332.0MPa。
极限强度.荷载37.38KN强度476.0MPa。
HPB235¢8㎜:屈服强度.荷载14.66KN强度291.5MPa。
极限强度.荷载20.54KN强度408.5MPa。
6
4.隐蔽工程验收情况
主坝外坡堆石棱体基础验收质量评定合格
5.工程质量评定情况
已完成主坝块石拆除2个单元工程,主坝抛石护脚1个单元工程。经评定3个单元工程质量为合格标准。
6.项目划分情况
根据《水利水电工程施工质量检验评定规程》SL176-2007及施工合同的内容,本工程划分为1个单位工程,9个分部工程, 433 个单元工程。
五.工程投资控制情况
大头垅水库除险加固工程项目合同投资总金额12696003元.截止到2010年3月14日止,累计已支付产值2585646元,占合同投资总金额20.4%。实际完成产值3086793元,占合同投资总金额24.3%。详见附表。
其中主坝内坡抛石护脚合同价71008.03元,实际完成价152723元,增加投资81715元,原因:设计深度不够;主坝外坡堆石棱体合同价288704元,已预报价315770元,预估总价达496210元,估计增加投资207506元,原因:设计深度不够,不符合实际情况,不能满足施工要求;主副坝连接公路土石方开挖合同价37976元,已预报价916000,设计完成价总价1087344元,增加投资1049368元,原因:设计深度不够,不符合实际情况,不能满足施工要求。
新建放空隧洞洞挖石方合同价206325元,已预报价116022元,预估总价134815元,估计减少投资71509元,原因:实际完成量已达到施工要求。
六.安全控制情况
(1) 严格审核施工单位施工组织设计中的安全文明生产技术方案、专职安全管理机构和防范措施;
(2) 督促施工单位建立健全安全文明生产管理体系和违章处罚条例;
(3) 深入现场、了解、检查施工现场安全文明生产情况,及时督促施工单位处理、消除各种不安全隐患和违规行为;
(4) 督促施工单位对工人进行相关的三级安全教育,定期组织施工单位召开安全例会;
(5) 施工现场树立、悬挂安全标牌警示牌,做到安全文明施工;
七.工程现存在问题:
(1)主坝内坡土方回填施工进度严重滞后,以致影响整个工程进度。原因:从2009年12月23日填土施工作业开工以来一直雨水不断,2009年12月份阴雨天16天,有效工作日4天,2010年元月份阴雨天达25天,有效工作日6天,且雨后施工道路经雨水浸泡3-4天都无法通行,严重影响填土施工进度;施工单位人员和机械设备投入不足,为此我部已多次下达监理通知督促施工单位增加人员设备并专门制定了相应的赶工措施。组织业主、施工单位召开3次工程进度专题例会;
(2)副坝、溢洪道的施工方案未确定。因此无法进行施工。已报业主尽快与设计单位衔接落实解决;
苏仙区大头垅水库除险加固工程监理部2010年3月14日星期日
