资源描述
某车站真空排水系统安装及调试方案
根据设计图纸,文冲站站厅层卫生间采用工艺先进的真空室内卫生系统,该系统可保证绝对的密闭性,不会有任何异味或臭味泄露,保持较好的室内空气质量。本系统选用某公司生产的真空卫生系统设备PE70,其主要由1个500L真空收集罐、2台1.5KW真空泵、2台2.0KW污水泵以及一个控制面板组成,外形尺寸为1.48m×0.78m×1.98m,重量约为450Kg。
真空排水系统相对传统工艺有其许多优点:
(1)密闭真空系统,无渗漏,无异味;
(2)只需一个真空泵站,不需其他的提升泵,节省成本;
(3)管线无污物滞留,不会结垢,无须冲洗,节约用水;
(4)除真空工作站外再不需电力,节约能源;
(5)无须设置检查井,系统简单可靠,便于安装、维护保养和操作。
6.1工作原理:
(1)真空泵在真空收集罐中产生一个负压,此负压又一个压力开关选择一定的负压范围并维持一定的负压状态;
(2)污水废水经过真空座便器、面盆等洁具排出,经真空管道传输至真空收集罐中,排污泵再将收集到的污水运至市政排水系统;
(3)真空收集罐中设置有液位传感器,通过液位传感器控制污水泵的运行。
(4)真空泵工作示意图如1所示。

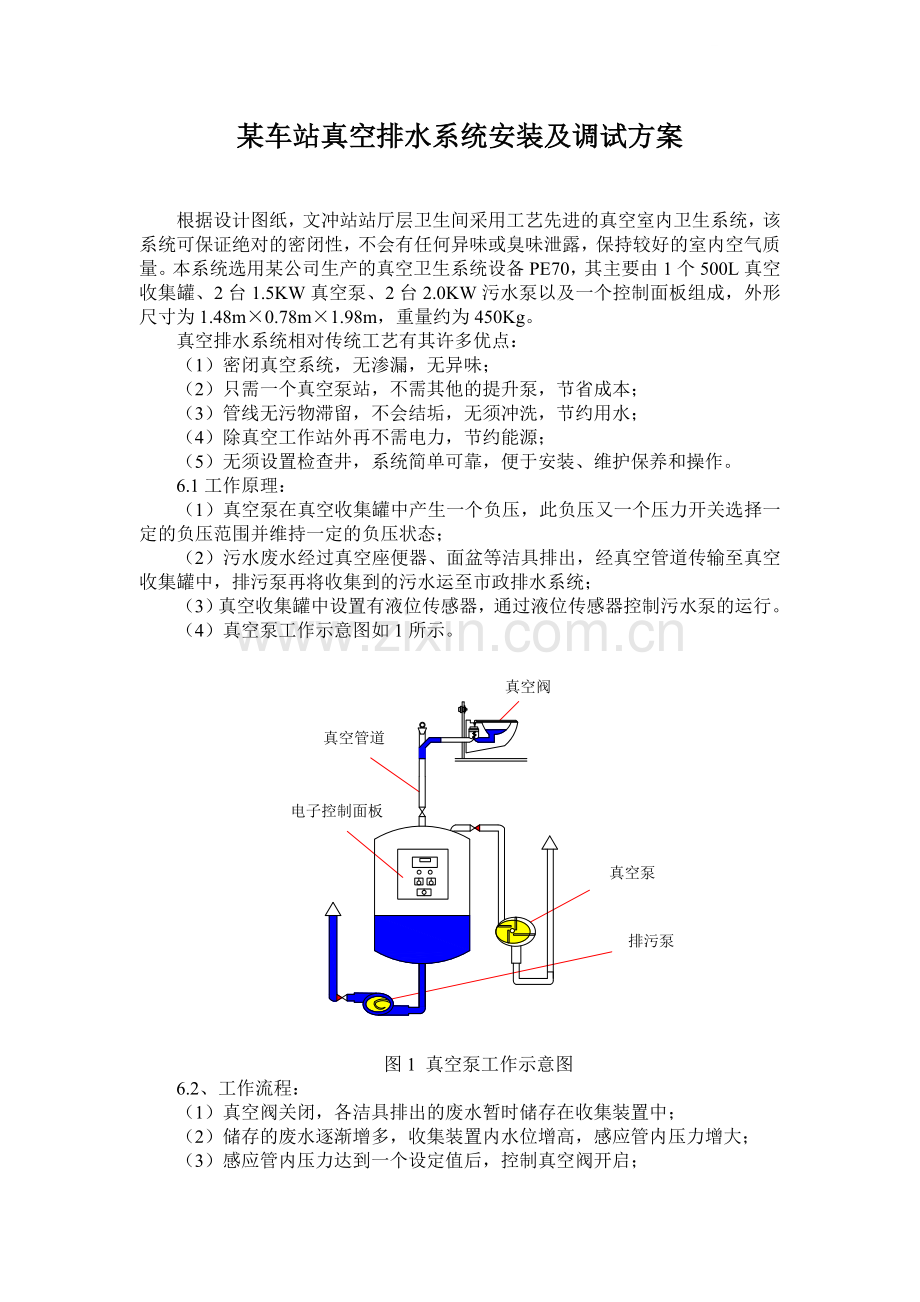

图1 真空泵工作示意图
6.2、工作流程:
(1)真空阀关闭,各洁具排出的废水暂时储存在收集装置中;
(2)储存的废水逐渐增多,收集装置内水位增高,感应管内压力增大;
(3)感应管内压力达到一个设定值后,控制真空阀开启;
(4)真空阀开启,废水连同进气管中的空气,形成气液混合物,被抽进真空管道;
(5)真空阀关闭,进入下一个开始。
6.3、管道安装内容:
根据设计要求,本设备室内管道安装内容有:
(1)真空管道为HD-PE管道,SDR11,PN10;
(2)真空管道连接为电热熔连接;
(3)真空管道连接需要使用45度斜三通、弯头连接(除使用厂家提供的橡胶弯头处);
(4)分支管道进入主管道,必须从管道上方进入,其与水平线夹角必须大于45度;
(5)管道敷设中需每隔20米设置提升弯(按照图纸标注进行施工),其管道坡度为3%;
(6)真空管道提升弯的安装方法见图2;
图2 标准提升弯的做法
管道直径D
H1
H2
H3
H4
L
DN50/d63
4D~10D
130
500~1000
DN65/d75
4D~8D
130
500~1000
DN80/d90
4D~7D
130
500~1000
DN100/d110
3D~5D
130
600~1000
DN125/d140
3D~4D
130
600~1000
注:H3为检修空间,可自行根据需要选择;
H4为最小距离,根据根据所选的厂家决定。
单位为mm,D为管道外径。
(7)真空分支管道进入主管道的安装方法见图3;
图3 支路管道进入主管道的连接
(8)管道清洁口的安装方法见图4;
图4 清洁帽的安装
(9)进入真空泵站处,分支管道进入主管的详图见图3。
真空排水系统调试
10.1 项目地点:某站厅层卫生间
10.2 调试人员:Roediger技术人员、安装公司技术人员、某公司工程技术人员、设计人员、监理、业主
10.3 机具设备
人字梯、安全带5条、水桶2个(10升)、水龙带(用于真空泵站的液位测试)、强光灯2只、螺丝刀2把(一字、十字)、真空测试泵(用于主管道的密闭测试)、水平尺、压力表(0.0~0.1MPa)、万用表(带有交流600伏及电流20安培)、温度计。
10.4调试条件
(1)真空系统的主管道安装完毕并经过密闭性测试,经监理签字确认合格;
(2)连接真空系统的卫生间及化装间经过密闭性测试,经监理签字确认合格;
(3)管道连接方式及敷设方法经过Roediger技术人员的确认符合图纸要求;
(4)真空泵站施工完毕;
(5)真空泵站的电力供应为正式电源;
(6)换气设备满足设计要求;
(7)真空泵站内给水龙头安装完毕;
(8)真空泵站的照明满足调试要求;
(9)真空泵站的地面为完成后的地面;
(10)真空泵站内的集水坑施工完毕并连接潜污泵;
(11)电话安装到位;
(12)连接真空泵站的排污管道和排气管道安装到位,并经确认满足设计要
求。
10.5时间安排
(1)真空泵站的调试(3天);
(2)主管道的密闭性测试:管道密闭性测试表(测试条件:带有真空罐,测试压力为-0.08MPa,测试时间为3小时,允许压降10%,查找漏点只能采用负压,严禁使用正压);
(3)系统的密闭性测试(1天,如管道出现漏点时间将延长):测试带有末端传输装置的主管道(测试条件:带有真空罐,测试压力为-0.08MPa,测试时间为3小时,允许压降20%,查找漏点只能采用负压,严禁使用正压)。
10.6调试程序
(1)参照测试报告进行,时间安排参见第六条。
(2)分段真空管道测试需要每100米进行测试,在完成分段真空管道测试并满足测试条件后,方可进行真空系统管道测试。应将被测试的管道密封后进行密封性测试(密封方法可以通过焊接对应规格堵头的方法实现),测试时应使用真空测试泵、压力表等设备(管道测试应在调试前全部完成)。
10.7安全保障措施
(1)设置安全员监督调试过程及前期准备工作;
(2)进出工地佩带好安全帽并穿戴工作服;
(3)登高做业使用梯子,并设专门人员保护;
(4)真空测试必须使用负压测试,严禁使用正压测试。
