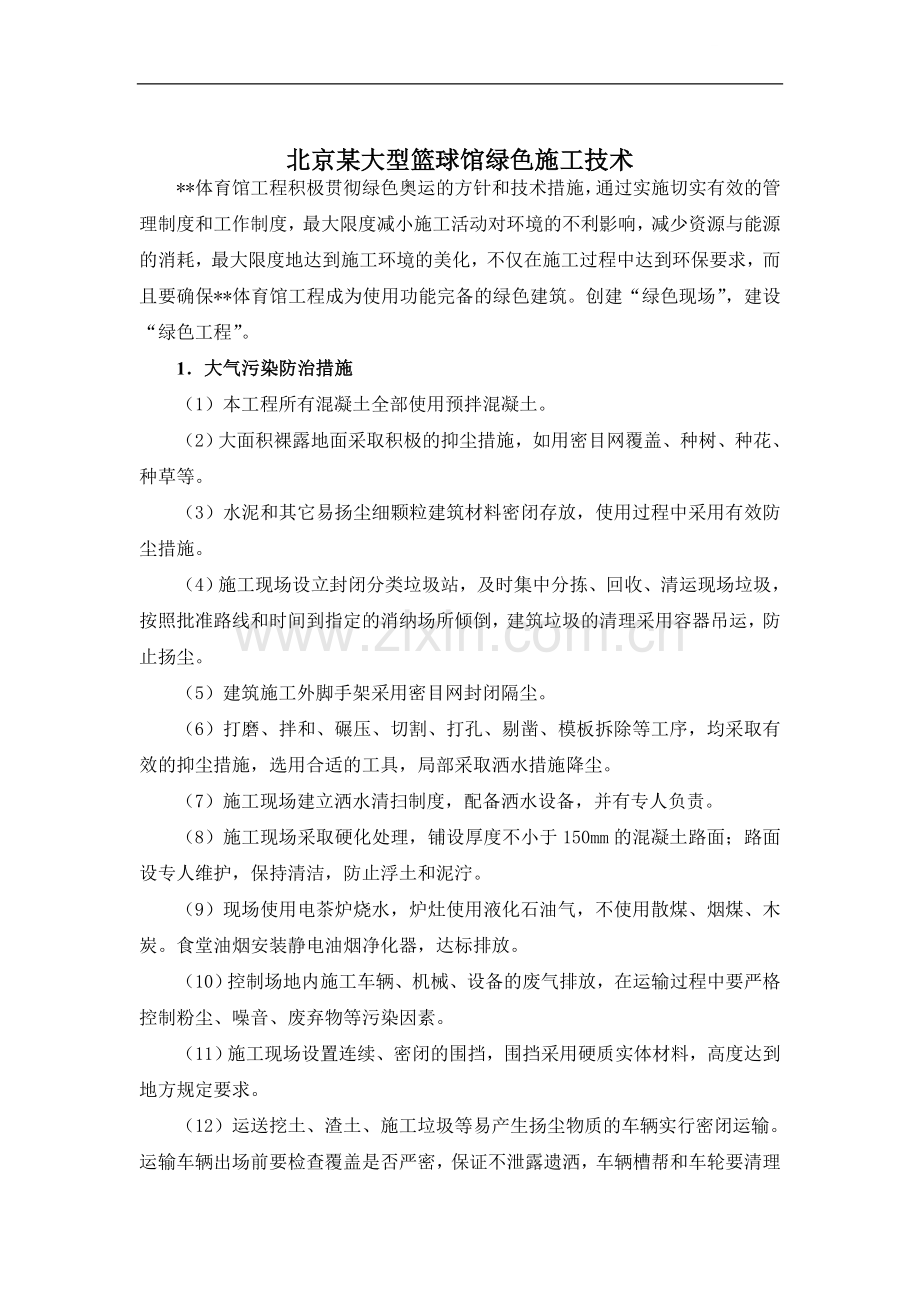

1、北京某大型篮球馆绿色施工技术*体育馆工程积极贯彻绿色奥运的方针和技术措施,通过实施切实有效的管理制度和工作制度,最大限度减小施工活动对环境的不利影响,减少资源与能源的消耗,最大限度地达到施工环境的美化,不仅在施工过程中达到环保要求,而且要确保*体育馆工程成为使用功能完备的绿色建筑。创建“绿色现场”,建设“绿色工程”。1大气污染防治措施(1)本工程所有混凝土全部使用预拌混凝土。(2)大面积裸露地面采取积极的抑尘措施,如用密目网覆盖、种树、种花、种草等。(3)水泥和其它易扬尘细颗粒建筑材料密闭存放,使用过程中采用有效防尘措施。(4)施工现场设立封闭分类垃圾站,及时集中分拣、回收、清运现场垃圾,按照

2、批准路线和时间到指定的消纳场所倾倒,建筑垃圾的清理采用容器吊运,防止扬尘。(5)建筑施工外脚手架采用密目网封闭隔尘。(6)打磨、拌和、碾压、切割、打孔、剔凿、模板拆除等工序,均采取有效的抑尘措施,选用合适的工具,局部采取洒水措施降尘。(7)施工现场建立洒水清扫制度,配备洒水设备,并有专人负责。(8)施工现场采取硬化处理,铺设厚度不小于150mm的混凝土路面;路面设专人维护,保持清洁,防止浮土和泥泞。(9)现场使用电茶炉烧水,炉灶使用液化石油气,不使用散煤、烟煤、木炭。食堂油烟安装静电油烟净化器,达标排放。(10)控制场地内施工车辆、机械、设备的废气排放,在运输过程中要严格控制粉尘、噪音、废弃物

3、等污染因素。(11)施工现场设置连续、密闭的围挡,围挡采用硬质实体材料,高度达到地方规定要求。(12)运送挖土、渣土、施工垃圾等易产生扬尘物质的车辆实行密闭运输。运输车辆出场前要检查覆盖是否严密,保证不泄露遗洒,车辆槽帮和车轮要清理干净。出口处还要设有有效防止车轮带泥沙出场的设施。2噪声污染防治措施(1)严格遵循国家和北京市的有关法规,严格控制噪声污染;(2)在必要部位设置隔声屏障、降噪结构,尽量减少夜间施工和少用噪声大的施工设备,以避免扰民。(3)施工现场每月进行一次噪音监测,通过采取有效降噪措施,控制现场的噪音,使现场噪音达到或优于国家标准建筑施工场界噪声限值(GB12523-90)的要求

4、。3水污染的防治措施(1)对生活污水、工程污水等工地污水,采取去除泥沙、去除油污、分解有机物、沉淀过滤、酸碱中和等针对性的处理方式,达标排放。(2)确保雨水管网与污水管网分开使用,严禁将非雨水类的其它水体排进市政雨水管网。(3)现场交通道路和材料堆放场地统一规划排水沟,控制污水流向,设置沉淀池,将污水经沉淀后再排入市政污水管线。(4)对食堂排出的污水采取隔油措施,设置隔油池,并要定期检查,以确保其隔油效果。(5)对于油料库、有毒物品及油漆库,应设专人负责,存放处的地面采取防毒措施,至少要做到水泥地面。固体有毒物用袋集装,液体物采用封闭式容器管理;尽量避免泄露、遗撒;化学品及有毒物质使用前应编制

5、作业指导书,并对操作者进行培训;有毒物质消纳找有资质单位实行定向回收。(6)厕所设化粪池,定期清理。工地采用环保移动厕所作为补充。(7)对不可再生利用的施工废弃物处理符合国家及北京市法规要求,防止土壤和地下水污染。(8)对场地内及周围的地下水及自然水体的水质水量进行保护,减少施工活动负面影响。4光污染的防治(1)对施工场地直射光线和电焊眩光进行有效控制或遮挡,避免对周围区域产生不利干扰。(2)合理安排施工作业时间,尽量不在深夜施工。(3)电焊采取封闭措施,避免电焊眩光外泄。(4)施工现场大型照明灯采用俯视角度,无直射光线射入空中及周围建筑物。(5)采取遮蔽措施,限制夜间溢出施工场地范围以外的光

6、线,不对周围住户造成影响。5能源利用与管理提高施工过程中能源利用效率,节约能源,制定节能措施,采用高效节能的设备和产品,改进施工工艺,尽量使用清洁能源和可再生能源。(1)节约能耗(a)减少施工过程中材料和资源的消耗。采取有效措施督促与促进材料的合理使用和节约使用。最大限度利用场地现有资源,对建筑施工废弃物尽可能回收利用。(b)绘制现场“能源计量网络图”,建立能源消耗台帐,制定节能措施。(c)对施工人员进行教育,提高其节能意识。(d)设置专门的监督管理小组,杜绝无谓的浪费。(e)对施工现场的机械设备,做到随用随开,人离机停,防止空载运转。(f)采用太阳能技术,节约用电,解决生活热水问题;(g)施

7、工现场合理设置照明灯数量与功率,操作场所做到人走灯熄,杜绝昼夜长明灯。(h)施工现场和办公区域现有使用的照明灯具如损坏更换,选用节能灯具,开关优先选用节能型开关。工作人员休息或下班后及时关闭照明灯、计算机、空调等用电设备。(i)经常检查现场用电设备、线路并维护保养,优选节能型产品。(j)比较施工实际耗油量与按定额计算耗油量,提高节油率。(k)比较施工实际用电量与按定额计算用电量,提高节电率。(2)节约用水(a)节约施工过程中水资源的消耗,强化施工节水管理。制定切实可行的施工节水方案和技术措施,加强施工用水管理,尽量做到循环利用水资源。(b)冲洗机械车辆要注意节约用水,要使用节水枪,并将冲洗用水

8、沉淀回收再利用。(c)现场降尘所需的水应优先使用沉淀的水。洒水应根据季节、天气情况控制洒水量和间隔时间,在气候湿润的季节,减少洒水量和延长洒水间隔时间;坚持每天听天气预报,如有雨雪产生可利用雨雪降尘。(d)在施工现场和办公区域的供水部位或醒目部位,要设立节水标志、标语,提醒大家时刻注意节约用水。(e)定期对管道和水阀门进行检修,发现管道损坏应及时更换或维修,以免管道漏水,浪费水资源。(f)比较实际施工用水量与定额计算用水量,提高节水率。6施工操作环保措施(1)钢筋、钢结构工程(a)钢材、钢筋进场时的装卸必须用吊车装卸,轻拿轻放,避免产生噪声;钢筋绑扎及安装钢结构时,一次绑扎、吊装成型到位,避免

9、修整,避免对钢构件的砸和敲击产生噪音,尤其夜间更不能敲击。(b)对锈蚀的钢材、钢筋除锈,将除下来的铁锈集中清扫统一处理,铁锈不可与其它垃圾混放;现场的废弃钢筋头、废弃绑丝、废弃垫块都统一回收处理。在使用电焊机时,注意焊条的节约。焊条头要统一回收处理。(c)钢筋加工机械(切割机、卷扬机、弯曲机等)的维修、擦拭的棉纱统一处理。机械经常进行维修,对有漏油现象的机械必须停止使用进行维修,防止漏油过多而污染土地。(2)模板工程(a)在制作和设计模板时,尽量节约材料。对在加工或使用后的残余材料集中处理,对废木屑应集中处理。锯末集中收集,加以二次利用(用于养护或其他)。二次利用完毕后集中处理。使用电刨、电锯

10、时,遵守作息时间,保证在正常的施工时间内使用。(b)模板运输时轻拿轻放。模板调整时,不要过度敲击,避免损坏模板及其附件和造成大的噪声。模板拆除时,必须尽量保存模板的完整性,减少模板的报废率。模板进行清理时,不要破坏模板和其配件;涂刷脱模剂时,防止泄漏,以免污染土壤,禁止用废旧的机油代替脱模剂。(3)混凝土工程(a)混凝土运输车辆应保证车况良好,避免在运输过程中发出很大的噪声、排放尾气等。在车辆上料过程中,洒在车身上的各种骨料必须清理干净,以免遗洒在运输道路上。现场搅拌站设消烟除尘设备。(b)确保混凝土泵送设备的良好工作状态。泵送时间停顿过长,易造成泵管堵塞,从而造成冲洗泵管和敲打泵管,造成浪费

11、水资源和产生噪声。振捣时采用低噪音振捣棒,尽量避免振击模板,以减少噪声。泵送设备要经常维修,避免漏油及排放废气过多而污染土地及大气。(c)混凝土养护:对混凝土进行养护时,养护剂必须集中使用,保证其充分利用。对苫布和塑料薄膜要保护好,以备回收利用。保温被和其它东西经多次利用后统一收集废弃。(4)装修工程(a)使用的建筑装饰材料必须符合环保规定。各种板材、涂料、粘结剂、化学外加剂等的有机挥发性物质和总的挥发性物质必须符合有关环保规定。(b)油漆、涂料等化学品施工操作时,严禁遗洒。(5)脚手架工程(a)人工传递架子管时要轻拿轻放,禁止向地下抛架子管和扣件。搭设时禁止用力敲击架子管。(b)架子管涂刷防

12、锈漆时,在其下垫塑料布,以免滴下的油漆渗入地下。在工作面上刷防锈漆时,保证油漆不形成流坠现象。架子管除锈统一在操作间进行,将除下来的铁锈粉末集中处理。(c)我们将与环卫系统、城管系统、附近社区建立共创体系,并设对外窗口,通过宣传手段使绿色奥运的环保意识深入人心,在此基础上定期向社会向政府提供专题报告,以便跟踪管理。选择环保、无害的绿色建材; 7树木及文物保护措施(1)在施工过程中,一旦发现文物立即停止施工,保护现场并通报文物部门。(2)工程项目场址内因特殊情况不能避开的地上文物,积极履行经文物行政部门审核批准的原址保护方案,确保其不受施工活动损害。(3)积极配合园林部门进行树木移植。(4)积极配合文物部门工作,对现场文物抢救、发掘工作给予支持。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
