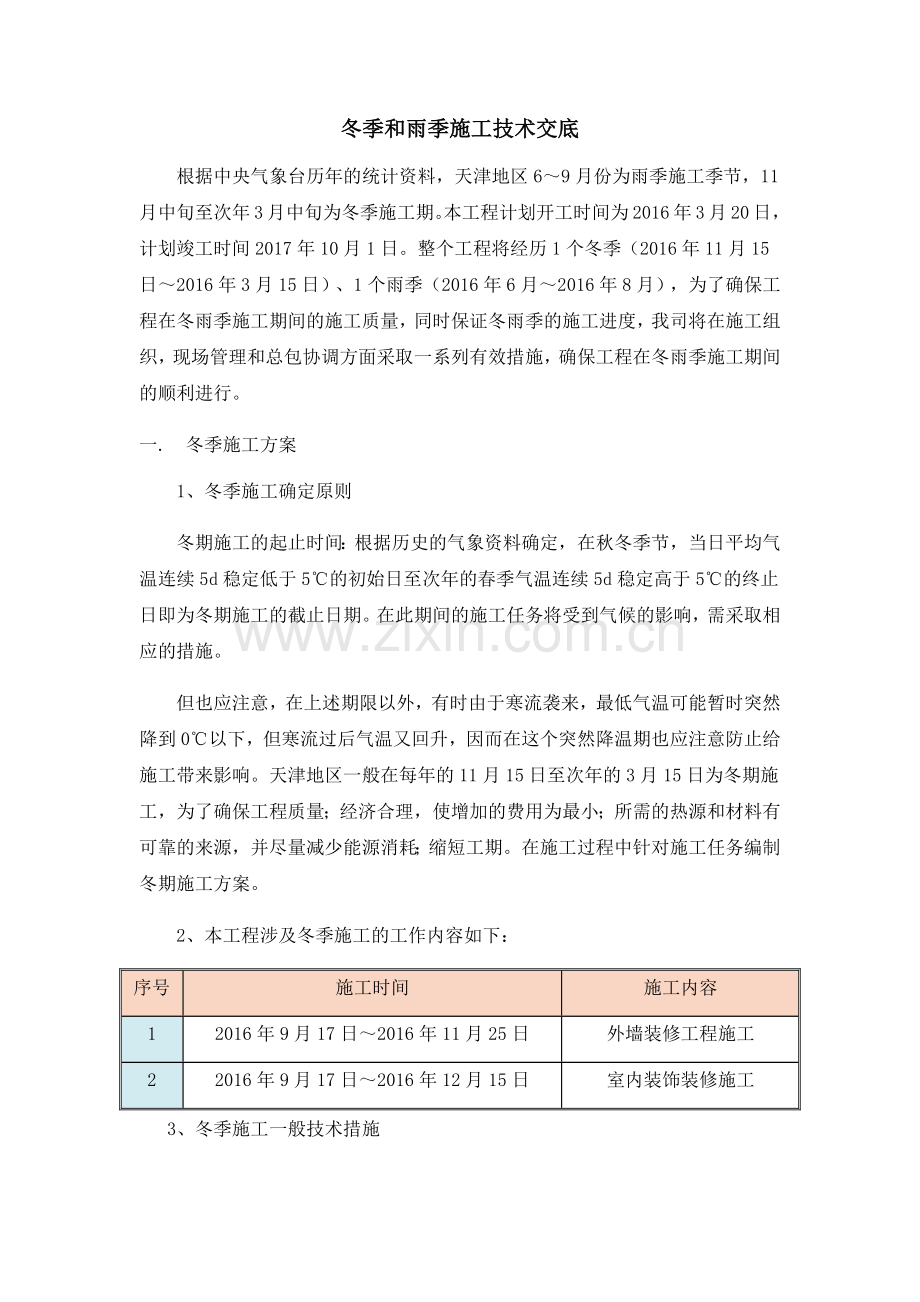

1、冬季和雨季施工技术交底根据中央气象台历年的统计资料,天津地区69月份为雨季施工季节,11月中旬至次年3月中旬为冬季施工期。本工程计划开工时间为2016年3月20日,计划竣工时间2017年10月1日。整个工程将经历1个冬季(2016年11月15日2016年3月15日)、1个雨季(2016年6月2016年8月),为了确保工程在冬雨季施工期间的施工质量,同时保证冬雨季的施工进度,我司将在施工组织,现场管理和总包协调方面采取一系列有效措施,确保工程在冬雨季施工期间的顺利进行。一. 冬季施工方案1、冬季施工确定原则冬期施工的起止时间:根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d稳定低于5的初
2、始日至次年的春季气温连续5d稳定高于5的终止日即为冬期施工的截止日期。在此期间的施工任务将受到气候的影响,需采取相应的措施。但也应注意,在上述期限以外,有时由于寒流袭来,最低气温可能暂时突然降到0以下,但寒流过后气温又回升,因而在这个突然降温期也应注意防止给施工带来影响。天津地区一般在每年的11月15日至次年的3月15日为冬期施工,为了确保工程质量;经济合理,使增加的费用为最小;所需的热源和材料有可靠的来源,并尽量减少能源消耗;缩短工期。在施工过程中针对施工任务编制冬期施工方案。 2、本工程涉及冬季施工的工作内容如下:序号施工时间施工内容12016年9月17日2016年11月25日外墙装修工程
3、施工22016年9月17日2016年12月15日室内装饰装修施工 3、冬季施工一般技术措施序号项目施工措施1机械管理大型机械要做好冬季施工所需油料的储备和工程机械润滑油的更换、补充以及其他检修保养工作。场内轮胎式运输车辆应采取安装防滑链条等防止车轮与地面冻结的措施。水泵冬季运转时,做好管路、泵房的防冻、保温工作。水泵停止作业时,应将各部放水阀打开,放净水泵和水管中积水。2机电安装工程施工区域内的安装管道经试压后的余水必须进行事先吹干,防止冻裂。设备及材料不得置于露天,应合理安排进场时间,做到及时运输、及时安装就位,并作好防冻保护。敷设线缆安排在0以上的时间进行,避免夜间施工。防止线缆受冻损坏。
4、3临建设施现场消火栓采用埋地设置,现场临时水管埋地深度1m以下,明露管道均采用橡塑海绵结合电伴热保温,所有临时管沟均用盖板封严并经常检查,保持排水畅通。现场办公室采用冷暖式空调采暖,管理人员宿舍采用电暖采暖。4装饰装修工程冬季施工避开室内装饰湿作业,施工时做好房间密闭,采取保暖措施保证室内温度,做好室内防火措施。施工中如不能利用永久性采暖通风设施,可采用电暖器、电炉,进行加热,确保室内温度满足装饰施工要求。涂料施工时,应保持室温均衡,不得突然变化。室内温度不宜低于8、,不应低于5。在采暖条件下施工,环境应恒温、恒湿。特别在供暖环境下施工,应特别注意湿度的变化,需设专人定时开窗通风。室内装饰的机
5、械、工具均不受冬季施工影响,平时使用的工具做到不淋雨雪,妥善保管即可。定期检查临电设施,防止电线硬化破损。4、冬季安全防护措施1)坚持用好安全“三件宝”,所有进入现场人员必须戴安全帽,高空作业人员必须系好安全带,穿软底防滑绝缘鞋。严禁在有浮雪、结冰的钢管上行走。每人必备防寒用品,如棉衣、棉裤、棉手套、棉帽、棉鞋等。2)钢爬梯、平台、吊物钢管等,应设计得轻巧、牢靠、实用,制作焊接牢固,检查合格,考虑冬季施工的特点,相应在应增加防风、防滑措施,并按规定正确使用。3)走道板材质要符合规定,铺设牢靠,铺钉防滑条与到和梁相交的地方用铁丝绑牢,不得出现翘头。作业平台搭设力求平稳、安全、周围设防护栏杆,设置
6、在高空的设备、机具,必须放置在指定的地点,要有防护棚,避免载荷过分集中,要绑扎,防止机器工作中松动。4)根据本工程的实际情况,采用脚手板铺设通道,考虑冬季积雪结冰易滑,脚手板铺设通道需要加宽,按34块进行考虑,并在原通道基础上需要再增加几条临时通道。5)所有安全设施由专业班按规定统一设置,并经有关部门验收,其他人不能随便拆卸。因工作需要必须拆卸时,要经过有关人员允许。事后要及时恢复,安全责任工程师要认真检查。针对冬季特点,需要增设安全工段人员,负责指定区域内的安全防护措施工作。6)由于在冬季寒冷天气下,瓶装压缩气体使用率降低,如不采取措施,气体的利用率在50%60%,为了提高气体利用率,需要气
7、瓶底部及四周加盖草垫或保温棉。乙炔及氧气气瓶在温度过低放不出气体时,严禁烘烤和捶击,只能放在阳光下或室内逐渐加温后再进行使用。各种施工机械应编挂操作规程和操作人员岗位责任制,专机专人使用保管,机操人员必须持证上岗,为了保证施工顺利进行,需防冻、防雪的工具和设备,在使用时必须采取相应措施,不使用时一定按规定保管好,以避免再次使用时出现故障,影响使用。电动、风动机具按使用规程使用。7)重点把好高空作业安全关,高空作业人员须体检合格。针对冬季施工中,作业人员反映较迟钝平时且动作缓慢,高空作业时,个人防护用品必须使用,在到达作业位置后,应先观察好四周的作业环境,看清楚是否有伤害他人或被他人伤害的可能,
8、如果存在交叉作业,应协调好先后顺序,做好呼应;同时在作业前,应检查安全绳、操作平台等安全设施是否牢固可靠。严禁酒后作业,带伤、带病作业。工作期间,严禁喝酒、打闹。小型工具、焊条头子、螺栓尾部等放在专用工具袋内。使用工具时,要握持牢固。手持工具也应系安全挂绳,避免直线垂直交叉作业。8)对于高空作业,如果雨雪天应对其做相应的防护处理。9)参加建设单位、监理等单位组织的安全监督检查活动,服从有关安全生产规定,团结一致把工地的安全工作搞好。5、冬季施工用电1)现场施工用电执行一机、一闸、一漏电保护的“三级”保护措施。其电箱设门、设锁、编号、注明责任人,所有电箱电柜必须设置防雪防风防护措施,本工程中计划
9、在电箱的四周搭设防护架,并用层板进行防护。2)机械设备必须使用保温棉及挡风篷布等物资做好防寒抗冻措施,并执行工作接地和重复接地的保护措施。3)电箱内所配置的电闸、漏电、熔丝荷载必须与设备额定电流相等。不使用偏大或偏小额定电流的电熔丝,严禁使用金属丝代替电熔丝。4)对电线、电缆上的冰层要经常清理,以免冻坏绝缘层和过重冰层压断电缆。在-10以下时,经常检查漏电开关的灵敏性。5)所有电缆、用电设备的拆除、现场照明均由专业电工担任,值班电工要经常检查、维护用电线路及机具,保持良好状态,特别在雪后天气里,对电箱要仔细检查,防止雪融化后水滴流入电箱电柜,保证用电安全万无一失。二. 雨季施工方案1、本工程涉
10、及雨季施工的工作内容如下:序号施工时间施工内容12016年6月至8月承台基础、短柱及挡土墙施工、基础回填及基层施工、二次结构施工等 2、雨季施工技术准备根据不同年度雨季施工的不同内容和特点,提前编制有针对性和切实可行的雨季施工方案,报请建设单位及监理单位审批,审批合格后,对现场管理人员及具体施工人员进行交底、教育,及时落实方案内容。根据施工要求及施工方案编制材料需求计划。安排专人获取天气预报信息,做好天气的收集预报工作,可以通过报纸、网络媒体、气象台等渠道做好天气的预报准备,及时提供有用的天气预报。3、雨季施工生产准备总包成立雨施领导小组,各分包单位也应成立相应的领导小组,将分包纳入总包管理,
11、明确各自分工,抓好雨施各项工作落实,保证雨施正常进行。成立防洪防汛抢险队,备齐潜水泵、草袋子、铁锹等防洪工具及设备,作好防洪的一切准备工作。项目部、各分包应按需要做好材料储备,并在雨施前准备好雨施材料,每消耗一批材料,及时回收和采购补齐,确保雨施工作正常开展。雨季前将临时排水系统与现场排水系统连通,使施工现场排水系统畅通。雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别是脚手架、基槽、电器设备、机械设备等检查,现场道路、排水沟的形成、人防出入口和通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故。雨期施工期间,还应定期检查。 4
12、、雨季施工一般技术措施序号项目一般技术措施1模板工程木制模板的堆放应严格按规定进行。模板堆放场地必须坚实可靠,排水通畅,防止积水;木制模板堆放不宜过高,底部应有垫木。模板拆下后必须清理修复,涂刷脱模剂。合模后未能及时浇筑混凝土部位,要对模板及时覆盖,下部留出水口。2钢筋工程钢筋在绑扎之前,要清除污物、锈蚀,雨天要对绑扎完毕未浇筑混凝土的钢筋进行覆盖,防止雨淋生锈。钢筋加工场处的钢筋也要进行必要的覆盖。雨中不宜进行焊接作业。3混凝土工程雨期砂石的含水率变化幅度较大,所以要求商品混凝土搅拌站要及时测定其含水率,适时调整水灰比,严格控制塌落度,确保混凝土的质量。要掌握近日的天气情况,尽量避开雨露天浇灌混凝土。在浇筑混凝土的过程中,如遇大雨不能连续施工时,应按规定留设施工缝,已浇筑且未初凝的混凝土表面及时覆盖防雨材料,雨后继续施工时,应先对施工缝部位进行处理,再浇筑混凝土。4雨季施工防雷击措施1)停止室外作业留在室内并关好门窗,在室外人员应躲入建筑物内。2)不宜使用无防雷措施或防雷措施不足的用电设备。3)切勿接触天线、水管、铁丝网、金属门窗、建筑物外墙,远离电线等带电设备或其他类似金属装置。4)切勿站立于楼顶上或接近导电性高的物体。5)无法躲入有防雷设施的建筑物时,远离树木和桅杆。6)空旷场地不宜打伞,不宜把钢管、铁锹等扛在肩上。7)不宜进入无防雷设施的临时棚屋、岗亭等低矮建筑。
