收藏 分销(赏)

混凝土专项施工方案(1).doc

上传人:二*** 文档编号:4657027 上传时间:2024-10-08 格式:DOC 页数:21 大小:54.54KB
下载 相关 举报
混凝土专项施工方案(1).doc_第1页
第1页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

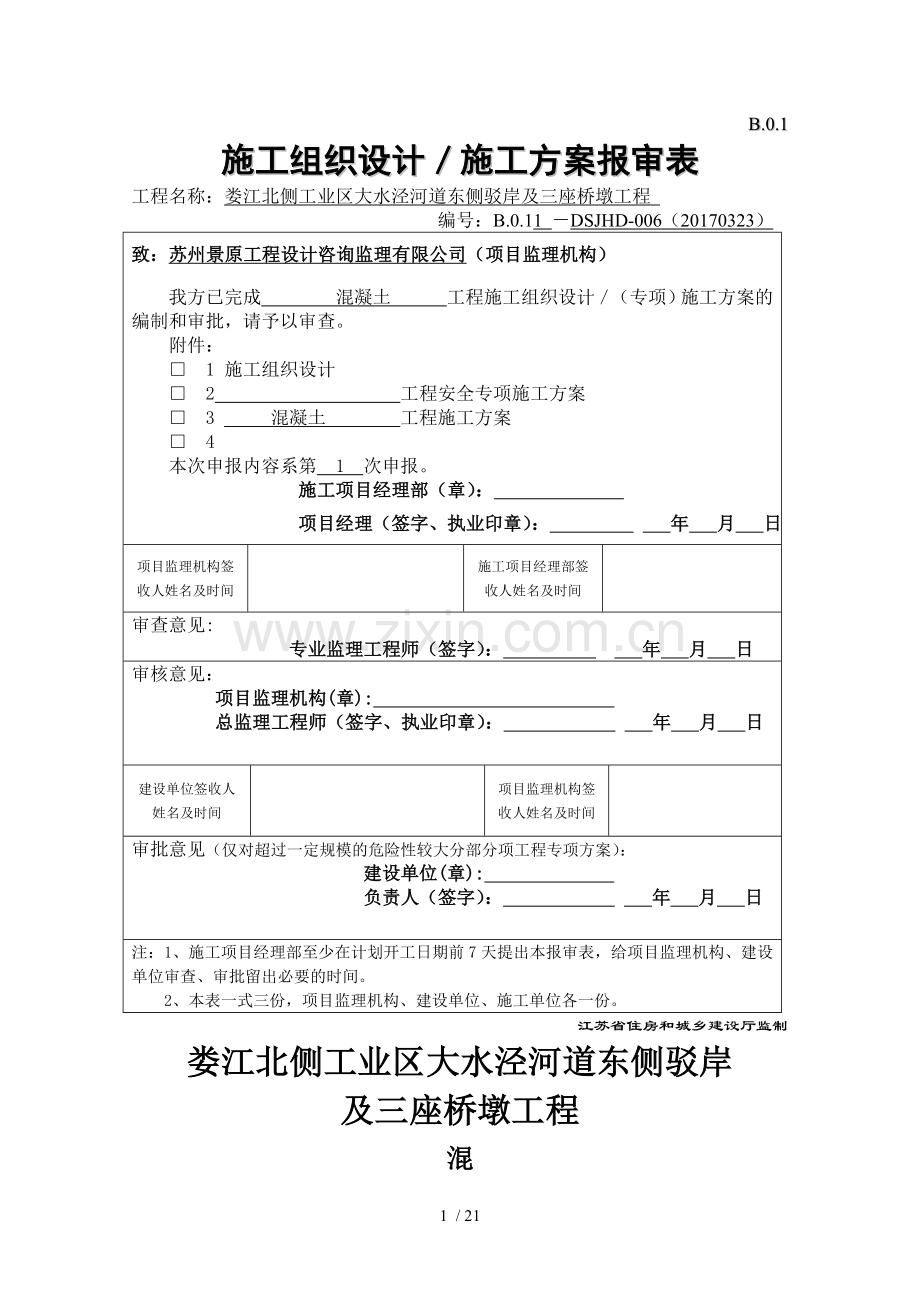

1、B.0.1施工组织设计施工方案报审表工程名称:娄江北侧工业区大水泾河道东侧驳岸及三座桥墩工程 编号:B.0.11 DSJHD-006(20170323)致:苏州景原工程设计咨询监理有限公司(项目监理机构)我方已完成混凝土工程施工组织设计(专项)施工方案的编制和审批,请予以审查。附件:1 施工组织设计2工程安全专项施工方案3 混凝土 工程施工方案4本次申报内容系第 1 次申报。施工项目经理部(章): 项目经理(签字、执业印章): 年 月 日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见:专业监理工程师(签字): 年 月 日审核意见: 项目监理机构(章): 总监理工程师(签字、

2、执业印章): 年 月 日建设单位签收人姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过一定规模的危险性较大分部分项工程专项方案): 建设单位(章): 负责人(签字): 年 月 日注:1、施工项目经理部至少在计划开工日期前7天提出本报审表,给项目监理机构、建设单位审查、审批留出必要的时间。 2、本表一式三份,项目监理机构、建设单位、施工单位各一份。江苏省住房和城乡建设厅监制娄江北侧工业区大水泾河道东侧驳岸及三座桥墩工程混凝土专项施工方案编 制 人: 审 核 人: 审 批 人: 编制日期: 编制单位: 张家港市永茂建筑工程有限公司 目 录一、编制依据二、编制说明三、施工组织四、混凝土施工工

3、艺五、主要施工管理措施混凝土工程专项施工方案一、编制依据1、娄江北侧工业区大水泾河道东侧驳岸及三座桥墩工程施工图纸;2、建筑法、工程建设质量管理条例、工程建设标准强制性条文国家及苏州市颁发的有关建设工程的法律、法规、施工及验收规范、施工规程、规定及标准;3、公司项目管理文件及企业标准;4、建筑工程施工质量验收统一标准(GB50300-2001)5、砼结构工程施工质量验收规范(GB50204-2002)6、城市桥梁工程施工与质量验收规范CJJ2-2008二、编制说明(1)、本工程为娄江北侧工业区大水泾河道东侧驳岸及三座桥墩工程,分别位于苏州工业园区娄江北侧工业区大水泾、园区百里塘下穿金鸡湖大道处

4、、仁爱学校北侧河道(荷韵街与淞江路交叉口西侧)。(2)、针对本工程的特点,按桩基工程、基础工程编制施工作业计划,在工程开工前做好各项施工准备工作。现场道路铺设(硬化)、搭设好食堂、厕所、材料库房等临时设施,架设和敷设施工用电线路,安装好现场施工机械,并经项目部验收合格。“三通一平”到位,要强化整个施工过程的控制和施工现场的各项管理及安全资料管理工作,加大工程在施工过程的文明管理力度。 三、施工组织1、施工人员安排混凝土浇筑由项目经理为现场总指挥,施工员为副总指挥,另外配备现场电工一人主要负责现场临时用电,机械工一人主要负责各机械安装及各种机具的维修,混凝土工人负责混凝土的浇筑工作,根据混凝土浇

5、筑量大小确定。2、施工机具配备混凝土泵车一辆;平板振捣器2个;插入式振动棒2个(另配棒头3个);移动配电箱2个;混凝土试块模10组。四、混凝土施工工艺1、混凝土的浇筑方式当混凝土高度大于2米时,端头加软管接长浇筑,一次性浇筑完毕,不留施工缝。2、混凝土的浇筑: (1)混凝土浇筑要求1)施工准备:机具准备及检查:混凝土浇筑前,对料斗、振动器及振动棒、混凝土泵等机具设备按需要准备落实。对易损机具,应有备用。所有的机具均应在浇筑前检查和试运转,同时配有专职技工以便随时维修。2)保证水电供应:在混凝土浇筑期间,要保证现场水、电、照明不中断。3)掌握天气季节变化情况:对气象部门加强预测预报的联系工作。在

6、每一施工段浇筑混凝土时,掌握天气变化情况,尽量避开风雨天气。以确保混凝土的浇筑质量。4)检查和控制模板的尺寸、位置,其偏差应符合施工规范要求。在检查时应注意以下几点:a、模板的标高、位置是否符合要求。b、混凝土浇筑前,模板内的垃圾、杂物等是否清除干净。c、混凝土的浇筑厚度:按施工规范规定:当采用插入式振捣器时,为振捣器作用部分长度的1.25倍;当采用平板式振动器时为200mm。5)混凝土浇筑时应注意的几点:a、浇筑混凝土时,必须认真振捣,严格控制混凝土的均匀性和密实性。b、浇筑混凝土施工中,应防止混凝土的分层离析。c、防止混凝土的收缩和自身沉实而产生的表面裂纹,应在混凝土初凝前给予修整。(2)

7、混凝土泵送在混凝土泵送前,先用适量的水湿润泵车的料斗、泵室及泵管等与混凝土接触部分,经检查管路无异常后,再用同混凝土标号的水泥砂浆进行润滑压送。开始泵送时,泵机宜处于低速运转状态,转速为500-550r/min。要注意观察泵的压力和各部分工作情况,输送压力一般不大于泵主油缸最大工作压力的1/3,能顺利压送后,方可提高到正常运转速度。泵送混凝土工作应连续进行,当混凝土供应不足或运转不正常时,可放慢压送速度,以保持连续泵送。慢速泵送时,不超过从搅拌到浇筑完毕的允许延续时间。当遇到混凝土压送困难,泵的压力升高,管路产生振动时,不要强行压送,应先对管路进行检查,并放慢压送速度或使泵反转,防止堵塞再行接

8、管。重新压送时,先将空气排尽后,才能将拆卸的管段接头夹箍拧紧。泵送过程中,应注意料斗内保持不能低于料斗上口200mm。如遇吸入空气,应立即使泵反向运转,将混凝土吸入料斗排除空气后,再进行压送。在泵送过程中,看泵送中断时间超过30min或遇压送困难时,混凝土泵应间隔推动,每45min进行4个行程的反转,已防止混凝土离析或堵塞。为了保证搅拌的混凝土质量,防止泵管堵塞,喂料斗处必须设专人将大石块及杂物及时捡出。(3)混凝土的振捣在浇筑混凝土时,采用正确的振捣方法,可以避免蜂窝、麻面通病,必须认真对待,精心操作。对基础混凝土浇筑采用插入式和平板式振捣器。1)当使用插入式振捣器时:振捣器正确方法,应作到

9、“快插慢拔”。在振捣过程中,宜将振捣器上下略微抽动,以使混凝土上下振捣均匀。每一插点要掌握准振捣时间,过短不宜密实,过长能引起混凝土产生离析现象,对塑性混凝土尤其要注意。一般应视混凝土表面呈水平,不再显著沉降、不再出现气泡及表面泛出灰浆为准。振捣器插点要均匀排列,可采用“行列式”或“交错式”的次序移动,但不能混用。每次移动位置的距离应不大于振动棒作用半径的1.5倍。振动器使用时,振动器距模板不应大于振动器作用半径的0.5倍,且不能紧靠模板。2)当使用平板式振动器时:在正常情况下,平板式振动器在一点位的连接振动时应以混凝土表面均匀出现浆液为准。移动振动器时应成排依次振捣,前后位置和排与排之间相互

10、搭100mm,严防漏振。(4)混凝土试件的留置本工程混凝土采用商品泵送混凝土,在监理工程师见证下,随机取样制作,留置组数按下面执行:a、每拌制100盘且不超过100m3的同配合比的混凝土,其取样不得少于一次。b、每工作班拌制的同配合比的混凝土不足100盘时,其取样不得少于一次。c、每一现浇桩基的混凝土,其取样不得少于一次。d、必须按照现行的施工质量验收规范留置标准养护试块、拆模试块、同条件养护试块。e、首次使用的混凝土,必须按照现行的施工质量验收规范制作开盘鉴定试块一组。五、主要施工管理措施(一)质量保证措施1、原材料质量保证措施(1)水泥使用产品质量比较稳定的转窑水泥。(2)不采用受潮和过期

11、水泥。(3)采用洁净饮用水。(4)砂石料除符合现行的普通混凝土用砂质量标准及验收方法和普通混凝土用碎石或卵石质量标准及验收方法的规定外,石方粒径最大不超过40mm,所含泥土符合规范要求并不得呈块状或包裹石子表面,吸水率不大于1.5%。2、混凝土灌注质量保证措施(1)混凝土灌注时其自由倾落高度不大于2.0m。(2)混凝土灌注遵循“分段定点,一个坡度,薄层浇筑,顺序推进,一次到顶”的斜层浇筑方法。(3)混凝土采用振捣器振捣,振捣时间为10S30S,以混凝土开始冒浆,混凝土不再下沉和不冒气泡为准。(4)混凝土终凝后及时养护。(5)混凝土中掺用外加剂严格按照配合比施工。(6)浇筑混凝土不准践踏钢筋。(

12、7)浇筑混凝土时,按照施工工艺标准用振捣器认真振捣密实。(8)要加强对板面标高的控制。除在柱位置的钢筋上划上板面标高外,再在梁、板中部增设板面控制点12点。浇筑时配备铁工、木工和瓦工跟班,铁工随时调整钢筋位置,木工密切监视模板的变形,发现情况立即采取措施进行加固,瓦工在混凝土表面收水后,按照表示板面的划线,用木抹板抹平,将板面标高和平整度控制在施工规范允许范围之内。(9)浇筑混凝土时,按照施工规范规定随机取样制作试件。并经常检查浇筑地点的混凝土坍落度。每一工作台班至少检查两次。3、质量控制点在大体积混凝土施工时,防渗抗裂为主导原则,为防止裂渗,施工中应控制好四个环节:原材料关:选择优质的材料。

13、试验、配合比关:经试验室出具合理的配合比,现场根据砂、石含水率调整配合比。振捣关:混凝土的密实度主要在于振捣,合理的布点,准确的振捣时间是混凝土密实与否的关键。养护关:对超长大体积混凝土的开裂控制,养护的好与坏起决定性作用,养护必须要达到保持混凝土表面湿润,在保证混凝土水化用水的同时,混凝土内外的温差要控制在25以内。控制好以上四点,一定能将混凝土的裂缝控制在最小范围,最终混凝土只会出现均匀的毛细裂缝,而不会出现破坏性的贯穿裂缝,达到刚性自防水的目的。(二)工期保证措施1. 确保机械设备的数量、完好率我公司在本工程施工场地、施工用水等情况允许的条件下最大程度投入施工机械。严格遵守机械安全技术操

14、作规程操作。严格执行交接班制度,做好机械保养工作。机械设备在使用中不得超载使用,或随意扩大使用范围,应严格按照机械使用说明书的规定使用。加强对施工设备的管、用、养、修动态管理。确保机械完好率达到90%以上,重要的机械设备应有整机或部分配件备用。、施工管理方面遵照总工期要求编制工程进度计划,督促和审查制订的进度计划。合理安排施工流程,各工序施工紧凑,确定控制节点,提出控制目标。3、确保足够的劳动力(三)安全生产保证措施1、加强对进场职工进行安全施工教育,提高他们的自保、互保意识。并严格执行每月不少于四小时的安全学习,同时,坚持班前安全活动,以提高工地全体职工的安全意识,从而自觉执行我公司制订的各

15、项安全规章制度。2、在工程施工中,认真执行国家“施工安全检查评分标准”、“施工现场临时安全用电规范”,以及有关防雨、防滑、防雷、防署降温和防毒等安全措施。3、实行逐级安全交底制度,严格实施安全“三宝”的使用与检查,加强对“四口”、“五临边”的防护。把施工安全作为头等大事来抓。4、进入施工现场必须戴安全帽,施工人员不得穿高跟鞋和拖鞋开工,工作前和工作时间不准饮酒。5、工地各部部位按规定悬挂安全标志。6、油料、氧气瓶、乙炔气瓶要定点安全放置。7、加强用电安全管理,按规定设置三相五线制的施工用电线路,施工机械实行一机一闸一漏电保护开关。8、特殊工种如电工、焊工、机驾工等必须坚持持证上岗,并定期检查,

16、严禁无证顶替现象发生。9、雨季施工注意安全用电,照明一律使用36伏低压电。所有配电箱门要完好无损,室外电箱要有防雨措施。(四)雨季施工措施1、现场采用有组织排水,排水通道畅通。2、现场机械设备按规定配备必要的防雨棚,各类机械设备经常检查防雷接地装置是否良好。3、储备足够棚布、塑料薄膜等防雨用品。4、定期检查各类防雨设施,发现问题及时解决,并做好记录,特别要做好汛前和暴风雨来临之前的检查工作。5、汛期和暴风雨期间组织昼夜值班,密切注意天气预报和台风暴雨警告。6、雨天作业必须派专人对边坡进行监测,防止塌方,存在险情处在未采取可靠安全措施之前禁止作业。7、大雨时不安排施工。8、雨季应经常检测石子、砂

17、子、粉煤灰的含水率,及时调整配合比,保证混凝土质量。9、浇筑混凝土应尽量避免在雨天进行,若无法避开应采取提高混凝土标号、及时覆盖新浇筑混凝土等措施,以保证混凝土质量。(五)文明施工保证措施1、场容场貌管理施工现场的场容管理,必须实行划区域分块包干,责任区必须挂牌示意,生活区管理规定挂牌昭示全体。制定施工现场生活卫生管理、检查、评比考核制度。现场标化管理必须执行部颁标准来执行,定期对照审核。2、材料堆放管理各种设备、材料应远离操作区域,并不准堆放过高,防止倒坍伤人。进场材料严格安场布图指定位置进行规范堆放。材料堆放必须按场布图严格堆放,严禁乱堆、乱放、混放。特别是严禁把材料堆靠围墙后,以防受力造

18、成倒坍等以外事故。3、临时办公室、食堂、厕所、工人宿舍的管理临时办公室、食堂、厕所、工人宿舍的搭设标准、要求按有关要求规定执行。生活区和施工现场设有男、女厕所、浴室,厕所为蹲位,水冲式,污水排入化粪池。浴室设淋浴设施,保持清洁,排水畅通,有着人管理。生活区设置食堂,提供工人与管理人员的伙食。并食品卫生法要求执行,用餐统一在食堂进行。宿舍内严禁私接电源插座或使用大容量电器,安全组定期进行检查监督。4、施工垃圾清除项目严格对施工班组进行考核工作,每月考评,作到奖优罚劣。确保垃圾清理工作做到随施工随清理,谁施工谁清理。现场建筑垃圾必须采用围护的堆放,做到及时外运处理,保持现场文明、整洁。5、按要求施

19、行封闭式管理。确保周围环境卫生清洁,做到无污水外溢,围墙外无渣土、材料、无建筑垃圾堆放。环境整洁,水沟畅通,生活垃圾每天用袋装外运,生活区喷洒药水,灭菌除害。(六)消防保卫措施1、为加强该工程消防安全管理,贯彻“预防为主,防消结合”的消防方针。 落实防火安全岗位责任制,组建义务消防队。每月召开一次防火工作会议。2、严格执行出入制度。所有人员进入现场须佩带安全帽卡,非本工程人员进入大门需登记,待明确接待人员后才能进入。3、 施工现场的生产区设置足够的消防水源及消防装备,消防器材由专人管理,定期检查。4、施工人员不得在工地内汹酒或酒后进进行工作,不得携带违禁品进入施工现场。5、新职工上岗必须进行防

20、火治安知识、防火治安安全教育,并做好签证登记。每根据施工特点,对施工人员进行一次防火教育。6、现场设立防火宣传栏和张贴防火标语。7、现场人员必须遵守工地范围内的防火管理制度,并经常开展有关防火宣传教育工作以提高他们的防火安全意识。8、经常开展以防火、防爆、防盗为中心的安全检查,填堵漏洞,发现隐患及时采取预防措施,防止问题发生。(七)成品保护措施1、混凝土浇筑完成后按方案要求进行覆盖保护,雨期施工的混凝土成品,应按要求进行覆盖保护;2、混凝土终凝前,不得上人作业,应按方案规定确保间歇时间和养护期;3、不得随意开槽打洞,安装应在混凝土浇筑前做好预埋;4、不得重锤锤击混凝土面。(7) 应急救援预案

21、1发生高处坠落事故应急救援(1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20左右,尽快送医院进行抢救治疗。(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。(3)发现脊椎受伤者,创伤处

22、用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两肩与两腿或单肩背运。(4)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或剌伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。(5)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施。一般伤口小的止血法:先用生理盐水(0.9NaCl溶

23、液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带较紧地包扎。加压包扎止血法:用纱布、棉花等作成软垫,放在伤口上再加包扎,来增强压力而达到止血。止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔2540分钟放松一次,每次放松0.51分钟。(6)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。2发生物体打击事故应急救援(1)发生物体打击事故,应马上组织抢救伤

24、者脱离危险现场,以免再发生损伤。(2)在移动昏迷的颅脑损伤伤员时,应保持头、颈、胸在一直线上,不能任意旋曲。若伴颈椎骨折,更应避免头颈的摆动,以防引起颈部血管神经及脊髓的附加损伤。(3)观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。(4)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,

25、创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。(5)防止伤口污染:在现场,相对清洁的伤口,可用浸有双氧水的敷料包扎;污染较重的伤口,可简单清除伤口表面异物,剪除伤口周围的毛发。但切勿拔出创口内的毛发及异物、凝血块或碎骨片等,再用浸有双氧水或抗生素的敷料覆盖包扎创口。(6)在送运伤员到医院就医时,昏迷伤员应侧卧位或仰卧偏头,以防止呕吐后误吸。对烦燥不安者可因地置宜地予以手足约束,以防伤及开放伤口。脊柱有骨折者应用硬板担架运送,勿使脊柱扭曲。以防途中颠簸使脊柱骨折或脱位加重。造成或加重脊髓损伤。3发生机械伤害事故应急救援(1)发生机械伤害事故应立即切断动力电

26、源,首先抢救伤员,观察伤员的伤害情况,如手前臂、小腿以下位置出血,应选用橡胶带或布带或止血纱布等进行绑扎止血。(2)如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸处心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。(3)出现颅脑损伤,必须保持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再移动。遇有凹陷骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送邻近的医院治疗。(4)发现脊椎受伤者,创伤处用消毒的纱布或

27、清洁布等覆盖伤口,用绷带或布条包扎后。移动时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,导致死亡。抢救脊椎受伤者,移动过程中,严禁只抬伤者的两肩与两腿或单肩背运。(5)发现伤者手足骨折,不要盲目移动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。固定方法:以固定骨折处以上下关节为原则,可就地取材,用木板、竹板等,在无材料的情况下,上肢可固定在身侧,下肢与提侧下肢缚在一起。(6)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。(7)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠

28、簸。同时密切注意伤者的呼吸、脉搏、血压及伤口的情况。(8)当机械发生重大事故时,必须及时上报有关单位和组织抢救,保护现场,设置危险区域,专人监护,拍摄事故现场照片。4发生触电事故的应急救援(1)触电急救的要点是动作迅速,救护得法,切不可惊慌失措,束手无策。要贯彻“迅速、就地、正确、坚持”的触电急救八字方针。发现有人触电,首先要尽快使触电者脱离电源,然后根据触电者的具体症状进行对症施救。(2)脱离电源的基本方法有:将出事附近电源开关刀拉掉、或将电源插头拔掉,以切断电源。用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上拨离或者将触电者拨离电源。必要时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头

29、以及锄头)切断电源线。救护人可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电者,使之脱离电源。如果触电者由于痉挛手指紧握导线缠绕在身上,救护人可先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电流,然后再采取其它办法把电源切断。如果触电者触及断落在地上的带电高压导线,且尚未确证线路无电之前,救护人员不可进入断线落地点810m的范围内,以防止跨步电压触电。触电者脱离带电导线后应迅速将其带至810m以外立即开始触电急救。只有在确证线路已经无电,才可在触电者离开触电导线后就地急救。(3)在使触电者脱离电源时应注意的事项:未采取绝缘措施前,救护人不得直接触及触电者的皮肤和潮湿的衣服。严

30、禁救护人直接用手推、拉和触摸触电者;救护人不得采用金属或其它绝缘性能差的物体(如潮湿木棒、布带等)作为救护工具。在拉拽触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害)。夜间发生触电事故时,应考虑切断电源后的临时照明问题,以利救护。(4)触电者未失去知觉的救护措施:应让触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。(5)触电者已失去知觉但尚有心跳和呼吸的抢救措施:应使其舒适地平卧着,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时立即请医

31、生前来或送往医院诊治。若发现触电者呼吸困难或心跳失常,应立即施行人工呼吸及胸外心脏挤压。(6)对“假死”者的急救措施:当判定触电者呼吸和心跳停止时,应立即按心肺复苏法就地抢救。方法如下:通畅气道。第一,清除口中异物。使触电者仰面躺在平硬的地方,迅速解开其领扣、围巾、紧身衣和裤带。如发现触电者口内有食物、假牙、血块等异物,可将其身体及头部同时侧转,迅速用一只手指或两只手指交叉从口角处插入,从口中取出异物,操作中要注意防止将异物推到咽喉深入。第二,采用仰头抬颊法畅通气道。操作时,救护人用一只手放在触电者前额,另一只手的手指将其颏颌骨向上抬起,两手协同将头部推向后仰,舌根自然随之抬起、气道即可畅通。

32、为使触电者头部后仰,可于其颈部下方垫适量厚度的物品,但严禁用枕头或其他物品垫在触电者头下。口对口(鼻)人工呼吸。使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道通畅。救护人员一手将伤者下颌托起,使其头尽量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开捏鼻孔的手。吹气力量要适中,次数以每分钟1618次为宜。胸外心脏按压。将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压6080次。在进行胸

33、外心脏按压时,宜将伤者头放低以利静脉血回流。若伤者同时拌有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做四次胸外心脏按压,做一次人工呼吸。(7)应急救援工具:绝缘手套、绝缘棒、电工绝缘钳、药箱、担架等。5发生中暑事故应急救援(1)先兆和轻度中暑立即离开高温环境,到阴凉通风处安静休息,并解开衣扣以助身体降温,适当给予清凉含盐饮料。先用人丹、十滴水、解暑片(14片),霍香正气丸或涂清凉油,也可用刮痧疗法。针刺合谷、大冲、大椎、风池、足三里。体温高者可用冷敷或冷水、冰水擦身以助散热。有周围循环衰竭者可给葡萄糖生理盐水静脉滴注等。(2)重症中暑物理降温:用冷水(冰水或水中加少量酒精)迅速敷擦

34、全身,使皮肤发红并加风扇降温,头部、颈侧、腋下及腹股沟部放水袋或冰袋,头部如能放置冰帽更好。药物降温:立即送医院进行人工冬眠疗法。(8)、环保、文明施工保证措施1、不得在施工沿线随意堆放废弃的水泥混和料、燃油等对环境及土壤产生污染的物质。施工结束应对施工场地进行清理,对于在生活及生产中产生的垃圾收集后运至垃圾处理常进行处理。施工现场保持排水畅通,工地干净卫生。施工中还尽量少对周围环境的影响和破坏,施工中产生的废水、生活污水应经处理后方可排放,清洗设备所产生的废水经过沉淀处理后方可排放,确保因为施工对生态环境造成的影响减小到最低程度。2、定期进行环境检查,及时处理违章事宜,主动联系环保机构,请示汇报环保工作。3、现场的建筑材料及周转材料按指定地点堆放整齐,不能回收使用的材料及时清理出场,不许占用主要的交通要道,严禁乱堆乱放,并每日现场派人员负责清理工作以保持场容整洁和无积水现象。4、场内挂设的各种宣传标牌、警示牌、指示牌等做到统一化,规范化和标准化。并保持整洁安排人员进行护理。5、向周边居民做好安全宣传工作,施工期间不得进入工地。减少施工中的噪音、粉尘和振动,不扰民。6、做好施工废水处理,保护水资源。21 / 21

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
