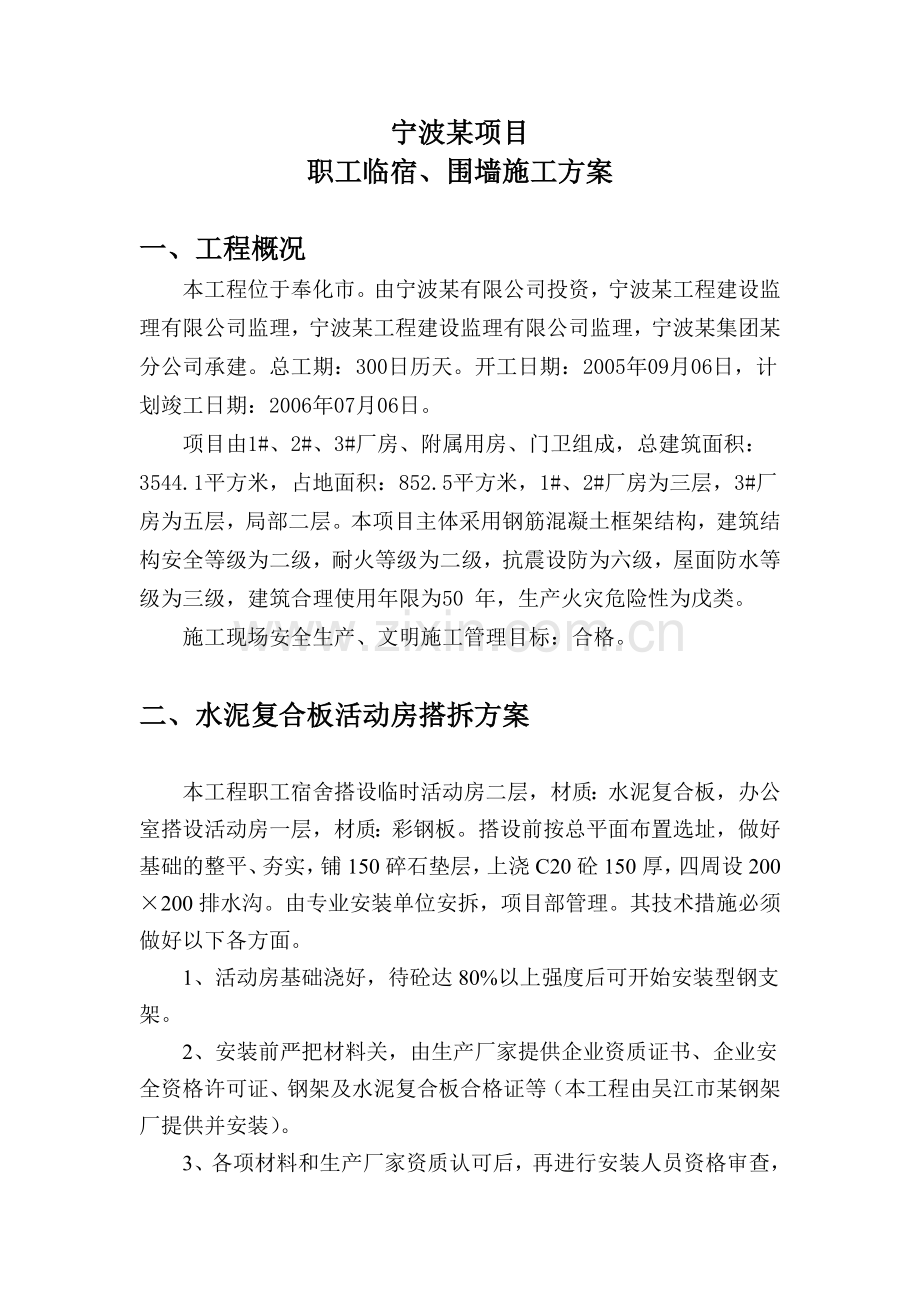

宁波某项目
职工临宿、围墙施工方案
一、工程概况
本工程位于奉化市。由宁波某有限公司投资,宁波某工程建设监理有限公司监理,宁波某工程建设监理有限公司监理,宁波某集团某分公司承建。总工期:300日历天。开工日期:2005年09月06日,计划竣工日期:2006年07月06日。
项目由1#、2#、3#厂房、附属用房、门卫组成,总建筑面积:3544.1平方米,占地面积:852.5平方米,1#、2#厂房为三层,3#厂房为五层,局部二层。本项目主体采用钢筋混凝土框架结构,建筑结构安全等级为二级,耐火等级为二级,抗震设防为六级,屋面防水等级为三级,建筑合理使用年限为50 年,生产火灾危险性为戊类。
施工现场安全生产、文明施工管理目标:合格。
二、水泥复合板活动房搭拆方案
本工程职工宿舍搭设临时活动房二层,材质:水泥复合板,办公室搭设活动房一层,材质:彩钢板。搭设前按总平面布置选址,做好基础的整平、夯实,铺150碎石垫层,上浇C20砼150厚,四周设200×200排水沟。由专业安装单位安拆,项目部管理。其技术措施必须做好以下各方面。
1、活动房基础浇好,待砼达80%以上强度后可开始安装型钢支架。
2、安装前严把材料关,由生产厂家提供企业资质证书、企业安全资格许可证、钢架及水泥复合板合格证等(本工程由吴江市某钢架厂提供并安装)。
3、各项材料和生产厂家资质认可后,再进行安装人员资格审查,并报公司安全科审批备案。
4、按设计许可范围安装活动房骨架及复合板,确定各项负载参数,严控住宿人员和物件超载,外墙板嵌水泥砂浆凸缝,必须密实,屋脊及檐瓦必须有加固措施。
5、钢架焊接和各项支撑必须按钢结构施工有关规范和标准执行,排架开间和进深不得超范围布置。
6、安装完毕经公司质安科验收合格后方可使用。并定期每半月检查一次,项目部每周检查一次。
7、待施工人员退场后可拆除该临时房,拆除一般在白天进行,与安装程序相反,必须统一指挥。
附:①建筑企业资格证书。
②建筑企业安全资格许可证。
③活动房产品结构使用说明书
④产品合格证。
三、围墙结构计算
根据《砖砌体结构设计规范》计算
一、 简述
本工地四周均设240厚空斗砖砌体,高为2.50m,每隔6m设一砖柱240×360,砌体采用MU10九五砖,M5水泥石灰砂浆砌筑,砌筑方式为五斗一眠。基础采用刚性基础(砌专大放脚),150厚块石和100厚C15砼垫层。
二、 计算取值:
1、 宁波地区风压W0=0.7KN/m2;
2、 围墙上端为自由端,[β]=28.8(按M5砂浆[β]=24,空斗墙降10%,上端自由端提高30%计算而得);
3、 取两砖柱间6m墙体为计算单位;
4、 空斗墙砌体自重按19KN/M3取值;
5、 砖砌体弯曲抗拉强度设计值ftm=0.12Mpa,抗压强度设计值为fc=0.83Mpa.
三、 计算:
1、 高厚比计算
Ho 2H 2×2.5
β= —— = —— = ——— =20.83
h h 0.24
µ1 µ2[β]=1.2×1.0×28.8=34.56
β≤µ1 µ2[β],符合要求。
2、 受压承载力计算
N=6×0.24×2.5×19×0.85=58.14KN
ΦfcA=0.6×0.83×103×0.24×6=717.12KN
N≤ΦfcA符合要求。
3、 大放脚砖基础
P=[(0.36+0.48+0.60)×6×0.12+58.14]÷(0.6×6)=16.4Kpa
取台阶宽高比允许值tgx=1:1.50
1
因此bo+2H0tga=0.48+2×0.12×—— =0.64
1.50
b=0.60<0.64,符合要求。
4、 受弯承载力计算
1.4 wH12 1.4×0.7×6×2.5×2.52
风载引起M=———— =————————————=7.656KN·m
12 12
0.24×36
ftmW=0.12×103×—————— =86.4KN·m
12
M< ftmW,符合要求
5、地基承载力计算:取fk=100KPa
p=16.4Kpa, f=1.1fk=110KPa
p<f,符合要求
四、 施工要求
1、本工程采用三斗一眼的砌筑方法,用MU10标准砖,M5混合砂浆砌筑,砌筑时墙面不应有竖向通缝。
2、砌筑整砖砌,砌前试摆,不够整砖处加砌丁砖,不得砍凿斗砖。
3、砌体灰缝控制在7-13mm,一般为10mm.
4、转角处砌成实砌体,砖柱与片墙间互相咬合,接槎严密,保证砖柱和片墙的垂直度。
图墙结构图
宁波某项目部
2005-8-25
