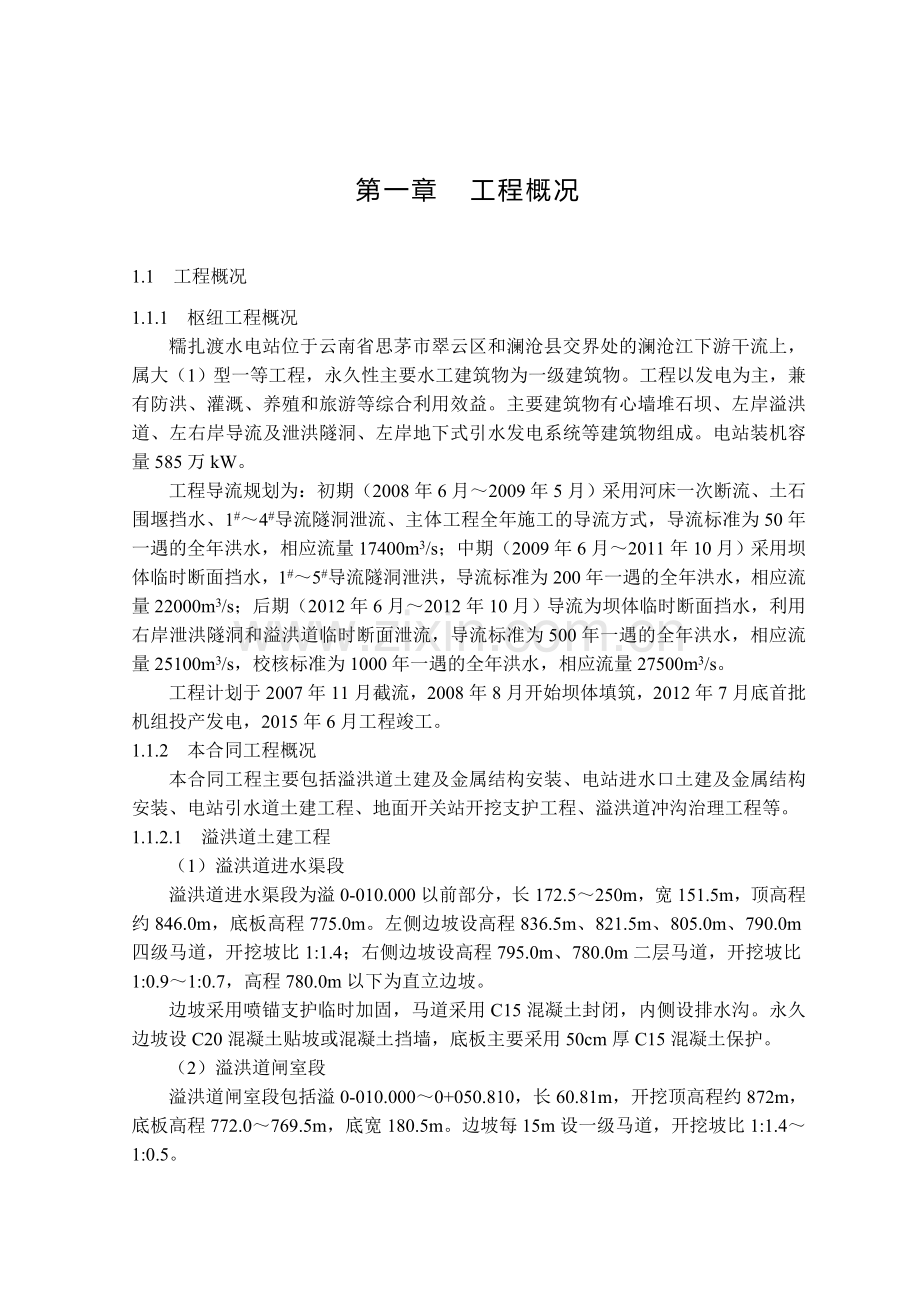

未传2糯扎渡溢洪道施工组织设计方案.doc_第1页
第1页 / 共320页
亲,该文档总共320页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、第一章 工程概况1.1 工程概况 1.1.1 枢纽工程概况糯扎渡水电站位于云南省思茅市翠云区和澜沧县交界处的澜沧江下游干流上,属大(1)型一等工程,永久性主要水工建筑物为一级建筑物。工程以发电为主,兼有防洪、灌溉、养殖和旅游等综合利用效益。主要建筑物有心墙堆石坝、左岸溢洪道、左右岸导流及泄洪隧洞、左岸地下式引水发电系统等建筑物组成。电站装机容量585万kW。工程导流规划为:初期(2008年6月2009年5月)采用河床一次断流、土石围堰挡水、1#4#导流隧洞泄流、主体工程全年施工的导流方式,导流标准为50年一遇的全年洪水,相应流量17400m3/s;中期(2009年6月2011年10月)采用坝体

2、临时断面挡水,1#5#导流隧洞泄洪,导流标准为200年一遇的全年洪水,相应流量22000m3/s;后期(2012年6月2012年10月)导流为坝体临时断面挡水,利用右岸泄洪隧洞和溢洪道临时断面泄流,导流标准为500年一遇的全年洪水,相应流量25100m3/s,校核标准为1000年一遇的全年洪水,相应流量27500m3/s。工程计划于2007年11月截流,2008年8月开始坝体填筑,2012年7月底首批机组投产发电,2015年6月工程竣工。1.1.2 本合同工程概况本合同工程主要包括溢洪道土建及金属结构安装、电站进水口土建及金属结构安装、电站引水道土建工程、地面开关站开挖支护工程、溢洪道冲沟治理

3、工程等。1.1.2.1 溢洪道土建工程(1)溢洪道进水渠段溢洪道进水渠段为溢0-010.000以前部分,长172.5250m,宽151.5m,顶高程约846.0m,底板高程775.0m。左侧边坡设高程836.5m、821.5m、805.0m、790.0m四级马道,开挖坡比1:1.4;右侧边坡设高程795.0m、780.0m二层马道,开挖坡比1:0.91:0.7,高程780.0m以下为直立边坡。边坡采用喷锚支护临时加固,马道采用C15混凝土封闭,内侧设排水沟。永久边坡设C20混凝土贴坡或混凝土挡墙,底板主要采用50cm厚C15混凝土保护。(2)溢洪道闸室段溢洪道闸室段包括溢0-010.0000+

4、050.810,长60.81m,开挖顶高程约872m,底板高程772.0769.5m,底宽180.5m。边坡每15m设一级马道,开挖坡比1:1.41:0.5。闸室段混凝土顶高程821.5,最大高度52m。溢流堰顶高程792m,堰高17m,共设8个1520m(宽高)表孔。每孔设15m20m(宽高)检修门槽和1扇1521.7m(宽高)工作弧门。(3)溢洪道泄槽段及挑流鼻坎段溢洪道泄槽段包括溢0+050.810+820.696m(或溢0+865.517m),长772.886814.707m,底宽151.5m,泄槽最大底坡23。泄槽段为矩形横断面,由2道中隔墙分隔形成左、中、右三个泄槽,设五级水平掺气

5、槽。挑流鼻坎段长21.821m,顶高程645.042645.562m,挑角25,反弧半径46.90m。(4)溢洪道消力塘及出口段高程740m以上开挖、支护溢洪道消力塘及出口段高程740m平台开挖宽度277600m,长约377m,开挖顶高程约838m,底高程740m。(5)灌浆洞及交通洞灌浆洞及交通洞工程包括左岸帷幕灌浆洞及其交通洞的开挖、支护及混凝土衬砌。其中:左岸帷幕灌浆洞包括高程821.5m(长约152m)、高程755m(长约910m)、高程690m(长约980)、高程648m(长约170m)帷幕灌浆洞(不包括厂区排水洞之间即帷0+066.5560+660.000洞段);交通洞包括溢洪道1

6、、2、3交通洞(分别长约497m、276m、400m)和大坝1、2、3交通洞(分别长约208m、363m、322m)。帷幕灌浆洞衬砌后断面为2.53.5m(宽高)和3.53.5m(宽高),交通洞衬砌后断面为2.53.0m(宽高)。(6)帷幕灌浆工程帷幕灌浆工程包括地面帷幕灌浆和洞内帷幕灌浆,其中地面帷幕灌浆工程量约为17068m,洞内帷幕灌浆工程量约为43553m。1.1.2.2 电站进水口段土建工程(1)电站进水口(包括引渠及取水塔段)电站进水口引渠长146.6191.5m,宽225.0m,顶高程约821.5m,底板高程734.5m。进水塔采用岸塔式结构,上下双层进水,顺水流向长51.7m,

7、依次布置拦污栅、下层取水口工作闸门、上层取水口工作闸门、事故闸门和通气孔。进水塔共9孔,孔口尺寸712m(宽高),每孔设1扇平板工作门。上层进水最低水位高程803m,底板高程774m;下层取水最低水位为水库死水位765m,底板高程736m。共设9扇711m(宽高)平板事故检修门,上、下层取水口共用。进水塔与开关站平台设交通桥连接,桥长25m,宽9.0m。(2)电站引水道(包括引00000040m段)电站引水道土建工程包括引00000020m渐变段的开挖、支护及钢筋混凝土衬砌和引00200040m隧洞段的开挖及支护。引水道渐变段长20m,渐变段衬砌后断面尺寸711mD9.2m,开挖断面尺寸101

8、4mD12.2m。隧洞段开挖断面尺寸11.2m。1.1.2.3 地面开关站500kV地面开关站尺寸为180175m(长宽)。地面开关站高程821.5m平台的开挖宽度119262m,长度162382m,开挖边坡高程867821.5m。1.1.2.4 溢洪道冲沟治理溢洪道冲沟治理主要包括糯扎支沟和糯扎沟的12拦渣坝、12挡水墙和14排水洞的施工。1拦渣坝底高程 755m,顶高程764.4m,高9.4m;2拦渣坝底高程 698.25m,顶高程712m,高13.75m。1挡水墙底高程 742.5m,顶高程752.5m,高10m,长28m;2挡水墙底高程 683m,顶高程700m,高17m,长55m。1

9、排水洞长280m,2排水洞长738m,其开挖断面尺寸均为(3.03.5)(3.43.5)m(宽高),衬砌厚度0.20.3m;3排水洞长559m,4排水洞长347m,其开挖断面尺寸均为3.53.5m(宽高),衬砌厚度0.3m。1.1.2.5 金属结构设备安装工程金属结构设备安装共有闸门37扇,其中弧形闸门8扇,平面闸门29扇。8扇1521.7m弧形闸门位于溢洪道溢流表孔,2扇1520m平面闸门位于溢洪道溢流表孔,溢洪道平面检修闸门储门槽2套;9扇712m平面闸门位于电站进水口上层取水口,9扇712m平面闸门位于电站进水口下层取水口,9扇711m快速事故闸门位于电站进水口;工作拦污栅36套,检修拦

10、污栅4套;工作拦污栅、检修拦污槽共72套,储栅槽36套;各类启闭机37台套(其中液压启闭机35台套)。金属结构设备安装总量约19244.4t(含各种附属设备和加重1665t)。1.2 主要施工项目及工程量1.2.1 主要施工项目1.2.1.1 溢洪道土建工程(1)溢洪道进水渠土石方开挖、边坡支护、混凝土浇筑、钢筋制安、止水带埋设等;(2)溢洪道闸室段土石方开挖、边坡支护、混凝土浇筑、钢筋制安、止水带埋设、预埋件埋设、基础固结灌浆与帷幕灌浆、闸门与启闭机安装等;(3)溢洪道泄槽段、挑流鼻坎段(溢0+775.492m以前)的土石方开挖、边坡支护(包括溢0+775.492m下游侧临时边坡开挖)和泄槽

11、段、挑流鼻坎段的混凝土浇筑、钢筋制安、止水带埋设等;(4)溢洪道消力塘及出口段高程740m以上土石方开挖、边坡支护等;(5)左岸高程821.5m、高程690m、高程690m、高程648m帷幕灌浆洞的开挖、支护及混凝土衬砌,溢洪道13交通洞和大坝13交通洞的开挖、支护及混凝土衬砌;(6)帷幕灌浆工程帷幕灌浆工程包括地面帷幕灌浆和洞内帷幕灌浆。其中,洞内帷幕灌浆主要包括高程648m、高程690m、高程690m、高程821.5m四层灌浆洞内的帷幕灌浆,地面帷幕灌浆主要为高程821.5m平台的露天帷幕灌浆 1.2.1.2 电站进水口土建工程(1)电站进水口明渠土石方开挖、边坡支护、混凝土浇筑、钢筋制安

12、、止水带埋设等土建工程;(2)电站进水口进水塔混凝土浇筑、钢筋制安、止水带埋设、预埋件埋设、进水塔基础固结灌浆、闸门与启闭机安装等土建及金属结构安装工程。(3)19引水道渐变段(引0+0000+020)开挖、喷锚支护、混凝土衬砌、止水带埋设、观测仪器埋设、固结灌浆、回填灌浆,隧洞段(引0+0200+040m)开挖、喷锚支护等。1.2.1.3 地面开关站土建工程包括地面开关站土石方开挖、边坡支护等。1.2.1.4 溢洪道冲沟治理工程(1)冲沟内浮渣的清理;(2)拦渣坝土石方开挖、钢筋石笼制作及砌护等;(3)挡水墙土石方开挖、混凝土浇筑等;(4)1、2、3、4排水洞的开挖、支护、混凝土浇筑、回填灌

13、浆、排水孔等。1.2.1.5 金属结构设备安装工程包括8扇1521.7m溢洪道溢流表孔弧形闸门,2扇1520m溢洪道溢流表孔平面闸门,9扇712m电站上层取水口平面闸门,9扇712m电站下层取水口平面闸门,9扇711m电站进水口快速事故检修闸门;拦污栅36套,检修拦污栅4套;工作、检修栅槽共72套;各类启闭机37台套(其中液压启闭机35台套,门式启闭机2台套)。1.2.1.6 安全监测、水力学原型观测(1)溢洪道、溢洪道消力塘及出口段高程740m以上施工期边坡稳定安全监测配合及协调;(2)电站进水口施工期边坡稳定安全监测配合及协调;(3)地面开关站施工期边坡稳定安全监测配合及协调;(4)19引

14、水道(引0+0000+040)施工期围岩稳定安全监测仪器设备的采购、检验、率定、安装埋设、合同期监测及监测资料整编分析等;(5)溢洪道变形和结构安全监测仪器设备的采购、检验、率定、安装埋设、合同期监测及监测资料整编分析等;(6)电站进水口进水塔变形和结构安全监测仪器设备的采购、检验、率定、安装埋设、合同期监测及监测资料整编分析等;(7)水力学原型观测埋件安装,设备安装及监测的配合、协调。1.2.1.7 建筑初装修1.2.1.8 接地工程1.2.1.9 施工防洪度汛1.2.1.10 勘界河砂石加工系统的设计、施工、设备采购及所有设备的安装、生产与运行管理及完工后拆除,负责本合同工程的混凝土骨料供

15、应。1.2.1.11 勘界河混凝土拌和系统的设计、施工、设备采购及所有设备的安装、生产与运行管理及完工后拆除,并负责本合同工程的混凝土供应。1.2.1.12 为本合同施工的临建设施的设计、施工、运行及拆除,包括道路、通讯、供风、供电、照明、供水、排水、机械修配及加工厂、仓库、临时办公及生活福利设施及其它临时设施。1.2.1.13 环境保护和水土保持、安全文明施工(1)施工期环境保护:含水环境保护、声环境保护、大气环境保护、施工及生活垃圾处理等;(2)水土保持:存弃渣场、施工设施占地区、施工公路区的水土保持及施工过程中临时水土流失的预防和控制等;(3)人群健康保护;(4)安全文明施工。1.2.1

16、.14 存弃渣场维护、管理火烧寨沟存弃渣场由发包人先期做好排水、拦渣坝等设施,并委托其他承包人负责维护、管理。本合同需负责勘界河存、弃渣场的维护、管理。1.2.1.15 下闸蓄水、竣工验收(含工程安全鉴定)、达标投产的配合工作。1.2.2 主要工程量本合同工程土石方开挖1571.14万m3,混凝土浇筑151.49万m3,钢筋制安5.68万t,帷幕灌浆6.06万m,金属结构设备安装1.91万t。主要工程量见表1-1。表1-1 主要工程量表工程项目单位溢洪道电站进水口引水道地面开关站冲沟治理合计土石方明挖m311201404312589012138762193515563105洞(井)开挖m383

17、1164373021476148322锚杆砂浆锚杆根452381533739103122517772784预应力锚杆根12503002001750锚筋桩根3429861627130035485土锚钉根214525014513846预应力锚索根22313002531喷混凝土m320950877328701293280636692钢筋网t152.821433221.433.9383.12排水孔50,L=5.0mm517926424179660012110,L=12.0mm144331214103387119034石渣回填m31654513710169161石渣清理m3135000135000混凝土

18、m391507657697110210468121831514908钢筋制安t31607.7523730122518.1825256832.93浆砌石m312420240288661319561干砌石m3577577固结灌浆钻孔m155955630180023025回填灌浆m220220509153167帷幕灌浆地面钻孔m1706821417282洞内钻孔m4355343553金结闸门t386910770.414639.4启闭机t63023102940附属设备t140152516651.3 水文气象条件1.3.1 气象概况澜沧江流域属西部季风气候,干、湿二季分明,一般510月为雨季,11月翌年

19、4月为干季。糯扎渡水电站位于低热河谷区,长夏无冬,气温高,降水量丰沛。坝段气象及水温特征见表1-2。表1-2 糯扎渡坝段气象及水温特征表项目气温()降水(mm)蒸发(mm)风速(m3/s)相对湿度(%)日照时数(h)水温()多年平均极端最高极端最低多年平均多年平均多年平均历年最大多年平均历年最小多年平均多年平均绝对最高绝对最低1月15.230.41.03.377.61.38.78020187.813.515.212.02月17.332.62.614.794.11.327.37012189.114.215.812.43月18.236.86.624.5157.21.512.7598226.116.

20、018.914.04月25.339.59.626.1191.01.614.0566224.418.421.816.15月27.140.713.167.4201.32.012.06414209.220.024.217.86月26.439.515.8185.0142.22.010.07724141.721.024.420.07月25.437.616.5208.0104.81.711.0853995.021.525.020.28月25.137.615.5171.4107.11.320.08533114.720.225.021.49月24.035.814.6181.71081.19.38536141.

21、321.224.218.410月21.934.29.289.9101.91.29.78633144.220.220.416.411月18.832.86.949.779.01.18.08528134.617.820.114.412月15.929.02.026.168.81.37.78519151.815.117.412.4年21.740.71.01047.61432.91.527.37661959.918.825.012.01.3.2 径流澜沧江径流以降雨补给为主,上游区有部分冰雪融水补给,中游区冰雪融水补给少,下游区全由降雨补给,枯汛期明显。多年平均流量为1740m3/s,径流主要集中在610

22、月,上中下游汛期径流占年径流量70以上,与降水年内分配相似。糯扎渡坝址多年月、年平均流量成果见表1-3。表1-3 糯扎渡坝址多年月、年平均流量成果表 流量:m3/s 月份123456789101112日历年水文年流量668559536667101018703270401033202510150091517401730分配(%)3.212.682.573.204.858.9815.6919.2515.9312.057.204.391001.3.3 洪水澜沧江洪水主要由暴雨形成,主要出现在69月。糯扎渡坝址设计洪水成果见表1-4,坝址后汛期设计洪水成果见表1-5,天然状态下坝址水位流量关系曲线见表

23、1-6。表 1-4 糯扎渡坝址设计洪峰流量成果表频率(%)0.10.20.330.5125102050流量(m3/s)275002510023400220001970017400143001200097006730 表 1-5 糯扎渡坝址后汛期设计洪峰流量成果表频率(%)0.10.20.330.5125102050洪峰流量(m3/s)20200184001720016200145001280010500880070604700表 1-6 糯扎渡坝址后汛期设计洪峰流量成果表流量(m3/s)水位(m)上游围堰坝轴线尾水渠末端712599.66599.42598.87820600.14599.905

24、99.33930600.62600.37599.801050601.09600.84600.271180601.57601.32600.731310602.05601.79601.201440602.53602.27601.661570603.01602.74602.131720603.49603.22602.601870603.97603.69603.062040604.45604.16603.532220604.93604.64603.992410605.41605.11604.462600605.89605.59604.932800606.36606.06605.393010606.84

25、606.54605.863230607.32607.01606.323460607.80607.48606.793690608.28607.96607.263930608.76608.43607.724180609.24608.91608.194440609.72609.38608.654700610.20609.86609.124970610.68610.33609.595240611.16610.80610.055520611.64611.28610.525800612.11611.75610.986080612.59612.23611.456370613.07612.70611.9267

26、20613.55613.18612.387070614.03613.65612.857430614.51614.12613.317800614.99614.60613.788200615.47615.07614.258610615.95615.55614.7110300617.86617.44616.5812200619.78619.34618.4414300621.70621.24620.3016600620.61620.13621.1718900625.53625.03624.0321300627.45626.93625.9023900629.36628.83627.761.4 地形及地质

27、条件1.4.1 地形地貌糯扎渡水电站坝址区左岸冲沟较发育,较大的冲沟有勘界河、糯扎支沟、糯扎沟、17号沟等。左岸冲沟除勘界河长度大于3km,沟底相对平缓且有常年流水外,其余冲沟的长度多小于1km,沟床较陡且大多枯期无流水。1.4.2 地层岩性坝址左岸出露地层下部为华力西晚期印支期侵入的花岗岩体(4351),上部为三叠系中统忙怀组下段(T2m1)沉积岩,以砂泥岩为主,第四系覆盖有坡积层、洪积层等。花岗岩(4351)主要分布在坝址左岸高程800m以下,其产状为岩基或岩株的一部分,成岩深度大于6km。沉积岩主要分布于左岸高程690810m以上地段。坡积层(Qdl)为紫红、黄褐色碎块石质粉土、砂质粉土

28、及粘土,厚度变化较大,一般15m,两岸谷坡及山脊均有分布。洪积层(Qpl)主要为碎块石、砂土、漂石、孤石,分选性差,主要分布在各大冲沟沟口。1.4.3 地质构造根据破裂结构面规模的大小,坝址区结构面分为五级。坝址区无级结构面;左岸属级结构面的有F1、F2、F3及F35断层;属级结构面的有18条;级结构面为小断层、挤压带(面)以及沉积岩内的层间挤压错动带(面)和部分较大的夹泥裂隙等;一般的节理裂隙均属级结构面。1.4.4 主要建筑物地质条件1.4.4.1 溢洪道地质条件溢洪道通过地段除地表分布有零星坡、残积层及局部的崩塌堆积物外,基岩为忙怀组下段第一第三层(T2m1-1T2m1-3)的砂泥岩、角

29、砾岩等以及下伏的花岗岩(4351)。溢洪道地段分布的主要断层有:F1、F35、F33条级结构面和F7、F8、F22、F10、F30、F36、F42、F44等多条级结构面。(1)引渠及闸室段地质条件引渠段地表为一缓坡地形,平均坡度约15,分布地层岩性为T2m1-1 T2m1-3的中厚层状泥质粉砂岩、粉砂质泥岩、泥岩、砂岩及砂砾岩等,靠左侧分布有H1滑坡体。堰体基础置于弱风化下部及微风化的基岩上,岩性以粉砂岩、泥质粉砂岩及砂砾岩等中硬岩为主。左侧边坡分布有滑坡堆积体,其余开挖边坡岩体除表浅部有全、强风化岩体外,主要为弱风化微风化岩体,层面缓倾坡内。右侧边坡岩体以粉砂岩类为主,底部有部分泥质岩类,边

30、坡上部为全、强风化岩体,厚度约10m,下部主要为弱风化微风化岩体,层面缓倾坡外。(2)泄槽段地质条件泄槽段包括平缓段、陡槽段、过渡段以及挑流鼻坎段。 平缓段分布的地层为T2m1-1 T2m1-3,岩性为中厚层状泥质粉砂岩、粉砂质泥岩、泥岩、粉细砂岩及砂砾岩、角砾岩等。属级结构面的F3断层与溢洪道轴线大致呈40角斜交,在末端偏左侧出露;属级结构面的F22断层与轴线交角小,在轴线附近的底板和左侧边坡分布。左侧最大开挖坡高约60m,右侧开挖坡高约46m。左、右侧边坡坡面走向约N14W,分别倾向SW、NE,总体上岩层缓倾坡内。 陡槽段该段跨度大。前段为倾向下游的斜坡地形,坡度2040;后段将先后通过糯

31、扎支沟、糯扎沟。分布的基岩为T2m1-1 T2m1-2中厚层状泥质粉砂岩、粉砂质泥岩、砂岩、泥岩及砂砾岩、角砾岩和华力西晚期印支期花岗岩,沉积岩主要分布于前段和左侧。F3断层分布在陡槽前段,F1、F35断层在糯扎支沟沟底两侧。F1F35断层带沿溢洪道出露长度约260m,宽120140m。F1与F35断层带两侧次级断层发育。由于构造发育,断层规模大,本段风化程度较其它地段强烈,风化带厚度大。左侧边坡分糯扎支沟上游段和糯扎支沟至糯扎沟段两段。糯扎支沟上游段边坡基岩为T2m1沉积岩,开挖坡体基本上在全、强风化岩体内,部分在弱风化上部岩体内,F35断层在该段出露,其两侧的伴生构造相当发育,岩体破碎,节

32、理裂隙性状差;糯扎支沟至糯扎沟段,边坡沿山脊开挖,基岩为沉积岩,除坡顶有垂直厚度1626m全、强风化岩体外,大部分为弱风化上部岩体,F1断层出露于边坡上游侧,此外尚有F36、F40、f210-12等断层分布。右侧边坡前段为T2m1沉积岩,后段为花岗岩。该地段有F1、F3、F35、F26、F7、F30等多条断层出露。 高程740m以上消力塘地质条件溢洪道消力塘高程740m以上开挖部位全部为沉积岩,主要为T2m1-2地层,少量T2m1-3及T2m1-1地层。该地段表浅部(垂直深度一般515m)以及上、下游侧的浅挖地段(冲沟及其两侧)基本上在全、强风化岩体及卸荷带岩体内,节理裂隙发育,岩体破碎,较松

33、驰,下部为弱风化微风化岩体,节理发育,岩体较破碎。1.4.4.2 电站进水口地质条件电站进水口由引渠、进水塔和引水道组成。(1)引渠地质条件引渠部位地表覆盖层为坡积层,一般厚度12m;基岩为花岗岩和沉积角砾岩,基岩全、强风化带的水平厚度约818m。结构面以节理和层面等级结构为主,岩体多为镶嵌碎裂结构。(2)进水口边坡地质条件 正面边坡地表覆盖层为坡积层,厚度一般12m;基岩主要为T2m1-1和T2m1-2的沉积岩,角砾岩分布于边坡底部,紧接角砾岩之上为一层厚度26m的泥岩层,泥岩之上为粉砂岩、泥质粉砂岩、粉砂质泥岩、砂砾岩相间分布,在角砾岩之下有少量花岗岩分布。大部分为弱风化下部和微新岩体。主

34、要发育的节理有3组,节理面多平直粗糙,浅部多张开夹泥膜,深部一般微张。 左侧边坡左侧为溢洪道引渠底板开挖至高程734.5m,地层岩性、地质构造等均与正面边坡相似,岩体均为弱风化下部岩体。边坡上分布的层间挤压面和挤压带倾向坡内。 右侧边坡主要为T2m1-1沉积岩地层,顶部为少量T2m1-2砂泥岩地层,底部为花岗岩(4351)。其地质构造、地质条件等与正面边坡相似。(3)进水塔地基地质条件基岩为T2m1-1沉积角砾岩及花岗岩,沉积角砾岩分布于地基左侧,花岗岩分布于地基右侧,均为微风化岩体。结构面不发育,以节理为主,沉积角砾岩中的层面较少,且多闭合。塔基部位多为次块状或块状结构岩体。1.5 现场施工

35、条件1.5.1 本合同工程控制性工期本合同工程计划2006年8月1日开工,全部工程计划完工时期为2013年5月31日,总工期82个月。各分部工程的控制性工期见表1-7。表1-7 各分部工程控制性工期表序号项 目要求完工日期1溢洪道进水渠段边坡及明渠开挖、支护2008年12月31日2溢洪道进水渠段混凝土浇筑2012年5月31日3溢洪道闸室段开挖、支护2008年12月31日4溢洪道闸室混凝土浇筑至高程821.5m,溢流堰混凝土浇筑至高程778m,具备过流条件2012年5月31日5溢洪道溢流堰混凝土浇筑至高程792m,具备过流条件2013年4月30日6溢洪道闸室段工作门、检修门安装2013年4月30

36、日7溢洪道泄槽段溢0+775.492以前开挖、支护2009年12月31日8溢洪道泄槽段溢0+775.492以后临时边坡开挖、支护2008年3月31日9溢洪道泄槽段、挑流鼻坎段混凝土浇筑,具备过流条件2012年5月31日10溢洪道消力塘及出口段高程740m以上开挖、支护2007年9月30日11溢洪道冲沟治理1、2排水洞及1、2拦渣坝、拦水坝2007年5月31日12溢洪道冲沟治理3、4排水洞开挖、支护2008年5月31日13电站进水口边坡及明渠开挖、支护2008年12月31日14电站进水口混凝土浇筑2011年6月30日15电站进水口工作门、检修门及拦污栅安装2012年5月31日1619引水道引0+

37、0000+040渐变段开挖、一次支护2008年12月31日17地面开关站开挖、支护2006年12月31日18帷幕灌浆洞及交通洞2009年12月31日19帷幕灌浆2011年12月31日20全部工程完工2013年5月31日1.5.2 正确处理标段间的相互关系1.5.2.1 本合同与其它标段的关系(1)与NZD/C1标的关系C1标工程与本合同工程均位于左岸,同期施工,其1、2、5导流隧洞进口、1施工支洞口、左岸泄洪隧洞事故闸门井高程821.5m平台与电站进水口、溢洪道进水渠段、地面开关站相邻,尾水出口高程740m以下开挖与本合同溢洪道存在临时开挖边坡交面,且该合同工程的5导流隧洞、左岸泄洪隧洞闸门井

38、施工需本合同提供施工通道,施工干扰较大。该合同工程洞挖有用料将作为本合同加工混凝土骨料母岩石料,与本合同工程共用勘界河弃渣场、勘界河混凝土骨料存渣场。(2)与NZD/C2标的关系C2标工程部分洞挖有用料作为本合同加工混凝土骨料母岩石料,其上游工作面与本合同工程共用勘界河弃渣场、勘界河混凝土骨料存渣场。(3)与NZD/C3标的关系本合同工程开挖有用料将作为C3标坝体填筑堆石料。溢洪道溢0+775.492m以后(即溢0+775.492m下游侧临时开挖边坡以后)消力塘及出口段的开挖、支护以高程740m为界,高程740m以上属于本合同,以下属于该合同,该部位存在两次相互交面问题;同时,左岸帷幕灌浆洞及

39、交通洞的开挖、支护属于本合同,而左岸帷幕灌浆根据不同部位分属C3标、C4标、C5标合同,需按时向其它标段提供部位。(4)与NZD/C5标的关系本合同须按时完成厂房1施工支洞、19引水道隧洞段(引0+0200+040)开挖、喷锚支护,地面开关站开挖、支护及大坝3交通洞、高程648m帷幕灌浆洞(惟0+660坝0+169.36),提供给C5标使用。同时,本合同要为C5标施工提供相关施工通道。两合同工程合同关系紧密,上游工作施工干扰较大。(5)与边坡监测标(NZD2006/T01)的关系T01标负责本合同溢洪道、电站进水口及地面开关站开挖边坡工程的安全监测工作,本合同承包人在工作上要求密切配系。1.5

40、.2.2 其他合同向本合同移交工作面(1)NZD/C1标向本合同工程交面2006年12月31日向本合同交付左岸高程821.5m平台开挖临时边坡工作面。2007年10月31日向本合同交付尾水隧洞出口高程740m以下开挖临时边坡工作面。(2)NZD/C3标向本合同工程交面 2009年12月31日向本合同交付溢0+775.492m至溢洪道鼻坎段末端工作面。1.5.2.3 本合同向其他标段交面(1)本合同工程向NZD/C3标交面2007年9月30日前完成溢洪道消力塘及出口段高程740m以上开挖、支护,向NZD/C3标交付高程740m平台工作面。2008年3月31日前形成溢0+775.492m以后临时开

41、挖边坡,向NZD/C3标交付临时开挖边坡工作面。2009年12月31日前完成左岸帷幕灌浆洞及交通洞的开挖、支护和混凝土衬砌,向NZD/C3标交面。(2)本合同工程向NZD/C5-2标交面2006年12月31日前完成地面开关站开挖、支护,向给NZD/C5-2标交付高程821.5m平台工作面。2009年6月30日前完成1#9#引水道隧洞段(引0+0200+040)开挖、支护及渐变段混凝土衬砌,向NZD/C5-2标交付工作面。2009年12月31日前完成左岸帷幕灌浆洞及交通洞的开挖、支护和混凝土衬砌,向NZD/C5-2标交付工作面。1.5.2.4 为其他承包人提供方便按合同规定的时间,为其他承包人提

42、供施工工作面及配合工作。在监理人的统一协调下,妥善解决与其他标段的施工干扰,并为各部位基础地质素描提供必要的条件。1.5.3 交通条件1.5.3.1 对外交通条件糯扎渡水电站距上游大朝山水电站河道距离215km,距下游景洪水电站河道距离102km,坝址距思茅约98km,距澜沧县76km。思茅市设有机场。昆明经玉溪、元江、磨黑、思茅至坝址公路现状为高速公路352km,二级公路71km,三级公路98km,合计521km。澜沧糯扎渡水电站为75km三级公路。1.5.3.2 场内交通条件工区内已修建14条公路和6座跨江桥梁,场内公路大部分已形成,部分场内公路将和本合同工程同时施工,与本合同施工相关的场内道路特性见表1-8。1.5.4 施工供水本标段生活营地的生活用水由发包人有偿提供。现场施工用水从澜沧江抽取,净化处理后使用。现场零星生活用水采取小型净化处理器处理或采用纯净水供给。1.5.5 施工供电场内110kV施
