收藏 分销(赏)

营造林施工方案.doc

上传人:可**** 文档编号:4633016 上传时间:2024-10-08 格式:DOC 页数:83 大小:1.15MB
下载 相关 举报
营造林施工方案.doc_第1页
第1页 / 共83页
营造林施工方案.doc_第2页
第2页 / 共83页
营造林施工方案.doc_第3页
第3页 / 共83页
营造林施工方案.doc_第4页
第4页 / 共83页
营造林施工方案.doc_第5页
第5页 / 共83页
点击查看更多>>
资源描述

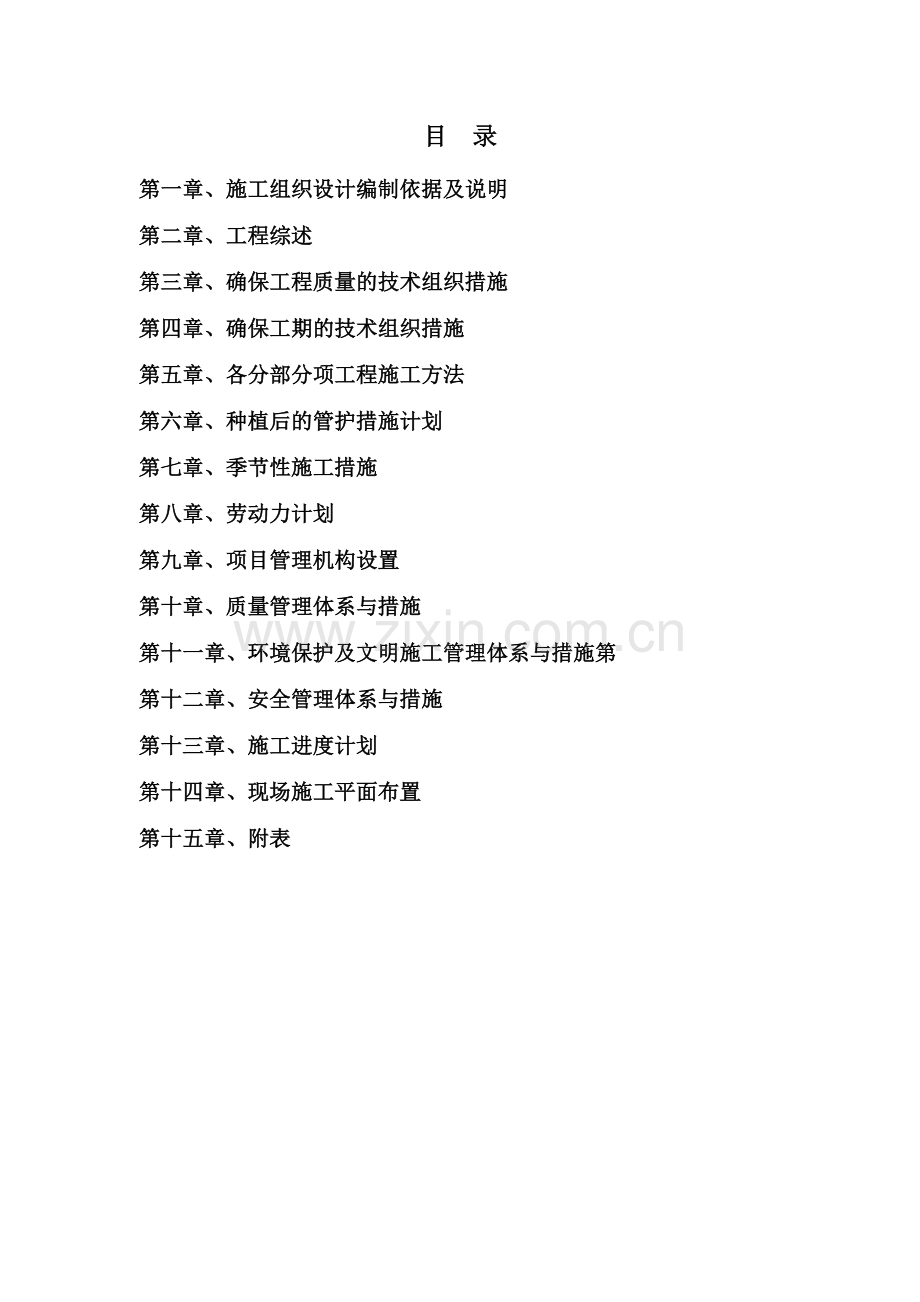

1、目 录第一章、施工组织设计编制依据及说明第二章、工程综述第三章、确保工程质量的技术组织措施第四章、确保工期的技术组织措施第五章、各分部分项工程施工方法第六章、种植后的管护措施计划第七章、季节性施工措施第八章、劳动力计划第九章、项目管理机构设置第十章、质量管理体系与措施第十一章、环境保护及文明施工管理体系与措施第第十二章、安全管理体系与措施第十三章、施工进度计划第十四章、现场施工平面布置第十五章、附表第一章 施工组织设计编制依据及说明一、编制依据1、依据成雷波县溪洛渡电站水库周边植被恢复一期工程施工图设计文件。2、依据雷波县溪洛渡电站水库周边植被恢复一期工程招标文件,合同技术条款、标准,预算定额

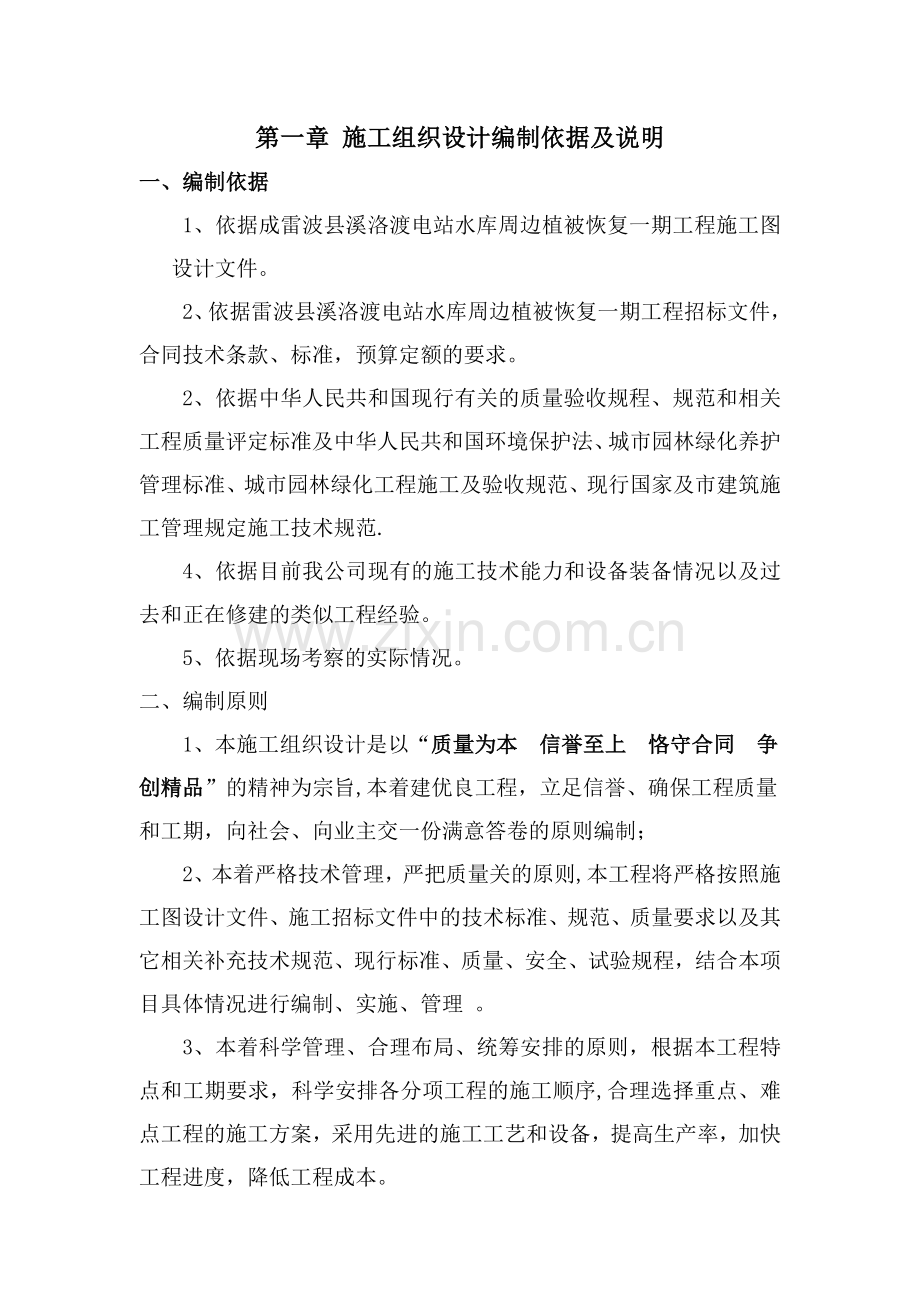

2、的要求。2、依据中华人民共和国现行有关的质量验收规程、规范和相关工程质量评定标准及中华人民共和国环境保护法、城市园林绿化养护管理标准、城市园林绿化工程施工及验收规范、现行国家及市建筑施工管理规定施工技术规范.4、依据目前我公司现有的施工技术能力和设备装备情况以及过去和正在修建的类似工程经验。5、依据现场考察的实际情况。二、编制原则 1、本施工组织设计是以“质量为本 信誉至上 恪守合同 争创精品”的精神为宗旨,本着建优良工程,立足信誉、确保工程质量和工期,向社会、向业主交一份满意答卷的原则编制;2、本着严格技术管理,严把质量关的原则,本工程将严格按照施工图设计文件、施工招标文件中的技术标准、规范

3、、质量要求以及其它相关补充技术规范、现行标准、质量、安全、试验规程,结合本项目具体情况进行编制、实施、管理 。3、本着科学管理、合理布局、统筹安排的原则,根据本工程特点和工期要求,科学安排各分项工程的施工顺序,合理选择重点、难点工程的施工方案,采用先进的施工工艺和设备,提高生产率,加快工程进度,降低工程成本。4、本着确保安全、环保、文明施工的原则。编制施工安全措施,履行安全职责,重视环保,创建和谐文明工地。三、工程目标和承诺开竣工时间、工期目标 :一旦我公司中标,如因业主开工时间提前或延后,开、竣工时间相应提前或延后,总工期按计划工期:1095日历天,计划开工日期:2015年05月 / 日,计

4、划竣工日期:2018年04月 /日,有关工期的详细说明见第七章“技术标准和要求”,力争提前完工。工程安全:在整个施工过程中杜绝伤亡事故。文明施工:创建一流的施工现场,争创安全文明施工工地。第二章、工程综述一、工程名称雷波县溪洛渡电站水库周边植被恢复一期工程二、工程地点雷波县海湾乡柏杨村,杉树堡乡白沙村,南田乡南塘村、青海村三、建设单位雷波县林业局四、工程概况植被恢复造林有效面积785.5亩,栽植树种为大叶香樟、银杏、枇杷、柚子。制作竖立项目徽标一个。配套饮水工程8160米;五、质量要求符合国家现行工程施工质量验收规范、造林技术规程(GB/15775-2006)、城市园林绿化工程施工及验收规范等

5、验收合格标准;六、施工计划的指导思想该工程是雷波县的一个重要工程,我们将以文明优质的施工树立起良好的企业形象,我们将竭尽全力.牢记“细部不细前功尽弃”的警名,苦练内功,规矩方圆,奉献精品. 七、施工计划如果我公司能够中标,施工时我公司将给予高度重视,严格按市及国家有关规定做到文明施工,规范施工,严格把好各道施工工序的质量,确保工程质量,并按合同要求如期完成工程建设,本工程采用项目管理进行组织施工,为确保工程按时优质完成施工任务,力争提前完成,在施工部署上将分区确立施工重点,按施工总进度计划合理安排劳动力、物力、财力,尽量做到综合平衡配套施工,确保工程顺利完成。进场后,项目施工目标将进一步分解分

6、细,确定各部分质量、安全、进度目标,在施工过程中我们切实贯彻全面质量管理体系,精心施工,精心组织,精心指挥,公司各部门将全力支持。一是公司负责人随时亲临现场领导,做好协调工作,做到出现问题及时解决,促使工程顺利进行,确保该工程合格争取优良;二是我司组织优秀项目施工班子,建立以项目经理为核心的工地项目组,真正承担起共同实施的担子,切实加强施工作业的具体领导;三是配备有多年施工经验的班组长为骨干的施工班组,作为基础的施工队伍,使整个施工过程始终保持强有力的三级管理体系。八、施工准备(一)、 现场交接准备我公司如中标本工程后,将在收到中标通知书后在规定的时间内派有关人员进驻施工现场,进行现场交接的准

7、备,其重点是对各控制点、控制线、标高等进行验收和复核,对目前的施工现场进行调整准备,以使整个现场能符合我公司的布置原则及要求,这些工作拟在正式进场前全部完成。(二)、技术准备自进场之日起立即着手技术准备,组织施工人员学习施工规范、会审纪要和施工组织设计,并要熟练掌握施工技术。(三)、材料进场计划准备我公司将根据工程量清单及相关图红要求,及时清理各植被及相关材料用量,报送业主备案,并落实有关其他材料供应商报业主审批,同时进行由我公司组织的采购工作,及时组织前期的周转材料进场,以确保顺利施工.(四)、人员准备在接到中标通知书后在规定的时间内项目班子及相关人员立即进场,作好前期施工准备工作及承担起施

8、工承包管理职责。开工后3天,所有施工管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员.(五)、施工过程布置 本工程涉及土方工程、景观植被、配套饮水工程等专业,结合本工程特点在施工队伍的组织上考虑各种专业队伍同时进场。九、与业主、监理、设计等单位的协调我公司如能中标承接本工程,将把协调组织工作放在重要位置。工程内部协调管理主要是围绕工程建设本身而确定的,主要有业主、设计方、监理方相互间的协调管理。(一)、与业主协调组织协调好与业主之间的关系是项目经理部的一个工作重点。通过良好的合作,确保本工程承包合同全面履行,其主要表现在:定期参加与业主的碰头会,讨论

9、解决施工过程中所出现的各种矛盾及问题,理顺每一阶段的关系;从施工角度及以往的施工经验出发,并在施工当中为业主着想,达到满足业主提出各种合理的要求,从而建立起融洽的关系.(二)、与设计单位协调组织与本工程的设计单位进行友好协作,保证工程能符合设计方的构思、要求及国家有关规范、规定的质量要求.其主要表现为:定期向设计方介绍施工情况及采用的施工工艺;在每个分项分部工程施工前提交与设计方有关的施工方案或作业指导书,听取设计方的意见;交换我们对设计内容的意见,用我们丰富的施工经验来完善设计,以达到最佳效果。(三)、 与监理单位协调组织与监理单位进行紧密的合作,在整个工程的质量控制上共同努力,对施工全过程

10、进行监督检查。在每个分项分部工程施工前,我们将提交有关的施工方案或作业指导书,并听取监理方的意见.监理方在实施监理工作时,我们除坚持其独立性以外,将为其实施监理工作提供必要的方便,配合监理方把监理工作做好.(四)、对施工队和生产班组的协调.按总体进度的控制节点,组织协调工作会议,检查计划的实施情况,制定修订和调整工作计划。项目部按期召开生产会议,协调各施工队在施工中碰到的问题,合理安排生产。解决一般问题不过夜,较大问题1-2 天内解决,重大问题根据实情,合理的、有步骤的,遂一解决。不能影响施工生产进度.项目部全体管理人员,要面向基层,深入细致地配合好,协调好,执行好,落实好各工序的质量工作,抓

11、实、抓透,不留死角。对施工队提出的问题,解决要虚心,落实要实心,联络感情,沟通思想,共同的目标,使施工进度有计划的去实施,质量目标优良而奋斗。十、工程施工目标(一)、符合国家现行工程施工质量验收规范、造林技术规程(GB/157752006)、城市园林绿化工程施工及验收规范等验收合格标准;强化施工现场质保体系的组织领导,加强全体职工的质量意识,并利用各种形式广泛开展宣传教育,深入人心,让全体职工真正的理解“质量是企业的生命线”。本工程推行全面质量管理,实行程序控制。根据ISO9001质量体系的要求,结合项目管理的实际情况,编制该项目的质量计划,对生产过程进行全面控制。施工前认真熟悉图纸,精心编制

12、施工方案,搞好技术交底,在施工过程中,加强每道工序的管理和不同工序之间的衔接。实行质量预控,针对可能发生的问题,采取对应措施,将质量不利因素消灭在萌芽状态.加强施工进程中核对和检查,做好事后质量检查评定;使每个程序在受控状态下进行,来保证单项达优良,从而保证分部及单位工程的优良;积极推广应用新技术、新工艺,确保工程质量优良。(二)、文明施工目标严格执行国家及雷波县市有关施工现场场容、场貌、环境保护和市容卫生管理的规定,抓好标准化现场管理,争创文明工地。(三)、确保合同工期,争取提前工期建立强有力的项目经理部,协调好各工种、各专业之间的关系,设计同施工的配合,集中我公司优势兵力,齐心协力,精心组

13、织施工.制定现场严格管理制度,科学地组织施工,做到长计划、短安排,确保分阶段及总工期的实现.第三章、确保工程质量的技术组织措施“百年大计,质量第一”质量是公司的生命,精心组织,精心施工,严格实行全员、全方位、全过程的质量控制,确保本工程建成为一流的优质工程。 一、 工程质量目标 本工程的施工质量符合国家现行工程施工质量验收规范、造林技术规程(GB/157752006)、城市园林绿化工程施工及验收规范等验收合格标准. 二、技术组织措施 根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,除在施工方案、施工方法中所涉及到的具体施工技术措施外,对技术及技术管理工作做如下安排:

14、 (一) 组织保证、制度落实 1、选派有同类工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子。同时组织公司内专家成立专家组,定期到工地进行检查,协助项目经理部做好技术攻关及技术管理工作。选派技术过硬、作风好的施工队伍进场施工. 2、建立以技术负责人为首的技术管理体系,切实执行设计文件审核制、工前培训、技术交底制、开工报告制、测量换手复核制、隐蔽工程检查签证制、“三检、材料半成品试验、检测制、技术资料归档制、竣工文件编制办法等管理办法。确保施工生产全过程始终在合同规定的技术标准和要求的控制下。 3、建立完善的技术岗位责任制,各级技术人员都要签订技术保证责任书,以关键

15、和特殊工序实行技术人员专业分工负责制,明确责任,确保各项技术管理工作的落实. (二)做好技术交底工作 本工作是施工过程基础管理中一项不可缺少的重要工作内容,交底必须采用书面签证确认形式,具体可分如下几个方面. 1、项目部接到设计图纸后,项目经理必须组织项目部全体人员对图纸进行认真学习,并督促建设单位组织设计交底会。 2、施工组织设计编制完毕并送审确认后,由项目经理牵头,技术负责人组织全体人员认真学习施工方案,并进行技术、质量、安全书面交底。列出监控部位及监控要点。 3 、本着谁负责施工谁负责质量安全工作的原则,各分管工种负责人(施工员等)在安排施工任务的同时,必须对施工班组进行书面技术质量安全

16、交底,必须做到交底不明确不上岗,不签证不上岗. 技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。 工程开工前,项目经理部技术部门根据设计文件、图纸编制“施工手册”,向施工管理人员进行工作内容交底,“施工手册内容包括工程分布、工程名称、工程数量、施工范围、技术标准、工期要求等内容。施工阶段由项目经理部技术人员向作业层技术人员对分项、分部工程进行工程施工工艺标准、技术标准交底,现场技术交底由作业层技术人员向班组长进行技术交底. 施工技术交底,以书面交底为主,包括图、表和文字说明。 交底资料必须详细

17、、直观,符合施工规范和工艺细则要求,并经第二人复核确认无误后,方可交付使用。交底资料应妥善保存备查。 (三) 做好施工测量工作 1、工程现场控制桩,由项目经理部技术部门负责接收使用、保管。交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认.交接后,由技术负责人组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实. 2、施工过程中,经理部技术人员负责施工放样、定位, 控制桩点护桩测量的工序间检查复核测量。工程竣工后,按设计图纸进行中线、高程贯通测量,确保中线、标高达到设计要求。 3、测量原始记录、

18、资料、计算、图表必须真实完整,不得涂改,并妥善保管.测量仪器按计量部门规定,定期进行计量检定,并做好日常保养工作,保证状态良好。 4、认真贯彻执行测量复核制度,外业测量资料必须经过第二人复核,内业测量成果必须两人独立计算,相互校对,确保测量成果的准确性. (四) 施工技术文件、资料管理 1、所有上报、下发的图纸、文件、联系单位等资料均由项目经理审查后批示。所有上报的施工管理资料由项目经理审定, 施工技术资料由技术负责人审定。 2、由资料员统一收发,统一编号,统一记录,防止产生混乱现象。 3、管理措施: (1)在微机室设立专职资料管理员,负责文件资料收、发、存工作。 (2)采用微机管理手段,对文

19、件资料进行存档和整理,并对处理结果(是否已发放给有关单位和人员,是否已按文件资料要求实施,是否有反馈信息)跟踪检查并做记录。 (3)对文件资料的有效性进行控制,定期发放有效文件和资料的目录给相关文件资料的持有人,及时收回作废的文件资料,确保所有单位和人员使用的是有效的文件和资料。 4、档案整理要求 (1)工程档案资料必须按国家档案局和国家计委基本建设项目档案资料管理暂行规定以及市建设档案管理办法等的有关规定执行,并满足业主对档案资料管理的要求,在工程施工过程及时做好收集、汇总、整理工程档案。 (2)在工程竣工验收后 28天内,向监理单位提交一式三份完整的、符合要求的工程档案资料原件及一份复印件

20、,以监理单位签认后由承包商提交业主档案管理部门。 (3)工程资料记录是施工过程中自然积累形成的要求与工程进度同步进行,直至工程交工验收结束。 (4)工程资料要求内容真实,数据准确,不准后补,不得擅自修改,不准伪造,不得外借。 (五) 技术保证措施 1、对各有关工序的作业人员,定期进行技术、质量培训,并进行考核,合格后方可上岗,特殊工种要专业培训,持证上岗. 2、在施工过程中,要不断地进行施工方案优化工作,以求得施工方案的先进性和科学性,通过不段优化施工方案,从而提高我公司在该领域中的施工水平. 3、若我单位中标,我们将进行施工技术的信息化管理, 即施工计划进度网络、资料管理、工况变化、设计变更

21、、施工监测等全部进入计算机系统,采用先进的管理软件进行检测。 (六) 施工过程的质量控制 1、做好施工组织设计和施工方案的优化工作,按施工组织设计做好施工的各项准备工作。 2、严格按照施工组织设计确定的合理施工工序进行操作施工,发现问题及时上报,并会同公司有关部门研究解决。 3、质检员实行跟班质量监督,发现问题及时处理.对有不按设计要求、施工验收规范、操作规程及施工方案施工,有损害工程质量行为的,有权停止施工并限期整改,实行质量一票否决权. 4、严格上下工序和交叉工序的交接、验收制度,做到本工程质量不合格不交,上工序不符合要求,下工序不继续施工.分部(分项)工程的检查、验收按建设部相应的质量评

22、定标准执行。 5、合理安排施工工序的穿插,相应穿插的单位要明确责任,要办好交底和验收,加强产品的保护。第四章、确保工期的技术组织措施一、工期计划本工程要求工期1095日历天,计划开工日期:2015年05月 / 日,计划竣工日期:2018年04月 / 日,实际开工时间要按合同规定或以业主发出的开工令为准。我公司会做到合理安排施工,集中公司的主要技术力量、劳动力和机械设备,充分发挥公司的优势,克服一切不利因素,全天候进行施工,确保按期按质完成施工任务。二、工程进度安排的原则 (一)、本工程雷波县溪洛渡电站水库周边植被恢复一期工程,工期长,须有效配合人力、物力资源,并调用有经验的施工队伍。 合理配置

23、生产要素,科学计划安排,精心组织施工,在确保安全、质量的前提下,满足业主对工期的要求。 (二)、实事求是,量力而行,最大限度的发挥本投标人的优势,采取先进、成熟的技术、工艺、设备,尽量缩短工期。 (三)、统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入,多产出,确保分项工程工期及总工期目标的实现。三、确保工期的技术组织措施 工程施工中,我们将根据设计文件和有关施工规范、规程、精心编制实施性施工组织设计,合理确定施工方案,科学策划,狠抓关键线路,突出重点,确保主体.同时总揽全局,统筹兼顾,科学管理,确保工程保质保良提前竣工。我们从以下几个方面,予以有利保证: (一)、从优化

24、施工方案上保证: 本工程含土石方、植物、配套饮水工程,工程长,必须保证工程进度及工程质量是本工程施工方案合理安排的关键环节. 1分段进行平行施工。 2科学管理,优化施工组织,抓住关键工序。 3必要时可昼夜施工,实行轮班制。 (二)、从组织机构、资源配置上保证: 调遣精兵强将,强化项目管理。在接到通知开工令后,各级人员准时到位;机械设备按时进场,及时进行安装调试,确保按时开工.项目经理部按项目管理的各项要求开展工作,强化项目管理,强化施工全过程的监督、检查、指导. 四、从施工计划上保证 (一)、统筹规划,确保施工计划的严肃性。在安排施工计划时留有余地,关键工序在保证均衡生产的前提下,不安排过紧,

25、有后期调整余地.抓紧大好施工季节,计划紧凑安排,对控制工期的项目,从人力、财力、物力各方面优先保证,各种配套计划一定落实,做到好季节多安排施工,雨季灵活安排。(二)、狠抓重点工程进度,确保提前竣工.从施工准备开始,制定详细的施工计划,每天有专人检查计划的落实情况,发现问题及时修正调整计划,增加投入,确保各分项、分部工程工期。第五章、各分部分项工程施工方法第一小节、场地平整及测量工程(一)、施工流程场地初平 轴线的测设 标高的确定(二)、各分项工程的工艺流程1、平整场地(1)、场地平整要有排水坡度,设计无要求时,一般应向排水沟方向作不小于2的坡度,按每20m 的检查点进行逐点检查.(2)、施工区

26、域内及施工区周围的上下障碍物,应作好拆迁处理或防护措施.如建筑物、构筑物、地下管道、电缆、坟墓、树木等等。(3)、作好施工场地内机械、运行和道路和排水沟的畅通、牢靠.道路面须高于施工场地地面。2、工程定位及放灰线(1)、设置测量小组由项目工程师任组长,选用2名有测绘专业技术职称的测量员组成测量小组配备经纬仪1 台,自动安平水准仪1 台,搭尺、50m、7.5m 钢卷尺各三把,承担本次工程建设全过程的测量施工任务.(2)、平面测绘 确定主轴线:进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议

27、处理方法,经确认后方可正式定位. 坐标点的保护:用经纬仪将基准点测设在临近建筑物上,经反复校对无误后,采用红色油漆两个对顶直角等腰三角形标示。 高程的引测:根据设计单位提供的高程点(绝对标高)和确定的相对标高,分别在周围大角和四面的安全地带,设置高程控制点.第二小节、土方工程(一)、施工流程放线 挖土 验评(二)、主要施工操作要点1、放线(1)、施工准备:熟悉施工图纸,与设计方加强联系,弄清各种构筑物的标高尺寸,在图纸上明确标明.(2)、图纸的测设:根据施工图上各构筑物的底面标高,确定该线路土方的挖深,按平面图确定各处挖掘的范围,撒好槽灰线.无须较高精度.在经自检合格后,要提请设计单位验线。验

28、线合格才可正式开挖。2、机械土方开挖施工施工要点(1)、土方开挖前绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等。绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。(2)、机械开挖应深而浅,基底及边坡应预留一层300500 mm 厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。(3)、施工中应经常观测原挡土墙的情况.如发现原挡土墙有松动、变形、位移等情况,应及时分析原因,采取有效的措施进行处理。(4)、对已挖部分的土体的监测,为了基础施工阶段的安全,及时掌握挡土体的变形状况,对挡土体进行监测。

29、在护坡一侧设置平行控制线,用经纬仪准线法,定期进行观测,以确保护坡桩的安全。(5)、雨季开挖、面积不宜过大,应逐段逐片分期完成,注意边坡稳定,加强对边坡、支撑、围堰等措施的检查。(6)、为保证土方工程顺利进行,必须搞好坑内排水和地面截水、降水、排洪工作。最简易截水方法是利用挖出之土沿基坑四周或迎水面筑高500800mm 土堤截水,同时将地面水通过场地排水沟排泄.第三小节、配套饮水工程该造林区域水源条件较差,为解决造林地苗木浇水需要,提高造林苗木成活率和保存率,本项目规划铺设引水管道工程,将水从海湾自来水塔(GPS坐标:x:359851,y:3129551,海拨1332m)引到造林区域,配备胶管

30、浇水。根据雷波县自来水公司提供的资料,在县自来水公司技术人员的配合下,沿规划输水管道实地踏查,采用GPS现地采集坐标数据(详见调查表10 造林小班周界及输水管道GPS点坐标表),经测算,规划铺设引水管道工程8160米,其中:铺设50国标钢管924米,40#高压钢管3114米,40#国标钢管2342米,32#国标钢管1780米。管道布局见凉山州2013年国家重点生态功能区转移支付资金建设项目雷波县溪洛渡电站水库周边植被恢复一期工程布局图。管道安装需各类型号直接、直变、三通、球阀、弯管、龙头、活接、排气阀情况详见附表5 雷波县溪洛渡电站水库周边植被恢复一期工程造林苗木量及工程量情况表、雷波县溪洛渡

31、电站水库周边植被恢复一期工程配套引水管道工程工程量及费用测算表。3.1制作与验收本标段的钢管由发包人采购,现场验收由监理工程师主持,按照有关规程、规范标准,检查钢管的材质、外径、内径、椭圆度、长度、角度、节口、防腐等项均符合设计要求。3.2钢管安装流程钢管安装流程:钢管交接验收钢管运输至现场钢管清口吊装、组对安装焊接焊接检测焊缝修补及缺陷处理钢管件及接口防腐验收.3。3钢管的运输与吊装根据现场施工条件及考虑钢管重量和起重设备的安全起吊距离.(1) 钢管在运输、堆放、吊装等过程中,严防碰撞、挤压及其它不适当的搬运方式,亦应防止破坏涂层。对管口部位更应注意保护,防止变形。(2) 钢管装卸车时,应采

32、取吊卸,不得从车上滚下或溜放.钢管置放时,应按安装顺序分区放置,并留通道,以利分批取用。置放时,一般应立放且下管口应有足够支点均匀垫稳,平放则应在管下垫方木,管两侧以弧形木楔子,卡紧订牢。(3) 钢管吊装时,应使用表面无摩擦力固定带、钩子、压板及其它金属件将钢管固定。钩子不要钩住钢管内表面,而要用绳索系牢固。钢管吊起时绳索要保持一定的角度确保钢管变形力最小。3。4钢管清口(1)清口时,用钢丝刷将管端外表面距管口25mm范围内的浮锈、底漆、泥土等杂物清理干净。对于不符合焊接要求的管口钝边、坡口进行修整。坡口角度为3035度;钝边为1。01。6mm。(2)接口处要彻底地清刷干净,清刷掉管道内的异物

33、和灰尘。3。5钢管吊装、组对(1)对清口完毕的钢管进行吊装、准备组对时,应清除管内杂物。(2)吊装等过程中,严防碰撞、挤压及其它不适当的搬运方式,亦应防止破坏涂层。对管口部位更应注意保护,防止变形。(3)钢管吊装时,采用表面无摩擦力固定带、钩子、压板及其它金属件将钢管固定。钩子不要钩住钢管内表面,而要用绳索系牢固.钢管吊起时绳索要保持一定的角度确保钢管变形力最小.(4)组对前,对口管工要重新检查管口附近的质量,特别是钢管下方,由于前两道工序检查不便而漏检及观察不清,可能有缺陷存在,如确认无误后再进行组对.始装节的里程偏差不应超过5mm。弯管起点的里程偏差不应超过10mm。始装节两端管口垂直度偏

34、差不应超过3mm。与PCCP管连接的管节中心偏差不大于5mm;与岔管连接的管节及弯管起点管口中心偏差不大于10mm,其它管节管口中心偏差不大于20mm。(5)对于外观合格的钢管要检查管口周长,确保两个相对的管口周长差小于3mm,以便满足对口错边量的要求。如果出现大小头,或周长差严重超标,无法组对时,要对钢管建立台帐,由现场监理签字予以证实.(6)安装场地应防风、防雨、防尘。安装场地的温度不低于5,空气相对湿度不高于85;施工现场保证有足够的照明;(7)钢管安装后,管口圆度(指相互垂直两直径之差的最大值)偏差不应大30mm.至少测量2对直径。3。6钢管安装焊接(1)电焊工必须持有按国家质量监督检

35、验检疫总局锅炉压力容器压力管道焊工考试与管理规则或现场设备、工业管道焊接工程施工及验收规范GB5023698考试合格的焊工合格证书,持证焊工必须在其考试合格项目及其认可的范围内施焊。(2)焊接坡口可采用氧乙炔焰切割,并用砂轮清除坡口表面氧化皮.焊件在组装前应将焊口表面及附近母材内、外的油、漆、垢、锈等清理干净,直至发出金属光泽。(3)焊接采用手工电弧焊,除图纸注明者外,Q235A钢之间的焊接选用J422焊条,在使用前,焊条应在焊条干燥箱中经150左右的烘烤,烘烤时间为1小时,然后放在100200的恒温箱中待用。(4)焊接时,其环境条件应达到:空气相对湿度小于90;风速小于8m/s;无雨水侵袭,

36、否则应采取有效保护措施:如:用氧乙炔火焰烘烤待焊部位,减少相对湿度;采取搭设防护棚,防止雨水侵袭或在施焊部位降低风速等.(5)施焊前,焊工应复查焊件接头质量和焊区的处理情况,当不符合要求时,应经修整合格后方可施焊。(6)焊条电弧焊的焊接电流可参照下表选用,立焊、仰焊、横焊电流可比平焊时的电流小10%左右。焊条与电流匹配参数焊条直径()2.53。24。05.0焊接电流(A)5080100130160210260300(7)坡口底层的焊接宜采用直径较小的焊条,焊工应遵守焊接工艺并注意焊接顺序,不得自由施焊及在焊道外的母材上引弧。(8)定位焊必须由持证焊工施焊,点焊用的焊接材料应与正式施焊用的焊接材

37、料相同,点焊高度不宜超过设计焊缝厚度的2/3,点焊长度应大于20,点焊间距应适宜,防止焊接时开裂,并应填满弧坑。如发现点焊上有裂纹或气孔,必须清除干净后重新焊接。(9)T型接头角焊缝,两端必须配置引弧板和引出板,其材料和坡口型式应与被焊工件相同,引弧板和引出板的长度应大于60,宽度应大于50,焊缝引出长度应大于25。焊接完毕后,必须用火焰割除引弧板、引出板和其他卡具,并沿受力方向修磨平整,严禁用锤击落引弧板、引出板和其他卡具。(10)为尽量减少变形和收缩应力,在施焊前选定定位焊焊接点和焊接顺序应从构件受周围约束较大的部位开始焊接,向约束较小的部位推进。(11)多层焊的层间接头应错开。(12)对

38、非密闭的隐蔽部位,应按施工图的要求进行涂层处理后方可进行组对。(13)焊接完毕,焊工应清理焊缝表面的熔渣及两侧的飞溅物,经自检合格后,在焊缝附近打上焊工本人的焊工代号。(14)除施工图纸注明的焊缝高度外,角焊缝的焊脚高度最小取被焊工件的较薄件的厚度。(15)焊缝外观焊波应均匀,成型较好,焊道与焊道、焊道与基本金属之间过渡较平滑,焊渣与飞溅物清理干净。焊缝表面不得有裂纹、夹渣、焊瘤、弧坑、表面擦伤和气孔等缺陷.其他焊缝外观质量应符合下表要求:焊缝外观质量要求()项 目允许偏差()未焊满0.20。02,且1每100焊缝内缺陷总长25根部收缩0.20.02,且1长度不限咬边0.05,且0。5,连续长

39、度100,且焊缝两侧咬边总长10焊缝全长弧坑裂纹允许存在个别长度5。0电弧擦伤允许存在个别电弧擦伤接头不良缺口深度0.05,且0.5每1000焊缝不应超过1处表面夹渣深度0。2,长度0.5,且20表面气孔每50焊缝长度内允许直径0.4,且3。0的气孔2个,孔距大于6倍的孔径注:-较薄件的厚度(16)对接焊缝及完全熔透焊缝和角焊缝外形尺寸允许偏差应符合下表要求.对接焊缝及完全熔透焊缝和角焊缝外形尺寸允许偏差()项 目图 例允许偏差()对接焊缝余高C二级B20时,03 B20时,04对接焊缝错边DD0.15,且2焊脚尺寸htht6时,01.5ht6时,03角焊缝余高C(17)当焊缝检查的结果不合格

40、时,应对不合格的焊缝进行返修。3。7焊接检测(1)焊接检测员应持有工业部门技术资格证书.评定焊缝质量应由II级及II级以上焊接检测员担任.(2)一二类焊缝焊接时,检测员应在场,以保证焊接符合标准和要求。检测员应维持记录并及时报告;提交工作证实材料;监督焊机是否为合格焊机;焊接是否符合规定的可行的焊接程序和技术规程;监督焊工的焊接工作。(3)当发现焊接操作不符合要求时,要在1小时内通知监理人,当发现焊缝检测不合格时,要在24小时内通知监理人.(4)焊接完成后,焊工应进行自检,一、二类焊缝自检合格后,在焊缝附近用油漆作上标记并作好记录备查。(5)所有焊缝均应进行外观检查,对接焊缝顶部应均匀平整,顶

41、高不超过3mm。如果目检发现焊缝面的轮廓不适易于作无损探伤检查和喷涂防腐涂料,则应对其研磨使之平整。(6)钢管焊缝应在焊接完成24小时内进行无损探伤检查。对采用射线探伤检验的焊缝段,其外表面必须研磨修整。一、二类焊缝的内部质量检查采用超声波无损探伤和X射线探伤综合检查的方法.超声波探伤检查:一类焊缝为100%,二类焊缝为50。同时对一类焊缝随机抽取部位作X射线探伤复验,复验长度为一类焊缝全长的20,二类焊缝只有在超声波探伤有可疑波形、不能准确判断时,方进行射线探伤复验。3.8缺陷的处理及补焊1)一类焊缝探伤检查发现有不能允许的缺陷时,应在检查部位的延伸方向或其它可疑部位再作补充检查。如补检仍不

42、合格,则应对该焊工在该条焊缝上的所有的焊接部分或整条焊缝进行检查.2)二类焊缝探伤检查发现有不能允许的连续缺陷时,可酌情在检查部位的延伸方向上作补充检查,必要时对该焊工在整条焊缝上所有的焊接部位进行检查.二类焊缝中出现不能允许的缺陷累计总长超过该条焊缝探伤全长的10%时,则应在该条焊缝及其它可疑部位作补充检查,必要时对整条焊缝进行复查。3)焊缝内部缺陷应用碳弧气刨或砂轮将缺陷清除并用砂轮机修磨成便于焊接的凹槽.焊补前应认真检查,如缺陷为裂纹,则应用磁粉或渗透探伤,确认裂纹已经消除,方可补焊.4)经过补焊的焊缝,应用射线探伤复查或超声波探伤复查.同一部位的返修次数不允许超过2次,如果超过2次,应

43、由技术负责人组织研讨,确定可靠的技术措施,才能补焊.并对超过2次返修的焊缝应提交专门性事故分析报告或相关技术会议纪要。5)管壁表面凹坑深度大于2mm的,补焊前应用碳弧气刨或砂轮将缺陷清除并用砂轮机修磨成便于焊接的凹槽,再进行补焊。6)不合格焊缝的补充检查长度,射线透视不少于250mm,超声波探伤不少于500mm。3。9钢管件及接口防腐钢管外防腐采用无溶剂型环氧煤沥青涂料特加强级,干膜厚度不小于0。6mm。钢管内防腐选择环氧无毒涂料进行钢管内防腐。涂层干膜总厚度不小于0。6mm。钢管内外防腐实施前对钢管内外表面采取喷砂除锈处理,其质量标准达到涂装前钢材表面锈蚀等级和除锈等级(GB892388)规

44、定的Sa2.5级。钢管的外防腐施工,主要依据埋地钢质管道环氧煤沥青防腐层技术标准(SYT044796)的规定.钢管涂料防腐在生产厂内进行。埋管之外的钢管外部采用钢丝网外挂水泥砂浆防腐。(1)防腐材料环氧煤沥青外防腐层涂料a.底漆、面漆、固化剂和稀释剂四种配套材料应由同一生产厂供应。b。涂料应有包括厂名、生产日期、存放期限等内容完整的商品标志、产品使用说明书及质量合格证,否则不应进入施工现场。水泥砂浆a.不得使用对钢管道造成腐蚀及对水质造成腐蚀污染的材料;使用外加剂时,其掺量应经试验确定。b.砂应采用坚硬、洁净、级配良好的天然砂,除符合国家现行标准普通混凝土用砂质量标准及检验方法外,其含泥土、云

45、母及其它有害杂质重量不应大于总重量的2,其最大粒径不应大于1.0mm。砂粒径级配应根据施工工艺、现场施工条件,在砂浆配合比设计中选定。c。水泥应采用42.5级硅酸盐、普通硅酸盐水泥或矿渣硅酸盐水泥。d.拌和水应采用对水泥砂浆强度、耐久性无影响的洁净水。e。掺合适当的补偿收缩材料使之成为非收缩水泥砂浆。钢丝网a.钢丝直径不小于4mm,钢丝网最大孔距为10050mm,钢丝网技术要求应符合钢筋混凝土用钢筋焊筋焊接网GB/T1499。32002。钢丝网应敷设在砂浆衬砌层的中间部位。纵筋环向间距为100 mm,环向钢筋的水平间距为50 mm。b。支撑点采用8圆钢,长度30mm。绑扎丝长度180240mm

46、。(2)施工前检查钢管应逐根进行外观检查和测量,钢管弯曲度应小于0。2钢管长度,椭圆度应小于或等于0。2钢管外径,钢管表面如有较多的油脂和积垢,应先按照涂装前钢材表面处理规范规定的清洗方法处理.消除管材表面的锈层采用喷砂法除锈,表面处理最低要求达到工业级(Sa2。5级),表面粗糙度宜在4050m,钢管表面处理后,其表面的灰尘应清除干净。焊缝应处理至无焊瘤、无棱角、无毛刺.(3)施工环境施工环境温度低于在15或空气相对湿度大于85%未采取措施不得施工。不得在雨、雪、雾或5级以上大风中露天施工。(4)防腐施工钢管外壁涂装水泥砂浆防腐.水泥砂浆防腐管道安装前进行涂装。涂装前,应先将钢丝网焊在钢管外壁上,采用机械外加人工抹压方式衬砌。水泥砂浆涂装施工要求a。水泥砂浆抗压强度标准值不应小于30N/mm2。b。管道施工中断时,应预留搭茬。c.采

展开阅读全文
