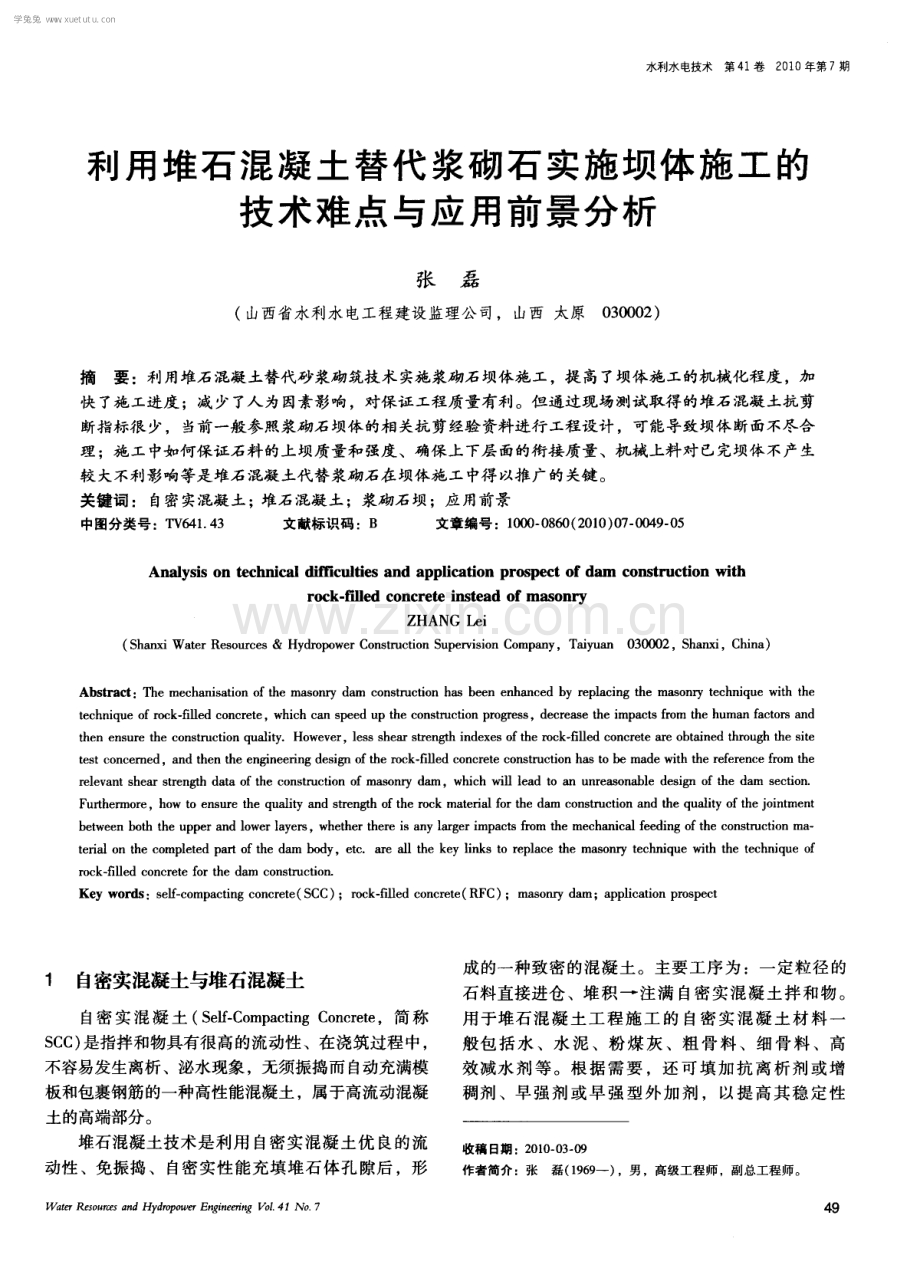

1、水利水电技术第4 1 卷2 0 1 0年第 7期 利用堆石 混凝 土替代 浆砌石 实施坝体施工 的 技术难点 与应用前景分析 张 磊 (山西省水利水电工程建设监理公司,山西 太原0 3 0 0 0 2 ) 摘要 :利用堆石混凝土替代砂浆砌筑技术 实施浆砌石坝体施工,提 高了坝体施工的机械化程度 ,加 快了施工进度 ;减少了人为因素影响,对保证工程质量有利。但通过现场测试取得的堆石混凝土抗剪 断指标很 少,当前一般参照浆砌石坝体的相关抗剪经验资料进行工程设计 ,可能导致坝体断面不尽合 理 ;施工中如何保证石料的上坝质量和强度、确保上下层 面的衔接质量、机械上料对已完坝体不产生 较大不利影响等是堆

2、石混凝土代替浆砌石在坝体施工中得 以推广的关键 。 关键词 :自密实混凝土;堆石混凝土;浆砌石坝 ;应用前景 中图分类号:T V 6 4 1 4 3 文献标识码:B 文章编号:1 0 0 0 0 8 6 0 ( 2 0 1 0 ) 0 7 0 0 4 9 0 5 An a l y s i s on t e c h ni c al d i f fic u l t i e s an d a p pl i c a t i o n pr o s pe c t o f da m c on s t r u c t i o n wi t h r o c k- f i l l e d c on c r e t

3、 e i ns t e a d o f ma s o nr y ZHANG Le i ( S h a n x i Wa t e r R e s o u r c e sH y d rop o w e r C o n s t r u c t i o n S u p e r v i s i o n C o m p a n y ,T a i y u a n 0 3 0 0 0 2 , S h a n x i , C h i n a ) Ab s t r a c t :T h e me e h a n i s a t i o n o f t h e ma s o n r y d a m c o n s

4、t ruc t i o n h a s b e e n e n h a n c e d b y r e p l a c i n g t h e ma s o n r y t e c h n i q u e wi t h t h e t e c h n i q u e o f r o c k - fi U e d c o n c r e t e ,w h i c h c a l l s p e e d u p t h e c o n s t ru c t i o n p r o g r e s s ,d e c r e as e t h e i mp a c t s f r o m the h

5、u man f a c t o r s a n d the n e n s u r e t he c o n s t ruc t i o n q ua l i t y Ho we v e r ,l e s s s he a r s t r e ng t h i n d e x e s of the r o c k fil l e d c o n c r e t e a r e o bt mn e d t hr o u g h the s i t e t e s t c o n c e r n e d , a n d t h e n the e n n e e fi n g d e s i g

6、n o f the r o c k fi ll e d c o n c r e t e c o n s t ruc t i o n h a s t o b e m a d e w i t h the r e f e r e n c e f r o m the r e l e v a n t s h e ar s t r e n g t h d a t a o f t h e c o n s t r u c t i o n o f ma s o n r y d a m ,w h i c h w i ll l e a d t o an u n r e aso n a b l e d e s i g

7、 n o f t h e d a m s e c t i o n F u r t h e r m o r e , h o w t o e n s u r e t h e q u al i a n d s t r e n g t h o f t h e r o c k m a t e r i al f o r the d a m c o n s t r u c t i o n a n d th e q u al i t y o f t h e j o i n t m e n t b e t we e n b o th t h e u p p e r an d l o w e r l a y e

8、r s ,w h e t h e r the r e i s a n y l a r g e r i mp a c t s f r o m the me c h an i c a l f e e d i n g o f t h e c o n s t ruc t i o n ma t e r i al o n t h e c o mp l e t e d p a r t o f t h e d am b o d y ,e t c are a l l the k e y l i n k s t o r e p l a c e t h e ma s o n r yc h mq u e wi t h

9、 the t e c h n i q u e o f r o c k fi l l e d c o n c r e t e for the d a m c o n s t ruc t i o n Ke y w o r d s : s e l f - c o m p a c t i n g c o n c r e t e ( S C C) ;r o c k - fi l l e d c o n c r e t e ( R F C ) ;maso n r y d a m; a p p l i c at i o n p r o s p e c t 1 自密实混凝土与堆石混凝土 自密 实 混 凝 土

10、( S e l f - C o m p a c t i n g C o n c r e t e ,简称 S C C ) 是指拌和物具有很高的流动性、在浇筑过程中, 不容易发生离析、泌水现象 ,无须振捣而 自动充满模 板和包裹钢筋的一种高性能混凝土,属于高流动混凝 土的高端部分。 堆石混凝土技术是利用 自密实混凝 土优 良的流 动性 、免振捣 、自密实性能充填堆 石体孔 隙后 ,形 Wa te rl e $ o l4 rc e $a n d Hy d r o p o we r En g i n e e r in g V o 1 41 No 7 成的一种致密的混凝土 。主要工序为 :一定粒径 的

11、石料直接进仓 、堆 积一 注满 自密实混 凝土拌 和物 。 用于堆石混 凝土 工程 施工 的 自密实 混凝 土 材料 一 般包 括水 、水 泥 、粉 煤 灰 、粗 骨 料 、细 骨料 、高 效减水 剂等 。根据 需要 ,还 可填 加 抗离 析剂 或增 稠剂 、早强 剂 或早 强 型外 加剂 ,以提高 其稳 定性 收稿 日期 :2 0 1 0 0 3 0 9 作者简介 :张磊 ( 1 9 6 9 一 ) ,男 ,高级工程师 ,副总工程师。 学兔兔 w w w .x u e t u t u .c o m 张磊利用堆石混凝土替代浆砌石实施坝体施工的技术难点与应用前景分析 和早期强度 。 堆石混凝土的

12、主要优点有 :减少了混凝土的振捣 密实过程,消除了人为的不利干扰 ,施工质量和稳定 性得到提高;使用了大量的块石为原材料,施工工艺 相对简单 ,降低 了综合成本 ;堆石体水泥含量较少 , 温控相对容易;堆石体包含有大量大块的石料 ,形成 稳定的骨架 ,具有优 良的体积稳定性 ,体积收缩小 等。 2 堆石混凝土技术在山西省水利工程的应用 情况 堆石混凝土技术在山西省水利工程上的使用时间 较短 ,本文主要以清峪水库工程和围滩水 电站大坝的 施工资料为基础,对堆 石混凝土技术 的应用进行分 析。 2 1 清峪水库 清峪水库坝址位于临汾市乡宁县城西 1 3 k m留太 村北 1 k m处清川河上 ,属

13、于黄河一级支流的鄂河流 域。枢纽建筑物包括混凝土重力坝、泄洪排沙底洞和 输水灌溉孔 。重力坝坝顶高程 8 5 6 8 0 m,最大设计 坝高 3 8 3 0 m,坝顶宽度 5 5 m,坝轴线长度 2 0 3 m, 上游坝坡 1- 0 1 ,下游坝坡 1: 0 7 5 ,坝底设计最 大 宽度 3 2 3 1 m,水库总库容 2 3 3万 m 。 本工程原设计 为 C 1 5混凝土重力坝 ,后 为减少 投资、加快施工进度 ,变更为同强度 、同规模 的堆石 混凝土坝。工程于 2 0 0 8年 7月开工 ,2 0 0 9年 3月进 行堆石混凝土施工 ,目前 ,高程为 8 3 9 0 m。 从 目前情况

14、看 ,工程进度较合同明显滞后,节省 费用的效益也不显著 ,主要原因是 :水库附近缺乏天 然建筑材料 ,砂、石料均需从外地拉运,尤其是块石 缺乏,影响了堆石混凝土技术的应用环境 ,另外 ,施 工单位施工机械投入不足,从而,导致其理论效益难 以得到发挥 。 2 2围滩水 电站大坝 围滩水电站位于晋城市泽州县金村镇围滩泉附近的 丹河干流上,枢纽坝址以上控制流域面积 2 4 1 8 5 k m 。 工程建设内容包括蓄水工程、供水工程、水电站工程 和交通工程 4部分。枢纽蓄水工程为浆砌石重力坝, 由溢流坝段 、非溢流坝段及冲沙闸段组成。基建面高 程 4 2 3 0 4 2 5 0 m,溢流面坝底最大宽度

15、 5 2 4 5 m, 坝顶宽 8 0 m,坝顶高程 4 8 2 0 m,最大坝高 5 9 m, 总库容 7 2 2万 m 。 大坝原设计 为浆砌石重力坝,坝体为 MI O小石 子砂浆砌石。由于浆砌石坝体施工进度较慢,人为影 5 0 响因素较多,质量不好控制 ,加之该项 目位于两侧岸 坡陡峭 、空间狭窄的山谷中,施工环境非常恶劣 ,发 包人希望通过提高机械化程度 ,实现对工程各方面的 有效控制,在大坝浆砌石高程为4 3 7 0 m时,提出了 将浆砌石调整为 C 1 5堆石混凝土、原坝体其他参数 不变的施工方案变更。 枢纽大坝于2 0 0 8年9月 2 9日正式开工 ,2 0 0 9年 1 1

16、月 1日,方案变更为堆石混凝土 ,并 同时开始实 施 ,至2 0 1 0年 2月 2 0日,大坝平均高程为4 3 6 0 m。 3 堆石混凝土施工工序与质量控制 3 1 堆石混凝土的施工工序 3 1 1 基础仓 面 的处理 目前 ,山西省 内采用堆石混凝土施工 的水利项 目,其技术支持单位均为北京华实水木科技有限公 司,对基础仓面的处理要求 ,该单位提出按常规混凝 土的处理方法进行。考虑堆石混凝土表面的平整度与 浆砌石类似 ,且采用前者代替后者施工 ,主要是为了 加快工程进度 ,技术指标未发生根本变化 ,因此 ,围 滩水电站项 目堆石混凝土的层面处理经发包人同意变 更为按浆砌石层面要求实施。仓

17、面上的混凝土乳皮 、 表层裂缝 、由于泌水造成 的低强混凝土( 砂浆 ) 以及 嵌入表面的松 动堆石必须予 以清除 ,并进行凿毛处 理 。 3 1 2立模 堆石混凝土模板可采用钢模 、木模等常态混凝土 模板 ,除上下游等有平整度要求的外露部位外 ,可使 用浆砌块石墙替代模板 ,浆砌块石墙模板最终作为结 构的一部分保 留下来 。由于自密实混凝土的流动性很 大,比重又比水大很多 ,模板的刚度和强度必须能够 抵抗 自密实混凝 土产生 的侧 向压力 ,压力大小可按 2 5倍水压力计算。 3 1 3堆石入 仓 用于堆石混凝土的堆石料应新 鲜、完整 ,质地 坚硬 ,不得有剥落层和裂纹。为保证堆石混凝土的

18、密实度 ,要求堆石间具有 一定 宽度 的缝 隙以利于 自 密实混凝土通过 ,一般堆石料的块度应 足够 大 ,其 中部或局部厚度不得小于 3 0 e m,最大粒径 以运输 、 入仓方便为限 ,且不宜超过 1 0 m( 考虑 自密实混凝 土的流动距离) ;允许使用少量粒径较小 的石料 ,但 其重量不得超过堆石料总重 的 1 0 ,且不得集 中堆 放。 为加快施工进度 ,堆石料可采用 自卸汽车运输人 仓 ,目前 ,厚度一般控制在 1 01 5 m范围内。入 水利水电技术第4 1卷2 O l O年第7期 学兔兔 w w w .x u e t u t u .c o m 仓前 ,石料应冲洗干净。在有平整度

19、要求 的部位 ,在 堆石体与模板之间应保留大于 1 0 e m的空隙作为保护 层 。 3 1 4混凝土 浇筑 混凝土人仓可采用 自卸 汽车 、泵送 、挖掘机挖 斗 、溜槽及 吊罐等 方式 ,为 加快 进度 ,有 条件 时 , 尽可能选用泵送为宜 。考虑混凝土 的流动性 ,浇筑 前应作浇筑试验 ,以确定合理 的控制范 围。在浇筑 过程 中浇筑点应均匀布置于整个仓 面 ,其间距一般 不得超过 3 m;必须在浇筑 点的 自密实混凝 土填满 后( 表层局部出现混凝土浆液填满 ) 方可移 至下一浇 筑点浇筑。 除表层 自密实混凝土外 ,每一仓的浇筑顶面应留 有块石棱角 ,块石棱角的高度高于 自密实混凝土

20、顶面 约 5 2 0 c m,以便于下一仓 的粘结。 3 2堆石混凝土的质量检查 3 2 1 自密实混凝土质量控制 自密实混凝土的质量指标有坍 落扩展度 、 自密 实混凝土抗离析性 能。完成倾倒混凝土及 其前 坍落 度试验的各程序后 ,测量混凝 土拌 和物坍 落扩展终 止后扩展面相互垂直 的两个 直径 ,其两直 径的平均 值即为坍落扩展度( m m) 。自密实混凝土抗离析性 能是利用装满混凝土拌 和物 V形漏斗 ,记 录从开启 出料 口底 盖至拌 和物全部流 出出料 口所经历的时间 ( S ) 来表证 的。此 外 ,若工 程有特 殊要 求 ,还可 能 增加其他检测指标 ,如混凝 土含气量 等。

21、 自密实混 凝土对堆石混凝土 的质量尤 为重要 ,施工 中应加 强 检测控制。 3 2 2 堆 石混 凝 土密 实度 质 量控 制 3 2 2 1 堆石混凝土容重及孔 隙率 按照合 同约定的频次 ,依据土工试验规程 ,采用 试坑法进行堆石混凝土的容重及孔隙率的检测。 3 2 2 2堆石混凝土预埋孔密实度检测 在堆石 中预埋直径 51 0 c m 的钢管 ,待堆石混 凝土硬化后拔出,通过对孔 内密实度的观测评定堆石 混凝土的密实性 ,孔 内缺 陷面积不得超 过总面积 的 5 。堆石混凝土预埋孔密实度检测结果应 由试坑法 进行校核。 3 。 2 2 3 堆石混凝土现场抗渗检测 按合 同约定的频次进

22、行钻孔压水试验检测。试验 方法按照 水利水电工程钻孔压水试验规程( s L 3 1 2 o 0 3 ) 中的相关规定执行 。 3 3 堆石混凝土力学性能试验 堆石混凝土力学性 能应包括抗压和抗剪等指标。 水利水电技术第4 1 卷2 0 1 0年第 7期 张磊利 用堆 石混凝土替代浆砌 石实施坝体施 工的技术难点与应用前景分析 北京华实水木科技有限公 司建议参考 水工混凝土试 验规程 ( D L T 5 1 5 0 -2 0 0 1 ) 中全级配混凝土试验 的 相关 内容进行抗压试验。 目前 ,山西省水 利项 目上 , 基本没有进行堆石混凝土的抗剪试验。 4 堆石混凝土技术优点与应用前景 4 1

23、 工程质量有很大提高 与浆砌石或细石 混凝土砌石相 比,堆石 混凝 土 施工的机械化程度有 了很大提高 ,减 少了人 为因素 对工 程质 量 的影 响。 围滩 水 电站 大 坝工 程在 高程 4 3 8 4 4 6 m范围,多次利用混凝土输送泵管道维修 期间 ,对浇筑完成 ( 混凝土 尚未初凝 ) 部位利用挖掘 机挖 出了一道 长 3 m、宽 1 m、深 至堆石底 部 的沟 槽 ,对混凝土的浇筑情况进行 了检查 ,同时 ,用核 子密度仪对初凝后 的 自密实混凝土的密度进行 了检 测;参考 浆砌石坝施工技术规定 ( S D 1 2 O 一8 4 ) 中 的相关规 定对 堆石 混 凝 土进 行 了

24、一组 试 坑检 测试 验 ,对核子密度仪的检测结果进行 了验证 。结果表 明 ,堆石混凝土 中胶凝材料的填充程度较浆砌石有 很大提高 ,很少 有明显 的孔洞 出现 ;如表 1和表 2 所列 的核子密度仪 、试坑检测试验数据也表 明质量 较浆砌石有 明显改善 。 4 2施工进度加快 4 2 1 机械 化程 度提 高 堆石混凝 土堆石料采用 自卸汽 车与挖掘机配合 直接堆积人仓 ,自密实混凝 土灌 注代替人 工砌筑 , 厚度一次可 达 1 5 m,很 大程 度 提高 了施工 进度 。 从 围滩水 电站 大坝砌 筑 方 案变 更前 后 的 阶段进 度 看 ,采用浆 砌 石砌 筑 方 案 ,高程 4

25、3 0 04 3 5 0 m 范围 ,坝体水平 面积较 大 ,高 峰期砌 筑人数 达 2 0 0 人 ,日砌筑工程量 5 0 0 m。 左右 ;采用堆石混凝 土施 工 ,高程 4 3 8 0 4 4 5 0 m 范围,坝体 水平面积相对 减小 ,高峰期施工人数 3 0人 , 日形成工程量 7 0 0 m 左右 。 4 2 2原材料要求降低 浆砌石砌筑要求块石上坝,而堆石混凝土对石料 的要求相对较低 ,除一定 的块体规格外 ,对形状基本 没有太多限制。因此,岩石在爆破形成后 ,无须另行 加工,便可直接上坝使用,从而确保了石料的供应强 度。 4 3 工程费用有望降低 4 3 1 机械替代人力降低

26、了费用 在堆石混凝土施工中,堆石料上坝 、自密实混凝 土浇筑环节几乎不需要或只需少量工人配合 ,劳动强 5 1 学兔兔 w w w .x u e t u t u .c o m 张磊利用堆石混凝土替代浆砌石实施坝体施工的技术难点与应用前景分析 表1 围滩水电站堆石混凝土大坝密度检测记录( 核子密度仪法) 测点 高程 距坝轴线 测点深 检测 湿密度 H2 0 干密度 含水量 测点 编号 m 桩号 距离 m e m 序次 t m一 t m一 3 t m。 。 描述 2 5 1 2 4 3 O 1 7 2 2 6 7 5 2 测点 A 4 3 8 0+ 6 9 坝 04 - 3 8 2 5 2 2 3

27、 6 1 0 1 6 9 2 1 9 2 7 7 1 远离 5 3 2 3 2 8 O 1 7 2 1 5 8 7 8 8 块石 2 5 l 2 3 1 6 0 1 5 7 2 1 5 9 7 2 7 测 点 B 4 3 8 O+ 7 O 坝 0 4 - 3 5 2 5 2 2 3 4 2 0 1 7 2 2 1 7 l 7 8 8 远离 5 3 2 3 3 9 0 1 7 2 2 1 6 7 7 9 4 块 石 3 O l 2 4 8 0 1 6 6 2 31 4 7 1 7 2 0 2 2 4 3 2 O 1 8 2 2 5 2 7 9 9 测点 C 4 3 8 0 4- 7 4 坝 0+

28、3 8 靠近 l 0 3 2 4 4 4 0 1 7 1 2 2 7 3 7 5 2 块石 5 4 2 4 o 9 0 1 7 8 2 2 3 l 7 9 8 3 0 l 2 4 6 9 O 1 9 2 2 7 9 8 3 4 2 O 2 2 4 3 1 O 1 8 5 2 2 4 6 8 2 4 测点 D 4 3 8 O+ 7 3 坝 0 4-3 5 靠近 l O 3 2 3 6 8 0 1 7 4 2 1 9 4 7 9 3 块石 5 4 2 2 3 5 0 2 0 7 2 0 2 8 1 O 0 2 表 2 试坑密度检测试验结果 胶凝材 石料密度 胶凝材料 石料所 占 堆石坝体 堆石坝体

29、 堆石坝体 料密度 所 占体 积 体积率 干密度 湿密度 空隙率 k g m一 k g m一 率 l【 g m一 I 【 g m一 2 4 7 0 2 8 0 3 4 0 9 5 3 O 2 4 9 4 2 5 9 0 6 1 注 :检测数据 由山西省水利基本建设工程质量监测 中心站提 供,山 西省水利水电工程建设监理公司对实验过程进行 了见证。 度也大幅降低。 目前 ,投标报价比较高的一个主要因 素是专利和新技术服务费用。从围滩水电站的实际情 况看 ,技术和专利服务 费用为 7 0 m 左右。随着 技术成熟和推广,若扣除或减少此项费用 ,对堆石混 凝土的单价就有望较浆砌石低。 4 3 2粉煤

30、灰等掺合料减少了水泥用量 围滩水电站项 目某 阶段 的 C 1 5自密实混凝土配 合 比如表 3所列 。其中粉煤灰用量与水泥用量基本相 同,粉煤灰的加入 ,使得配合料 的单价 比砂浆 ( 或小 石子砂浆 ) 或细石混凝土有所降低。 表 3 围滩水电站工程 某阶段 C1 5自密 实混凝土配合比 材料 水泥 粉煤灰 水 砂 石子 专用# t, J J Il 剂 单位用量 k g n rl 1 9 2 l 8 6 1 6 3 1 4 5 6 3 3 l 6 9 4 3 3 堆石混凝土直接形成面板降低 了费用 从山西省水利工程使用堆石混凝土的情况看 ,只 要模板架立和 自密实混凝土浇筑工序质量得 到控

31、制, 由堆石混凝土直接形成的大坝上下游面板平整度可以 达到设计标准。 5 影响堆石混凝土技术推广应用的难点问题 5 1 抗剪、抗老化等指标缺少。设计依据不足 堆石混凝土的工程实例较少 ,还没有积累足够的 设计经验。在进行大坝安全抗滑稳定计算时 ,摩擦系 数 、抗剪断粘聚力等参数主要参照浆砌石坝选取。抗 剪、抗老化等指标 的缺乏 ,使得设计风 险加 大。目 前 ,正在实施的堆石混凝土项 目,现场检测主要针对 相对单一的原材料或中间产品进行 ,如 自密实混凝 土的强度 、石料的强度检测等 ,而就混凝土浇筑完成 后形成的堆石混凝土体则很少进行整体检测 ,尤其是 各分层仓面,往往属于薄弱环节 ,其抗剪

32、等指标对结 构的安全影响较大,为此 ,还需要做相当数量 的复核 试验 ,以便对原设计参数进行验证。 5 2 堆石 中碎石含量的控制问题 堆石混凝土的最大优点之一是机械化程度高、施 工进度快。但 目前堆石混凝土对堆石料 的块度要求 高 ,一般最小厚度都在 3 0 c m以上,小粒径的石料数 量必须加以控制 ,且不得集中堆放 ,这些要求对机械 化施工带来一定难度 。围滩水电站使用灰岩石料,岩 体风化严重 ,爆破得到的石料中碎石含量较多 ,不能 满足北京华实水木科技有限公司提出的石料块度要 求。施工中,发包人 、监理 、施工 、技术支持等单位 就碎石含量问题经常争论 ,对工程进度产生很大影 响,但从

33、事后 的质量检查结果看 ,各项指标基本符合 要求。因此 ,还应该做大量的实验,以取得 自密实混 ( 下转第 5 6页) 水利水电技术第4 1卷2 0 1 0 年第7期 学兔兔 w w w .x u e t u t u .c o m 苏奕文全环内通式衬砌台车在大伙房水库输水隧洞工程中的应用 表 2 全环衬砌浇筑作业循环 时间统计 全环衬砌与 T B M 全环衬砌 台车 项 目 平行作业 独立作业 仓号清理、清洗和验收 1 5 h ( 超前进行 ) 1 5 h ( 超前进行 ) 2 h ( 随框架粱 2 h ( 随框架梁 前坡轨移动 、就位 超前进行 ) 超前进行 ) 脱模 、拆丝杠 2 h 2

34、h 框架梁 、坡轨移动就位 1 5 h 1 5 h 车架 ( 模体 ) 移动就位 1 h l h 刷脱模剂、拆安运输机架 4 h 2 h 台车立模 、找正 3 h 3 h 挡头模板支立( 含止水带安装 ) 3 h 3 h 混凝土浇筑 1 4 h 1 4 h 混凝土等强 2 0 h 2 0 h T B M作业其他影响 2 h O 合计 4 9 h 4 4 h 每块浇筑长度 1 2 m 1 2 m 每月浇筑块数 l 4块 l 6块 每月浇筑长度 1 6 8 m 1 9 2 m 7 样机使用效果评价 通过平行作业的生产性试验 ,全环内通式衬砌 台 车解决 了T B M掘进系统中通风、供排水、高压 电

35、缆 的穿越和 T B M掘进作业编组车辆在衬砌 台车腹 内通 过、尤其是成功地解决 了 T B M 出渣连续皮带穿越衬 砌台车的技术难题 ,实现了隧洞衬砌混凝土的全环整 体一次性浇筑 ,实现了 T B M掘进与衬砌的平行作业 , 达到了预期的 目的。 通过平行作业试验 ,脱模后混凝土表面光滑平 顺无蜂窝 、麻面 、气泡等缺 陷 ,混 凝土错 台 ( 在大 侧模与底模 间) 在 2 m m范 围 内 ,满 足混凝 土质 量 要求 。混凝 土成洞 断面经测量 ( 全站仪测量 ) 检查 , 结构物边线与设 计边 线 尺寸偏 差 在 1 c m范 围 内。 衬砌混凝 土 内轮廓 、中线及 外观 质量

36、满足设 计 要 求 。 全环内通式衬砌 台车 自动化程度高 ,实现 了立 模、拆模及台车行走 的 自动化控制,操作维修简便 、 快捷。经现场试验统计 ,T B M开挖与衬砌 的平行作 业对 T B M利用率影 响很小,提高了隧洞施工的综合 施工速度。 ( 责任编辑欧阳越) ( 上接第 5 2页) 凝土、碎石级配、堆放密度等与堆石混凝土质量间的 联系。 5 3 堆石料的入仓方案 相对浆砌石,堆石混凝土可以很大程度上加快施 工进度。但从 围滩水电站 2 0 0 9年 1 1月 1 5日至 2 0 0 9 年 1 2月 1 0日间的施工进度情况看,扣除机器故障、 原材料供应不及时等人为因素影响外 ,

37、有效工作时间 3 0 5 h中,有效浇筑时间仅2 1 5 h ,堆石料入仓对施工 进度和质量的影响很大。一是挖掘机堆放石料过程中 如何杜绝碎石集中;二是 自密实混凝土浇筑结束后 , 表层石料突出很多 ,汽车通过几乎不可能 ,施工中 , 往往用破碎锤对表层石料 凸起部分进行破碎 ,不仅 影响了工程进度 ,而且仓面石料松动 给该层 的稳定 性带来隐患 。围滩水 电站曾选择在石料堆放时每间 隔 1 0 m事先预 留 23 m宽 、深 2 0 c m左右的交通 路 ,在 自密实混凝土浇筑完成并全部覆盖路面后 ,人 工及时铺撒一层碎石 ,厚度以适 当突出混凝土为宜 , 以便在堆石时作为汽车路使用。在设计

38、堆石料的入仓 方案时 ,应着重考虑机械施工的连续性,否则,工程 进度将受到影响,很大程度上决定了堆石混凝土的发 展前景。 6 结语 与大体积浆砌石施工相比,堆石混凝土是一项质 量保证程度高 、施 工进度 快、费用有 望节省的新技 术 ,有着广阔的发展前景。在代替大体积常态混凝土 上 ,理论上降低了工程费用、温度控制容易 ,体现出 很大的优越性 。但在堆石 料人仓方案 、设 计指标选 择 、现场质量控制、自密实混凝土流动特性 、浇筑技 术、专用外加剂研制、降低费用等方面还需做很多研 究。 ( 责任编辑陈小敏 ) 箨 蔫 豢 水利水电技术第4 1卷2 0 1 0年第 7期 学兔兔 w w w .x u e t u t u .c o m

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 基础工程/设备基础

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
