收藏 分销(赏)

渣土清运施工组织设计10.doc

上传人:二*** 文档编号:4579526 上传时间:2024-09-30 格式:DOC 页数:18 大小:49.04KB
下载 相关 举报

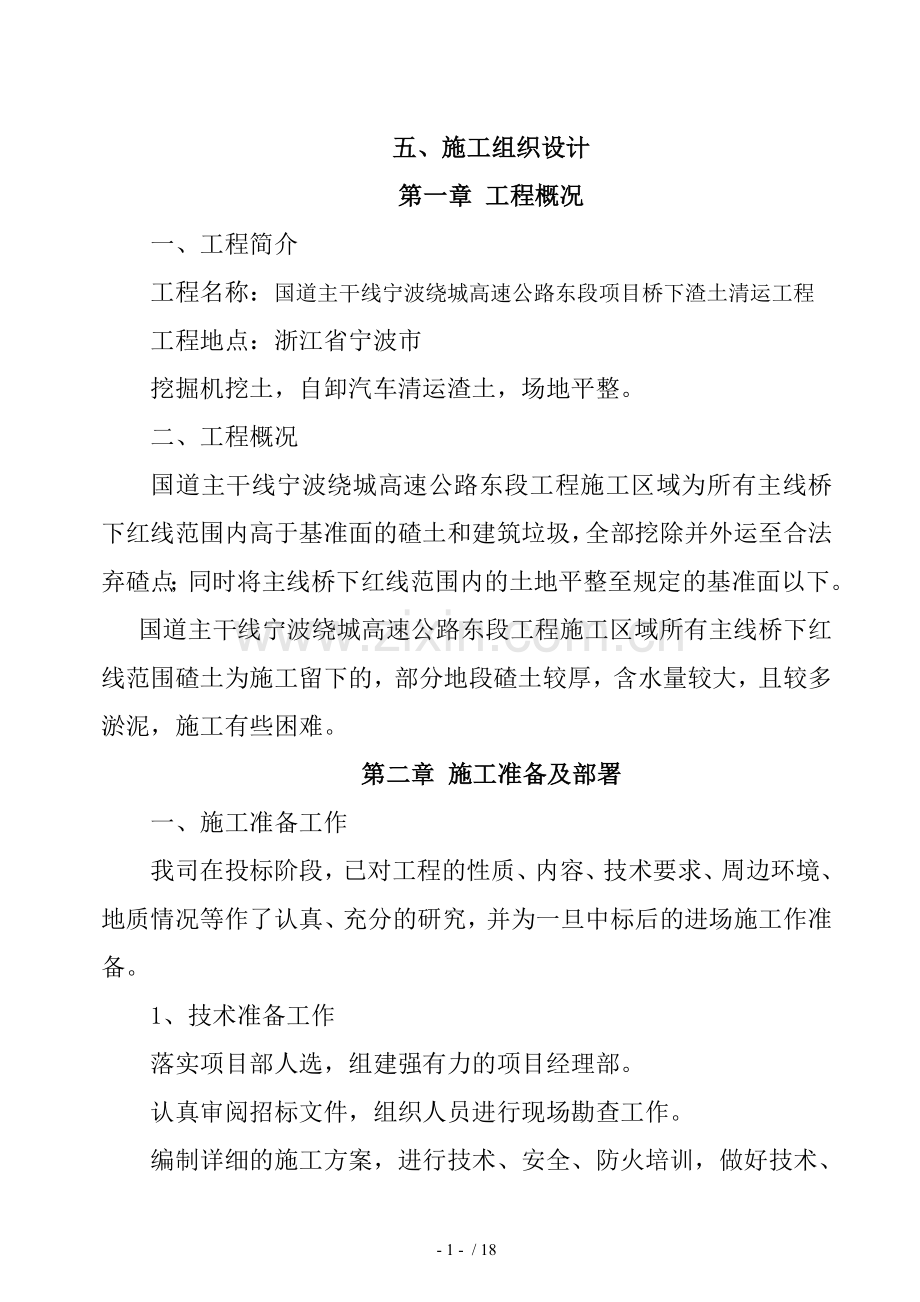

渣土清运施工组织设计10.doc_第1页
第1页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、五、施工组织设计第一章 工程概况一、工程简介工程名称:国道主干线宁波绕城高速公路东段项目桥下渣土清运工程工程地点:浙江省宁波市挖掘机挖土,自卸汽车清运渣土,场地平整。二、工程概况国道主干线宁波绕城高速公路东段工程施工区域为所有主线桥下红线范围内高于基准面的碴土和建筑垃圾,全部挖除并外运至合法弃碴点;同时将主线桥下红线范围内的土地平整至规定的基准面以下。国道主干线宁波绕城高速公路东段工程施工区域所有主线桥下红线范围碴土为施工留下的,部分地段碴土较厚,含水量较大,且较多淤泥,施工有些困难。第二章 施工准备及部署一、施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了

2、认真、充分的研究,并为一旦中标后的进场施工作准备。1、技术准备工作落实项目部人选,组建强有力的项目经理部。认真审阅招标文件,组织人员进行现场勘查工作。编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底。2、施工准备工作全面检修进场施工的机械设备,以保证施工前设备运转正常。编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。落实相应的施工人员,并进行岗前培训和教育。在全公司范围内进行宣传,使全体员工了解本项目的情况,一旦中标,能全力以赴,支持本工程的施工。3、现场准备工作若我公司中标,则立即进行以下现场准备工作:测设场地平面和征地红线范围。认真熟悉现场的地理位置、工地条件、

3、出入口位置,及制定运输便道方案。考察施工现场范围内的地上地下设施,确定需要保护的相关设施(如管道、电光缆等)。施工过程中发现影响施工的地下障碍物时,应以书面形式报告业主或监理,共同协商处置方案。考察弃土场的选址。组织工程机械设备进场。办理施工报建手续和其它有关手续。落实季节性施工措施。二、施工部署1、部署的原则施工部署的总方针为“四全三优先”,即全力以赴,全方位作业,全公司参与,确保全胜;人力、财力、物力优先。发挥我公司拥有大批各类专业技术管理人员、有足够的大型土石方施工机械以及具有多个类似工程施工经验的优势,加强对该项目的运作和管理,圆满实现业主的各项目标。公司在人力、物力、财务上予以倾斜,

4、在施工机具设备、周转材料、劳动力等方面加大投入,从而达到集中优势力量在较短的时间内生产出最优的产品、创造出较好的经济效益和社会效益的目的。采用先进合理适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,降低工程成本,多快好省地完成工程任务。采用项目法进行施工管理:以项目经理为首的整个项目部,严格执行ISO系列标准,使施工全过程处于受控状态。同时公司与项目部签订目标合同,明确各自的权利和义务,以质量为目标,以安全生产、文明施工、现场综合管理为考核标准,确保施工任务的圆满完成,为业主提供满意的产品。2、施工区域划分本工程规模庞大,为了便于施工管理,加快施工进度,保证工程顺利进行,需对本工程划

5、分不同施工区域,分别组织施工。我项目部计划分为2个土方施工队进行渣土清运工作,并分别负责各自范围内清运后的场地平整。3、作业部署(1)总体施工方向各施工区从与施工道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于大型施工机械的行走。4、机械配备(1)挖掘配备在本工程施工中,主要选用斗容量为1.01.2m3的单斗挖掘机,及ZL50装载机进行土方挖掘装车。需配备挖掘机数量为: 7台单斗挖掘机和2台ZL50装载机进行土方施工(每个施工队配备3台挖掘机和一台ZL50装载机,弃土场配备1台挖掘机)。(2)自卸汽车的配备在本工程中将选用15t-20吨自卸汽车进行土石方运输,根据我公司经验,每台挖掘

6、需配用3辆自卸汽车,共需配备36=18辆自卸汽车,考虑到机械的备用,决定配备20辆自卸汽车。5、施工工期控制部署本工程具有工程量大,工期紧的特点,必须选用、调用大型土石方机械进行两班制施工(遇雨季等特殊气候,影响工程进度时,及时调整作业时间,补回工期损失),做到人停机不停。施工用(柴)油和夜间施工用照明设施必须有充分的储备量。第三章 施工技术方案1、渣土的挖除及装车在标段范围内,2个施工队分两个施工段落内开展工作面,在渣土较多且距桥墩一定距离的位置直接用挖掘机、铲车装渣,在渣土较少位置先将渣土集堆,再进行装渣,在桥墩周围距桥墩2米以内的渣土,必须先用铲车或挖掘机绕桥墩进行集堆,并将渣土剥离与桥

7、墩在2米以上距离后方准装渣,在集堆和装渣过程中始终由专人指挥挖掘机和铲车,在机械设备绕桥墩集堆后,由人工对桥墩进行清理并平整周围地面,以确保人员、机械和桥梁结构的安全。2、运输(1)、在正式开展运输前,根据总体计划安排和运输线路,由公司统一办理沿途涉及城管、交警、路政的有关许可手续;组织驾驶人员集中勘察施工现场、运输线路和渣土投放地点,熟悉运输起、终点及沿线环境;组织所有施工人员开展安全和文明施工教育;明确奖惩制度,并在施工过程中坚决执行。确保施工的过程安全和最终质量,不污染环境,不扰民。(2)、运输开始后,在运输起、终点的出口设置高压水枪,每辆即将进入市政道路的车辆必须清洗干净,尤其轮胎必须

8、洗净,经专人检查后放行,以免造成对沿途道路的污染。洗车位置开挖沉淀池,洗车废水经沉淀池沉淀净化后重复利用,以利于节约用水和最终排放时最大限度地减少对附近水系的影响。 (3)、对干燥的渣土装渣后采用篷布覆盖,以避免沿途抛洒和扬尘;对于流动性较大的淤泥质土采用带有箱式盖板的车辆,避免泥土外漏。所有车辆严格控制装载量,以尽量减少沿途抛洒的可能性。(4)、控制每日作业时间,原则上作业时间安排在每日6:00时至17:00时之间;工期紧张的情况下,在环境敏感点附近及绕桥墩集堆的作业按上述时间控制,其他地点可在夜间进行施工,且在夜间施工时配备足够的照明设施。(5)、运输沿线派专车、专人进行巡查,对车辆遵守纪

9、律情况进行检查,对由于我项目部运输车辆造成的污染等问题及时处理,最大限度减少对沿线环境的影响。3渣土投放(1)、车辆进入投放点后,车辆驾驶员及安全管理人员必须服从(港口)人员的管理和指挥,确保倾倒地点准确和人员、车辆安全。倾卸渣土力争倾倒干净,必要时辅以人工清理车厢,驾驶员必须收拾好篷布或盖板,以免回程中对沿途的二次污染。4弃土场地选址及运输线路的保障措施(1)弃土场选址原则:不占用国家良田;尽量选择丘林地的山凹地带或者以前废弃的场地;尽量不要破坏原有的水系和设施;尽量不要污染当地的居民的生产生活,远离居民生活区;从施工考虑:要交通方便,最短线路或最优线路。(2)运输线路的保障措施a、公司统一

10、办理交警、路政、城管部门的有关手续,取得运输许可。b、组织驾驶人员考察运输线路,熟悉起终、点和沿线的环境情况。c、组织所有施工人员学习有关城市道路运输安全、文明施工的法律、法规、规章、标准和和规范,掌握运输安全和文明施工的原则。d、沿线巡查,掌握沿线实际情况,对发现的问题及时处理。e、服从交警、路政、城管和投放地点的管理和指挥,减少污染和扰民事件发生的可能性。f、必要时,请交警部门配合,在重要的路口,派专人指挥交通,确保运营安全。第四章 质量保证措施一、质量目标本工程质量管理的目标:“合格工程”,争创优良。二、质量控制原则为确保按质按量完成工程承包合同及施工图纸所规定的全部任务,必须依据国家、

11、省、市的施工规范、规程、规定以及工程项目特有的要求,进行全过程的施工质量控制。第五章 雨季、夜间施工措施一、雨季施工措施在雨季,由于经常的降雨会给施工带来诸多不便。其最突出的问题是土方被雨水浸泡,会使土的含水量增大,难以碾压,极易造成翻浆,作业面也无法展开;施工道路难以通行,工效也低,还可能遭洪水淹没造成更大的危害,以致贻误工期,影响工程质量。因此,雨季施工必须采取一些有效的技术措施。雨期前,应对场区内的防洪排水设施进行检查、疏通或加固,保证雨水能及时排出。受洪水威胁的地段,应设值班人员,随时掌握周围水情和汛情情况,并配备必要的防洪抢险物资及抽、排水设备(水泵、发电机、电缆等)。及时了解天气预

12、报,观察天气变化情况,合理规划作业区间及机动工程。重要部位的土石方尽可能安排在晴天作业。场区的运输道路,应视情况加铺砂砾或其它防滑材料,保证道路畅通。作业段不宜过长,施工中的挖土、运土、平整、等工序应连接紧密,并尽量在雨前碾压完。应及时组织做好雨中及雨后的现场排水工作。雨期施工过程中,更应加强对供、配电设施及用电器具等的维护管理,防止因雷击、漏电而发生人员伤亡或设备损坏等事故。二、夜间施工措施本工程采用镝灯作为主要照明灯具,固定布置在场地适当位置,保证整个施工场地均有较好的照明。采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。充分考虑施工安全问题,不能安排交叉施工的

13、工序同时在夜间进行。夜间施工时,各项工序或作业区的结合部位在夜间施工时要有明显的发光标志,各道工序夜间施工除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度。第六章 工期保证措施和运输线路保证措施一、运输线路保证措施1、要派专人负责路线的保障,要有措施,有预案;2、做好自身的工作,尽量不抛洒,不扬尘,不制造噪音,对抛洒滴漏及时清扫或者水车冲洗;3、加强驾驶员的教育,遵守交通规则,宁停三分,不抢一秒,同时对事故易发地段,提醒驾驶员注意;4、加强与路政和交警的沟通与协商;5、加强与沿线居民的沟通与协商,对出现的矛盾和纠纷,通过协商处理。6、组织所有施工人员学习有关城市道路运输安全、文明

14、施工的法律、法规、规章、标准和和规范,掌握运输安全和文明施工的原则。7、必要时,请交警部门配合,在重要的路口,派专人指挥交通,确保运营安全。二、工期保证措施根据本工程总工期(3个月),制订详细的施工进度计划,明确进度目标,建立工期实施的目标体系,对提前完工的工程进行分析、总结,推广其好的方法,好的经验;对延期完工的工程,要追查延期的原因,并采取措施,重新安排进度,将损失的工期抢回来。投入满足需要的资源,包括人力、物力和财力。本工程工程量巨大,要合理安排交叉作业,协调好各队、各班组、各施工作业面的关系。紧紧围绕关键工期,按正确的施工工序进行施工,根据关键工期,以按时完成。建立奖罚制度:对将工期提

15、前的班组给予一定的经济奖励,对将工期拖延的施工班组进行处罚或更换施工班组,做到工期与经济效益挂钩。协调好与甲方等单位的关系,各单位互相配合。在取得有关各方的支持下,积极推广新技术、新工艺,采用先进机械,以加快施工进度。加强质量检查工作,争取工程验收一次通过,避免返工或返修,以免影响工期。第七章 安全施工措施一、安全保证措施贯彻执行国家安全生产、劳动保护方面的方针、政策和法规以及监理总部的指示和决定。建立健全项目安全生产保证体系,建立和实施安全生产责任制。项目经理是安全生产第一责任人;安全员是安全生产直接责任人,对劳动保护和安全生产的技术工作负责。工程项目经理部必须建立安全生产领导小组,各班组设

16、兼职安全员,各作业点应有安全监督岗。工程项目经理部应建立具体的安全责任制,并将安全生产责任制层层落实。组织工程项目施工的安全教育和技术培训考核,对管理人员和施工操作人员按其各自的安全职责范围进行教育,并建立安全生产奖惩制度,认真落实。编制和呈报安全计划、安全技术方案和安全措施,并认真贯彻落实。确保必需的安全设施投入、购置必备的劳动保护用品、安全设备及配套设施,完全满足安全生产的需要。积极做好安全生产检查,发现事故隐患,要及时整改。工程施工中如发生死亡事故或其他恶性事故,应立即组织人员抢救伤员和保护现场,向上级主管、驻地监理及监理总部报告,严肃事故处理、提出预防事故重复发生和防止事故危害蔓延的有

17、效措施。必须逐级进行安全技术交底,技术交底应有书面资料或有作业指导书(或操作细则)。技术交底针对性要强,并履行签字手续,保存资料。项目经理部质安员负责监督检查,严格按照安全技术交底的规定和要求进行作业。施工现场应实施机械安全管理制度,计划使用的施工机械、机具和电气设备必须经验收,确认机械状况良好、能安全运行,才准许投入使用。所有机械操作人员都必须经培训合格后,持证上岗。机械操作人员要进行登记存档,按期复验。机械使用期间,应当指定专人负责维护、保养,保证其机械设备的完好率和使用率以及安全运作。施工现场除应设置安全宣传标语牌外,危险地点必须悬挂按照GB22893-82安全色和GB2894-82安全

18、标志规定的标牌,夜间有人经过的坑洞还应设红灯示警。施工现场安全教育的重点是岗位生产知识和岗位安全操作规程,以及安全思想、劳动纪律和安全生产制度。施工现场安全教育应有针对性,应结合工地特点和生产的实际情况,施工现场安全教育应有计划、适时、有效地进行,经过培训考核的,发给安全教育合格证。施工现场安全教育,包括定期教育及新工人(含民工)、变换工种工人、特种作业工人的安全教育。职工(含民工)新进场,未经三级安全教育不准上岗。施工现场特殊工种的安全教育、考核、复验,应按特种作业人员安全技术考核管理规则GB5306-85号文执行,必须实施安全教育和安全技术培训,培训后经考核合格,取得操作证者,方准独立作业

19、。为了及时发现事故隐患,堵塞事故漏洞,防患于未然,项目经理部必须建立安全检查制度,实施周期性的、专业性的安全检查,以及每周的安全巡检。安全检查以查思想、查制度、查隐患为主,应结合季节和工地特点,结合生产的实际情况,结合防治惯性事故进行安排。每次检查要有重点、有标准,要评比记分。安全检查由项目经理主持、项目经理部有关人员参加。对查出的隐患,要建立登记、整改、验证、销项制度,要定人、定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠的防护措施。如有危人身安全的紧急险情,应立即停止作业。安全检查应与完善和修订安全管理规章制度结合起来,应与安全生产责任制结合起来,并和经济挂钩,严明奖惩。二、主

20、要施工项目安全技术措施1、土方工程施工安全保证措施每天开工前,应对施工机械进行安全检查,在施工生产中,司机要按安全操作规程进行操作。在挖方取土时,应注意不同土质土体的稳定性,防止土体滑落。运输车辆要服从指挥,信号要齐全,不得超速,过岔口,遇障碍时减速鸣笛,运土车辆倒车时,应有人指挥,制动器齐全并且功能良好。严禁外来闲杂人员出现在作业区,施工人员进入现场必须佩戴胸卡和安全帽,不赤膊,不赤脚。施工现场的危险地段,应设置警示牌,并设置防护栏,安全隐患未消除,不得撤弃。2、其他安全保证措施施工现场建立门卫和巡逻护场制度,外来人员不准随意进入。加强对民工队伍的管理,掌握人员底数,制定治安消防协议。现场必

21、须配备齐全的消防器材,易燃易爆物品处要有专门消防设施。易燃、易爆、剧毒物及其它污染废物,必须按国家有关规定处理。第八章 文明施工、环境保护措施一、环境保护措施 1、施工期间噪声的防治措施现场施工噪声主要来自施工机械,为了能有效地降低施工噪声,应从以下几点着手:必须采取相应措施以使施工噪声符合国家环保局颁发的建筑施工场界噪声限值(GB12523)要求。土石方施工阶段的噪声限值为:昼间75dB,夜间55dB。在可供选择的施工方案中尽可能选用噪音小的施工工艺和施工机械。将噪音较大的机械设备布置在远离施工红线的位置,减少噪音对施工红线外的影响。对噪音较大的机械,在中午(12时至14时)及夜间(20时至

22、次日7时)休息时间内停机,以免影响附近居民休息。2、施工期间粉尘(扬尘)的污染防治措施土石方施工和施工车辆行驶会引起尘土飞扬,使附近的总悬浮颗粒物超过环境空气质量标准。为了注重环保工作:配备足够数量的洒水车以保证将汽车行走施工道路的粉尘(扬尘)控制在最低限度。定时派人清扫施工便道路面,减少尘土量。对可能扬尘的施工场地定时洒水,并为在场的作业人员配备必要的专用劳保用品。对易于引起粉尘的细料或散料应予遮盖或适当洒水,运输时亦应予遮盖。汽车进入施工场地应减速行驶,避免扬尘。3、施工期间水污染(废水)的防治措施加强对施工机械的维修保养,防止机械使用的油类渗漏进入地下水中或市政下水道。施工人员集中居住点

23、的生活污水、生活垃圾(特别是粪便)要集中处理防治污染水源,厕所需设化粪池。冲洗集料或含有沉淀物的操作用水,应采取过滤沉淀池处理或其他措施,使沉淀物不超过施工前河流、湖泊的随水排入的沉淀物量。4、其他环保措施建立环境保护管理小组,由项目经理主管,成员由专业骨干组成,做好日常环境管理,并建立环保管理资料。建立健全环境工作管理条例,施工组织设计中应有相应环保内容。对地下管线应妥善保护,不明管线应事先探明,不允许野蛮施工作业。施工中如发现文物应及时停工,采取有效封闭保护措施,并及时报请业主处理,任何人不得隐瞒或私自占有。建立公众投诉电话,主动接受群众监督。施工期间应防止水土流失,做好废料石的处理,做到

24、统筹规划、合理布置、综合治理、化害为利。二、文明施工保证措施工程实施时按浙江省建设工程现场文明施工管理的相关规定执行。建立健全文明施工检查考评制度,项目部每周进行一次自检,同时要配合监理部门对文明施工的检查。项目经理部指派专人主抓文明施工及环境保护工作,并将文明施工和环境保护工作开展的成效优劣与否与各专业班组和管理人员效益挂钩。项目部临时用地相关按标准进行布置,四周设置排水沟。根据施工平面图规划生活用房和施工用房,在工地门口设置明显的标示牌,标明建设工程名称、规模,建设、设计、监理、施工单位名称,建设单位工地总代表,施工单位总负责人与总工程师的姓名,工程开竣工日期,施工许可证批准文号等内容。并

25、应同时设置统一规格(80cm高60cm宽)的施工标牌,简称七牌二图:安全生产十大禁令牌;施工现场“十不准”牌;安全生产十大纪律牌;十项安全技术措施牌;防火须知牌;工程概况牌;安全生产计数牌;工地施工总平面图;卫生防火平面布置图。施工场地出入口应设置洗车槽,出场地的车辆必须冲洗干净。施工场地道路必须平整畅通,排水系统良好。材料、机具要求分类堆放整齐并设置标示牌。严格用地管理,临时工程等设施均安排于计划用地红线内。场地内的管线应严格按设计和安全规定架设,并严加管理,杜绝乱搭乱接。建立工地文明、卫生防水责任制,落实到人。施工人员及管理人员均应佩戴胸卡上岗,上岗时并必须戴安全帽,并做好施工现场的安全保

26、卫工作,采取必要的防盗措施,建立门卫值班制度并设专职保安值勤。非施工人员不得擅自进入施工现场,施工人员着装不合安全规定的也不准进入施工现场。现场弃土及施工垃圾应及时清除,注意搞好工地及四周的环境卫生,创造良好的生活、施工卫生条件。工地现场机具设备及材料堆放应合理有序,现场的废料应及时清运,场地在干燥大风时应注意洒水降尘。将日常整理列入文明施工管理的日常工作中,做到作业人员离开,作业面干净整洁。做好电器设备的防雨防雷措施,定期对保护零线、重复接地的接地电阻进行测试,以确保施工用电的安全。施工现场办公室要经常保持整洁有序,不准兼作宿舍用,在内墙上要挂“四牌四表二图一板”:A技术(质量)责任制度牌;

27、B安全责任制度牌;C消防责任制度牌;D文明施工责任制度牌;E工程概况表;F天气晴雨表;G管理人员表;H施工进度表;I施工平面图;J形象进度图;K记事板。施工现场设置的办公室、材料房、宿舍、厨房、冲凉房、厕所等都必须挂牌,并要张贴管理规定。做好施工现场的卫生管理工作,环境应经常保持卫生整洁,厕所要建在指定地点并有防蝇灭蛆、洗水槽、自动冲水等设施。生活垃圾要在指定地点倒放,生活废水通过指定的污水沟排放,不准随地大小便,不准乱扔脏物,保持现场的卫生和清洁,建立文明、卫生、防水责任制,责任落实到人。工地饭堂与工棚应分开,厨房必须保持卫生、通风、明亮,房内安装排气扇,以保证房内通风良好。炊事员上岗应持有

28、效的健康合格证和岗位培训合格证,生熟品严格分开,餐具用后应立即洗刷干净并按规定消毒。施工现场要严格按照省、市公安部门及公司对安全防火工作的相关规定派专人负责,建立起安全防火管理制度和台帐(包括施工现场防火平面布置图),设置符合要求的消防设施和配备足量的消防器材设备,并保持完好的备用状态,建立高效率的义务消防队,切实搞好施工现场的安全防水工作。工程完工后,按要求及时拆除所有围蔽及临时建筑设施、安全防护设施和其他临时工程,并将工地周围环境清理整洁,做到工料清、场地净。主动协调好周边关系,减少因施工造成不便而产生的各种纠纷。(六)拟投入本项目的主要设备机械表序号设备名称型号规格国别产地制造年份额定功率(KW)生产能力数量(台)预计进场时间小计其中自有新购租赁1挖掘机WY125贵阳2010112斗容量1.25m3222013.3.12挖掘机HYUNDAIROBEX韩国2006135斗容量1.2m3552013.3.13装载机ZL50厦门2009155.45斗容3m3222013.3.14自卸车东风自卸王柳州191装载质量16T205152013.3.15洒水车JYJ5102GPS柳州2008175装载8m3222013.3.167- 18 - / 18

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
