资源描述
屋面及楼面施工方案
亚麦山城2#—8#楼工程——屋面及楼地面施工方案

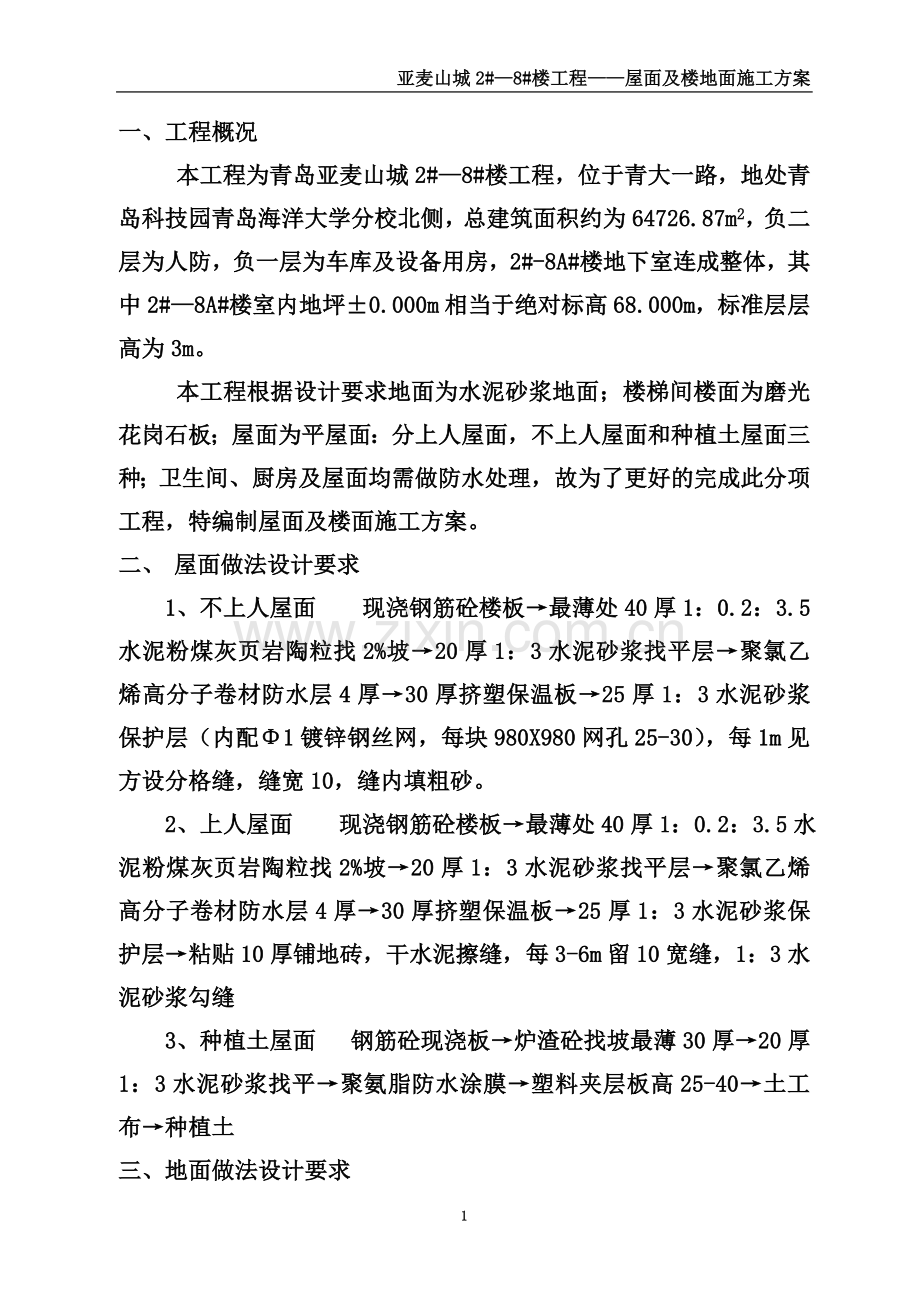

一、工程概况
本工程为青岛亚麦山城2#—8#楼工程,位于青大一路,地处青岛科技园青岛海洋大学分校北侧,总建筑面积约为64726.87m2,负二层为人防,负一层为车库及设备用房,2#-8A#楼地下室连成整体,其中2#—8A#楼室内地坪±0.000m相当于绝对标高68.000m,标准层层高为3m。
本工程根据设计要求地面为水泥砂浆地面;楼梯间楼面为磨光花岗石板;屋面为平屋面:分上人屋面,不上人屋面和种植土屋面三种;卫生间、厨房及屋面均需做防水处理,故为了更好的完成此分项工程,特编制屋面及楼面施工方案。
二、 屋面做法设计要求
1、不上人屋面 现浇钢筋砼楼板→最薄处40厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡→20厚1:3水泥砂浆找平层→聚氯乙烯高分子卷材防水层4厚→30厚挤塑保温板→25厚1:3水泥砂浆保护层(内配Φ1镀锌钢丝网,每块980X980网孔25-30),每1m见方设分格缝,缝宽10,缝内填粗砂。
2、上人屋面 现浇钢筋砼楼板→最薄处40厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡→20厚1:3水泥砂浆找平层→聚氯乙烯高分子卷材防水层4厚→30厚挤塑保温板→25厚1:3水泥砂浆保护层→粘贴10厚铺地砖,干水泥擦缝,每3-6m留10宽缝,1:3水泥砂浆勾缝
3、种植土屋面 钢筋砼现浇板→炉渣砼找坡最薄30厚→20厚1:3水泥砂浆找平→聚氨脂防水涂膜→塑料夹层板高25-40→土工布→种植土
三、地面做法设计要求
1、一层楼梯间磨光花岗石板地面 现现浇钢筋砼板→330厚砼砌块填充层→40厚C20细石砼Φ4@200双向配筋→素水泥浆一道(内掺建筑胶)→30厚1:3干硬性水泥砂浆粘结层→铺20磨光花岗石板,稀水泥浆擦缝
2、一层厨房、卫生间地面 现浇钢筋砼板→330厚砼砌块填充层→40厚C20细石砼Φ4@200双向配筋→20厚1:3水泥砂浆找平层→水乳型橡胶沥青防水涂料一布三涂防潮层撒砂一层粘牢,四周上卷250→20厚1:2.5水泥砂浆压实赶光
3、一层其他所有地面 现浇钢筋砼板→330厚砼砌块填充层→40厚C20细石砼Φ4@200双向配筋→素水泥浆结合层一道→25厚1:2水泥砂浆找平→5厚1:2水泥细砂浆压实抹光
4、一层除楼梯间外所有地面 现浇钢筋砼板→330厚砼砌块填充层→40厚C20细石砼Φ4@200双向配筋→素水泥浆结合层一道→25厚1:2水泥砂浆找平→5厚1:2水泥细砂浆压实抹光
5、负一层地面 现浇钢筋砼楼板→刷素水泥浆一道→40厚C20细石砼随捣随抹平(表面撒1:1干水泥砂子压实抹光)
6、负二层地面 钢筋砼板→现场风化砂土→50厚100号砼找坡1%→20厚1:2.5水泥砂浆找平层加5%防水粉
7、人防工程地面 钢筋砼底板→风化砂土→10cm厚C20细石砼(在停车及行车部位设置Φ4双向@200的钢筋网片)
四、楼面做法设计要求
1、住宅楼卫生间、厨房楼面 现浇钢筋砼楼板→最薄30厚C15细石砼从门口处向地漏找1%坡→素水泥浆一道(内掺建筑胶)→20厚1:3水泥砂浆找平层四周及竖管根部位抹小八字角→2.5厚高聚物该性沥青防水涂膜防水层→20厚1:2.5水泥砂浆压实抹光
2、住宅楼楼梯间楼面 现浇钢筋砼楼板→素水泥浆一道(内掺建筑胶)→30厚1:3干硬性水泥砂浆粘结层→铺20磨光花岗石板,稀水泥浆擦缝
3、其他所有住宅楼面 现浇钢筋砼楼板→素水泥浆一道(内掺建筑胶)→40厚CL7.5轻集料砼垫层→20厚1:2.5水泥砂浆压实抹光
4、地下室楼梯间 现浇钢筋砼楼板→刷素水泥浆一道→20厚1:3干硬性水泥砂浆粘结层→铺20麻面花岗岩板,稀水泥浆擦缝
5、住宅楼水泥楼地面踢脚 3厚外加剂专用砂浆抹基底刮糙→5-7厚1:1:6水泥石灰膏砂浆打底扫毛→素水泥浆一道→6厚1:2.5水泥砂浆罩面压实抹光。
6、住宅楼花岗石地面踢脚 界面剂一道甩毛(内掺建筑胶)→10厚1:2水泥砂浆粘结层→10厚磨光花岗石板(正,背面及四周边满涂防污剂)灌稀水泥浆擦缝
7、 地下室楼梯间踢脚 刷素水泥浆一道→12厚1:2水泥砂浆打底扫毛→20厚预制水磨石板1:1水泥细砂浆贴,稀水泥浆擦缝
五、施工准备
1、材料及主要机具
1.1水泥:青碱32.5#普通硅酸盐水泥,应有出厂证明和复试报告单。
1.2砂:中砂,使用前用5mm孔径的筛子进行过筛处理,含泥量小于3%。
1.3、主要机具:搅拌机,磅秤,筛子,手推车,铁锹,水桶,托灰板,木抹子,铁抹子,阴阳角抹子,靠尺板,拖线板,方尺,卷尺,水平尺,线坠,锤子,刮尺,扫帚等。
2、作业条件
2.1结构验收合格,弹好结构100cm线或结构50cm线。
2.2管道穿越的墙洞和楼板洞,应及时安放套管,并用1:3水泥砂浆或细石砼填塞密实:电线管,消火栓箱,配电箱安装完毕,并将背后露明部分及四周100—150cm范围内用钢丝网钉好,接线盒用纸堵严。
2.4所有进场材料必须严格按要求进行外观质量验收,并收集好材料的准用证,合格证,材质证明书等质保资料,按规定进行取样送实验复试,合格后方可投入使用。现场材料堆放必须严格遵照产品的堆放要求,做好试验状态标识,并做好防雨、防潮、防火工作。
六、施工操作
屋面工程
屋面分上人屋面、不商人屋面和种植土屋面三种,其中上人屋面面积最大,占70%左右,其做法自下而上为:40厚聚苯板保温层:水泥粉煤灰页岩陶粒找坡;水泥砂浆找平层;SBS防水层:粗砂铺地砖。不上人平屋面为楼梯间顶部,做好防水及保护层即可。
1、 上人平屋施工
Ⅰ、准备工作:
(1) 穿屋面排气管、排风管安装完毕,电梯排气口结构完成,雨水口根据屋面标高固定好。洞口用掺2%膨胀剂的干硬性C20细石混凝土补堵。
(2) 飘顶板及突出屋面结构的外墙面均抹灰完成。
Ⅱ、工艺流程:基层处理→聚苯板保温层→找平层→SBS防水层→粗砂铺地砖
(1) 彻底清扫基层表面的砂浆、积水、垃圾等,对局部高出部分剔平,基面应干净、平整、干燥。
(2) 聚苯板保温层设:根据屋面形状、尺寸尽量铺整块,在屋面边角不能整块铺贴时,用锯子截好,锯口应平整,铺板时遇到缺棱少角的,同样锯平,确保板缝挤密。
(3) 最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒层:根据2%的找坡要求,在屋面女儿墙上弹出标高控制线和天沟坡度线,按恶疾体积比拌和陶粒浇注,首先找好屋面的分水线,然后按坡度要求找坡坡向地漏,找平时用木抹子适当压实。
(4) 20厚1:3水泥砂浆找平:提前清楚地面杂物,用素水泥滚浆。随后进行砂浆找平层施工。所有阴阳角处抹成弧度,表面压光,浇水养护3—4天。
(5) 待表面干燥后,即可进行SBS防水卷材铺贴施工,防水层施工首先对屋面的阴阳角等节点部位铺贴附加层,再进行大面积铺帖施工,防水卷材在立面上口的高度不小于300,女儿墙位置防水层卷至墙顶面上。
(6) 在防水试水试验合格后,将积水排除,在卷材上3CM左右粗砂,洒水湿润并压实,根据坡度拉线平铺方砖,砖缝为5mm。铺砖从分水线开始,尽量使用整砖,若出现非整砖,其宽度不应小于半砖,没块铺贴砖时,应用木锤或橡皮锤敲打结实,砖面侧根内应平整、线路顺直,如有图案要求,则根据图案拼铺。
2、 不上人平屋面施工
Ⅰ、准备工作
(1) 屋面电梯排气洞结构完成。
(2) 屋顶突出的装饰墙电气避雷已装完。
Ⅱ、施工流程:基层处理→找平层→SBS防水层→喷刷苯丙乳液保护参层。
在施工找平层前应先对基层进行检查、清理,如发现缺陷应及时加以修补,铲除凸起部位。低凹处应用1:2.5水泥砂浆补抹。较浅时可以用素水泥掺胶涂刷一层,并抹平压光,最后将基层清扫干净。
(1) 最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒层;根据1%的找坡要求,按设计体积比拌陶粒浇注,首先找好屋面的分水线,然后按坡度要求坡向四周。
(2) 防水基层找平施工:进行1:3砂浆铺设,砂浆铺设应由一端向另一端的程序进行,平立面相交处抹成圆角,找平层做压光处理。
(3) SBS防水层施工做法同上人平屋面防水。
(4) 涂苯丙乳液保护层:保护层涂刷遵循先细部,后大面的原则,喷刷过程应做好对抹灰完毕的下部墙体保护,防止污染洽购内面等。
<三>、楼地面工程
本工程楼地面有水泥地面,卫生间只做至防水保护层砂浆找平。
1、 楼面基层清理:剔凿楼层上的浮浆,清楚杂物、油污,对需后浇的板、洞进行凿毛处理,钢筋除锈吊模后,浇筑比原混凝土高一级标号的补偿收缩混凝土。根据抄测的标高控制线做出灰饼,检举1500mm,从墙面开始做起。地面施工前一天浇水湿润基层。
2、 水泥楼面(餐厅、卧室、起居室、厨房):基层处理好后,按要求提前浇水湿润后,即按试验室配合比通知单拌制轻集料{},并及时铺于楼面,厚度为50mm,用刮杠根据灰饼找平,木抹子拍实搓毛,并做好养护。数日后即可进行面层砂浆施工,铺水泥砂浆前,应先在基面上刷素水泥浆结合层一道,其水灰比为0.4~0.5;面层砂浆的铺设紧跟其后,砂浆()度不应大于35mm用木抹子搓平,铁抹子压光三遍,24小时后浇水覆盖养护。楼梯平台20厚楼面做法,在水泥地面基层处理后直接进行结合层及后续工作。
3、 地面施工前,已完成的基层回填土必须环刀试验合格,填土干密度试验满足要求,土层表面平坦,抹20厚1:3水泥砂浆,要密实平整。根据设计要求,地面的挤塑板保温层按厂家说明粘贴,最后进行30厚C20细石混凝土面层,原浆压光。
4、 水泥楼面:当房间的面积超过20㎡时,根据房间形状设置分格伸缩缝,缝宽2mm,深20mm。具体操作为待面层打抹压光,浇水养护2—3天后用切割机切缝即可。
5、 卫生间楼面:待卫生间管道井内的管道、排气管道等立管及卫生间内的支管全部安装完毕后,将管井预留洞内楼板钢筋除锈,洞口周遍凿毛用水冲洗干净,吊模后,分两次浇筑强度比原混凝土高一等级的膨胀混凝土,第一次浇筑板厚度一半{},2~3天后浇第二次{},高度以高出楼板面2cm为宜(在管井内的部分),洞口封闭时要特别注意多根立管中间{}的密实度。吊模拆除后,即可进行防水基层找平施工:将基层清扫干净后,先洒水湿润基层,然后进行1:3砂浆铺设,在管根、管子突出墙、地面的位置处找平均抹成圆角,找平层做压光处理。防水基层适当干燥后,即进行聚膜,大面涂刷不少于三遍,涂膜厚度不小于1.2mm。防水层完成后,必须进行24小时闭水实验,并做好记录。合格后方可施工保护层,保护层为30厚1:2:4细石{},最后同水泥地面面层抹1:2.5水泥砂浆面层。
四、成品保护措施
1、 组织职工学习成品保护知识,增强成品保护意识,加强成品的将查和完善保护措施。
2、 每施工完一道工序,必须清除所剩余材料及所用器械。上下道工序必须进行交接,办理书面交接手续,转换承平保护责任。
墙、地面施工完毕后,对其主要入口进行封堵,严禁无关人员进入
3、外墙装饰施工严格按从上往下的原则进行,避免立体作业。
4、做好临边洞口防护,高处作业必须系好安全带。
5、夜间施工必须有充足的照明。1、本工程抹灰分为墙体抹灰(内墙抹灰和外墙抹灰)和顶棚抹灰。
五 、应注意质量问题
1、现象
(1) 空鼓常在下列部位出现:外墙抹灰的勒脚上口、门窗洞口周边、基层平整偏差较大的部位等;
(2) 裂缝常在下列部位出现:砼墙体与填充墙交接处。
2、原因分析
(1) 填充墙体与混凝土交接处未按图纸和规范要求设置加拉结筋,以致导致沿交接处出现裂缝,另外由于结构裂缝的原因导致抹灰裂缝。
(2) 基层处理不当或未清理干净。
(3) 基层浇水不足,抹灰砂浆脱水,影响粘结力;
(4) 未按操作规程分遍抹灰,为图快“一气呵成”,造成每遍灰的收缩变形集中到面层,加大了几何的变形量。
(5) 原材料质量不好;
(6) 砂浆配置不好,使用不当;
(7) 水泥砂浆抹在石灰砂浆或混合砂浆上。
3、预防措施:
(1) 墙体与混凝土交接处应严格按图纸和规范要求预埋拉结钢筋。
(2) 混凝土表面的油污、油漆、隔离剂等,均应在抹灰前清除干净。在光滑的混凝土表面抹灰时,应用斩錾密斩。对凹凸不平处应事先剔平或用1:3水泥砂浆分皮补平,当抹灰厚度大于4时,应采取技术措施在抹灰层中加钢板网或钢丝网加射钉绷紧,钢筋网片必须放在超厚的抹灰层中间。
(3) 抹灰前墙面应浇水,在常温下一般隔夜进行浇水二遍即可,对气候和操作环境变化大的,应根据实际酌情掌握。
(4) 水泥、砂、石灰、外加剂等原材料符合质量要求。严禁使用强度及安全性不合格的水泥、细砂和特细砂以及受冻过的石灰膏。
(5) 严格控制砂浆配比。抹灰砂浆必须具有良好的和易性和饱水性能,水泥砂浆饱水性能差时,可掺入石灰膏,粉煤灰或塑化剂等调整好配比,以改善其饱水性。抹灰砂浆必须与基层粘结牢固,必要时可砂浆中掺入环保型胶结材料,以提高抹灰砂浆的粘结强度。
(6) 当抹灰基层不平整时,中间抹灰应分层抹平,每层抹灰厚度应控制7-10。水泥砂浆、混合砂浆应待前一层发白后,再抹后一层。若几层连续涂抹,应湿砂浆粘在一起,起不到分层作用,造成砂浆收缩率过大而产生空鼓、裂缝。
(7) 水泥砂浆不得抹在石灰砂浆或混合砂浆上。
(8)预防女儿墙根部裂缝以及两端的顶层两间外纵墙裂缝的出现。
六、职业,健康安全及环境
1、进入施工现场必须戴好安全帽,戴好胸卡,必要时佩带好安全带。
2、进入施工现场要穿戴整齐,严禁裸臂,裸胸,穿拖鞋或赤脚,严禁醺酒过量进入施工现场。
3、进入施工现场逐项检查,搭设平台是否具备稳定性,如果发现问题,及时修理或上报专职安全员。
4、在现场施工期间严禁打闹,严禁吸烟。
5、施工操作超过1.2m必须搭设操作平台,超过2m必须戴好安全带。
6、搭设的脚手不得有跷头板、不得使用在2m以上跨度上使用50X100mm,50X200 mm,或钢模板等作为立人板或支架。
7、搅拌或抹灰时注意防止灰浆溅落眼内。
8、严禁从窗口向下随意抛掷东西。
9、在室内推动小车时,特别是在过道中拐弯时注意防止小车挤手。在推动小车时不准倒退。
10、如使用施工电梯时,施工电梯上升或下降时必须关好安全门,头手不得伸入井架内,待施工电梯停稳后,方能进入施工电梯内工作。
11、施工层应备好防火措施,每层应备好消防砂,消防桶,水池,灭火器不少于一组。
12、门口及临时通道要保持清洁,进出车辆应及时清扫轮胎。
13、协调好周边居民的关系,保证道路畅通。
14、安排好职工就餐,夜间加班时的晚餐,保证职工充分睡眠。
15、职工生活区派专人清扫,保持清洁。
11
展开阅读全文
