收藏 分销(赏)

工业大学教学楼工程施工方案.doc

上传人:快乐****生活 文档编号:4416315 上传时间:2024-09-19 格式:DOC 页数:102 大小:252.04KB
下载 相关 举报
工业大学教学楼工程施工方案.doc_第1页
第1页 / 共102页
工业大学教学楼工程施工方案.doc_第2页
第2页 / 共102页
工业大学教学楼工程施工方案.doc_第3页
第3页 / 共102页
工业大学教学楼工程施工方案.doc_第4页
第4页 / 共102页
工业大学教学楼工程施工方案.doc_第5页
第5页 / 共102页
点击查看更多>>
资源描述

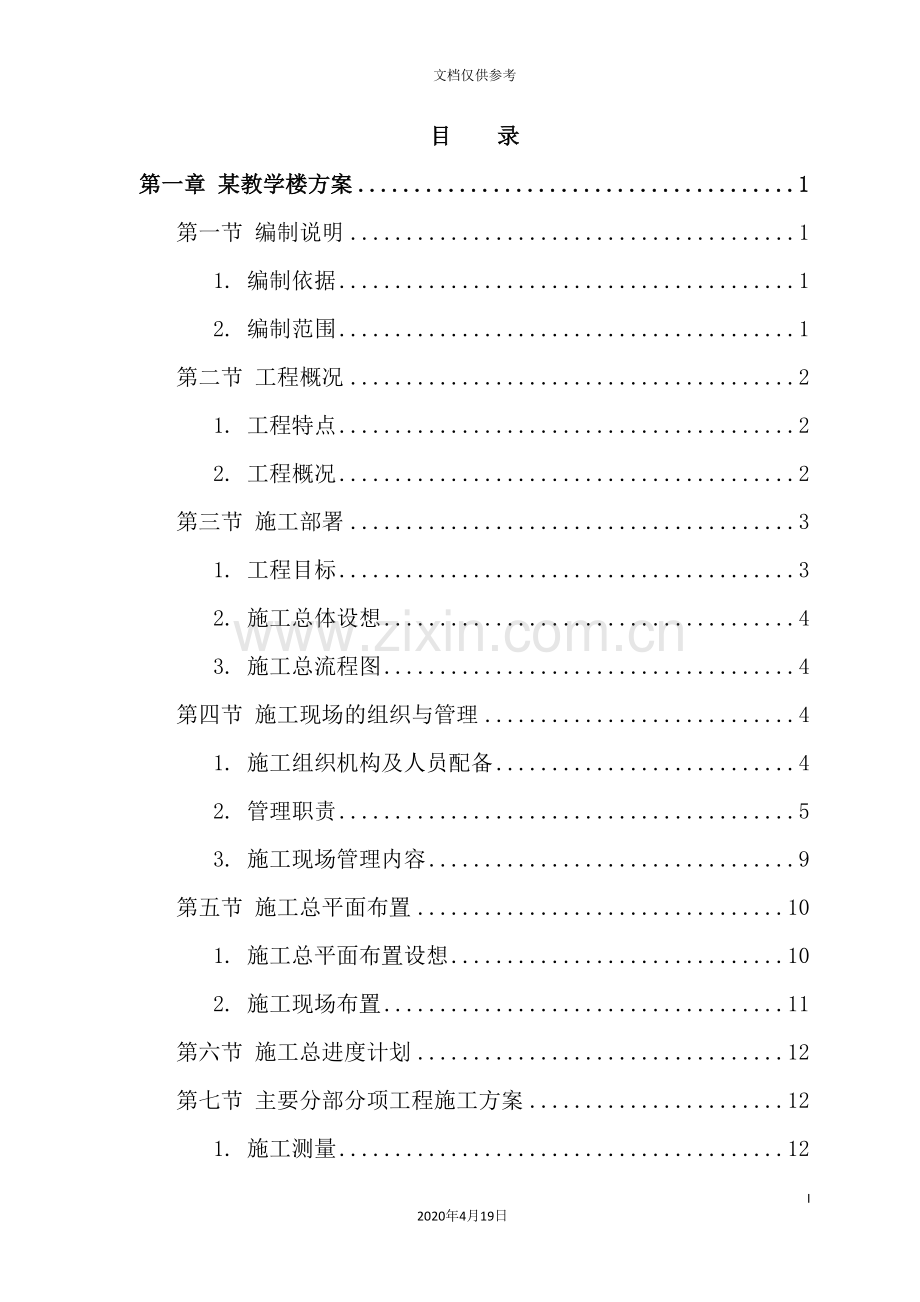

1、工业大学教学楼工程施工方案972020年4月19日文档仅供参考目 录第一章 某教学楼方案1第一节 编制说明11. 编制依据12. 编制范围1第二节 工程概况21. 工程特点22. 工程概况2第三节 施工部署31. 工程目标32. 施工总体设想43. 施工总流程图4第四节 施工现场的组织与管理41. 施工组织机构及人员配备42. 管理职责53. 施工现场管理内容9第五节 施工总平面布置101. 施工总平面布置设想102. 施工现场布置11第六节 施工总进度计划12第七节 主要分部分项工程施工方案121. 施工测量122. 土方工程133. 基础工程144. 框架结构工程165. 砌体工程176.

2、 门窗工程187. 楼地面工程198. 装饰工程219. 屋面工程2410. 油漆工程2511. 脚手架工程2612. 安装工程内容27第八节 主要施工机械进厂计划36第九节 主要工程材料进厂计划39第十节 劳动力配备计划39第十一节 确保某市”市优工程”的技术组织措施391. 质量目标392. 组织管理方面393. 质量控制方面404. 保证工程质量的具体措施:405. 质量保证措施50第十二节 确保安全的技术组织措施521. 突发事件应急措施522. 安全施工过程控制措施523. 安全管理内容534. 安全保证体系和现场安全管理流程图555. 12.1在施工现场严格执行施工现场安全生产保证

3、体系56第十三节 确保工期的技术组织措施561. 准备工作保证562. 装备保证563. 新技术保证574. 作风保证575. 经济手段保证576. 施工工期保证计划577. 制度保证588. 组织保证59第十四节 创某市文明标准化工地的技术组织措施591. 环境保护措施592. 确保文明施工的管理措施603. 现场文明标化管理网络614. 组织管理措施615. 文明施工目标:创”文明现场标准化工地”62第十五节 承包管理、协调、配合施工措施621. 与周边环境的协调措施622. 对动力、通讯等专业安装单位的协调配合管理633. 对设计院、监理单位的协调配合措施644. 与业主的配合、协调措施

4、645. 承包管理模式65第十六节 季节性施工技术组织措施651. 夜间施工技术措施652. 冬季施工技术措施653. 雨季施工技术措施664. 总体要求67第十七节 新技术、新材料、新工艺的应用67第一章 某教学楼方案第一节 编制说明1. 编制依据1、某工业大学3#教学实验楼工程招标文件及有关答疑。2、某工业大学3#教学实验楼工程施工图。某工业大学3#教学实验楼工程建筑施工图。某工业大学3#教学实验楼工程结构施工图。某工业大学3#教学实验楼工程电气施工图。某工业大学3#教学实验楼工程给排水施工图。3、某工业大学3#教学实验楼岩土工程勘察报告。4、国家、行业、某省及马【XXXX】有关建筑安装工

5、程施工验收规范、标准及有关规定。5、我公司ISO9002贯标文件要求和有关作业指导书。2. 编制范围1、0.000以下基础工程包括:土方开挖、独立基础、基础梁、回填土。2、0.000以上上部建筑结构工程、装饰工程(不含室外工程、化粪池、室外下水)。3、室内水卫、电气(含电话、有线电视、宽带网等预埋管线)、暖通等。水卫由室内至室外出墙1.5m,电气进户管线由室内至室外出墙1.5m(只计预埋管)。第二节 工程概况1. 工程特点1、本工程施工场地狭小,因此必须加强现场平面、材料供应管理。合理安排平面,按照工程进度组织材料的供应,确保安全与文明施工。2、本工程位于【XXXX】校园内,周围有教学主楼、广

6、场、校园主次干道等,施工中做好文明施工工作,制定好防止大气及噪音污染措施,切实做好对周边环境的保护工作。2. 工程概况1)说明本工程为【XXXX】3#教学实验楼,由【XXXX】设计。该教学楼分A、B、C、D四部分,A部为6层,B部为4层,C、D部均为2层。建筑高度最高为【XXXX】m,建筑面积约为【XXXX】m2。该教学楼均为框架结构,抗震等级四级。基础采用柱下独立基础,基础持力层A部为层粉质粘土层,B、C、D部为层粉质粘土层。框架填充墙0.30m标高以下采用机制实心砖,0.30m标高以上采用非承重空心砖。墙体构造柱240mm墙厚在墙体转角处墙端及沿墙长每隔3.03.5m设置。填充墙高度4m以

7、上时沿墙高每2.0m设一道120mm墙厚的砼腰带。该教学实验楼楼地面做法:教室、库房、器材室采用水泥砂浆;楼梯间、门廊、门厅、走廊采用花岗岩;卫生间采用防滑地砖;其它均采用地砖。屋面做法:不上人保温屋面,不上人不保温屋面、连廊防滑地砖屋面三种。外墙面做法:面砖饰面、外墙涂料。内墙做法:卫生间采用瓷砖墙面,其它均采用水泥砂浆面。顶棚做法:卫生间采用轻钢龙骨铝塑板吊顶;走廊、门厅、休息厅采用铝合金T型龙骨装饰石膏板面;其它全部采用水泥石灰砂浆面。墙裙做法:卫生间(伸入吊顶50mm)、实验室准备室(高2.1m)采用釉面砖;其它房间均采用乳胶漆墙裙(高2.1m)。踢脚做法:同相应楼地面。油漆做法:所有

8、内木门均采用浅灰色木材面油漆,楼梯扶手采用木材面油漆(色泽另定)。楼梯栏杆采用金属面油漆(色泽另定)。门窗工程:门采用塑钢门、塑钢弹簧门、塑钢平开门、双开门、单开门、百叶门、甲级防火门等18种;窗户采用塑钢推拉窗、塑钢固定窗、铝合金上悬窗、铝合金通窗、铝合金弧形窗、铝合金窗等39种。本工程设计给排水包括室内生活给水、排水、雨水系统,室内消防栓管道系统,电气包括动力、照明配电系统、防雷与接地装置系统及保安电视监控、综合布线等弱电系统。2)工程地点该工程项目建设地点:【XXXX】教学区北端,南临现教学主楼,北临学校主干道,东为教学区次干道,西为教学区北广场。3)地质条件该场地地层分为六大类土层,第

9、一层杂填土,层厚为0.33.70m;第二层硬塑粉质粘土,层厚为0.005.10m;第三层可塑粉质粘土,层厚为0.005.00m;第四层硬塑粉质粘土,层厚为3.207.90m;第五层中密残坡积土,层厚0.62.90m;第六层强风化闪长岩,控制性钻孔揭露的最大厚度为7.30m。第三节 施工部署1. 工程目标1)工程质量目标本工程的总体质量目标为:确保工程质量等级优良,创【XXXX】”市优工程”。所有分项工程合格率100,主体工程、关键部位均符合优良标准。质量保证资料真实、完整、规范、及时、符合规定。2)安全与文明施工目标本工程的安全文明施工目标是无重大伤亡事故,一般事故频率控制在1.5以下,工地现

10、场确保创【XXXX】市”文明现场标准化工地”和”安全标准化工地”。3)工期目标确保总工期【XXXX】历天。2. 施工总体设想1、本公司一旦中标,在开工前立即组织施工人员以最快的速度做好施工准备工作,为工程的全面开工创造条件。2、因本工程施工场地较为紧张,故在施工时先行施工D、A、B分部,待以上三部分结构及主体砌筑完成后再施工C分部。施工场地尽量利用中间的空地,减少绿化占用面积。3、基础土方工程采用液压反铲挖土人工进行清底,自卸汽车运土至弃土场。4、钢筋在现场设置钢筋加工间集中加工制作,运至现场人工绑扎。5、砼采用2台JZ350型砼搅拌机。现场集中搅拌,现场设一个砼、砂浆试块标准养生间。6、垂直

11、运输采用一台塔式起重机,四台井架,脚手架全部采用落地式钢管脚手架。7、基础模板采用组合钢模板,主体框架采用木九夹板模板(部分使用组合钢模板)。3. 施工总流程图第四节 施工现场的组织与管理1. 施工组织机构及人员配备依据项目管理法我公司授权项目经理对该工程人力、物力、财力及施工合同范围条约全权代表公司履行职责,全面履行对甲方在工期、质量、安全、文明标化工地方面的承诺和各项经济约束。根据本工程的规模确定质量目标,组成精炼项目部组织机构,项目部主要管理人员详见项目管理人员资质表。2. 管理职责1)经理职责1、主持编制总体项目管理方案,确定总体项目管理的目标与方针。2、确定总体项目管理采购及人员配备

12、,制定规章制度,明确有关人员的职责,组织项目经理部开展工作。3、及时、合理地作出项目管理决策,其主要内容包括班组选择决策、人事任免决策、重大技术方案决策、财务工作决策、资源调配决策、工程进度决策、合同签订及变更决策等。4、负责项目合同管理,对合同管理的全过程进行管理,其主要内容包括确定班组合同结构、主持供应商的招标、谈判、文本审批和签约工作并对合同实施情况进行跟踪管理。5、负责项目费用管理,包括编制工程费用预算、修改和调整工程费用预算,以及编制工程资金成本和分阶段资金成本计划,并对上述工作的实施情况进行跟踪管理。6、与业主、监理保持经常联系,解决随时出现的各种问题,替业主、监理排忧解难,确保业

13、主利益。7、主持项目控制工作会议,协调解决施工过程中的重大问题,并及时将业主指令落实到各项管理工作中去。8、积极处理好与项目所在地政府部门及当地街道居委会的关系,确保当地政府部门利益并促使本项目成为”爱民工程”。2)项目副经理职责1、负责整个工程施工的管理工作,协调、监督、管理各班组,对工程施工进度、质量、安全负责。2、受项目经理委托,处理班组在施工中的各种问题并主持班组协调会,实施各项工作和管理指令。3、全力贯彻项目管理方针目标,抓好内部的基础管理和队伍建设。4、协助项目经理,负责项目的行政决策及后勤保障管理。5、负责工程红线以外与本工程项目公共关系对外协调的具体工作。6、组织项目各管理部门

14、全力完成项目经理的各项工作指令,及时向项目经理报告项目施工的最新情况。3)项目总工程师1、在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落实质量责任制。2、审核各班组的施工组织与施工方案,并协调各班组之间的技术质量问题。3、与设计、监理保持经常沟通,保证设计、监理的要求与指令在各班组中贯彻实施。4、组织技术骨干力量对本项目的关键技术难题进行科研攻关,进行新工艺、新技术的研究,确保项目施工顺利进行。5、组织有关人员对材料、设备的供货质量进行验收、认可,对不合格者坚决退货。6、及时组织技术人员解决工程施工中出现的技术问题。组织安全管理人员监督整个工程项目的施工安全,保证

15、施工安全与工程质量。4)工程部职责1、对施工进度实施有效管理,从计划进度、实施进度和进度调整等多方面进行控制,确保项目如期完工。2、具体负责工程项目的技术管理工作,完成现场的验收、检查工作。3、负责编制施工大纲,并确定施工大纲是否符合工程实际需要。4、对各班组的施工组织设计和施工方案进行审核检查,协调各班组施工方案上的矛盾冲突。5、对各专业班组的深化图进行审核协调,避免发生设计与施工的矛盾而造成不必要的返工。6、完成与项目有关的计量、试验工作确保现场使用的计量、试验设备达到规定标准,使检测工作处于受控状态。7、负责解决施工现场出现的技术问题与设计、监理协作解决有关技术问题。8、协助项目技术负责

16、人对关键技术难题进行科研攻关,进行新工艺新技术的开发研究。9、按ISO9002标准管理文件资料,对项目技术资料进行系统化管理。10、合理安排施工搭接,确保每道工序的接口处于有效管理状态。11、实施作业过程中的施工指导,确保工序管理点的顺利实施。12、负责处理和协调各班组之间关系,协调各班组的劳动力使用,合理调配劳动力资源,使工程施工有组织按计划进行。13、负责不同阶段施工场地和现场堆放场地的协调与管理,有序地组织平面、立体的各种材料和设备的运输、堆放等工作。14、编制项目进度计划,确保进度计划科学管理,并随工程实际情况不断调整计划安排。15、负责大型机械及垂直运输设备的协调调度。16、负责的记

17、录工作。5)物资部职责1、按合同要求和施工方案,提供合格的机械设备与材料。2、强化原材料、半成品的质量管理。提高设备的完好率及使用率,杜绝设备带病运行。3、严格控制无质保文件和不符合技术规范指标的材料设备投入施工,对不合格材料设备一律拒之门外。4、实施工程现场管理标准化,对材料设备的堆放安置作出科学合理的安排,使操作现场的工作环境不影响工程施工质量。5、负责外包单位或甲供材料设备产品的质量延伸监控和管理。6、负责验收、收集、保管所提供的质保书,标准文件及相关技术资料。7、负责项目材料设备管理业务,协助项目副经理(经营)进行材料设备采购工作。8、对各班组经总承包和监理认可的材料设备进行全过程的协

18、调管理。6)质量安全部职责1、按质量文件与合同要求,向业主全面负责实施全过程质量控制和监督工作。2、负责对分部、分项工程及最终产品的检验,并参与最终产品的质量评定工作,独立执行施工过程中的质量监督权。3、对施工全过程进行质量控制,对不合格产品坚决不予放行,待其进行整改后再行检查验收。4、负责工地测量网络建立和轴线标高的控制。5、负责各种质量记录资料的填制、收集、立卷工作。6、负责整个工程分项分部的质量评定工作及质监站的对口联系。7、按ISO9002的质量保证体系对工程质量进行监控。8、组织对未完成产品及产品的保护,组织现场安全工作,做好各种安全检查和评比工作。9、负责项目的安全生产和施工出场的

19、安全、消防、保卫工作。10、完善和健全安全管理各种制度,强化安全管理软件资料工作,负责各种安全记录资料的填写,收集和立卷工作。11、负责完善本项目各类安全生产制度,消防保卫工作制度,并有针对性地制定安全细则。12、监督班组认真执行安全、保卫、消防法规、条例、标准和规定的实施。13、负责现场文明施工管理,定期组织各班组进行安全,文明施工的检查考核。14、监督班组开展安全教育工作,做好分部分项工程技术安全交底工作。7)经营部职责1、具体实施项目的合同管理,参与班组的选择。2、负责各班组的年、月报的核实。3、工程量复核与增减帐管理,并做好阶段性的结算工作。4、编制项目预决算,并进行工程款的收取与支付

20、。5、做好成本分析计算,为项目经济提供决策依据。6、做好项目成本控制,合理组织资金周转。7、组织进行经济类台帐报表记载、分析与上报工作。8)办公室职责库券1、加强项目文件和资料控制及内外协调工作,强化信息传递。做好对外联络工作,加强与当地政府、有关职能部门的合作联系,做好对外接待、宣传工作,负责业主的顾客接待。2、做好文件资料的收发与事理工作。负责文件资料的登记、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。3、做好项目部外来人员的接待工作,负责各项处理工作。4、注意保密的原则。5、在工程竣工后,负责文件资料立卷移交工作。3. 施工现场管理内容1)施工现场组织管理1、根据施工组织设计要

21、求进行现场平整、疏通施工道路,并贯彻”先地下、后地上”原则,做好上下水、电力、电讯及能源安排。2、掌握坐标位置、水平标高、建筑边界以及与相邻建筑物,周围管线的关系,建立工程测量控制图。3、现场布局规划周密,使管理方便,合理压缩改进设施构筑,以减少费用支出。4、大门、周围等设置按照我单位要求统一设置。5、按管理要求设置材料、成品、半成品、机械的位置,避免不必要的场内运输,减少二次搬运,提高劳动生产率。6、符合劳动力保护、安全生产、消防、卫生及防范等有关规定。7、用制度、职责来管理场容,为文明施工打好基础。8、在施工现场做好系统标志管理。2)施工现场的场容管理1、场容管理总要求是:施工现场的设施、

22、设备、构件、机械、材料等必须按施工总平面图规定位置设置、堆放、符合管理要求。对施工总平面图进行动态控制,随项目施工结构、装饰等不同阶段及时进行核对和修改调整,使之图实相符。2、努力实现”二优二好一无”工程。a、样板先行、规范操作、监控返修、工序验收的工程质量优;b、严格验收、定置堆放、限额领料、物尽其用的物料管理优;c、合理配置、按章使用、及时保养、进出有序的设备管理好;d、核算到位、台帐清晰、降本有序、信守合同的项目效益好;进场教育、标志明确、防范周密。e、定期巡视,无重大和社会管理事故。3、做好现场的材料储存、堆放、中转管理;按平面图布置设置机械设备;加强对现场仓库、工具间的搭设、保安、防

23、火管理。4、施工现场开展落手清管理。由项目副经理负责落手清工作的推行、检查、考核。3)施工现场的安全管理1、建立项目安全生产责任制,责任落实到人,与班组之间签订安全生产协议书。2、全方位对职工进行技术教育,采用多样化的教育形式,如广播、黑板报、职工大会、上岗交底、录像、标语等。3、开展项目安全活动日和班组安全活动。4、加强对安全设施管理。5、在施工现场注意消防安全,严格按消防规定设置消防设施。4)公共关系处理施工过程中妥善协调项目部与业主、地方建管部门、业主综合治理部门等有关的各单位、部门的关系,保证项目施工尽可能地顺利进行,同时努力树立良好企业形象,争取社会各方的支持。第五节 施工总平面布置

24、1. 施工总平面布置设想1)施工现场条件本工程进入施工现场主要经过校园道路再转入本工程内施工道路。本工程的施工用水主要靠建设单位已引进的供水管,接表后引入本施工现场。本工程的施工用电,从建设单位提供的配电房接出。2)施工平面图的设置原则1、确保工程工期的原则2、方便施工,提高设备利用率的原则充分发挥现场的有利条件,将各种成品和半成品堆场等尽可能布置在塔吊有效半径内及井架边沿。3、在不影响市容、校园交通的情况下,满足文明施工现场要求的原则。4、服从业主对总平面的管理,按业主要求进行总平面布置。2. 施工现场布置1)生产大临设施现场设置搅拌站、钢筋铁件加工间、地方材料(砂、石、砖)水泥堆场,小型仓

25、库。平面尺寸详见结构、装饰施工总平面布置图。地方材料钢筋堆场为露天堆场,水泥堆场及其它大临设施均采用脚手架搭设,石棉瓦屋面。2)办公设施及生活大临现场布置108m2办公室及生活大临设施,布置在场地东侧3)施工道路及场地排水施工临时道路宽5m,出入口处道路宽8m。先用反铲碾压路基,铺100厚碎石面层,然后浇筑100mm厚混凝土面层。排水沟沿施工场地、生产大临四周和临时道路一侧设置,以0.3坡度经二次沉淀后排至指定排水井。4)施工用水现场给水干管选用DN100管,呈树枝状布置。考虑到现场防火需要,布置2只消防栓(出入口处及办公室附近)。5)施工用电现场施工总用电量400KVA,现场电路埋地敷设。为

26、解决夜间施工照明,施工区设置4盏3000瓦金属卤化物大功率投光灯。5)现场垂直运输施工现场配备1台行走式塔式起重机,设4台井架作为垂直运输工具。6)现场维护整个施工区域实行封闭式管理,在施工区东面、西面各设一座大门。场区围护采用彩色压型板围护。7)现场通讯在施工现场办公室设置一部直拨电话作为通讯联络工具。第六节 施工总进度计划本工程业主要求工期【XXXX】天,按照招标文件的要求、工程的实际情况以及工程所经历的季节特点,我公司在深入熟悉图纸和仔细研究后,确定总工期【XXXX】天,具体主要节点目标为:1、基础工程为【XXXX】天(包括土方开挖、地基处理、回填土)。2、主体施工以四个分部为界,每个分

27、部按楼层分施工段,四个分部框架施工工期【XXXX】天。3、装饰阶段工期以内外墙抹灰为主,合理进行安排,工期为【XXXX】天。第七节 主要分部分项工程施工方案1. 施工测量1)施测依据根据业主提供的测量控制点,严格执行(中华人民共和国国家标准GB50026-93)。2)仪器选择T2经纬仪;莱卡NA2水准仪;50m钢尺、普通水准尺;上述仪器须经有资质的检定单位检定合格且在有效使用期内。3)施测方法根据工程特点,首先根据业主提供的测量控制点,建立矩形方格网,控制工程的平面位置。由业主提供的水准点引测到施工现场,作为整个工程的高程控制依据。每15天复测1次。1、高程控制测量基础施工完后,以现场水准点为

28、依据采用往返水准测量的方法,用水准仪引测到施工地点,为避免累积误差,每个施工层的标高均以引测的水准点为基准点。2、垂直度的控制垂直度是主体结构施工质量控制的主要项目之一,采用经纬仪进行垂直度的控制。每层误差不超过3mm,总高度误差不超过10mm。4)沉降观测基础施工完,按设计要求的部位设置沉降观测点,定期观测,为技术部门提供可靠的数据,以保证工程的顺利进行。5)测量精度保证措施1、严格执行工程测量规范(中华人民共和国国标GB50026-93)。2、严禁使用未经法定计量单位检定的仪器和计量工具。3、所有测量数据重复检查,认真计算,测量成果表有仪器编号及测量人、计算人、审核人签名。4、所有测量控制

29、点的埋设必须可靠牢固。5、测量控制点和水准点必须定期复测。2. 土方工程1)土方施工准备工作1、必须编制施工作业设计或施工方案,并向作业人员交底。2、施工场地应具备”三通一平”,进行测量控制网点的布设,作业人员必须按获取的最新成果作为进行土方工程质量控制的依据,并应经常进行测量网点的校核。3、开工前必须做好排水设施,夜间施工设置照明设施,并在危险地段设置明显标志。4、从事土方工程作业人员必须具有技术等级或经过专业培训,必须经过入厂三级安全教育。2)土方开挖1、土方开挖采用液压反铲挖土机挖土,1:1放坡,自卸汽车运土至弃土场。挖土时应预留200mm厚土层人工清底,保证基底表面平整,在人工清底过程

30、中,测量人员应根据设计要求及时给定控制标高,防止超挖现象发生。2、基坑开挖过程中,及时做好基坑上部周边挡水土堤及基坑周围的明排水沟及集水井,防止雨天的到来,引起基坑周边塌方,并及时组织好对基坑验槽工作,及时进行素砼回填及垫层施工,防止雨水对基底土的浸泡。3、基坑清理干净后,及时同监理单位及设计单位进行基坑验槽。3)土方回填1、基础施工结束后,经质检站验收合格后方可进行回填。2、回填土土质必须符合规范要求3、土方回填时,基坑内不得有积水、淤泥及有机物等杂物。4、土方回填应分层夯填,每层填土厚度不大于300mm。夯实机械采用蛙式打夯机和平板式打夯机。5、每层回填土夯实后经试验达到密实度要求后,方可

31、进行上层土的回填。3. 基础工程1)基础施工流程开挖基坑素砼回填做砼垫层绑扎基础钢筋支模隐蔽工程验收浇混凝土养护拆模。2)基础钢筋工程1、所有钢筋应采用在钢筋加工车间内机械加工制作,人工绑扎的方法。制作时严格按设计施工图和国家规范的标准,对成型钢筋加强管理,做好标识。2、钢筋用汽车运至钢筋加工间,进行半成品加工,成型的半成品钢筋运至基础边,垂直运输采用人工传递就位。3、钢筋固定架,采用18钢筋。4、柱子插筋下做900弯钩,放在底层钢筋上部并同底层钢筋绑扎牢靠,绑扎时要保证柱子钢筋的位置准确。5、柱子插筋绑扎时要在基础内部放置不少于三个箍筋,基础上部也应放置若干个箍筋,以保证骨架的整体性。6、根

32、据定位线的位置校正柱子插筋骨架的位置,并用四根483.5短钢管将其夹住并同支模钢管用扣件锁牢,以保证其位置的准确性,有利于上部结构的施工。3)基础模版工程1、根据定位轴线,在垫层面上弹出模板线。2、为了避免浇筑砼支模系统产生侧移,在基础内部设模板钢档,外部设斜撑,基础支模示意图详见附图。3、模板系统支设完毕后要检查拉筋、对拉螺杆、斜顶撑等的牢固性。4)基础砼工程1、砼浇灌除执行正常的浇灌申请制度外,砼浇灌前应掌握天气情况,确保顺利浇灌。2、砼全部采用现场集中搅拌砼,砼标号:基础垫层C15,基础C25砼。3、砼的坍落度根据不同施工部位进行严格控制。4、砼浇筑前对基础的钢筋绑扎及避雷接地进行隐蔽验

33、收,避雷引线钢筋要做红色标志。5、签发砼浇灌令,应在各项准备工作就序、到位,现场各项各级验收工作完成后进行。6、砼振捣应按规定进行,并设专人监管。7、浇筑砼时每工作班不少于两次现场砼的坍落度试验。8、按照国家规范要求留置试块,砼试块的制作和取样在监理的监督下进行,制作完成后送标准养生室养生。9、砼上表面用抹子压实抹光,砼终凝后,开始覆盖草袋浇水养护。10、砼工程施工要点a、认真执行浇捣方案,浇捣必须连续进行。b、基坑内应无积水,以保证基础施工安全顺利进行。c、砼强度应满足设计要求,各项性能应符合规定和施工需要。5)拆模要求1、根据气温情况,基础侧模应不少于一昼夜后方可拆模。2、拆模应轻拆轻放,

34、以免损坏砼表面或损坏模板。3、拆下的周转料具按型号种类堆放并整修。4、对拉螺栓从根部割掉,并在相应的地方用1:2水泥砂浆封补,封补的面积统一为60。5、对基础工程进行隐蔽验收及技术复核后即可进行土方回4. 框架结构工程1)柱、梁、板模板施工1、采用组合式钢模板和九夹板配合使用,模板支撑固定采用48钢管和50100木方。2、拼制九夹板模板时,板边要找平刨直,接缝严密,不使漏浆。3、九夹板模板使用前应涂刷隔离剂,分类堆放。4、梁板支撑系统采用483.5满堂钢管脚手架,水平拉杆双向间距1.5米,且不能少于上、中、下三道。5、下一层柱的浇筑应将上一层楼板模板支完后再浇下柱砼,以保证柱的整体性。6、梁、

35、板模的拆除应严格按规范要求拆除强度进行。7、柱、梁侧埋设件要用6螺栓固定,平面埋件应固定牢,位置、标高准确。8、梁、板结构支模图详见附图。9、教室阶梯支模示意图详见附图。2)柱、梁、板钢筋1、钢筋运至使用地点,应按规格、品种堆放,严格按小样绑扎,不能乱用。2、柱子钢筋接头采用电渣压力焊连接,梁钢筋接头优先采用闪光对焊接头。3、每层柱钢筋插筋位置应准确,砼面以上应加上不小于三个箍筋固定柱筋位置。4、柱钢筋除按设计接头外,按50断面错开搭接。5、梁上部纵筋不得不断开时,接头应设置在较大跨度的跨中1/3搭接,每批搭接50,间距大于35d,第一、二批搭接间隔布置。6、梁底部纵筋及腰筋,均在支座内锚固,

36、跨中不得作任何搭接。7、板内钢筋,若原材料所限,可采用搭接,板面筋在跨中1/3处按30d搭接,板底筋在支座内搭接20d,同一截面的搭接接头不得超过50。8、各层楼板筋应绑扎牢固,负弯矩筋应保证位置,各专业配合后,砼浇灌前,应再次检查,修正。3)柱、梁、板的砼浇灌1、砼采用现场集中搅拌砼,砼强度等级A部柱子8.00m以下为C30,其余部分均为C25。砼采用30t汽车吊负责垂直运输,2台机动反斗车配合地面水平运输。2、砼运到现场后,应由专人检查坍落度及留置试块。3、每层柱砼施工缝留置在上层梁的下部。柱砼自吊斗口下落自由倾落高度不得超过2m,超过2m的采取串筒措施,避免直接向柱模内倾倒。4、每层梁、

37、板砼一次浇筑,各层板砼可用插入式或平板振动器振实,压平,确保设计标高。5、砼浇灌初凝后应铺设草袋撒水养护,不少于7天。6、施工中若特殊情况要留施工缝时,应留设在跨中的1/3范围内(由技术负责人定)。5. 砌体工程1)施工准备1、使用的墙体材料砖、水泥必须有质保书,并及时根据各材料检测标准对材料进行复检,砂用中粗砂并应选筛,不得含有有机物,含泥量小于3,水泥用425#普通硅酸盐水泥,石灰必须充分熟化。2、皮数杆要求标记出砖、灰缝厚度、门窗过梁位置、圈梁位置。3、根据设计图纸开洞处须备好钢筋砼预制过梁。4、砖应提前隔夜浇水湿润。5、由国家认可的试验室根据现场取砂、水泥样品做级配试验后,提供砂浆配合

38、比。2)砌砖施工顺序清理砌筑部位放出墙身中心线及边线抄平、做面饼立皮数杆架头角拉紧弦线砌砖墙摆放墙中锚固筋、拉结筋水、电等配合留设工完场清。3)砌砖施工要点1、砌砖采用”满铺砂浆法”,砌筑时应横平、竖直,灰缝均匀、饱满,粘结牢固,垂直度、平整度要符合质量标准。2、控制每天砌筑高度不超过1.8m。3、填充墙高度4m以上时沿墙高度有2.0m设一道120mm墙厚的砼腰带,砼腰带应结合窗台和过梁留设。4、砌筑墙体应与水、暖、电密切配合,预留孔洞位置尺寸要准确。5、内外门窗控制轴线、水平标高线应在砌筑前与弹墙身线同步进行。6. 门窗工程1)简述本工程门窗工程有多种形式如塑钢门、塑钢弹簧门、塑钢平开门、双

39、开门、单开门、百叶门、甲级防火门、塑钢推拉窗、塑钢固定窗、铝合金上悬窗、铝合金通窗、铝合金弧形窗、铝合金窗等。2)门窗安装要点1、门窗安装前,根据门窗图纸检查门窗的品种、规格、开启方向及组合杆、附件,并对其外形及平整度检查校正,合格后方可安装。同时按设计要求检查洞口尺寸,如与设计不符予以纠正后再安装,门窗的存放运输应符合规定要求。2、门窗安装时,先用木楔在门窗框四角部位临时固定,然后用水平尺和线锤校正门窗框前后、左右的垂直度和水平度,并用木楔进行调整。3、门窗安装后,必须进行开启扇的校正工作,使其启闭灵活,无阻滞回弹现象后,方可安装五金零件。4、门窗安装前必须按平面图分清向内或向外开启形式,按

40、要求安装入门窗洞内,并用木楔(必须进行防腐处理)固定门窗位置,校正好再度楔紧,待埋入铁脚孔内填塞的砂浆达到一定强度后,才能拆除。5、门窗框扇安装过程中应符合下列规定:a、不得在门窗框扇上安放脚手架、悬挂重物或在框扇内穿物起吊,以防门窗变形和损坏。b、吊运时,表面应用非金属软质材料衬垫,选择牢靠、平稳的着力点,以免门窗表面擦伤。6、安装门窗必须采用予留洞口的方法(砖墙)。严禁采用边安装边砌口或先安装后砌口。门窗固定采用焊接,膨胀螺栓或射钉的方式,但砖墙严禁用射钉固定。7、安装过程中及时清理门窗表面的水泥砂浆,密封膏等以保护表面质量。3)门窗工程质量控制点1、钢门窗及其附件的质量必须符合设计要求和

41、有关标准的规定。2、钢门窗安装的位置、开启方向,必须符合设计要求。7. 楼地面工程1)简述本工程楼地面做法:教室、库房、器材室采用水泥砂浆楼地面;楼梯、楼梯间、门廊、门厅、走廊采用花岗岩楼地面;卫生间采用防滑地砖楼地面;其它均采用地砖楼地面。2)水泥沙浆楼地面1、基层处理:清理垫层杂物,将基层凿毛并用清水冲洗干净,做好标筋,找好坡度。2、铺抹面层前,先将基层浇水湿润,第二天先刷一道水泥浆结合层,随即进行面层铺抹。3、地面面层铺抹在标筋之间铺砂浆,木抹子紧跟压第一遍。以压光后表面不出现水纹为宜,如面层有多余水分应适当撒一层干水泥再压实压光。4、在水泥砂浆初凝前秀钢皮抹子抹第二遍。终凝前抹第三遍。

42、5、养护:水泥砂浆抹压后,应在常温润条件下养护。养护期间禁止行人来往。3)花岗岩楼地面1、花岗石面层在顶棚、墙面抹灰后进行,先铺面层后安装踢脚板。2、花岗石板材在铺砌前,要做好切割和磨平的处理。按设计要求或实际尺寸在施工现场进行切割。为保证尺寸准确,采用板块切割机切割,将划好尺寸的板材放在带有滑轮的平板上,推动平板来切割板材。切割后边角光滑、细洁,并用手提式磨光机打磨边角。3、面层铺砌前,基层表面要粗糙、洁净和湿润,并不得有积水现象,在铺设前刷一遍水泥浆,其水灰比为0.40.5并随刷随铺。4、花岗石在铺砌前,先对色、拼花并编号。按设计要求的排列顺序,对铺贴板材的部位,以工程实际情况进行试拼,核

43、对楼、地面尺寸是否符合要求,并对花岗石的自然花纹和色调进行挑选排列。试拼中将色板好的排放在显眼部位,花色和规格较差的铺砌在较隐蔽处,尽可能使楼、地面的整体图面与色调和谐统一。5、面层铺砌前的弹线找中找方,要将相连房间的分格线连接起来,并弹出楼、地面标高线,以控制其表面平整度。6、放线后,先铺若干条干线作为基准,起标筋作用。一般先由房间中部向两侧采取退步法铺砌。凡有柱子的大厅,先铺砌柱子与柱子中间的部分,然后向两边展开。7、板材在铺砌前先浸水湿润,阴干后或擦干备用。结合层与板材分段同时铺砌,铺砌要先进行试铺,待合适后,将板材揭起,再在结合层上均匀撒布一层干水泥面并淋水一遍,亦可采用水泥浆作粘结,

44、同时在板材背面洒水,正式铺砌。8、铺砌时板材要四角同时下落,并用木棰或皮锤敲击平实,注意随时找平找直,要求四角平整,纵横间隙缝对齐。9、铺砌的板材要平整,线路顺直,镶嵌正确。板材间与结合层以及在墙角、镶边和靠墙、柱处均应紧密砌合,不得有空隙。10、花岗石面层的表面要洁净、平整、坚实,板材间的缝隙不大于1mm或按设计要求。11、面层铺砌后,其表面加以保护,待结合层的水泥砂浆强度达到要求后,方可进行打蜡到光滑亮洁。12、花岗石板材如有破裂时,可采用环氧树脂或502胶粘结修补。对铺砌好的表面进行整修处理。4)地砖楼地面1、首先地砖按照颜色和花纹分类,把有裂缝、掉角和表面上有缺陷的板块剔出,用于切割半

45、砖,为避免色差,地砖一次备足,不同批号不能混用。2、施工前必须将基层清理干净,不能有杂物及灰尘,用水冲洗干净并保持基层湿润。3、铺贴地砖前对铺贴范围尺寸进行实测,绘制排块图。4、定出大面的纵横向中心线,根据排版图放出每一板块的定位线。5、铺贴前对板块进行精选,剔出尺寸偏差超限的板,用水浸泡不少于12小时,取出阴干备用。6、施工中先用纯水泥浆刷浆,要边刷边贴。7、施工中要保证平整度,保证缝隙均匀。8、铺地砖时气温应在5以上,铺好后待砂浆强度达到70以上方可行走。9、防滑地砖参照地砖楼地面施工。8. 装饰工程1)外墙涂料1、涂料工程所用涂料和半成品,均应有品名、种类、颜色、制作时间、贮存有效期、使

46、用说明和产品合格证。2、外墙涂料应选用具有耐碱和耐光性能的颜料。3、施涂前应将基体或基层的缺棱掉角处,用1:3的水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平。基层表面的灰尘、污垢、溅沫和砂浆流痕应清除干净。4、外墙涂料工程分段进行时,应以分格缝、墙的阴角处或水落管等为分界线。5、外墙涂料工程,同一墙面应用同一批号的涂料;每遍涂料不宜施涂过厚,涂层应均匀,颜色一致。6、外墙装饰施工同时应按设计及规范要求做好外墙变形缝,以保证装饰效果。2)外墙面砖、内墙瓷砖1、施工准备a、面砖在施工前要选择色泽一致的砖,对规格严加检查,若尺寸有误或挠曲变形和面层上有杂质等均应挑出不用。b、面砖在粘贴前几小时充分浸水,以保证粘贴后不至于因吸走灰浆中水分而粘贴不牢,墙面也充分湿水。2、施工顺序由下往上分层粘贴,先粘墙面砖,后粘阴角及阳角。3、施工方法a、弹竖线:对面墙面

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 教育专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
