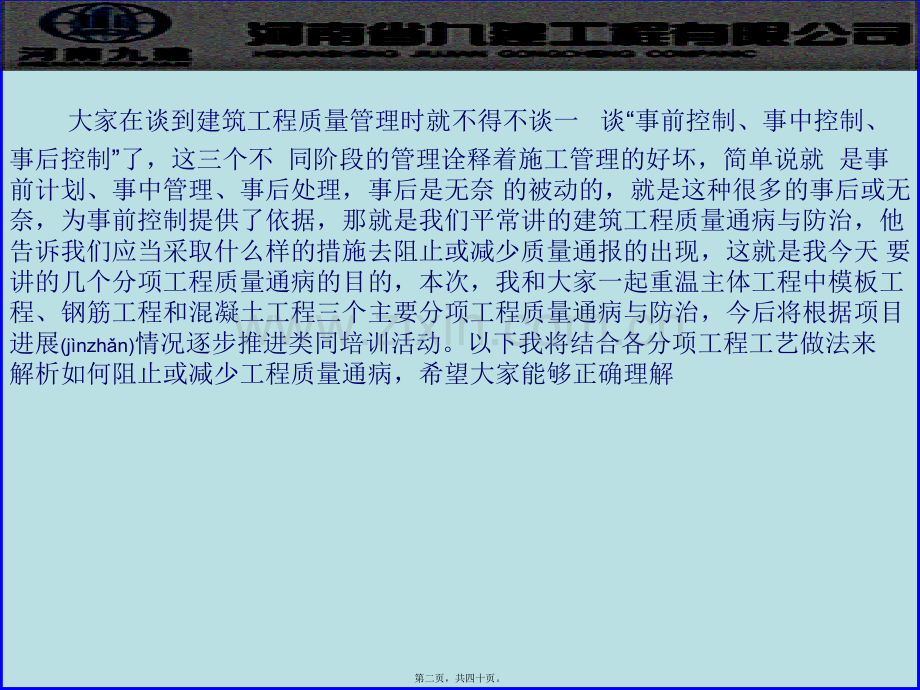

1、河南(h nn)(h nn)九建公司常用分项工程质量通病常用分项工程质量通病(tngbng)防防治治编制:宋长俊编制:宋长俊第一页,共四十页。大家在谈到建筑工程质量管理时就不得不谈一 谈“事前控制、事中控制、事后控制”了,这三个不 同阶段的管理诠释着施工管理的好坏,简单说就 是事前计划、事中管理、事后处理,事后是无奈 的被动的,就是这种很多的事后或无奈,为事前控制提供了依据,那就是我们平常讲的建筑工程质量通病与防治,他告诉我们应当采取什么样的措施去阻止或减少质量通报的出现,这就是我今天 要讲的几个分项工程质量通病的目的,本次,我和大家一起重温主体工程中模板工程、钢筋工程和混凝土工程三个主要分项

2、工程质量通病与防治,今后将根据项目进展(jnzhn)情况逐步推进类同培训活动。以下我将结合各分项工程工艺做法来解析如何阻止或减少工程质量通病,希望大家能够正确理解第二页,共四十页。第六部分(b fen)(b fen)外墙工程(gngchng)第三页,共四十页。外墙主要问题外墙主要问题外墙抹灰空鼓、裂缝外墙抹灰空鼓、裂缝外墙面不平整,阴阳角不顺直外墙面不平整,阴阳角不顺直渗水渗水外墙涂料泛碱、粉化、剥落外墙涂料泛碱、粉化、剥落(blu)(blu)墙砖及石材施工质量墙砖及石材施工质量细部收口细部收口第四页,共四十页。外墙外墙面空鼓、裂缝原因分析1.基层清理(qngl)不干净豁出来不当,墙面浇水不透

3、,抹灰后砂浆中的水分很快配基层吸收。2.基层偏差较大,一次抹灰层过厚干缩率较大3.门窗框两边塞灰不严,预埋木砖距离过大或木砖松动,由开关振动在门窗框处产生空鼓裂缝。4.拌和好的砂浆不及时用完停放时间过长降低了砂浆强度和粘结力 5.操作不当,没有分层抹灰,或各层抹灰层砂浆配合比强度相差很大。6.细部构造不符合要求。第五页,共四十页。外墙外墙面空鼓、裂缝防治措施1)基层处理:1混凝上面凹凸明显部位事先剔平或用 1:3聚合物水泥砂浆补平。2粉刷或化学毛化前清除墙面污物,并提前浇水湿润(内湿面干)。3外墙脚手孔及洞眼分层塞实,并在洞口外侧先加刷一道防水增强层。4不同材料基体交接处,必须铺设(p sh)

4、抗裂钢丝网或玻纤网,与各基体间的措接宽度不应小于 150mm。2)外墙抹灰:1刮糙不少于两遍,每遍厚度宜为 78mm,但不应超过 10mm;面层宜为 710mm。2外墙抹灰用砂含泥量应低于 2,细度模数不小于 2.5。严禁使用石粉和混合粉。3混凝土或烧结砖基体上的刮糙层应为 1:3水泥防水砂浆,轻质砌体上宜为 1:1:6防水混合砂浆。4每一遍抹灰前,必须对前一遍的抹灰质量(空鼓、裂缝)检查处理(空鼓应重粉,只裂不空应用水泥素浆封闭)后才进行,两层间的间隔时间不应少于 27d,达到冬季施工条件时,不应进行外墙抹灰施工;各抹灰层接缝位置应错开,并应设置在混凝土梁、柱中部。5抹灰层总厚度 35mm且

5、50mm(含基层修补厚度)时,必须采用挂大孔钢丝网片的措施,且固定钢丝网片的固定件锚入混凝土基体的深度不应小于 25mm,其他基体的深度不小于 50mm:抹灰层总厚度超过 50mm时,应由设计单位提出加强描施。6外窗台、腰线、外挑板等部位必须粉出不小于 2的排水坡且靠墙体根部处应粉成圆角:滴水线宽度应为1525mm,厚度不小于 12mm,且应粉成鹰嘴式。第六页,共四十页。外墙面空鼓裂缝(li fng)第七页,共四十页。外墙抹灰(m hu)门窗框处空鼓裂缝第八页,共四十页。混凝土及砌块(q kui)墙面在外抹灰前喷涂界面剂第九页,共四十页。外墙抹灰(m hu)时钢丝网应置于抹灰(m hu)层中间

6、,每边搭接宽度不小于100mm第十页,共四十页。外墙抹灰样板(yngbn)墙面第十一页,共四十页。外墙保温粘接面积(min j)不足,易产生裂缝第十二页,共四十页。外墙外保温规范(gufn)施工,按要求设置钢丝网、网格布、锚栓等,防止产生裂缝第十三页,共四十页。外墙外墙面不平整,阴阳角不顺直 原因分析抹灰前未挂线,施工过程中未及时检查(jinch)。防治措施抹灰前应认真挂线,施工过程中用靠尺检查墙面平整度,用方尺及托线板检查阴阳角,发现问题及时返工。第十四页,共四十页。外立面线条(xintio)不顺直第十五页,共四十页。外墙面不平整(pngzhng)阳角不顺直(shn zh)阴角不顺直(shn

7、 zh)第十六页,共四十页。第十七页,共四十页。外墙渗水原因分析1.基层水泥砂浆(shjing)抹灰留槎不正确,罩面灰未拉毛,砂浆(shjing)原材料不一致,未统一配料,墙面砖未采取勾缝。2.外墙保温(聚苯颗粒砂浆)在窗洞口处卷边或未在洞口过梁,立边靠外侧处作截水线。3.窗洞口后塞口缝隙过大,窗台流水坡不够,窗眉鹰嘴坡度不够返水。4.螺栓孔封堵不严。第十八页,共四十页。外墙渗水防治措施1.抹外墙水泥砂浆基层应先将墙面充分湿润、干净,砂浆应统一配料,机械拌合,抹灰留槎应按每层为一段,抹灰三遍成活,罩面抹纹不易压光,搓抹毛面时应轻重一致、上下抽拉、方向一致,墙面砖应采取勾缝(因开缝造成灰缝砂浆不

8、饱满,水泥水泥胶面破坏,灰缝中产生大量的毛细孔,特别是阴雨天墙体渗水严重)。2.凡外墙有保温层的应窗洞口外侧面抹50宽,厚度同墙面保温层,水泥石粉截水线带(无窗眉、窗套)。3.窗洞口与窗框的缝隙应不大于20,后塞砂浆应留58的凹槽,嵌缝胶封闭,窗台坡度应控制在1015,鹰嘴斜度应大于300。4.对螺栓(lushun)孔进行封堵及防水处理。第十九页,共四十页。外墙渗水(shn shu)外墙渗水(shn shu)第二十页,共四十页。外墙面砖细部(xb)处理较好外墙窗框(chun kun)密封不严,易导致渗水第二十一页,共四十页。外墙窗洞口渗水(shn shu)第二十二页,共四十页。外墙外保温施工(

9、sh gng):门窗框粘贴,防止开裂渗水第二十三页,共四十页。外墙外墙涂料粉化、剥落、泛碱 原因分析1.涂料耐水等性能不合格,经过一段时间后雨水冲刷,造成起皮剥落。2.基层龄期太短,含水率高、碱度大。3.基层强度太低有酥松、起砂、粉化缺陷;4基层粉尘为清理干净(gnjng)基层使用了强度低和不耐水的腻子;5.施工时气温低于涂料最低成膜温度或涂料还未成膜即遭雨水冲洗;6.涂料过量加水稀释.7.泛碱因基材碱性太高或地基为盐碱地基,或腻子质量太差,选用高碱性水泥。第二十四页,共四十页。外墙外墙涂料粉化、剥落、泛碱 防治措施1.选用耐水性能好的涂料;2.砼基层龄期应在28d以上,砂浆可在7d以上,含水

10、率和酸碱度PH值均在10一下。3.基层必须清扫干净,基层如有酥松、起砂、粉化现象应于先用钢丝刷清除干净,并用水泥砂浆或水泥乳胶腻子找平。4.基层找平时应用水泥乳胶腻子,不得用强度低耐水性差的腻子。5.涂料施工时,气温应高于涂料最低成膜温度,雨天或预计有雨的天气不得施工。6.涂料应按出场说明加水稀释,不得任意加水。7.减低墙体碱性(jin xn):对高碱性(jin xn)墙面使用10%的草酸溶液洗刷中和,再用清水冲洗墙面,干燥后封底涂刷涂料。第二十五页,共四十页。外墙涂料粉化外墙涂料粉化 外墙涂料粉化第二十六页,共四十页。外墙涂料剥落外墙涂料剥落外墙涂料剥落外墙涂料剥落(blu)(blu)外墙涂

11、料剥落外墙涂料剥落外墙涂料剥落外墙涂料剥落(blu)(blu)第二十七页,共四十页。第二十八页,共四十页。外墙外墙墙砖及石材施工质量原因分析1、基层处理不当。如基层不干净、光滑、有油质。2、砂浆的配合比不准,稠度控制不好,由于干缩系数不同而产生开裂、空鼓。3、找平层砂浆未按照规定进行涂抹,找平层没有分层涂抹,每遍的厚度大于57MM,每遍时间间隔太短或连续进行,必然会造成开裂、空鼓。4、粘贴面层的砂礓厚薄不均匀。墙面基层不平,而找平层又没有做,造成粘贴面层的砂浆厚薄不均匀,使砂浆收缩不一,这不仅易使面砖空鼓,而且还会影响面砖的平整度。5、面砖材质低劣。有些面砖材料酥松,使用前又未认真剔选,使用后

12、造成早期脱落。6、粘贴时面砖过干过湿。过干面砖因面砖面层有积灰,砂浆不易粘结,且由于吸水快而使粘结砂浆早期脱水,减弱了粘结力,导致面砖空鼓;过湿的面砖由于其表面有一层水,会使粘贴好的面砖产生浮动,从而导致面砖空鼓。7、纠偏不合适。在砂浆收水后纠偏易产生空鼓。8、起分格条造成。分格条浸水不够,起条时上下撬动,使面砖走动,造成空鼓、脱落。9、面砖粘贴砂浆不饱满,勾缝不严。饰面层长期受大气温度的影响,由于温度而引起的热胀冷缩产生应力(yngl),促使在粘贴砂浆不饱满、面砖勾缝不严处产生空鼓、脱落。10、面砖粘贴后在砂浆硬化期间的养护不当,致使砂浆酥松,造成面砖空鼓、脱落第二十九页,共四十页。外墙外墙

13、墙砖及石材施工质量防治措施:1、基层(jcng)墙面必须清除干净,不应留有垃圾、油质,光滑的混凝土墙面应采取措施或凿毛处理,抹基层(jcng)砂浆前应浇水湿润。2、认真按照配合比计量搅拌砂浆,控制水灰比。3、按照规定分层涂抹找平层,每层的厚度应控制在57MM,每遍间隔的时间不宜太短,宜用隔夜糙,严禁连续刮糙使找平层开裂、空鼓。4、找平层必须找平,使面层砂浆的粘贴厚度一致。5、面砖使用前必须经过剔选,用套版剔选后分类堆放,应剔除缺棱、掉角、裂缝、酥松等劣质瓷砖。6、面砖使用前应用水浸泡不少于2h,然后出水晾干(外干内湿)才能使用。7、及时纠偏,在粘贴砂浆未收水前进行纠偏。8、分格条在使用前应隔夜

14、浸水,起条时避免上下撬动。9、粘贴砂浆必须饱满,勾缝均匀。10、注意粘贴砂浆硬化期间的养护,避免暴晒。第三十页,共四十页。外墙面砖脱落外墙面砖脱落(tulu)外墙面砖脱落(tulu)第三十一页,共四十页。石材(sh ci)幕墙板面翘曲、色差大第三十二页,共四十页。外墙面砖粘贴(zhnti)第三十三页,共四十页。第三十四页,共四十页。外墙细部收口原因分析阴阳角处搭接方式,墙面突出物周围套割,滴水线(槽)、窗台、窗眉、窗套、流水坡等施工工艺不正确。防治措施外墙贴砖阴、阳角处搭接方式:阳角,大面压小面、上平面压立面、立面压下平面、正面压侧面、;阴角,小面压大面、平面压立面、侧面压正面。非整砖应该避开

15、角部居中或对称分布排列,一般应放在不显眼的部位。墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐,墙裙、贴脸突出墙面的厚度应一致。饰面砖接缝(ji fn)应平直、光滑、填嵌应连续、密实、宽度和深度应一致。有排水要求的部位应做滴水线(槽),滴水线(槽)应顺直,流水坡向正确。第三十五页,共四十页。外墙面砖细部(xb)处理较好第三十六页,共四十页。第三十七页,共四十页。窗台泛水窗台泛水(fn shu)细细部做法部做法第三十八页,共四十页。第三十九页,共四十页。内容(nirng)总结河南九建公司。3.窗洞口后塞口缝隙过大,窗台流水坡不够,窗眉鹰嘴坡度不够返水。2.凡外墙有保温层的应窗洞口外侧面抹50宽,厚度同墙面保温层,水泥石粉截水线带(无窗眉、窗套)。1.涂料耐水等性能不合格,经过一段时间后雨水冲刷,造成起皮剥落。4.基层找平时应用水泥乳胶腻子,不得用强度低耐水性差的腻子。6、面砖使用前应用水浸泡不少(b sho)于2h,然后出水晾干(外干内湿)才能使用。7、及时纠偏,在粘贴砂浆未收水前进行纠偏第四十页,共四十页。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 行业资料 > 医药制药

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有
