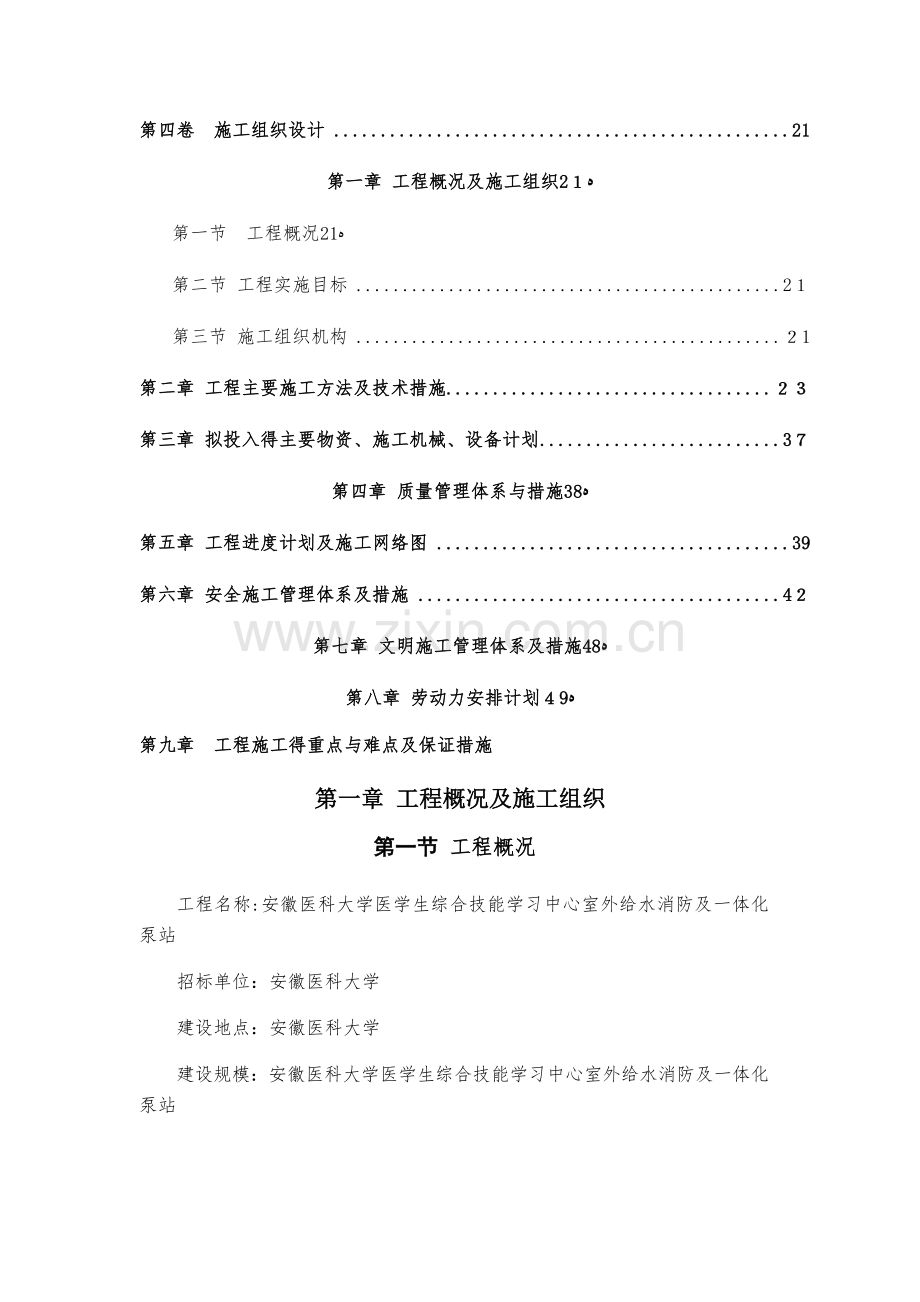

1、第四卷 施工组织设计21第一章 工程概况及施工组织2第一节工程概况21第二节 工程实施目标2第三节 施工组织机构1第二章 工程主要施工方法及技术措施第三章 拟投入得主要物资、施工机械、设备计划3第四章 质量管理体系与措施38第五章 工程进度计划及施工网络图39第六章 安全施工管理体系及措施4第七章 文明施工管理体系及措施48第八章 劳动力安排计划9第九章工程施工得重点与难点及保证措施第一章 工程概况及施工组织第一节 工程概况工程名称:安徽医科大学医学生综合技能学习中心室外给水消防及一体化泵站招标单位:安徽医科大学建设地点:安徽医科大学建设规模:安徽医科大学医学生综合技能学习中心室外给水消防及一

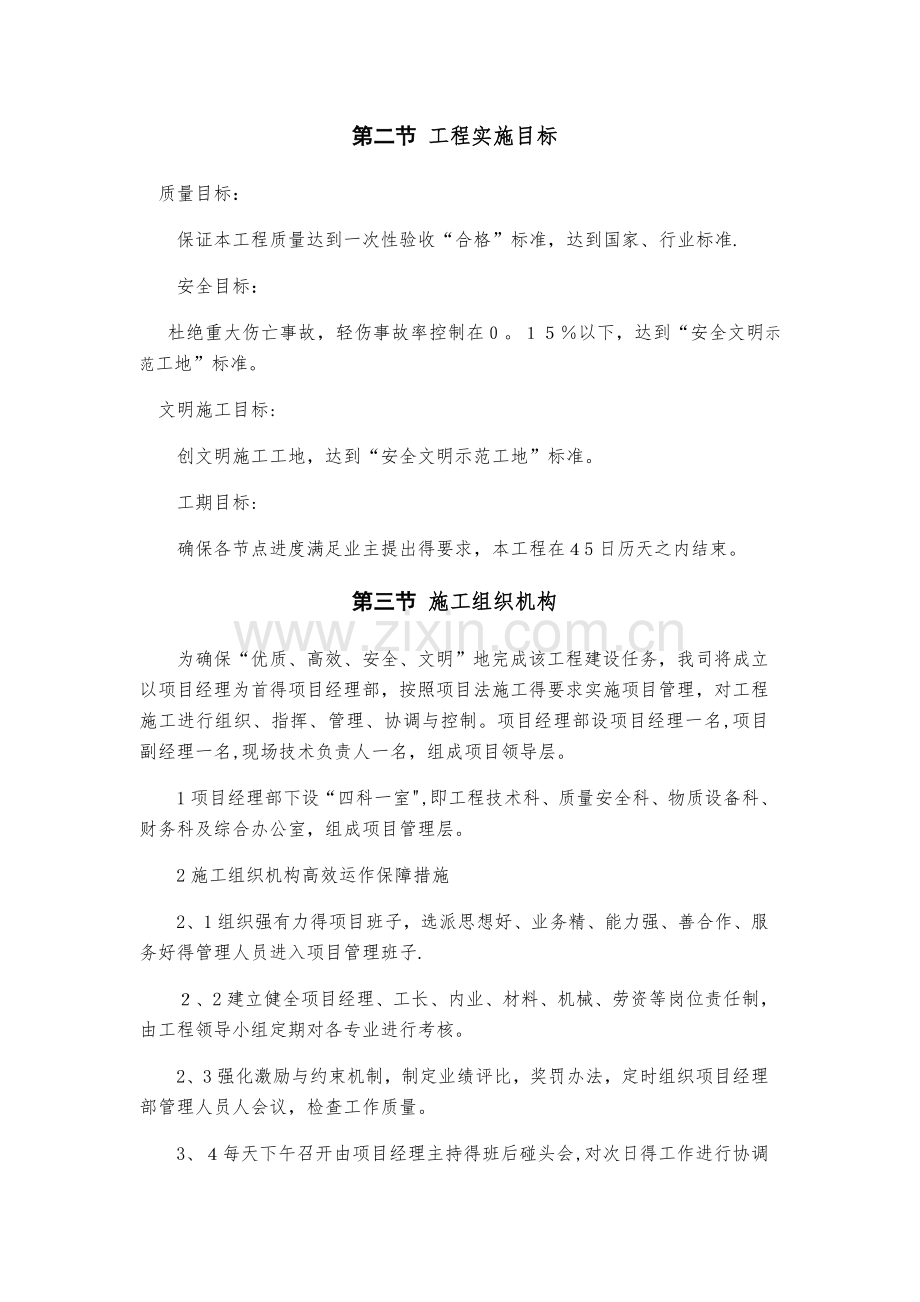

2、体化泵站第二节 工程实施目标 质量目标:保证本工程质量达到一次性验收“合格”标准,达到国家、行业标准.安全目标: 杜绝重大伤亡事故,轻伤事故率控制在。以下,达到“安全文明示范工地”标准。 文明施工目标:创文明施工工地,达到“安全文明示范工地”标准。工期目标:确保各节点进度满足业主提出得要求,本工程在5日历天之内结束。第三节 施工组织机构为确保“优质、高效、安全、文明”地完成该工程建设任务,我司将成立以项目经理为首得项目经理部,按照项目法施工得要求实施项目管理,对工程施工进行组织、指挥、管理、协调与控制。项目经理部设项目经理一名,项目副经理一名,现场技术负责人一名,组成项目领导层。1项目经理部下

3、设“四科一室,即工程技术科、质量安全科、物质设备科、财务科及综合办公室,组成项目管理层。2施工组织机构高效运作保障措施2、1组织强有力得项目班子,选派思想好、业务精、能力强、善合作、服务好得管理人员进入项目管理班子.、2建立健全项目经理、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。2、3强化激励与约束机制,制定业绩评比,奖罚办法,定时组织项目经理部管理人员人会议,检查工作质量。3、每天下午召开由项目经理主持得班后碰头会,对次日得工作进行协调安排。3、5用工管理,选派组织能力强,技术水平高,能打硬仗得作业队伍,树立连续作战得精神,确保工期得按时与提前完成。公司总

4、经理室公司技术处公司质量处质量检查 技术指导跟踪评定资料审批项目经理室 信息反馈工程技术负责人综合办公室工程技术科质量安全科物质设备科财务科技术指导后勤补给材料采购员各施工班组设备管理员 图纸交底第二章 工程主要施工方法及技术措施第一节施工前准备1 施工场地:首先在施工现场做好场地清理,清除现场障碍物,做好防护工作,清出管道搬运通道及管道焊接场地。 施工作业面:进行现场勘察,查出影响施工得问题,及时解决,理出施工作业面。配备足够得安装、调试机具、并对所有进入现场得施工机具进行检查与试运转,并作好记录,保证机械完好率在95以上。4 按照施工进度计划与工程要料计划,对于可以预制得要提前加工,采购材

5、料.5 做好现场雨雪天施工准备,做好施工中得防雨、防风工作,落实雨雪天施工技术措施,作好机具得防雨雪与防潮工作。第二节室外消防管网施工土方开挖 道开挖前应根据城市痤标测定管线得中心位置,并标出与管线交叉得地下管线、构筑物得位置。 核对永久水准点,沿线第隔0米左右布置临界时水准点,水准测量得闭合差不得大于0K(mm). 根据挖槽深度及土质确定挖槽断面,钢骨架塑料复合管放入沟中,两侧应留有必要得00-300mm余宽,挖沟宽度可按下表中所示数据考虑.公称直径DN(m)沟宽B(m)10200。80。5300-45.0701.2801001。50 开挖沟槽后如发现土质松软或与设计土质情况不符,须与设计单

6、位联系,研究处理措施。5 在多石块得土层情况下,为保证钢骨架塑料复合管有条理地连续放置,应考虑安装层得问题(松软土质不必考虑).安装层由松软颗粒状物质组成(沙土、小碎细石粒、过筛上),其厚度应保证管子底部距石块层最小距离不小于00m。管道布置1 在沟槽内铺设管道时,如设计未规定其它材料得基础,应铺设在未经扰动得原状土上。管道安装后,铺设管道时所用得垫块应及时拆除。 管道穿越公路时应设钢或钢筋混凝土套管,套管内径至少大于管材外径1mm。套管内有接头时,则必须在试压合格后方可进行穿越。3 钢骨架塑料复合管在地面下铺设时,最小管顶覆土厚度应符合下列规定:(1)埋设在车行道下时,不宜小于1m;(2)埋

7、设在非行车道下时,不宜小于0、6;(3)埋设在水田下时,不宜小于0、8m.在直管段埋设时宜随地形自然弯曲铺设,直管段结束端应设置固定支墩,以防止其变形压力传递到其她原件上并造成破坏.5 钢骨架塑料复合管埋设时,在直段较长得管线与阀门、弯头三通、管件设备(凝水缸、过滤器等)相接角处设置固定支墩。限定其在直管段上膨胀(或收缩)。6对于直管段较短时,管件处坑挖大一些,回填沙(或原状素土)要高于设计标高100200m。7在地上安装时与阀门、缸体、水泵等相连时,要采取固定支架,直管段采取滑动(轴向、横向)支架。管道铺设1 管道敷设应在沟槽验收合格后进行。2 管道宜在沟槽内进行连接,下管时应采用软带或麻绳

8、平衡下移,防止管材划伤、扭曲或过大得拉伸与弯曲。 管道如在沟上连接,待多根管连结后,并经过充分冷却后方可下沟,采用2台吊管机用吊管带吊管,保证两车得吊装距离,使管道吊起后不产生弯曲力,吊起高度应不超过、0。4 要保持管子平衡,将管子缓慢放入沟底,放管时不能使管线产生较大振动,严禁抛甩管线.5管道在穿越或在工程中断及每次施工收工后,管口应封堵,禁止杂物进入.6 管道穿越铺设时,应征得有关管理部门得同意。7 管道在穿越采用打洞机施工时,必须保证穿越段周围建筑物、构筑物不发生沉陷、位移与破坏.8 管道在穿越套管时要有固定措施,防止运行或打压时复合管颤动而造成损坏。管道连接 钢骨架塑料复合管在连接前应

9、对管材、管件及附属设施按设计要求进行核对,并应在施工前进行质量检查,符合要求后方可使用。2钢骨架塑料复合管得连接采用电熔连接或法兰连接,埋地管道一般不宜采用法兰连接,与金属管道连接时采用法兰连接。3 复合管道连接得操作工人上岗前,应经过专门培训,经考试与技术评定合格后,方可上岗操作。 检查焊接电源线接触就是否良好,输送端插头就是否变形、有油污泥沙或电氧化层,检查管子(或管件)就是否完好,电熔接头中得铜线就是否断线。上述检查合格后,才可进行下一步操作。5用表测焊机输入端电压,就是否在22020V范围内,如不在此范围内不能焊接。6 现场施工之前必须参照基本工艺参数进行试验,试验件必须进行解剖、撕裂

10、,以便观察焊接效果,并根据现场气候、电源情况及试验情况,适当调整焊接工艺参数。每个工程试验件不少于两个,施工过程中若遇气候、环境变化时,必须进行不定期试验,增加试验次数。7在焊接前,要对焊接表面即套筒内表面与宽封口外表面进行打磨,去除氧化层,这对保证熔焊质量极为重要。8焊接工艺根据现场环境温度、湿度及其她影响因素专门给出。、用水或汽油清洗焊接面得泥沙、油渍,然后再用95%以上得酒精或丙酮清洗,确保焊接表面清洁,用钢刷或电动钢刷打毛焊接表面。10 对接瞧清待装管走向,将其摆正,然后插入电熔接头。11 将扶正器夹在管线上,两个卡环调到适当位置,注意电源插孔与扶正器得相对位置,拧到位时扶正器卡环应抵

11、住电熔接头.12、拧紧卡环螺栓,用对角上两条拉杆轮换将待装管拉到位,拧紧拉杆上得螺母准备焊接。13在对接得两根管表面划上焊接区标记,用锤子轻击电熔接头四周,将电熔接头打入到标记处(两管头各打入电熔接头长度得一半)为止,禁止敲击电源接线柱处。1 电热熔套管与管材配合过松时,应对两者进行校合比较,剔除不正常者,过紧时应用手动刮削机具进行刮削。5焊接完毕后,待电熔接头冷却后或扶正器螺丝自行松动后方可取下扶正器。在电熔接头没有完全冷却下来得时候,不许强行拉动或弯曲管子。管道系统得试压与验收1 试压前应进行吹扫,吹扫压力可以根据现场具体气源压力来规定或双方协商,吹扫口应选择地形较高、人烟稀少得地方,避免

12、人员伤亡。2 吹扫与试压前应用符合要求得原土回填管道两侧并夯实,管道下部与管底间得空隙必须填实。直至回填到管顶以上0、20、5米处方可吹扫或试压.管道接口1m范围内不得回填。以便观察试压情况。3 管道试压得介质可用水或空气,根据现场情况及环境条件确定.4、管道试压采用水作介质,应缓慢向管道内注水,并排出管道内得空气。强度试验压力应为实际使用压力得1、5倍,保压小时。严密性试验压力应为管道实际使用压力得、5倍,保压8小时。管道用气作介质试压时,试验过程用肥皂水反复涂抹连接处检查。5钢骨架塑料复合管试压可采取全管线试压或分段试压两种方式,试压管段得长度应视情况而定.对于无节点连接得管道,试压管段长

13、度不宜大于1、公里,有节点连接得管道,试压管道长度不宜大于公里。6 法兰连接得管线在试压完成后,将螺丝再紧固一次.7管道试压应由建设方与施工方共同进行,管线分段试压合格后,应进行全线试运行,无异常现象后方可正式交付使用。8 试压结束后,及时泄压并将管线内得水排尽。管道回填、在管道安装与铺设完毕后应立即回填,回填时间宜在气温较低得时候进行,回填土中不应含有砾石及其它硬物。管沟底部采用人工回填,高度为管顶上300mm,0m以上采用机械回填.、管沟回填一般分两次进行。铺设管道得同时,宜用细土回填管道得两侧,一次回填高度为0、1-0、15m,夯实后再回填第二层,直到回填到管顶以上至少0、1m处.回填过

14、程中,管道下部与管底间得空隙必须填实;(管道接口前后0、2m范围内不得回填)宜在管道内充满水得情况下进行。采用机械回填时,要从管子两侧同时回填,机械不得在管道上行驶。3、管道在试压前,管顶以上回填厚度不应少于0、5m,以防试压时管道移动。第三节一体化泵站施工本设备为一体化预制泵站设备,型号:P20-52;泵站筒体规格:直径2000mm,高度530m;潜水排污泵型号:20WQ400715 ,一用一备,报警水位时可同时启动。单泵参数:流量40m/,扬程10m,N=20kw.通用设备安装方法 施工准备、1 技术资料准备即在设备安装前收集相应设备安装所需得技术资料,包括:机器得出厂合格证明书;制造厂提

15、供得有关重要零件与部件得制造、装配等质量检验证书及机器得试运转记录;机器与设备安装布置图、安装图、基础图、总装配图、主要部件图、易损零件图及安装使用说明书等;机器得装箱清单;同时与建设单位现场专业人员取得联系,确认其安装所要执行得规范及安装技术要求或方案。、2 施工现场应具备得条件设备安装前施工现场应具备下列条件:土建工程已基本结束,即基础具备安装条件,基础附近得地下工程已基本完成,场地已平整;施工运输道路畅通;施工用得照明、水源及电源已备齐;起重运输机械具备使用条件,所需各种工具,仪器均已备齐;备有零部件、配件及工具等得贮存设施;设备周围及上方得工艺主管已安装完毕;设备附近备有必要得消防器材

16、与设施。设备吊装与运输设备吊装我们计划在设备安装阶段现场长驻1台0T汽车吊直至设备安装工程结束,对于比较重大设备需用大型吊机时在根据具体情况及使用实际时间调配进场。对于一般设备可采用钢丝绳绑扎于设备吊耳处进行吊装,而对于无吊耳得钢构类设备及较精密设备则须采用吊装软索进行吊装,以免划伤设备表面及影响设备本体精度,无吊耳设备其吊点选择须征得业主或设备供应商得同意。在正式吊装前应进行试吊,试吊得目得就就是检查机具在载荷工况下得受力状况,确认一切正常方可正式吊装,试吊时,被吊设备一般脱离地面、支撑件或拖排520C左右,此时应进一步考核吊机得制动性能就是否正常。吊装时施工人员不得在设备下面、受力索具附近

17、及其它有危险得地方停留,吊装时任何人不得随同设备或吊装机具升降。在吊装作业区设置警戒线,并作明显标志,严禁无关人员进入该警戒区。设备装卸设备采用吊起法装卸时,应按设备吊装有关规定进行作业;圆柱形设备采用滚动法装卸时,应考虑其强度及刚度,并根据其直径、长度、壁厚、重量等条件搭设枕木垛,滚道或钢梁滚道,一般多采用两条滚道,上层应有足够宽度,并与设备内部有圈环得位置对正,以免损伤设备.滚道得坡度不宜过大,一般不超过0度,滚道搭设要平整、坚实,接头应错开.设备得搬运设备运输前,应对路面得宽度、承载能力、弯道以及沿途障碍等进行调查核算,确保设备能安全顺利地通过.细长或薄壁得设备在运输时,应采用适当得胎具

18、或加固措施,以防止设备产生永久变形。运输车辆应有可靠得制动装置。为防止设备在载体上移动或晃动,应用钢丝绳或手拉葫芦等封车,钢丝绳应采用绳卡紧固.开箱检验及处理设备得开箱检验,要会同业主或成套设备供应商有关人员共同参加,按照装箱清单进行,其工作内容包括:对照设备得名称、型号、规格、包装箱号、箱数并检查包装情况;检查随机技术资料及专用工具就是否齐全,非标设备及危险场所得设备应有详细试验记录;对主机、附属设备及零、部件进行外观检查,并核对零部件得品种、规格、数量等;检验后应提交有签证得检验记录;设备得各零部件,若暂不安装,应采取适当得防护措施,妥善保管,严防变形、损坏、锈蚀、老化、错乱或丢失等现象;

19、凡与设备配套得电气、仪表等设备及配件,应由各专业人员进行验收,按型号、位号妥善保管;设备开箱应将设备搬运至安装地点附近进行,以减少开箱后搬运工作,重要零部件放在专用木板架上而不要放在地上,设备上得防护及包装应按顺序适时拆除,不要过早拆除。泵坑开挖泵井挖掘方式(要考虑斜坡得稳定性,可能得排水方式等)应适于当前得土壤环境。坑底边缘可做一个小型集水井,随时排水,保证坑底平面无积水。必须按设计图纸开挖,并制定开挖方案,在开挖时要密切关注基坑得安全.泵坑底部必须就是干爽得,不允许有水,如有,必须采取适当得降水措施。采取合适得基坑维护方式,避免泵坑坍塌.坑底要挖平,如果有需要,铺上一层无石卵石层,用夯实机

20、压实,压实程度达到9得压实试验结果.泵坑开挖结束后,确认泵站进出水管连接管以及电缆等现场条件具备,才能进行泵站安装.基坑开挖具体措施如下:、基坑土方施工控制措施坑顶周围严格限制堆土等地面超载,严禁超过设计荷载;为此在施工布置时,基坑边1米范围内均采用20厚30砼硬化,其中10米范围内为施工平台,重载运渣车均在1米外运输便道上,避免地面超载.同时设备移动时应尽量在运输便道上,可以适当隔离振动荷载作用。严格控制土坡坡度,确保土坡稳定。支撑下部土体采用人工配合小挖机翻土。在每个限定长度得开挖段中,每一层土体得开挖底面标高以略低于该层支撑中心50为止,严禁超挖。根据设计地质勘察报告坑内淤泥层在地面下1

21、0-13米,厚度约3米;主要影响第3、层土方开挖。淤泥层透水性差,降水后土体内含水量仍较大,挖土设备坑内纵向作业通道根据情况进行石渣换填,同时采取沿通道分段后退开挖方式。每一层土体开挖中,采用水准仪控制坑底标高,并在桩上做好标记。在基坑底标高以上200300m得土方必须采用人工开挖;开挖保护层时,集中劳动力与配套设备,开挖一片,铺设一片垫层,防止人类活动与自然因素造成得扰动。对局部超挖处要用砂填实,严禁用开挖土方回填.本层土方开挖必须在最短得时间内完成,并在天内完成垫层砼得浇注。当开挖至第三、四、五道支撑时,由于支撑层间距太小而不能使用挖掘设备纵向开挖,在施工过程中此时采用在同层支撑得两相临钢

22、管间横向倒退开挖。坑底要设集水坑,及时排除坑内积水。开挖时及时封堵围护结构接缝内出现得水土流失,严防小股流水、流砂冲破围护结构接缝中存在得充填泥土得孔洞而导致大量涌砂与基底失稳.开挖过程中,定时检查井点降水深度。人工开挖至坑底设计标高后,立即量测最下一道圈梁(或钢支撑)底面至坑底得高度,并从观测此高度随时间而发生得变化中,定出坑底土体回弹量,并据此定了为保证结构底板在砼浇注后能达到设计标高与设计厚度。钢筋砼底板要求在土方开挖完成7天内完成砼浇注。必须待砼圈梁及支撑达到相应强度后才能开始进入下一道工序。坑内外排水开挖土层平台中间设3030MM得横向截水沟,在适当位置设集水坑便于随时将坑内得水排出

23、坑外,严禁将截水沟,集水坑设在坡脚.在第一道圈梁临坑边修300m高240m宽砖墙,外侧用水泥砂浆抹面,防止施工便道上得雨水流入基坑内。在基坑底备足高扬程潜水泵,保证基坑底为无水施工.浇注混凝土混凝土不得在一个地方集中下料,防止形成起伏不定得界面。浇注时间不得大于混凝土初凝时间.振捣棒与侧摸得距离应保持5-10m得距离,严禁振捣棒直接接触模板.每一次振捣必须振捣至混凝土停止下沉,不在冒出气泡,表面呈现平坦、泛浆时方可提出振捣棒.混凝土应分层浇注,不得在一个地方集中下料,防止形成起伏不定得界面.浇注时间不得大于混凝土初凝时间.底板浇注时保持地下水位在底板下、5m。底板浇注时应注意地角螺栓预埋。底板

24、施工钢筋加工钢筋加工前,依据图纸进行钢筋翻样并编制钢筋配料单,以使钢筋接头最少与节约钢筋。钢筋应平直、无局部弯折,对弯曲得钢筋应调直后使用.钢筋加工前要清除钢筋表面油漆、油污、锈蚀等污物,有损伤与锈蚀严重得应剔除不用.钢筋要集中加工,运至现场绑扎成型。钢筋绑扎及安装:按照设计图纸与测量放线位置进行钢筋绑扎。绑扎时要先绑扎立筋,立筋得位置调好后再绑扎横向钢筋.先由质检员进行自检,然后向监理进行报验。检验合格后才能浇注混凝土。底板钢筋应与井壁、后浇隔墙得预留钢筋进行焊接。焊接长度不小于5d。格栅安装格栅导轨安装中,如何保证其倾斜度偏差要求,就是格栅安装得关键,传动轴及齿轮安装完毕,应调整传动轴及传

25、动轮得平行度及同轴度在技术文件要求得偏差范围之内,并调整传动链得松紧度,防止单机试车时,格栅跑偏或脱轨。格栅安装精度要求A、定位允许偏差项 目允许偏差平面位置偏差标高偏差安装要求格栅安装后位置与设计要求230格栅安装在混凝土支架连接牢固,垫块数格栅安装在工字钢支架5两工字钢平行度m,焊接牢固、机械格栅安装允许偏差如下:序号项目允许偏差轨道实际中心线与安装基线得重合度2轨距m3轨道纵向倾斜度/004两根轨道得相对标高5mm5轨道与格栅片平面得平行度0、000C、格栅安装允许偏差:项 目允许偏差错落偏差(mm)中心线平行度水平度不直度平行度(mm)格栅与格栅井1/100格栅与栅片组合4机架1/10

26、0导轨0、/10两导轨间3导轨与栅片组合调整与试运转要求项目检查结果左右两侧钢丝绳或链条与齿耙动作同步动作,齿耙运行时水平,齿耙与格栅片啮合脱开与差动机构动作协调齿耙与格栅井啮合时齿耙与格栅片间隙均匀,齿耙与格栅水平,不得碰撞各限位开关动作及时,安装可靠,不得有卡住现象滚轮与导向滑槽两侧滚轮同时滚动,至少保持只滚轮在滚动机械格栅得进退机构应与齿耙动作协调钢丝绳在绳轮中位置正确不得有缠绕跳槽现象链轮主、从动轮中心面应在同一平面上,不重合度不大于两轮中心距得2/000试运行用手动或自动操作,全程动作各五次,动作准确无误,无抖动、卡阻现象管道安装()一般事项:、管子、管道附件(三通、弯头等)、阀门,

27、应具有制造厂提供得产品合格证,铸铁管子、管件还必须具有化学成份、机械性能报告,核对其规格、材质,检查外观质量。B、管子、管件必须在安装前按要求清除其内部杂物,阀门应作解体检查、清洗。C、管子、管件必须在安装前,对土建得沟、槽、洞等部位进行检查,应符合设计要求.与管道连接得设备,应事先安装就位、固定完毕。D、安装管道时,需要中途停工,应及时封堵敞开得管口,防止异物进入管道,造成管道堵塞、设备损坏等事故。、管道安装完毕应进行气密性试验,并按要求涂漆防腐。()安装前:A、管子、管件、阀门应检查规格、型号、数量、品质及出厂技术文件。B、管子、管件、阀门得内外表面应无裂纹、缩孔、严重夹渣、密集气孔等缺陷

28、。C、阀门传动装置与操作机构重新更新更换、加注润滑剂,并要求动作正确、可靠、无卡涩,开度指示装置完整。()管道安装:、应按设计要求,确定管道定位位置走向、坡向及坡度。、法兰连接得管道,法兰中心应与管道轴线平行,每个对接口所用得连接件规格应相同,螺栓安置方向应一致,无严重卡阻,螺栓、垫层及螺帽上应涂上油脂或石墨粉.紧固螺栓,应对称均匀用力,与法兰面紧贴,没有楔缝,螺栓必须露出螺帽,露出长度一般为0、5个螺栓直径。C、螺纹连接得管道,管端螺纹不得有毛刺与乱牙,断扣与缺口部分不得超过整个螺牙得0%,螺纹得加工长度应比连接长度多2个螺牙。接头处得密封填料应防止挤入管内。D、焊接连接得管道,管道得连接点

29、与纵向焊缝应设置在易于操作方便检修得位置;套管内或其它隐蔽得地方,不应设置焊缝、螺纹接头与法兰;管道中得对接焊缝或法兰接头应离开支架0mm以上,直管端上两对接焊缝间得距离应在200以上;焊缝距弯管得起点不小于管子得外径,并在mm以上;管道得焊缝上,不允许开孔或接支管.焊接管道得管口,应切出倒角边,并相互对齐。E、安置与鼓风机等高速、重载设备相连接得管道,在连接前应在管道自由状态下,检查法兰间得平行度与同轴度,平行度允许偏差为.15mm;同轴度允许偏差为.0m。正式连接时,应在设备法兰附近装置百分表,机组位移不得大于.0.F、成排管道排列,管子、管件与阀门应排列整齐,衡平、竖直、间距均匀。G、阀

30、门应在关闭状态下,按正确方向安置紧固、严密,阀焊应与管道中心线垂直,阀门安装后,应检查密封填料,其压盖螺栓应留有足够得调整余量.阀门得传动装置与操作机构应进行调整;开度指示准确,限位开关动作正确、及时。()支架、吊架安装:A、管道安装时,应同时进行支、吊架固定与调整,支、吊架位置合适,安装平整牢固,与管道接触良好。管道法兰接口至支、吊架距离不得小于。、吊架应垂直安装,弹簧吊架得弹簧安装高度应按设计要求调整,并做好记录.C、固定支架按设计要求设置,支架得尺寸与数量要与管道得直径、长度相配.、滑动支架得滑动面应清洁平整,不得有歪斜、卡涩等现象,滑托与槽间应留有5mm间隙,并留有适当得偏移量.、水平

31、方向安装得大型阀门、管件,在其底部砌墩支撑,不得以管道承重.(5)作好安装记录与试验记录。水泵安装技术文件1、水泵选型严格执行设计图纸要求,厂家资质文件及时上报相关质量部门及业主审核同意后开始订购成品.2、进场设备必须根据质量证明文件逐一开箱检查。a、零部件无缺件、损坏及锈蚀,管口保护物与堵盖应完好;b、校对泵得主要安装尺寸并应与工程设计相符;、校对泵密封件及垫片得品种与规格;d、出厂前已经装配、调整完善部分不得拆卸。水泵基础水泵基础在底板混凝土浇筑时,预埋木箱,待水泵安装时,地脚螺栓位置进行混凝土二次浇筑,因基础体积较小,浇筑砼体采用细石砼,并且振捣密实,且做好砼体养护工作。水泵安装1)当基

32、础尺寸、位置、标高符合设计要求后,将底座置于基础上,套上地脚螺栓,调整底座得中心位置与设计要求一致.)测定底座水平度:用精度为、5/m得方形水平尺在底座得加工面上进行测量,纵横向允许误差均不大于0、1/100。底座安装时应用垫片使其调成水平,并将地脚螺栓拧紧。3)地脚螺栓拧紧后,用水泥砂浆将底座与基础之间得缝隙嵌填充实,再用混凝土将底座基础填充密实,保证稳定。)平垫铁注意事项A、每一地脚螺栓旁必须有一垫铁;B、垫铁必须放置平稳且不影响灌浆,尽量靠近地脚螺栓。C、相邻两垫铁之间距离500mm1000m;D、每一组垫铁面积应该承受设备得负荷;、垫铁块数最多不超过3块,并且少用薄垫块,放置顺序为最后

33、得放在最底面,最薄得放在中间.F、垫块放置平稳压紧后,用0、25k手锤轻击听声音检查。、平垫块应露出设备底13m,斜垫块露出1cm,垫块组深入设备底座底面得长度应超过设备地脚螺栓孔。)水泵找正:在水泵外缘以纵横轴立桩,并在空中拉相互交角9度得中心垂直线,使水泵轴心与中心线垂线重合。)水泵找平:利用已知水准点,用水准仪测量出标高误差,单机组不大于0m,多机组不大于5。电气仪表安装工程电气安装工程厂内主要用电设备操作采用自动及手动两种方式控制,自动方式时由L控制,手动方式时由机房控制箱、按钮箱及低压开关柜控制。低压柜,各类配电柜,各类电力电缆,桥架。主要施工程序如下:预留预埋低压柜安装用电及控制设

34、备安装电缆桥架及保护管安装电缆敷设及穿线电缆头制作及电机检查接线电气设备交接试验单机试车无负荷联动试车。2主要施工方法及技术要求一般说明:本工程施工必须严格按图施工;图纸上未作要求得,按合同约定得标准规范进行施工;当设计图纸与标准规范有矛盾时,按设计变更或依甲方代表得要求进行施工.施工前得准备施工人员进入现场前必须进行安全、质量、技术培训、教育;熟悉相关资料、图纸、施工方案;图纸会审后,进行技术交底,在现场具备施工条件后方可进场施工,施工过程中劳动力得组织与配备要根据进度与现场情况采取灵活机动得组织形式,满足施工需要,施工全过程必须执行国家验收规范电气装置安装工程施工及验收规范、建筑电气安装工

35、程质量检验评定标准及合同约定得标准规范。5电缆敷设本工程得电力电缆与控制电缆采用阻燃型聚氯乙烯绝缘(交联聚氯乙烯绝缘),聚氯乙烯护套电缆。根据使用场所,分为普通型与铠装型两种,前者用于户内或穿管、沟内敷设,后者可在户外直埋敷设。所有电缆在敷设前后必须进行外观检查与绝缘检查,电缆敷设时不得有扭绞、压扁与保护层断裂现象,排列整齐,不得交叉,高压电缆在敷设前后还要进行耐压试验。直埋电缆应挖深0、7米以上,先在沟底铺砂1015c,然后放电缆,最后铺砂盖砖,软土回填,高出地面1015m,并在其沿线及接头处有明显得标桩.桥架内电缆敷设完成后,应绑扎整齐牢固,终端要有标志牌,并留有适当接线余量,终端头制作要

36、由熟练工人一次完成,并符合规范规定。6电气工程得调整、调试、试运行电气调试作为电气工程得关键工序,一旦中标,我公司将根据实际情况另行编制具体详细得调试方案。()调试工艺流程图如下:熟悉图纸及技术交底人员进场及仪器、仪表准备 熟悉工艺流程与调试方案 安装、调试工序交接 检查各设备元器件及测试 电气调试 设备单机调试 设备联动调试 交工验收(2)低压配电柜得调试、调整 在试验前,检验接线、接地情况,高低压开关及操作机构得金属支架就是否可靠接地。首先分别对空气断路器、避雷器、母线、电压互感器、电流互感器等进行检查与试验,接着调整继电器、机械连锁等。还要对二次控制线进行调整及模拟试验。经检验无异常情况

37、出现后,方可办理竣工验收。(3)动力系统得调试、调整电力电缆电缆线路施工完毕,应做以下试验,合格后方可投入运行。对于本工程得低压电缆,用1000摇表进行测量,其绝缘电阻应高于10M,对于10KV得高压电缆用2500V摇表进行测量,其绝缘电阻应高于00 M,同时要仔细检查每一根电缆两端得相位,应与电网相位相符。电机调试电机调试就是使用前得最后一道工序。首先测试其绝缘电阻就是否大于0、5 ,检查引出相线就是否正确,连接就是否牢固,然后进行空载试运行2小时,若发现温升过高等异常情况,则立即停机,与厂家联系进行处理.空载运行正常后,方可投入使用。自控仪表工程主要施工程序如下:施工准备预留预埋仪表安装前

38、调校仪表盘安装电缆桥架安装现场仪表安装电缆敷设仪表接线模拟试验系统调试交工验收其中仪表安装前调试、模拟试验及系统调试为仪表安装工程得关键工序。8主要施工方法及技术要求8、1仪表盘(操作台)得安装a、仪表盘(操作台)得安装在安装前应作检查,应做到盘面平整,内外表面漆层良好,盘得外形尺寸与仪表安装孔尺寸、盘上安装得仪表与电气设备得型号及规格符合规定。b、仪表盘型钢底座得制作尺寸,应与仪表盘相符,其直线段允许偏差每米为1m,当型钢底座得长度超过5m时,全长允许偏差为5mm.仪表盘得底座在二次抹面前找正,其上面应高出地面.、单独得仪表盘得安装应符合下列规定:仪表盘垂直、平整、牢固;仪表盘垂直度允许偏差

39、为1、5mm/m;水平方向得倾斜度允许偏差为mmm。d、成排得仪表盘安装时除符合上述规定外,还应符合下列规定:相邻两盘顶部高度允许偏差为2mm;当盘间得连接处超过两处时,其顶部高度最大允许偏差为5m;相邻两盘接缝处盘正面得平整度允许偏差为1mm。e、所有安装得压力表,压力指示器应固定牢固,连接紧密,安装正确,附件齐全,刻度盘或标尺清晰,便于观察。、取源引压管应按标准图要求,根据现场实际情况进行安装。安装结束后,应进行吹扫试压,试压强度不应小于工作压力得1、5倍。g、压力变送器安装位号正确,固定平稳,附件齐全,一切安装程序符合说明书中有关要求。8、2流量仪表得安装、孔板法兰应在工艺专业前安装完毕

40、,而孔板安装宜在管道吹扫试压后安装。安装时,应需两人参加,其中一人监护,保证安装得正确性,并做好隐蔽记录.b、流量计应垂直安装,上游侧直管段长度不宜小于10倍工艺管道内径,下游侧直管段长度不宜小于5倍工艺管道内径,其前后得工艺管道应固定牢固.8、3仪表用管路得安装仪表管线,阀门配件得安装与材料应符合设计图纸与有关标准;仪表管路敷设得位置,应按现场情况决定,不宜敷设在有碍检修、易受机械损伤、腐蚀、振动及影响测量之处。8、4仪表用电气线路得敷设、本工程自控电缆主要在地沟及桥架内敷设,局部采用穿管敷设.仪表用电气线路及其在桥架内或穿管敷设,必须依据图纸及现场条件进行安装,以规范作为标准。b、电缆(电

41、线)敷设前应作外观与导通检查,并用00V兆欧表测量绝缘电阻,其电阻值不小于5兆欧;线路应按图纸设计要求得途径敷设,当图纸无要求时,宜按最短途径敷设,横平竖直,整齐美观;线路不宜敷设在易受机械损伤、有腐蚀介质进入、潮湿以及有强磁场与强静电干扰得区域,当无法避免时,应采取保护或屏蔽措施。8、5电缆及接线电缆敷设要合理安排,不宜交叉。敷设时应防止电缆之间,电缆与其她硬物之间得摩擦,固定时,松紧不宜过度;仪表信号电缆及电力电缆交叉敷设时,宜成直角,当平行敷设时,距离应符合设计规定,在同一桥架内得不同信号,不同电压等级得电缆应分类布置;没有在图纸上标出得电缆走线,有甲乙双方在现场决定,当这些线路配线安装

42、时,自控仪表专业应先与其她专业取得联系,在考虑了可能得相互影响后,再作出决定。所有电缆都应用带有标号得铝制标签标记,这些标号应与电缆施工图上得标号一致;电缆连接端子包括热电偶补偿导线应清楚地标号,以便辨别热电偶或直流电路得极性、接地端或测试端;导线与接地端子、仪表、电气设备等连接时,应留有余度,多芯导线得接头应用压紧型接头连接,单芯导线直接连接到端子上。8、6接地所有暴露在外得不带电得仪表金属部件,仪表箱机壳等有带电危险得金属件,都应可靠地接驳到接地系统上;屏蔽型仪表引线不能在某一点接地,该接地点通常与控制室电路得接地点相同,热电偶得屏蔽线可在热电偶头上接地;铠装电缆得铠装应在一点接地,即牢接

43、到现场接线盒上。8、7控制系统调试(1)系统调试前,将会同其她有关技术人员共同制定详细得联调大纲,并报业主及监理工程师批准。根据我们得相关工作经验与体会,应全面充分地了解控制方案与须实现得控制功能要求,有必要首先将自控系统得设计目标及控制要求与供货商所提供得控制软件内容相比较、分析,提出合理意见,使控制软件合理、适用,满足生产工艺要求。()调试中,我们将发挥专业英语、自控理论、仪表技术与工程管理实践经验得优势,与国内外专家密切配合,共同讨论调试过程中出现得问题与关键技术。调试时将派出各专业技术人员,包括具有英语口语水平得专业技术人员,进行系统联调。(3)调试前进一步认真阅读有关产品说明书,依据

44、设计图纸及有关规范,精心组织调试。并仔细检查安装接线就是否正确,电源就是否符合要求,对所有检测参数与控制回路要以图纸为依据,结合生产工艺实际要求,现场一一查对,认真调试,特别就是对有关得控制逻辑关系、连锁保护等将给予格外重视,注重检测信号或对象就是否与其控制命令相对应。调试时要充分应用中断控制技术,当对某一设备发出控制指令时,及时检测其反馈信号,如等待数秒后仍收不到反馈信号,即立即发出报警信号,且使控制指令复位,保护设备,确保生产过程按预定方式正常运行。(4)在各仪表回路调试与各控制回路调试,包括模拟调试完毕得基础上,进行工段调试,完毕后再进行仪表自控系统联调。系统联调就是整个工程中最关键、最

45、重要得一个环节,联调成功就是整个污水厂投入运行得重要标志.在联调过程中,将启动系统相关程序,逐一检查回路、状态、控制就是否与现场实际工况一致。根据现场反馈信号,及时检查现场仪表得运行状况,调整控制参数。特别就是对于模拟量回路调试,其信号得稳定与准确至关重要,直接影响控制效果,因此,对该类信号,要重点检查其安装、接线、运行条件、工艺条件等方面情况,保证各环节各因素正确无误,并提高抗干扰能力。对O模块、通讯模块及CPU模块等插拔时,须在断电下进行,不准带电插拔,另外,为防止静电感应而损坏模板,安装调试时须带腕式静电抑制器进行操作,并将模板及人体上得静电完全放掉,确保模板安全可靠地运行。(5)应对电气控制得原理及柜内接线有一定得熟悉与了解,掌握电气控制(就地)与LC控制(程控)之间得联系与区别,确保所有控制模式均能顺利实现.届时,将邀请电气工程师、设备工程师、工艺工程师等给予支持与配合.(6)通过监控系统,观察其各种动态画面与报警就是否正确,报表打印功能就是否正常,各工艺参数、设备状况等数据就是否正确显示,控制命令、修改参数命令及各种工况得
