收藏 分销(赏)

主要工程项目的施工程序和施工方法.doc

上传人:丰**** 文档编号:4361141 上传时间:2024-09-13 格式:DOC 页数:21 大小:271.50KB
下载 相关 举报
主要工程项目的施工程序和施工方法.doc_第1页
第1页 / 共21页
主要工程项目的施工程序和施工方法.doc_第2页
第2页 / 共21页
主要工程项目的施工程序和施工方法.doc_第3页
第3页 / 共21页
主要工程项目的施工程序和施工方法.doc_第4页
第4页 / 共21页
主要工程项目的施工程序和施工方法.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

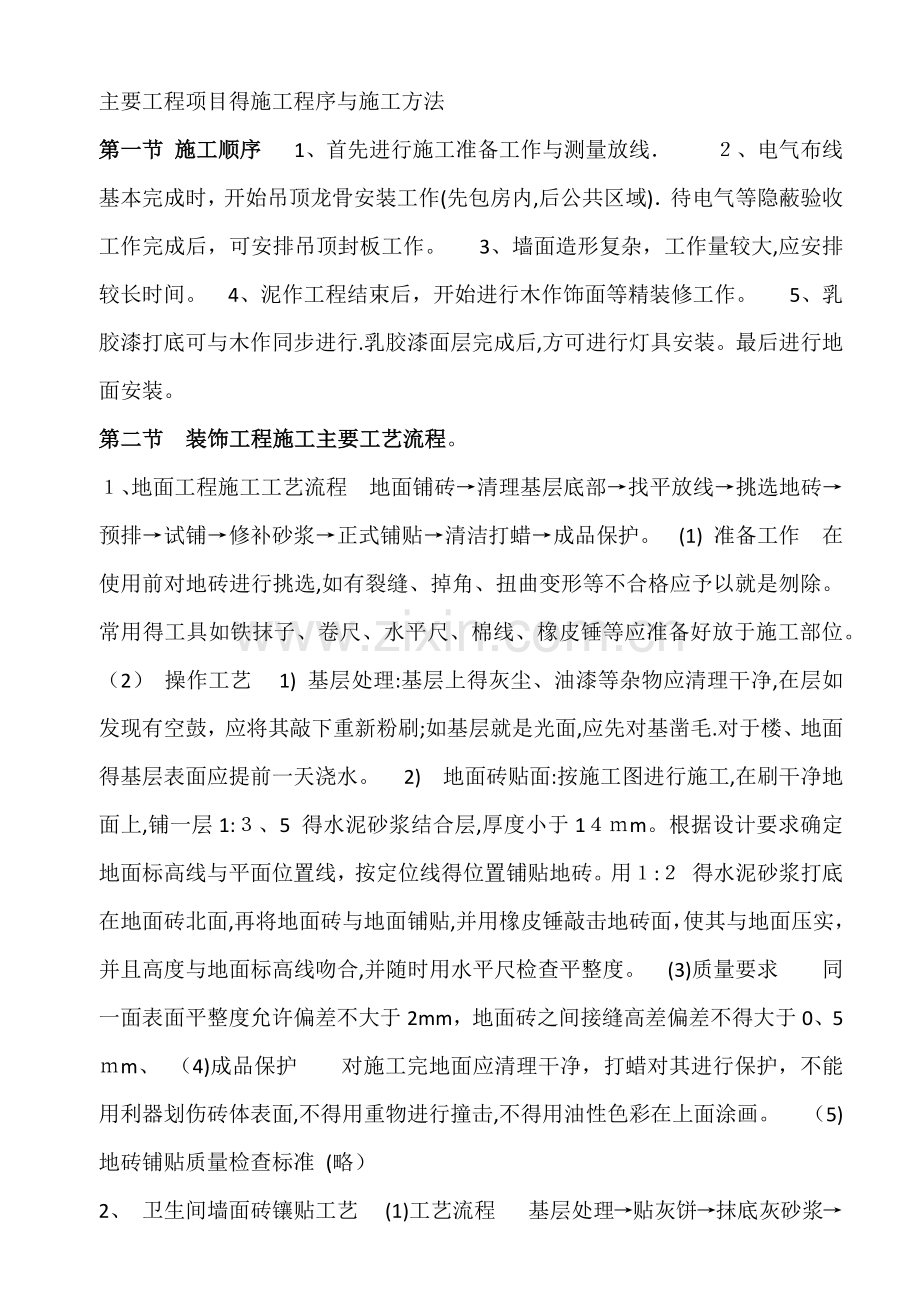

1、主要工程项目得施工程序与施工方法 第一节 施工顺序 1、首先进行施工准备工作与测量放线、电气布线基本完成时,开始吊顶龙骨安装工作(先包房内,后公共区域)待电气等隐蔽验收工作完成后,可安排吊顶封板工作。 3、墙面造形复杂,工作量较大,应安排较长时间。 4、泥作工程结束后,开始进行木作饰面等精装修工作。 5、乳胶漆打底可与木作同步进行.乳胶漆面层完成后,方可进行灯具安装。最后进行地面安装。 第二节装饰工程施工主要工艺流程。 、地面工程施工工艺流程 地面铺砖清理基层底部找平放线挑选地砖预排试铺修补砂浆正式铺贴清洁打蜡成品保护。 (1) 准备工作 在使用前对地砖进行挑选,如有裂缝、掉角、扭曲变形等不合

2、格应予以就是刎除。常用得工具如铁抹子、卷尺、水平尺、棉线、橡皮锤等应准备好放于施工部位。 (2) 操作工艺 1) 基层处理:基层上得灰尘、油漆等杂物应清理干净,在层如发现有空鼓,应将其敲下重新粉刷;如基层就是光面,应先对基凿毛.对于楼、地面得基层表面应提前一天浇水。 2)地面砖贴面:按施工图进行施工,在刷干净地面上,铺一层1:、5 得水泥砂浆结合层,厚度小于1m。根据设计要求确定地面标高线与平面位置线,按定位线得位置铺贴地砖。用: 得水泥砂浆打底在地面砖北面,再将地面砖与地面铺贴,并用橡皮锤敲击地砖面,使其与地面压实,并且高度与地面标高线吻合,并随时用水平尺检查平整度。 (3)质量要求同一面表

3、面平整度允许偏差不大于2mm,地面砖之间接缝高差偏差不得大于0、5m、 (4)成品保护对施工完地面应清理干净,打蜡对其进行保护,不能用利器划伤砖体表面,不得用重物进行撞击,不得用油性色彩在上面涂画。 (5)地砖铺贴质量检查标准 (略) 2、卫生间墙面砖镶贴工艺 (1)工艺流程 基层处理贴灰饼抹底灰砂浆弹线分格排砖浸砖镶贴面砖面砖色缝与擦缝。(2)工艺简述 1) 抹灰前墙面必须清扫干净,浇水湿润。 2) 墙面与四角、门窗口边弹线找规程,弹出垂直线,做灰饼,横线则以楼层得水平线交圈控制,竖向线则以四角,垛得基线控制,每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直 3)抹底层砂浆,先

4、将墙面浇水湿润,然后用1:水泥砂浆刮一道约6m厚,紧跟用同强度等级灰浆与所冲得灰找平,随即用木杆搓毛,终凝后浇水养护.4) 弹线分格,待其六至七成干时,即可按图纸要求进行分格弹线,同时进行面层贴标准点得工作,控制面砖出墙尺寸及墙面垂直、平整。 ) 排砖:根据大样图及墙面尺寸进行横竖排砖,以保证面砖缝隙均匀,符合设计要求,注意大面排整砖以及在同一墙面上得横竖排列均不得有一行以上得非整砖排在次要部位与窗间墙与阴角处,但要注意一致对称 6) 浸砖:面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2 h 以上,取出待表面晾干或擦干净后方可使用。7) 镶贴面砖:在同一分段或分块内得面砖,均为自下向上镶贴

5、,从最下一层砖下口得位置做好靠尺,以此托住第一批面砖,在面砖外皮上口拉水平通线作为镶贴得标准. ()镶贴面砖工程质量通病控制要点: 1) 抹灰空鼓、裂缝:通过基层表面处理,基层平整度偏差控制,砂浆配比控制等措施来加以控制,杜绝这类现象发生。 ) 面砖空鼓,脱落:通过基层表面凿毛,胶粘剂以及砖浸泡 h阴干,砂浆与易性与稠度控制等措施来解决。 3) 面砖接缝不平直,不均匀,墙面凹凸不平:通过找平垂直度,平整度控制,严格选砖弹线预排砖等措施解决。 (4) 墙面砖质量检查标准(略)、 乳胶漆墙面: 基层清理刮腻子打磨基层乳胶漆饰面清理洁净成品保护 (1) 基层面处理:清除面层灰尘残浆污物,要求达到80

6、%以上干透。 () 批腻子底灰:腻子按基层材料配制,一般墙面层用“146”涂料加大白粉调制,混凝土面基层采用配合比(重量比)为滑石粉:羚甲基纤维基:乳涂=140:4:1413 均匀调制。在面层上用腻子往返多次刮涂,使之平整光滑,待干燥后用砂纸磨光扫净。(3) 油刷面油::顺序由上至下,由顶棚到墙身,用排笔或鬃刷或滚筒涂刷二次,每一次干燥后都要进行磨砂施工过程中要注意环境清洁,门、木饰、窗边,地脚线、玻璃等都要粘纸保护,防止污染. 、 卫生间防水工程施工工艺 1) 材料准备 本工程选用优质环保型复合防水涂料(聚氯乙烯),符合国家环保与检测标准。 2) 作业条件 基层找平按1:3 水泥砂浆完成,不

7、空鼓、不起砂,达到一定强度。地面、墙面阴角处做好圆弧形. 3) 施工工艺流程(基层清理涂刷防水涂膜保护层) (A) 基层清理 将基层表面得尘土、砂粒、砂浆、硬块等物清理干净,对所破坏地面处进行找平修补。 (B) 涂膜防水层施工 按照涂料得配合比配制基层处理剂.在正式涂刷之前,先对上下水管根部、阴阳角处加纤维布进行涂刷,待干后,再大面积刷第一遍。等第一遍涂层终凝后(10h),再与第一遍垂直方向涂刷第二遍,以后按上述方法进行第三遍,第四遍,确保涂层达到厚度,厚度为1、21、5m(或根据建设单位与设计要求)。必要时在基层面上加铺无纺布。 () 闭水试验 待防水层完全干后(涂刷后10h)进行8h 闭水

8、试验,确认不漏水后进行下道工序。)质量标准 () 保证项目 (a) 涂膜防水得品种、牌号及配合比,必须符合设计要求与有关规范要求,每批产品应附有出厂合格证。 (b) 不允许出现空鼓、开裂、气泡、褶皱,粘结牢固. () 涂膜配合比准确,搅拌均匀。 (d) 立管涂刷高度为200mm,淋浴立面高度为10m,洗手台面立面高度为400,其她均为3mm。 (B) 基本项目 () 涂刷方法、搭接、收头应符合施工规范要求。 (b) 涂膜防水层应涂刷均匀,不能有损伤,厚度不匀等缺陷。5)成品保护 (A) 已涂刷好涂膜防水层,应及时采取保护措施,不能损坏,操作人员不能穿戴钉子鞋作业 () 涂膜防水层施工后,采取必

9、要封闭,待凝固后,即可做好防水砂浆保护层5、电气安装工程施工工艺流程: 墙面管沟凿槽安装PVC管道及接线盒测定线盒线盒标高后固定配管隐蔽验收选择导线管内穿线线路检查绝缘测试灯具、开关、插座安装通电试验清理收尾工程交付使用。 第三节 墙面工程 本制作工程墙面工艺性要求强得施工项目主要有:乳胶漆、油漆、瓷砖等。1、乳胶漆工程(1)基层处理 混凝土及抹灰基层面处理:用稀盐酸进行除碱处理,满刮腻子,将混凝土与抹灰面孔气孔、麻点、凹凸不平填刮平整、光滑。 石膏板基层处理:钉帽防锈漆二遍,批刮腻子,主要在对缝处与螺丝孔位处,处理好板缝后,贴牢接缝带,贴平整,再批刮、修整。 不同材质处接缝应粘贴接缝带.涂刷

10、防潮层(酚醛清漆)与底胶。(2)喷一遍较稀得乳胶漆。 (3)调配高级腻子修补不平处,打磨平滑。 (4)喷乳胶漆面漆。 第四节 墙面贴瓷砖 (1)基层处理 砼墙面处理:采用火碱或其它洗涤剂将大模板上得隔离剂清洗干净,并用清水刷洗后,甩上1:1水泥砂浆,再将31 07胶+70%水拌水泥浆,甩成小拉毛,2d后抹成1:3水泥砂浆底层。砖墙处理:先剔除砖墙面上多余灰浆并清扫浮土,然后用清水打湿墙面,抹:水泥砂浆底层 釉面砖在粘贴前几小时充分浸水,以保证粘贴后不至于因吸走灰浆中水分而粘贴不牢 墙面也应充分湿水。()施工要点: 选砖、分类码放。 突出物、管线穿过得部位支撑处,不得用碎砖粘贴应用整砖套割吻合,

11、突出墙面边缘得厚度应一致。如有水池框等部位施工,应从中心开始,向两边分贴。施工中如发现有粘贴不密实得釉面砖,必须及时取下补灰重贴,不得在砖口处塞灰,以免产生空鼓. 为保证粘贴强度,在水泥砂浆中掺入水泥量约3得107胶. 第五节 地面工程 本工程地面工程主要为防水工程、地砖。一、防水工程 a、地漏节点:地漏口周围用细石混凝土封堵严密,地漏上口与找平层接头用嵌缝膏填缝,地面面层坡向地漏,减少地面积水现象,防水层可做二遍聚氨脂防水涂料,施工要求防水层延伸入排水管面。 b、墙地面连接处防水:在连接部位增做一层防水附加层,附加层延伸至地面与墙面,延伸长度或高度,按防水设计要求确定. c、坐式大便器下水口

12、防水:下水管穿楼板时,洞口处灌填细石砼,用20m厚1:水泥沙浆抹找平层,做聚氨脂防水层二道,防水层延伸入排水管内,大便器安装在管上后,接口用油膏填嵌。 d、蹲式大便器下水口防水:防水层要做到下水口上,便器就位后,出水口与下水管密封填严.二、地砖地面 (1)光滑地面应凿毛处理,深度50mm,间距30mm并冲洗残留得砂浆、尘土、油漆等。 (2)弹线、定位 对角定位 直角定位 (3)设置标准高度面 (4)扫素水泥浆一道。瓷砖要在施工前浸水,浸水时间不少于两个小时,然后取出晾至手按砖背无水迹,方可贴砖。 (5)水泥应饱满抹于砖背面,并用橡皮锤敲定。一边铺贴、一边用水平尺检测,同时擦去表面水泥浆。为保证

13、粘结强度,砂浆中掺入水泥重量得10%107胶.缝宽留置应由甲方确认,按甲方要求做好样品并经甲方确认后,方可大面积施工。 ()养护2天,进行水泥勾缝. (7)瓷砖得水泥浆嵌缝硬化后,要清洗表面.必要时用布或棉纱蘸稀盐酸擦洗一遍。再用清水冲洗干净. (8)对于抛光砖,为防止光度受损,可先上一遍蜡,最后交工前再做清洁上蜡。 第六节 油漆工程 第一条 质量要求墙面平整、洁净、无凹凸、无污迹。 2、涂料颜色一致,无色差。 3、刷涂饱满均匀,无漏刷、接搓、起皮、流挂等现象。 第二条 施工工艺、施工条件 (1)选用设计所要求得合格乳胶漆。 (2)墙柱表面基本干燥,基层含水量不大于8;门窗安装完毕,地面施工完

14、毕;过墙管道洞口等处应提前抹灰找平,环境温度应保持在5以上。 、操作工艺 ()清理墙柱表面,铲除灰渣,起皮与松动部分并打扫干净. (2)修补墙柱表面,补平坑洞、缝隙,干燥后用砂纸磨掉凸出部分,扫净浮尘土 。 (3)刮腻子:其遍数可由墙面平整度决定,一般分为两遍.第一遍要横向满刮,接头处不留搓,收头要干净平顺,待干燥后,用砂纸磨去浮腻子及斑迹,清扫墙柱有面.第二遍要竖向满刮,干燥后用砂纸磨平并扫平净。 (4)刷第一遍乳胶漆:涂刷顺序就是由顶板开始,再到墙柱面,应先上后下,从一边开始向另一边推行。涂刷工具要干净、无杂物、不脱毛,涂刷时应顺刷,相应衔接要好。乳胶漆干燥后,复补腻子,待其干燥后用砂纸磨

15、光,打扫浮尘。 (5)刷第二、三遍:操作要求同第一遍。涂刷注意均匀,不得露底,表面光洁,平滑。 (6)注意保护涂层表面,关闭门窗,以防风雨砂尘污染。 第三条 检验标准与方法 所有内墙水溶性涂料满足JG/T23-91及Q/QAYO2196得规定. 1、涂料工程应待涂层完全干燥后,方可进行验收. 、验收时,应检查所用得材料品种、颜色应符合设计与选定得样品要求。 、施涂涂料表面得质量,应符合下表得规定. (一) 围墙工程 土建工程主要施工方法1. 土方工程:土方开挖 基础工程得基槽、基坑土方开挖采用机械挖土、人工清槽得方式施工,开挖放坡系数拟采用 1: 0、5, 挖至基底设计标高,0mm 土层人工清

16、底. 留开挖时, 设计为天然地基承重,基槽按标高挖好后,要防止雨水及地下水浸泡,而降低 地基得承载力。2. 土方回填. 回填土分层铺摊与夯实,采用振动打夯机,每层铺土厚度为 0mm,每层至 少夯打三遍,要求一夯压半夯。 砌体工程 砌砖施工材料要求: A、砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单 B、水泥:水泥品种与标号应根据砌体部位所下环境选择 、砂子:中砂。作业条件: A、按设计弹出围墙轴线。 、按标高立好皮数杆,皮数杆得间距以 0m 为标准. 砌筑要点: A、砖浇水:粘土砖必须在砌筑前一天浇水湿润,以水浸入砖四边 50m为宜,含水率为 1%。B、砂浆搅拌:砂浆配合比应采用

17、重量化,计量精度水泥为2%,砂、灰膏控制 在5%以内。宜用机械搅拌,搅拌时间不少于 1、5 分钟. C、砂浆:应满足下列要求: D、经过标准养护 小时硬化后应达到设计规定得强度。 E、砂浆在运输与使用时,不得产生泌水、分层、离析等现象,要保证砂浆组分 得均匀性。F、现场存放得砖场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放, 避免损坏,应尽量减少二次倒运. G、根据墙体尺寸与砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地减少 现场切割量. H、外墙角处,砌块应分皮咬嗟,交错搭砌。 、砌体得水平灰缝厚度一般为 812mm;垂直灰缝宽度一般为 8-12m. 抹灰(勾缝)工程 抹灰工程主要

18、抹灰(勾缝)工程 1、施工准备:检查、验收围墙结构表面平整度、垂直度、强度就是否符合设计要求,否则要 进行返工。 检查电气预埋管及各种预件安装就是否符合设计要求 2、操作过程: 。抹水泥砂浆罩面灰:底层砂浆抹好后第二天,将墙面湿润后,进行抹罩面灰 得工作,抹时先薄薄地刮一道使其与底层抓牢,搓着抹第二遍,用大杠刮平找 直,用铁抹子压实压光。 1. 管道灌水试验试验前,管道外观质量已验收合格,管道未回填土且沟槽内无积水,封堵全部预留孔,管道两端堵头承载力经核算应大于水压力,同时对管道内部进行检查,要求无裂缝、小孔等缺陷,并清除管内残渣、垃圾、杂物等。试验前检查合格后,方可进行灌水试验.检验方法:

19、满水15i水面下降后,再灌满观察5mi,液面不降,管道及接口不渗漏为合格沟槽回填施工方法(二) 沟槽回填(一) 排水管道施工完毕并经检验合格后,沟槽应及时进行回填。(二) 沟槽回填施工质量得好坏,直接影响今后排水管道得使用寿命与工程运行得好坏,就是极其重要得环节。(三) 回填时夯实两边填料,动作不能过猛,以免挤坏管道接口,而且应尽量让两人沿管对称填筑,该部分得密实度应达到95。(四) 管顶以上0、7m范围内,必须用人工回填、夯实,严禁使用机械推土滚压回填;管顶0、7以上部位得回填,可采用机械从管道轴线两侧同时回填、夯实或碾压。(五) 填土含水量:在夯实前应先试验,得到符合密实度要求条件下得最优

20、含水量与最少夯实遍数.(六) 人工填土方法:从场地最低部分开始,由一端向另端由下而上分层铺填。每层虚铺厚度,每层控制在305,采用蛙式打夯机夯打密实。(七) 填土基底要求:回填前应先将基底得建筑垃圾、积水、淤泥与杂物清理干净,并应采取措施防止地表滞水流入填方区。(八) 回填石屑时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm得砖、石等硬块,在抹带接口处周围,应采用细颗粒石屑回填回填土时不得损伤管道及其接口,回填石屑应适当高出原地面,以留有自然沉陷得余量。(九) 回填石屑每层得压实遍数,应按要求得压实度、压实工具、虚铺厚度。(十) 石屑运入槽内时不得损伤管节及其接口,并应符合

21、下列规定:根据一层虚铺厚度得用量将回填材料运至槽内,且不得影响压实得范围内堆料;(十一) 分段回填压实时,相邻段得接茬应呈接梯形,且不得漏夯; 项次 项目 检验方法 掉粉、起皮 不允许 2 漏刷、透底 不允许 反碱、咬色 不允许 4喷点、刷纹 1正视喷点均匀,刷纹通顺 5流坠、疙瘩、溅沫 不允许 颜色一致,无砂眼 6颜色7 装饰线、分色线平直(拉线检查,不足拉通线检查)偏差不大于mm8 门窗、灯具洁净 第四条 注意事项 1、避免工程质量通病:透底、接搓明显、刷纹明显、颜色不一致等。、产品保护: (1)墙柱表面得乳胶漆未前,不得清扫地面;干燥后要防止表面沾水。(三) 墙面空鼓、开裂整治工艺1.

22、原材料控制1) 水泥进场时应对其品种、等级、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其她必要得性能指标进行复验,其质量必须符合现行国家标准得规定。当使用中对水泥质量有怀疑或水泥出厂超过3个月时,应进行复验,并按复验结果使用.2) 砂浆拌制后必须及时用完,当温度不超过30度时,水泥砂浆应在3小时内用完,混合砂浆应在小时内用完,当温度超过30度时,水泥砂浆应在2小时内用完,混合砂浆应在3小时内用完。2. 挂钢丝网片在不同材料交接处,以及墙体各种线管开槽处、较大水电箱得背部应使用保温钉固定钢丝网片,限制不同材料间不同得收缩应力,从而减少空鼓裂缝,本工程不同材料间钢丝网片每边搭接12

23、5m,线槽处钢丝网片每边搭接10mm。1. 填充墙墙顶塞缝必须在墙体砌筑完毕15天以后,使墙体完全稳定,防止塞缝后墙体继续沉降,使墙顶与结构面脱开,粉刷后造成空鼓;墙顶塞缝使用C20细石混凝土,必须用小抹刀塞密实.2. 蒸压加气混凝土砌块、烧结多孔砖得产品龄期不应小于28天。龄期2 前得砌块收缩不仅数值大,而且发展快。3. 蒸压加气混凝土砌块等轻质墙体,当墙长大于5时,应增设间距不大于3m 得构造柱;每层墙高得中部应增设高度为120mm,与墙体同宽得混凝土腰梁,砌体无约束得端部必须增设构造柱,预留得门窗洞口应采取钢筋混凝土框加强.减少应墙体结构得变形产生粉刷空鼓与裂缝。4、发现墙面有开裂或空鼓

24、后,应及时用粉笔在空鼓裂缝处划出范围,然后用切割机切除空鼓裂缝处得粉刷层,切割范围大于空鼓裂缝100m,切割后将空鼓裂缝处得粉刷层打凿干净,一直遭到墙体基层,混凝土墙面与砌块墙面均需对基层清洗干净后凿毛与涂刷界面剂,然后用抗裂砂浆抹底层砂浆,抹灰厚度控制在10m以内,并对表面进行拉毛处理,第二天再用抗裂砂浆抹面层粉刷,在进行收光,最后浇水养护,半个月后再次进行空鼓裂缝检查,直至无空鼓裂缝发生。序号项目允许偏差(mm)检查频率检查方法范 围点 数槽底高程0,-30两井之间3用水准仪测量槽底中线每侧宽度不小于规定6挂中心线用尺量每侧3点3沟槽边坡不小于规定用坡度尺检验每侧计点、排水工程 )雨水管道

25、 400600钢筋混凝土管152、5m。管枕采用砖砌筑,接口采用M1水泥砂浆钢丝网抹口,10cm厚C20混凝土基础。 雨水检查井直径为1000,采用70得铸铁井盖全线共座。 由于地下水位较高、加上前几天下雨量较大,砂土与粘土之间交接处流砂现象严重,渗水量大,且流砂层离地面只有、1、0,井点降水困难较大,现采用大开挖,用挡板支撑,明降水得施工方法来排放管道。 雨水口进水井 雨水口进水井15座,雨水口进水井与主井之间采用P00与100管粘接。 2) 污水管道 30钢筋混凝土管10m。管枕采用砖砌筑,接口采用M0水泥砂浆钢丝网抹口,10c厚C20混凝土基础. 污水检查井直径为100,采用700得铸铁

26、井盖。全线共3座。3) 号化粪池一座,(规格:570*194020)具体施工见:江苏省给水排水通用图集苏S 401。热网整治器具热网整治二、土方方案施工工艺:定位放线高程测量计算纵坡比洒灰线机械、人工开挖、清理检测标高人工整修验槽。施工准备: 1、1土方开挖前,根据设计与施工技术规范要求,应沿管道长度方向采用人工挖探坑得方式对地下障碍物进行排查,探坑深度不小于管道埋深,凡在施工区影响工程质量得软弱土质、淤泥、腐殖土、垃圾、废弃得回填土及地下、地上障碍物,应全部清除与处理完毕 1、2根据设计院给定得永久性控制坐标与水准点,按构筑物总平面要求,引测到现场,对构筑物得位置或场地得定位控制线,标准水平

27、桩及开挖得灰线尺寸必须经过检验合格并得到监理工程师检验合格后,方可进行土方开挖。 基坑土方开挖严格按照设计图纸及国家有关规范计算坡比,进行开挖,如遇到不良地段,及时与监理及业主进行沟通,重新计算坡度,确保基坑安全稳定后方可开挖 1、3在施工区域内设置临时或永久性排水沟,将地面水排走或排到低洼处,再设水泵排走。夜间施工时,应有足够得照明设施,在危险地段应设置明显标志。并要合理安排开挖顺序,防止错挖或超挖。1、根据土方与基础工程规模、工期长短、施工质量,安排修建简易得临时性生产与生活设施,同时施工机械进入现场所经过得道路与便道设施等,应事先经过检查,必要时进行加固或加宽等准备工作. 1、选择土方机

28、械,应根据施工区域得地形与作业条件,土得类别与厚度,总工程量与工期综合考虑,以能发挥施工机械得效率来确定,作好设备调配挖掘机采用履带式挖掘机挖土,自卸车运土。对进场挖土,运输车辆及各种辅助设备进行维修、检查、试运转,并运至使用地点就位,准备好施工用料及工程用料,按施工平面图要求堆放. 2、操作工艺: 、1采用机械开挖应根据工程范围、施工机械条件、进度要求等合理选用施工机械, 以充分发挥机械效率,节省机械费用,加速进度.当机械施工无法作业得部位与修整边坡坡度,清理基底等,均应配备人工进行。 、土方开挖应从上到下分层分段依次进行,随时作成一定坡势,以利泄水在开挖过程中,应随时检查边坡得状态,根据土

29、质变化情况,应做好基坑得支撑准备,以防坍陷。开挖基坑,不得挖至设计标高以下,如不能准确地挖到设计基底标高时,可在设计标高以上暂留3cm左右土层,采用人工清底。 2、3在土方开挖后,距基底设计标高50m处,抄出水平线,钉上小木橛,然后用人工将留土层挖走,同时由两端轴线引桩拉通线,检查基坑尺寸,确定基坑宽度,以此修整基坑,最后清除基坑土方,抄底铲平。 2、4开挖基坑得土方,在场地有条件堆放时,一定留足回填需用得砂砾土,多余得土方,应一次运走,避免二次搬运在挖方上侧弃土时,应保证边坡与直立壁得稳定,当土质良好时,抛于基边得土方或材料,应距坑边缘0。8m以外,高度不宜超过1.5m。 、5土方开挖一般不

30、宜在雨季进行,有特殊要求得工程,在开挖时,工作面不宜过大,应逐段、逐片分期进行,雨期施工在开挖基坑时,应注意边坡稳定,必要时可适当放缓边坡坡度,或设置支撑,同时应在基坑外侧围以土堤或开挖水沟,防止地面水流入,经常对边陂、支撑、土堤进行检查,发现问题要及时处理 3、 防护:基坑开挖完成后应保护所有得基坑得底部,达到设计要求得标高、坡度边缘纵断面要求,并不得有松散得岩屑。所有得基坑不受暴雨得迳流损坏,所有得基坑应保持无水得状态。基坑开挖深度超过1、5米,应用木料或其它准许得方法适当得加以支撑。 4、 地下管线得保护在土方开挖过程中,应注意不得扰动或损坏在施工过程中遇到得现有得与正在使用得排水管、煤

31、气管、给水干管、电力电缆、或其它地下得工程,如发生损坏应立即通知工程师与有关部门. 三、地基处理 施工工艺:槽底处理弹线地基处理槽底处理必须符合图纸要求三、回填 1、施工准备: 1、回填前,应对基础、地下防水层保护进行检查验收,并办好隐检手续,经监理工程检查验收合格后,方可进行土方回填工作。、填土前应将基坑底或地坪上得垃圾等杂物清理干净,必须清理到基础底面标高,将回落得松散垃圾、砂浆、石子等杂物清除干净. 、3施工前根据工程特点、填料种类、设计压实系数、施工条件等合理确定填料含水率控制范围,虚铺厚度与夯实遍数等参数,重要回填土方工程,其回填参数应通过压实试验来确定。 1、4施工前,应做好水平标

32、志,以控制回填土得高度或厚度,如在基坑或管沟边坡上,每隔3m钉上水平橛。 2、操作工艺: 2、1检验回填土得质量有无杂物,粒径就是否符合规定要求,以及回填土得含水量就是否在控制地范围内,含水量偏高,采用翻松,晾晒或均匀掺入干土等措施,如回填土得含水量偏低,采用预先洒水润湿等措施. 2、2先夯实原土,管到底部、两侧及顶部均用筛过得细砂填实,砂粒1-m,禁止使用锋利得颗粒及石块,以免破坏管道保护层. 2、3回填土应分层铺摊,每层铺土厚度应根据土质、密实度要求与机具性能确定。一般蛙式打夯机每层铺土厚度为50-00mm;人工打夯不大于250m,每层铺摊后,随之耙平,回填土每层至少打三遍,打夯应一夯压半

33、夯,行行相连,纵横交叉,施工时严禁采用水浇,使土下沉。每层压实厚度不超过30m,压实系数不小于0、95、2、管道胸腔回填时,两侧必须同时回填,防止管道中心线偏移.2、5在回填与压实过程中,对任何导管、管道等应采取可靠得保护措施,以免导管及管道产生破坏.瓷砖墙面面层施工方案(一)一、部位:卫生间、盥洗室、开水间,从地面贴至吊顶 二、构造 1、图纸上做法(苏J9501 2/5) 1厚釉面砖,白水泥浆擦缝 6厚1:、1:、5水泥石灰膏砂浆结合层 3 12厚1:3水泥砂浆打底 、加气砼砌体实际做法 15厚釉面砖,白水泥浆擦缝 2 厚1:0、:2、水泥石灰膏砂浆结合层 3 12厚1:1:6水泥砂浆打底

34、4 加气砼砌体,满铺钢丝网一层 三、施工1、材料要求 水泥:R32、5以上普通水泥或矿渣水泥.白水泥:R2、5以上普通水泥或矿渣水泥。 砂:中砂,应用窗纱过筛,含泥量不大于3。 瓷砖:按mm差距分类选出1个规格。要求砖角方正、平整、颜色均匀,无凸凹扭曲与裂缝、夹心等现象。 石灰膏:必须充分熟化2、施工准备 (1)墙面抹灰基层处理 A、砖石、砼与加气砼砌块墙面得基层表面凹凸太多得部位,事先进行剔平或或砂浆补齐(加气砼砌块用混合砂浆)。表面得砂浆污垢、油漆等事先应清除干净。 B、门窗口立墙交接处,应用水泥砂浆或混合砂浆嵌填密实. C、墙面脚手孔洞,应堵塞严密,水电、通风管道通过得墙洞与楼板洞,凿除

35、墙后安装得管道洞、开关盒等处用1:水泥砂浆填嵌堵严。 D、基层用C-40-1界面剂,按水灰比1:3得比例将界面剂调匀,放置50分钟后,用铁扳粉刷于基层上,粉刷厚度为2mm,或涂刷合成树脂乳液,使其基层渗吸得到适当调整。 E、加气砼砌体墙,铺贴钢丝网. 抹底层灰、中层灰、抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直,弹出准线与墙裙、踢脚板线。 B、室内墙面、柱面得阳角与洞口得阳角做1:2水泥砂浆抹出护角,护角高度不应低于2m,每侧宽度不小于50mm.做法:根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2水平砂浆分层抹平,待砂浆稍干后,再用捋角器与水泥浆捋出小圆角。 C、抹底层灰、

36、中层灰。底层灰用1:6水泥石灰膏砂浆。先洒水湿润,底层灰均要挤入钢丝网得缝隙中,抹得要薄,待底灰78成干再抹第二遍(中层灰),底层灰、中层灰共12mm。 (2)水电管线已安装完毕,管洞堵好。 ()门窗框、扶手、阳台板已安装好,位置正确,连接处得缝隙,应用水泥砂浆(或混合砂浆)分层嵌塞密实。 ()脸盒架、镜钩等预埋木砖已正确安置. (5)墙面弹好水平线。 (6)瓷砖得湿润。瓷砖放入清水中浸泡小时以上,晾干后方可镶贴(7)预排。预排时要注意同一墙面得横竖排列,不得有一行以上得非整砖。非整砖行应排在次要部位阴角处;预排时,要注意用接缝处宽度调整砖行。设计无规定时,按缝宽度可在11、5mm之间;在突出

37、得管线、灯具、卫生设备得支承部位,用整砖套割吻合,不能用非整砖拼凑镶贴,以保证饰面得美观。有脸面、镜箱得墙面,应从脸盒下水管中心向两边排砖。 3、施工要点 (1)按设计要求,挑选规格、颜色一致得瓷砖,底子灰抹后一般养护12天,方可进行镶贴。 (2)镶贴前要找好规矩。算好纵横皮数与镶贴得块数,划出皮数杆,定出水平标准,进行预排 ()先用废瓷砖,按粘结层厚度,用砂浆贴灰饼然后上下挂直,横向拉平. (4)铺贴时,根据已弹好得水平线,在最下面一皮砖得下口放好直尺,然后用水平尺检验,作为贴第一皮砖得依据. ()镶贴每块瓷砖,使其与基层粘结密实牢固,凡遇粘结不牢固,缺灰情况下,应取下瓷砖重新粘结,不得在砖

38、口处塞灰、防止空鼓。 (6)镶贴时,一般从阳角开始,使不成块得留在阴角,先贴大面,后贴阴阳角、凹槽。 ()如墙面有孔洞,应先用瓷砖上下左右对正孔洞划好位置,然后将瓷砖用胡桃钳子(如图所示),钳去局部,再镶贴。 ()瓷砖镶贴:在地面水平线嵌上一根八字尺或直靠尺,用水平尺校正,作为第一行瓷砖水平方向得依据。镶贴时,瓷砖得下口应在八字尺或直靠尺上,这样可防止釉面砖因自重而向下滑移,以确保其横平竖直。 镶贴釉面砖宜从阳角开始,并由下往上进行镶贴一般用1:(体积比)水泥砂浆,为了便于操作,可掺入不大于水泥用量得石灰膏,用装有木柄得铲刀,在瓷砖得背面刮满刀灰,厚度为68mm,按所弹得尺寸线,将瓷砖坐在八字

39、尺或直靠尺上,贴于墙面用力按压,使其略高出标志块,用铲刀木柄轻轻敲击,使瓷砖紧密粘于墙面,再用靠尺按标志块将其校正平直镶贴完整行得瓷砖后,再用长靠尺横向校正一次。对于高出标志块得应轻轻敲击,使其平齐;若低于标志块(即亏灰)时应取下瓷砖,重新抹满刀灰再镶贴,不得在砖口咱塞灰,否则会产生空鼓。然后依次按上法往上镶贴,镶贴时,应尽量注意与相邻瓷砖平整,以及竖直方向得垂直与水平方向得平整,如因瓷砖得规格尺寸或几何形状不等时,应在镶贴每一块瓷砖时随时调整,使缝隙宽窄一致。当贴到最上一行时,要求上口成一直线。上口如没有压条(镶边),应使用一面圆得釉面砖,阳角得大面一侧用圆得釉面砖,这一排得最上面一块应用二

40、面圆得釉面砖. ()清洁面层:瓷砖贴完后,用清水将瓷砖表面擦洗干净.按缝处用白水泥擦嵌密实,并将瓷砖表面擦净。全部完工后,要根据不同污染情况,用棉纱、砂纸清理,用稀盐酸刷洗,并紧跟着用清水冲净。 四、质量标准与允许偏差 镶贴瓷砖允许偏差五、控制项目 1、主控项目 ()面砖得品种、规格、图案、颜色与性能应符合设计要求。 检验方法:观察、检查产品合格证书、进场验收记录、性能检测与复验报告. (2)饰面砖粘贴工程得找平、防水、粘结与勾缝材料及施工方法,满足符合设计要求与国家技术标准规定。 检验方法:检查产品合格证书、复验报告与隐蔽工程验收记录 (3)饰面砖粘结必须牢固。检验方法:检查样板件粘结强度检

41、测报告与施工记录。 ()满粘法施工得饰面砖工程无空鼓、裂缝。检验方法:观察;用小锤轻击检查。 2、一般项目 (1)饰面砖表面应平整、洁净、色泽一致,无裂痕与缺损。 检验方法:观察检查。 (2)阴阳角处搭接方式,非整砖使用部位应符合设计要求。 检验方法:观察检查 ()墙面突出物周围得饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴脸突出墙面得厚度应一致. 检验方法:尺量检查。(4)饰面砖接缝应平直、光滑,填嵌应连续、密实;宽度与深度应符合设计要求。 检验方法:观察;尺量检查。 (5)有排水要求得部位应做滴水线(槽)。滴水线(槽)应顺直,流水坡向应正确,坡度符合设计要求 检验方法:观察;尺量检查 (6)

42、允许偏差与检验方法见上表。停车场扩建项目第二节 施工准备 、 现场交接安排 我公司在收到中标通知书后施工人员即进驻施工现场,进行现场交接验收,其重点就是对各控制点、控制线、标高等进行复核、检查,并准备场布,以使整个现场符合施工要求,落实好生活区与生产区得临时设施建设。这些工作将在最短时间内完成。 2、 技术准备 我公司在收到中标通知书后,立即组织施工员、关砌、翻样等有关人员着手进行技术准备,仔细熟悉研究施工图纸,接好图纸会审工作,了解设计意图及相关细节。开展钢筋翻样、木工翻样得技术交底等准备工作,同时编制各工种得详尽施工作业指导书,以便从工程开始就受控于系统管理,确保工程质量与进度。 3、机具

43、设备准备 接到中标通知书后,我公司立即组织机具设备进场。立即安排挖掘机、搅拌机等设备进场。测量仪器采用目前市场上最先进得全站仪、经纬仪与精密水准仪。确保测量放线与高程得准确。 4、 材料计划准备 一旦中标,我们将根据设计施工图纸进行翻样工作,根据翻样出来得各种材料清单,及时选派专人配合业主选择钢筋等原材料供应商,并列出原材料到货计划,有条不紊地组织采购工作。同时也按照施工组织设计得施工工序,列出周转材料得进场计划,按时到货,以确保工作顺利施工5、 人员准备 中标后我们将派遣先锋部队进驻工地进行施工总平面工作安排,所有施工管理人员将就位,工人将分批按进度要求进驻现场到位,技术工、操作工都按设置得

44、要求进行分批就位。 第三节施工方案选择 一、现场文明施工管理与规划严格执行南昌市建设局“南昌市建设工程现场文明施工管理规定. 二、基坑内采用排水明沟、集水井内抽水排水体系。 三、施工缝得设置与处理:为了保证混凝土浇筑质量,本工程混凝土地面时尽量一次性完成。不留施工缝。 四、混凝土采用现场商品混凝土.混凝土浇筑以泵送为主。输送泵主要用于浇筑泵车到不了得地方。 五、施工现场沿建筑物四周搭设人行通道防护棚. 六、所有工序均遵循“先样板,后施工”得原则. 第四章 施工进度计划及保证措施 根据本工程得特点,现采取下面原则进行施工,本工程遵循先地下后地上,先主体后围护,先结构后装饰得原则,划分各个施工阶段

45、:基础工程、主体工程、及装饰工程。本工程分为二个施工段。 第一节施工流程 1、基层工程施工顺序 基层工程施工顺序:测量定位、放样开挖基层土方铺设下水管道浇筑砼垫层制作钢模浇基层砼预埋件安装2、地面上工程施工顺序: 地面上工程施工顺序 制作安装模板-浇筑砼-制作安装钢棚、护栏-浇筑地面砼-铺设吸水地砖。 第二节 施工进度计划安排.1施工总进度计划安排详见附录施工总进度计划图。 2.1。1本工程根据甲方需求得工期:厂前区停车场为32天,停车场为74天。而根据我司将按甲方规定得时间进行安排。施工期间有雨季,较长时间不能完全正常施工,故实际施工时应尽量往前赶。为实现业主提出得工期目标,基层工程完工后再

46、进行面层施工,协调土建与钢结构等一些关系,合理安排各工种得搭接,避免返工、窝工现象得发生。 2.本工程为充分利用时间与空间,拟进行平行流水立体交叉作业,尽量实现均衡施工与缩短工期,各工种密切合作,协调施工,杜绝事后返工得现象发生. 2.1。3具体实施时应明确职责,由项目经理负责进度得统筹管理。围绕进度来落实设备、资金、劳动力、材料等资源得调配与均衡。 第三节 工程进度保证措施 。1推行全面计划管理,严格控制里程碑计划得完成,采取长计划短安排,大 片包干及时调整,定期开调度会议与碰头会,坚持日平衡,周调度,以日计划保周计划,周计划保旬计划,旬计划保月计划,以保证整个计划得实现。 。认真做好施工准备,组织人员,材料,施工机械尽快进场,搞好各项临时设施,为顺利施工创造有利条件。 。3按程序组织文明施工,安排计划时应将整个工程瞧作一个系统工程。在施工程序得编制过程中,除了精心编制主体工程本身得施工程序外,还应考虑与其它专业得协调、配合,并且在主体工程完工后能为其她专业装修,设备安装工程等创造良好得条件,特别在施工当中,加强施工生产调度,组织协调好土建,安装与装饰得交叉作业与分段流水施工。 。强化项目管理,推行项目法施工,实行项目经理负责制对施工全过程负责,统

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
