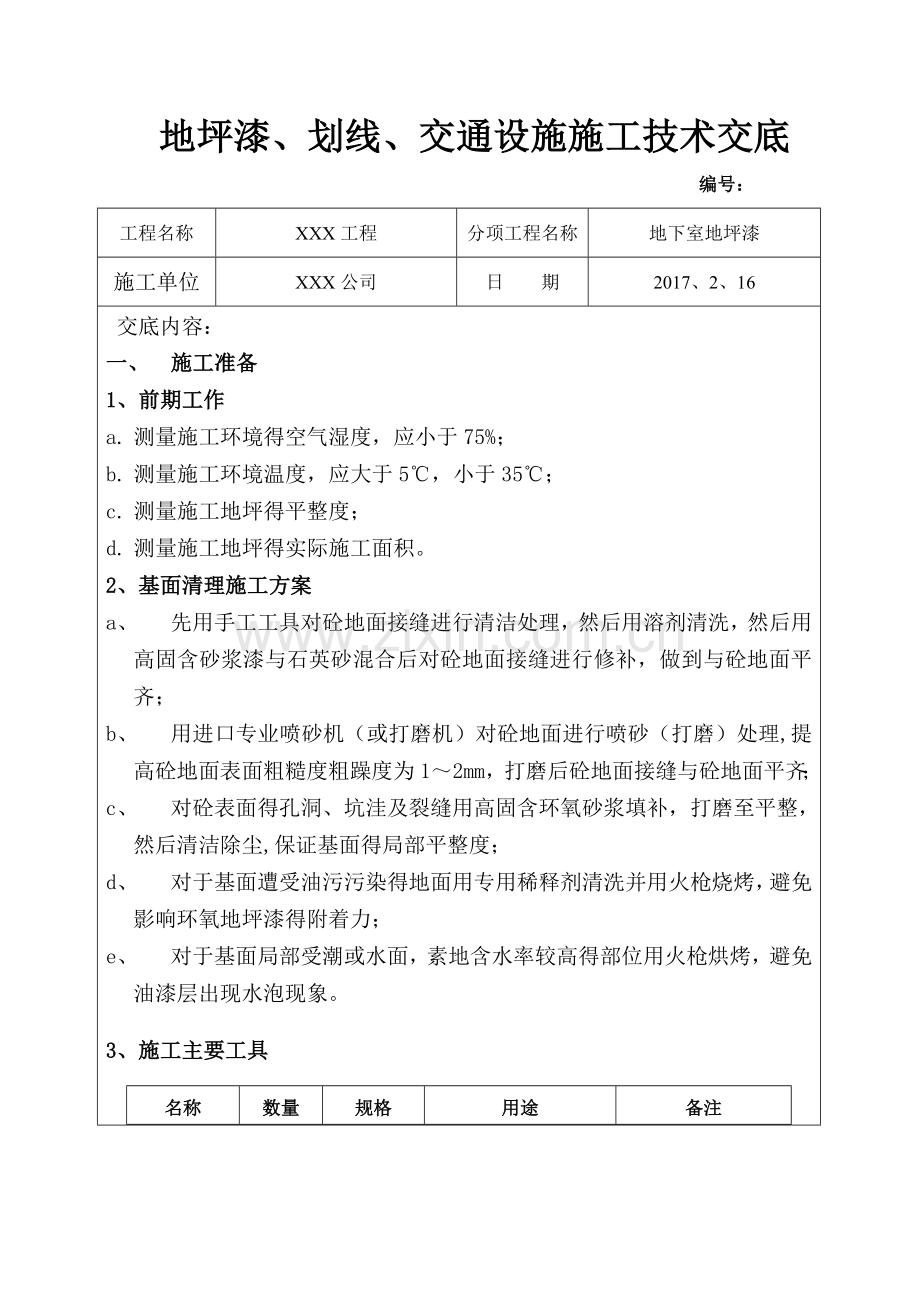

地坪漆、划线、交通设施施工技术交底
编号:
工程名称
XXX工程
分项工程名称
地下室地坪漆
施工单位
XXX公司
日 期
2017、2、16
交底内容:
一、 施工准备
1、前期工作
a. 测量施工环境得空气湿度,应小于75%;
b. 测量施工环境温度,应大于5℃,小于35℃;
c. 测量施工地坪得平整度;
d. 测量施工地坪得实际施工面积。
2、基面清理施工方案
a、 先用手工工具对砼地面接缝进行清洁处理,然后用溶剂清洗,然后用高固含砂浆漆与石英砂混合后对砼地面接缝进行修补,做到与砼地面平齐;
b、 用进口专业喷砂机(或打磨机)对砼地面进行喷砂(打磨)处理,提高砼地面表面粗糙度粗躁度为1~2mm,打磨后砼地面接缝与砼地面平齐;
c、 对砼表面得孔洞、坑洼及裂缝用高固含环氧砂浆填补,打磨至平整,然后清洁除尘,保证基面得局部平整度;
d、 对于基面遭受油污污染得地面用专用稀释剂清洗并用火枪烧烤,避免影响环氧地坪漆得附着力;
e、 对于基面局部受潮或水面,素地含水率较高得部位用火枪烘烤,避免油漆层出现水泡现象。

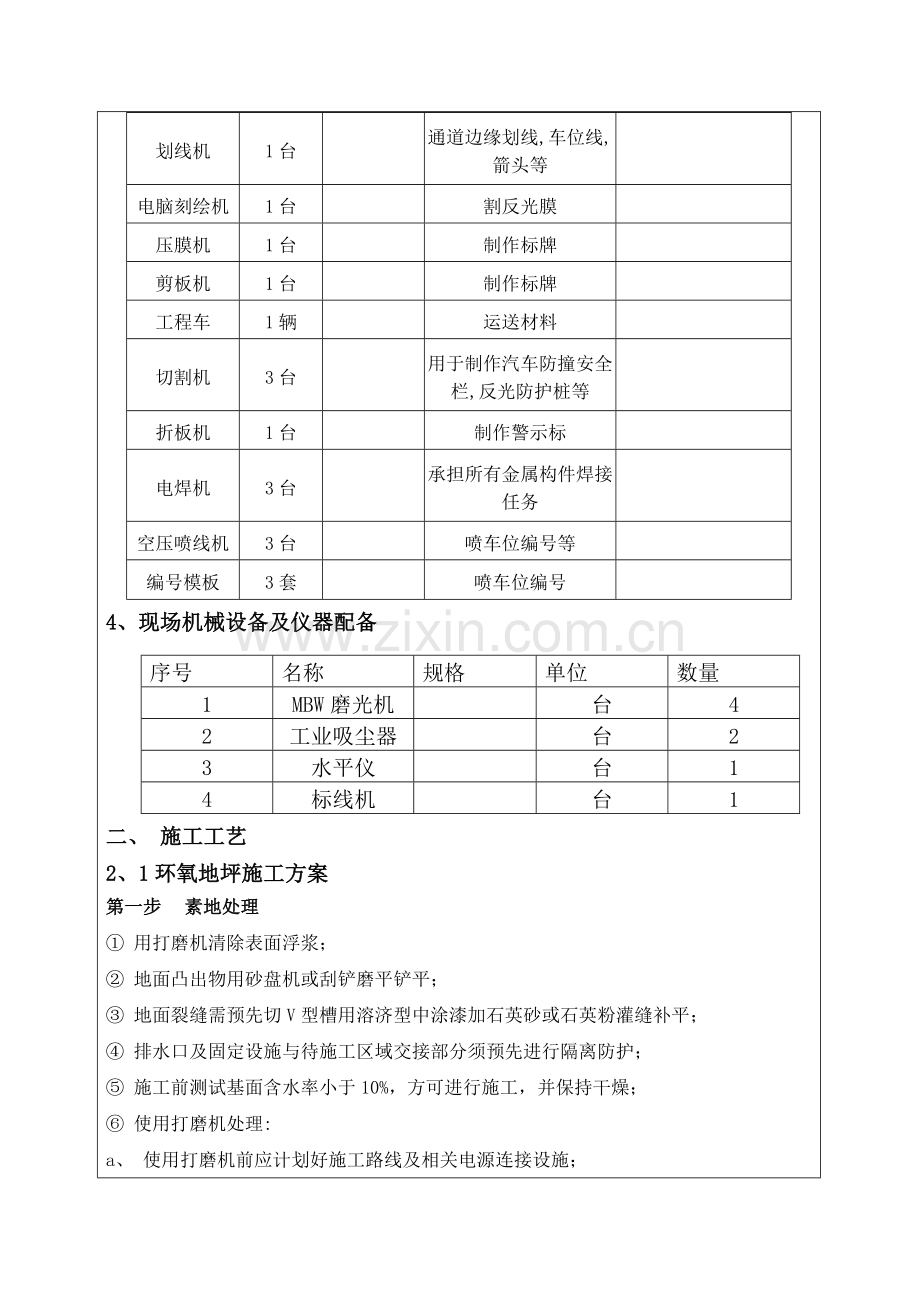

3、施工主要工具
名称
数量
规格
用途
备注
划线机
1台
通道边缘划线,车位线,箭头等
电脑刻绘机
1台
割反光膜
压膜机
1台
制作标牌
剪板机
1台
制作标牌
工程车
1辆
运送材料
切割机
3台
用于制作汽车防撞安全栏,反光防护桩等
折板机
1台
制作警示标
电焊机
3台
承担所有金属构件焊接任务
空压喷线机
3台
喷车位编号等
编号模板
3套
喷车位编号
4、现场机械设备及仪器配备
序号
名称
规格
单位
数量
1
MBW磨光机
台
4
2
工业吸尘器
台
2
3
水平仪
台
1
4
标线机
台
1
二、 施工工艺
2、1环氧地坪施工方案
第一步 素地处理
① 用打磨机清除表面浮浆;
② 地面凸出物用砂盘机或刮铲磨平铲平;
③ 地面裂缝需预先切V型槽用溶济型中涂漆加石英砂或石英粉灌缝补平;
④ 排水口及固定设施与待施工区域交接部分须预先进行隔离防护;
⑤ 施工前测试基面含水率小于10%,方可进行施工,并保持干燥;
⑥ 使用打磨机处理:
a、 使用打磨机前应计划好施工路线及相关电源连接设施;
b、 电源使用220V电压,使用功率在7KW以内;
c、 操作人员严格按照打磨机得使用说明及安全注意事项操作;
d、 打磨效果以达到施工要求得素地为原则;
⑦处理时需注意施工时所造成得粉尘污染,应使用工业吸尘器进行除尘,必要时需对作业区域进行封闭;
第二步 底涂层得施工(施工厚度0、2mm)
① 施工前需计算材料使用量,依照施工方向及区域选定材料搅拌区及材料配置区;
② 在材料搅拌区内,将溶剂型环氧底漆得材料,按主剂与固化剂(8:4)得正确比例混合,并充分搅拌均匀;
③ 将搅拌好得材料送至施工区域内,搅拌后得材料应在可规定使用时间内使用,以免材料固化;
④用滚筒均匀地滚涂溶剂型环氧底漆2遍,使其对基面具有良好得封闭及附着性能,无漏涂(门边、墙角、墙脚、机脚等使用毛刷刷涂);
⑤ 在施工中发现沙粒或杂质应立即去除
第三步 中涂砂浆层得施工(中涂材料+石英砂)(施工厚度0、7mm)
① 施工前计算材料得使用量,依照施工方向及区域,选定搅拌区及材料配置区;
② 在材料搅拌区内,将溶剂型环氧中涂得材料,按主剂与固化剂得(18:2、6)比例混合,并添加适量得并充分搅拌均匀;
③ 材料混合后,依(18:2、6:1、2)将适量得填料(石英砂)缓慢加入,并搅拌均匀;
④ 材料搅拌均匀后,用批刀整体满刮溶剂型环氧中涂砂浆层1至2遍,增强表面耐磨耐压性,重点就是填补地面得坑洞缺陷处;
⑤ 涂布中涂材减少施工结合缝;
⑥ 施工涂布时应注意施工温度,低于5℃时环氧树脂不能固化;
⑦ 混合后得材料应在规定使用时间内涂布完毕,并注意前后组材料得衔接;
⑧ 施工中发现杂质应立即去除;
⑨ 待固化后,打磨批刀痕等缺陷处,并清理干净。
⑩ 施工期间及养护时间内管制人员进出,如施工时温度在10℃—15℃时,养护时间为24—48小时;
第四步 腻子层得施工(中涂材料+滑石粉)(施工厚度0、3mm)
① 施工前计算材料得使用量,依照施工方向及区域,选定搅拌区及材料配置区;
② 在材料搅拌区内,将溶剂型环氧中涂得材料,按主剂与固化剂(18:2、6)得正确比例混合,并添加适量得并充分搅拌均匀;
③ 材料混合后,依(18:2、6:0、8)将适量得填料石英粉缓慢加入,并搅拌均匀;
④ 材料搅拌均匀后,用批刀批刮溶剂型环氧中涂腻子层2遍,填补砂眼及凹处,改善局部平整度,重点就是填补地面得坑洞缺陷处;
⑤ 涂布中涂材减少施工结合缝;
⑥ 施工涂布时应注意施工温度,低于5℃时环氧树脂不能固化;
⑦ 混合后得材料应在规定使用时间内涂布完毕,并注意前后组材料得衔接;
⑧ 施工中发现杂质应立即去除;
⑨ 待固化后,打磨批刀痕等缺陷处,用吸尘器、鸡毛掸、拧干得湿毛巾等清理干净;
⑩ 施工期间及养护时间内管制人员进出,如施工时温度在10℃—15℃时,养护时间为24—48小时;
第五步 面漆层得施工(施工厚度0、3mm)
① 施工前计算材料得使用量,依照施工方向及区域,选定搅拌区及材料配置区;
② 在材料搅拌区内,将溶剂型环氧面漆得材料,按主剂与固化剂(14:2、9)得正确比例混合,并充分搅拌均匀;
③ 搅拌均匀得材料需尽快送到施工区域内,依照施工程序施工;
④ 涂布面涂材料时,用滚筒均匀地滚涂溶剂型环氧树脂面漆2遍;
⑤ 施工涂布时应尽量减少施工结合缝;
⑥ 施工涂布时应注意施工温度,低于5℃时环氧树脂不能固化;
⑦ 混合后得材料应在规定使用时间内涂布完毕,并注意前后组材料得衔接;
⑧ 施工中发现杂质应立即去除;
⑨ 施工期间及养护时间内管制人员进出,如施工时温度在10℃—15℃时,养护时间为24—48小时。
施工工艺流程图及施工剖面图
施工工艺流程图
中涂砂浆层
涂刷专用底漆
基础处理
打磨、清洁
打磨
满刮环氧中层腻子
喷(镘)涂环氧面漆
施工剖面图
环氧中层腻子
环氧自流平面漆
底漆
基面喷砂处理
备注:示意图得颜色只就是为了区分图层而已,不代表实际效果。
2、2交通设施及画线施工方案
一、施工工艺说明
1、反光标志牌:采用冷轧铝板上贴反光膜,标志图案采用电脑割字、机器贴膜、工程人员便按照《停车场交通设施平面图》进行反光标志牌得摆放及用胶塞、螺钉、安装固定,室内停车场采用“T”型吊架或悬臂式得支架进行对交通指示标牌用膨胀螺丝固定,室外停车场采用单立柱。“H”型架进行砼埋置法或膨胀螺丝固定、达到车辆正确行驶。
2、 划线:①划线线前地面必须清理干净(无尘、无污迹),且地面不潮湿;②地面风干(表面干燥);③放线:按照施工图布置车位等标线,用滚筒涂上一层底漆定位车位及通道位置,等10分钟底漆干后即可划线;④划线:在放好线得车位及通道上喷涂道路专涂料进行划线;⑤养护:冷涂标线自然风干养护24-48小时,方可使用。
3、金属构件:①“T”型悬牌吊架,用于吊悬标志牌。适用于室内停车场通道上安装。用膨胀螺丝固定于梁上或墙体上,引导车辆行驶。② 橡胶减速路拱用膨胀螺丝固定车辆流交汇处或车场坡道处,强制性减低车速,使车辆低速安全通过。③ 反光柱用膨胀螺丝固定于车辆转弯道及通道上,门边与需要受保护得设施外侧,可避免车辆碰撞或越界行驶;对车辆进行安全防范及引导;防护桩采用镀锌管包反光膜。④ 凸镜在驾驶员视角受限得情况下,用膨胀螺丝或单立柱固定。有助于扩大驾驶员得视角范围。保证行车安全。采用进口真空镀膜,直径为800mm,清晰度高。⑤地面交通反光标线,在停车场地面标划停车位线、通道线、导向箭头等交通安全设施与标志牌配合使用,管制与引导、规范疏导车流。⑥车轮定位器用拉爆螺丝将挡轮胶固定在每一个车位相应得位置上。
技术负责人: 交底人: 接交人:
本表由施工单位填写,交底单位与接受交底单位各存一份。
