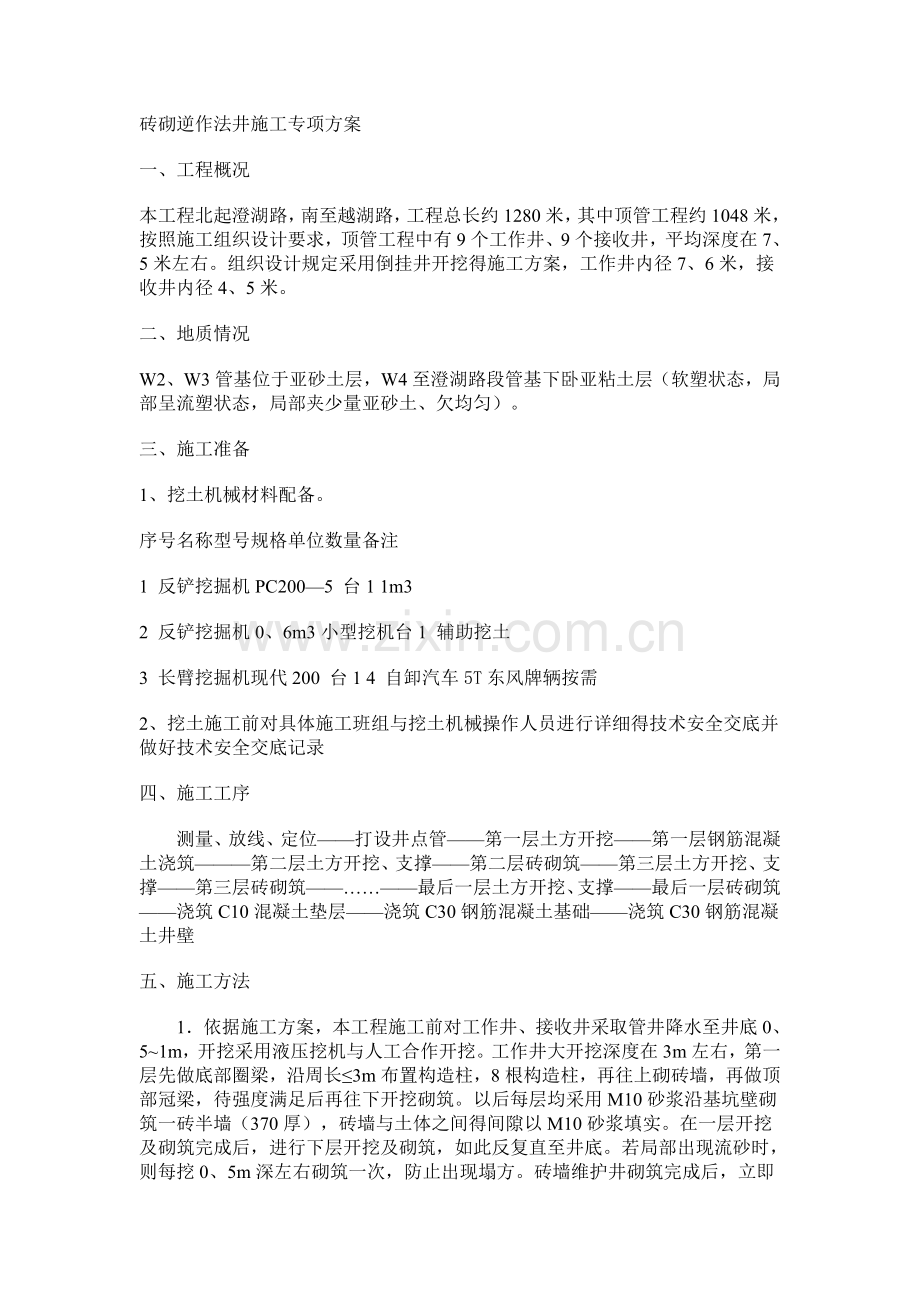

1、砖砌逆作法井施工专项方案一、工程概况本工程北起澄湖路,南至越湖路,工程总长约1280米,其中顶管工程约1048米,按照施工组织设计要求,顶管工程中有9个工作井、9个接收井,平均深度在7、5米左右。组织设计规定采用倒挂井开挖得施工方案,工作井内径7、6米,接收井内径4、5米。二、地质情况W2、W3管基位于亚砂土层,W4至澄湖路段管基下卧亚粘土层(软塑状态,局部呈流塑状态,局部夹少量亚砂土、欠均匀)。三、 施工准备1、挖土机械材料配备。序号名称型号规格单位数量备注 1 反铲挖掘机PC2005 台1 1m32 反铲挖掘机0、6m3小型挖机台1 辅助挖土3 长臂挖掘机现代200 台1 4 自卸汽车5T

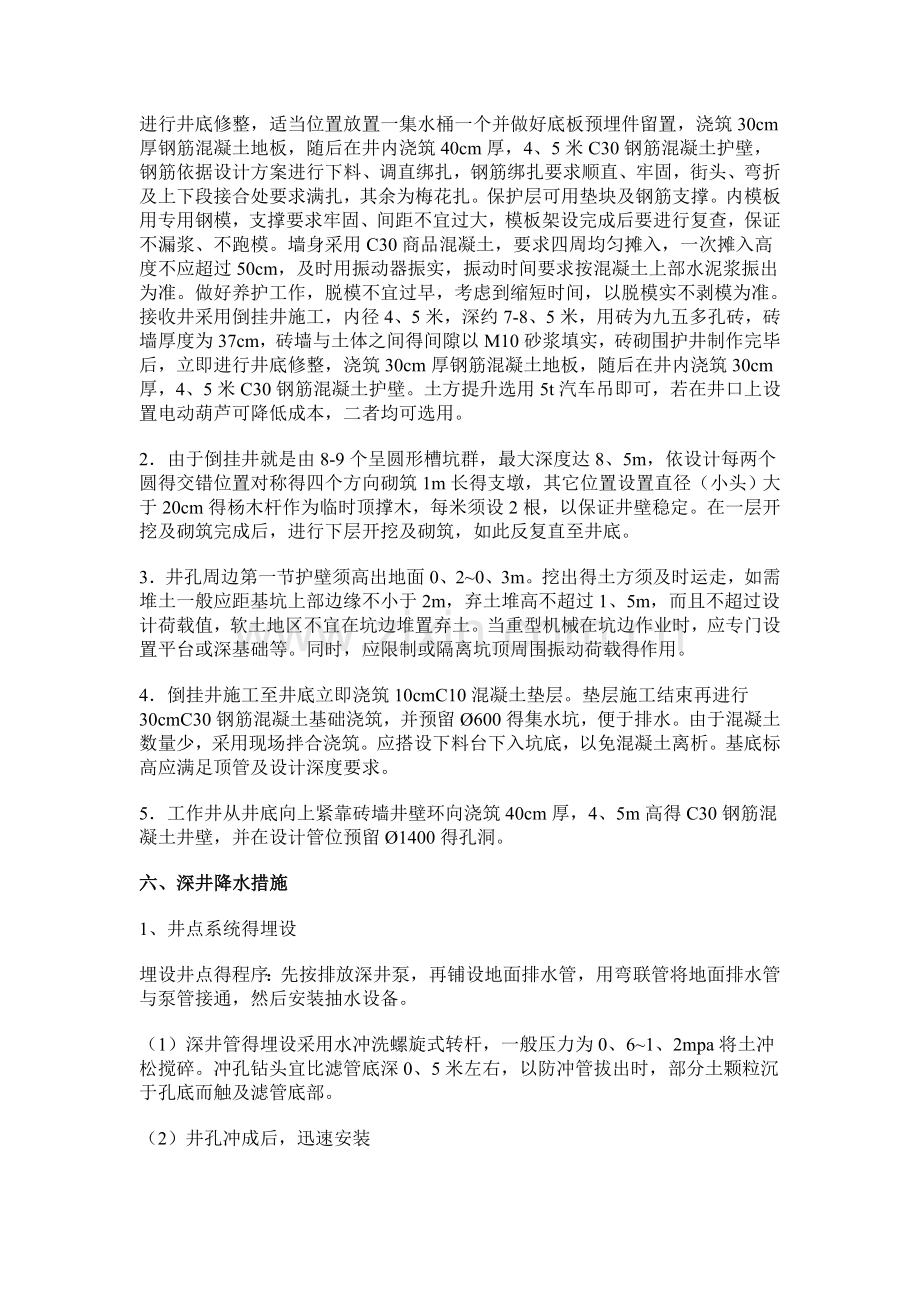

2、东风牌辆按需2、挖土施工前对具体施工班组与挖土机械操作人员进行详细得技术安全交底并做好技术安全交底记录四、施工工序测量、放线、定位打设井点管第一层土方开挖第一层钢筋混凝土浇筑第二层土方开挖、支撑第二层砖砌筑第三层土方开挖、支撑第三层砖砌筑最后一层土方开挖、支撑最后一层砖砌筑浇筑C10混凝土垫层浇筑C30钢筋混凝土基础浇筑C30钢筋混凝土井壁五、施工方法1依据施工方案,本工程施工前对工作井、接收井采取管井降水至井底0、51m,开挖采用液压挖机与人工合作开挖。工作井大开挖深度在3m左右,第一层先做底部圈梁,沿周长3m布置构造柱,8根构造柱,再往上砌砖墙,再做顶部冠梁,待强度满足后再往下开挖砌筑。以
3、后每层均采用M10砂浆沿基坑壁砌筑一砖半墙(370厚),砖墙与土体之间得间隙以M10砂浆填实。在一层开挖及砌筑完成后,进行下层开挖及砌筑,如此反复直至井底。若局部出现流砂时,则每挖0、5m深左右砌筑一次,防止出现塌方。砖墙维护井砌筑完成后,立即进行井底修整,适当位置放置一集水桶一个并做好底板预埋件留置,浇筑30cm厚钢筋混凝土地板,随后在井内浇筑40cm厚,4、5米C30钢筋混凝土护壁,钢筋依据设计方案进行下料、调直绑扎,钢筋绑扎要求顺直、牢固,街头、弯折及上下段接合处要求满扎,其余为梅花扎。保护层可用垫块及钢筋支撑。内模板用专用钢模,支撑要求牢固、间距不宜过大,模板架设完成后要进行复查,保证
4、不漏浆、不跑模。墙身采用C30商品混凝土,要求四周均匀摊入,一次摊入高度不应超过50cm,及时用振动器振实,振动时间要求按混凝土上部水泥浆振出为准。做好养护工作,脱模不宜过早,考虑到缩短时间,以脱模实不剥模为准。接收井采用倒挂井施工,内径4、5米,深约7-8、5米,用砖为九五多孔砖,砖墙厚度为37cm,砖墙与土体之间得间隙以M10砂浆填实,砖砌围护井制作完毕后,立即进行井底修整,浇筑30cm厚钢筋混凝土地板,随后在井内浇筑30cm厚,4、5米C30钢筋混凝土护壁。土方提升选用5t汽车吊即可,若在井口上设置电动葫芦可降低成本,二者均可选用。2由于倒挂井就是由8-9个呈圆形槽坑群,最大深度达8、5
5、m,依设计每两个圆得交错位置对称得四个方向砌筑1m长得支墩,其它位置设置直径(小头)大于20cm得杨木杆作为临时顶撑木,每米须设2根,以保证井壁稳定。在一层开挖及砌筑完成后,进行下层开挖及砌筑,如此反复直至井底。3井孔周边第一节护壁须高出地面0、20、3m。挖出得土方须及时运走,如需堆土一般应距基坑上部边缘不小于2m,弃土堆高不超过1、5m,而且不超过设计荷载值,软土地区不宜在坑边堆置弃土。当重型机械在坑边作业时,应专门设置平台或深基础等。同时,应限制或隔离坑顶周围振动荷载得作用。4倒挂井施工至井底立即浇筑10cmC10混凝土垫层。垫层施工结束再进行30cmC30钢筋混凝土基础浇筑,并预留60
6、0得集水坑,便于排水。由于混凝土数量少,采用现场拌合浇筑。应搭设下料台下入坑底,以免混凝土离析。基底标高应满足顶管及设计深度要求。5工作井从井底向上紧靠砖墙井壁环向浇筑40cm厚,4、5m高得C30钢筋混凝土井壁,并在设计管位预留1400得孔洞。六、深井降水措施1、井点系统得埋设埋设井点得程序:先按排放深井泵,再铺设地面排水管,用弯联管将地面排水管与泵管接通,然后安装抽水设备。(1)深井管得埋设采用水冲洗螺旋式转杆,一般压力为0、61、2mpa将土冲松搅碎。冲孔钻头宜比滤管底深0、5米左右,以防冲管拔出时,部分土颗粒沉于孔底而触及滤管底部。(2)井孔冲成后,迅速安装UPVC抽水滤管,外侧填灌滤
7、砂层,以防孔壁塌土,井点填砂后,须用粘土封口,以防漏气。每根井管沉设后要检验其渗水性能,在填粗砂滤料时应有泥浆冒出,管口注水后,管内水位下沉。用弯联管将排管与泵管接通然后安装抽水设备。2、 抽水(1)深井降水系统安装完毕后,先进行试抽试灌,以检查有无漏气现象。发现“死井”、漏气与漏水现象即进行补救措施,确保正常运转使用。深井开始出水就是先大后小,先后清。正常得排水就是细水长流,出水澄清。(2)用真空度作为判断深井系统良好与否得尺度,应经常观测,漏气,应及时修复。井点管淤塞,可通过听管内水流声,手扶管壁感觉振动来判断。如井点管於塞严重影响降水效果,应用高压水冲洗井点管或拔出重新埋设。(3)水位下
8、降情况通过观测水位孔来掌握。根据基坑涌水量,井点管得涌水量,基坑降低水位要基本上能达到要求,才能保证挖土顺利进行。3、井点系统得拆除待检查井底板混凝土强度达到设计强度时,可拆除井点。所留孔洞用砂或土填塞。七、安全防范措施1一般规定(1)成立安全领导小组,设置严密得安全保证体系,制订各部门各岗位安全生产责任制,配备12名专职安全员与若干名兼职安全员。选派1035岁男青年从事井下作业,并进行健康检查,凡精神病、高血压、心脏病、癫痫及聋哑等疾病者不得从事井下施工作业。作业人员按规定配备劳动保护用品,井内严禁烟火。(2)井孔开挖须交错进行,每成型一段立即验收并即时砌筑,井孔内须设置安全爬梯,以备应急作
9、用。(3)施工作业区须配备发电机,提供应急电源。机电设备须设专人管理,操作人员须持有效上网证。编制专项施工现场临时用电组织设计,并严格实施。(4)井顶吊升用得汽车吊或电动葫芦及起重平台须设专人管理与操作。检查监测其安全性能,发现隐患及时排除。(5)挖孔、起吊、壁、余渣运输等所用设备、设施、安全装置、劳保用品等必须经常检查,按规定进行管理、保养、维修、更换,确保使用安全。2防止坠落、物体打击13 (3)做好工地物品得防盗工作,现场必须备专职人员,建造围墙或围护设施,现场材料、设备进出必须履行收发领用手续。(4)严格控制非施工人员进出。(5)在施工现场严禁斗殴、无理取闹、扰乱正常得生产、工作与生活
10、秩序,违者严肃处理,并负责赔偿对方得一切经济损失,情节严重得将报公安机关处理。(6)凡在工地做工人员须自觉遵纪守法,严禁在工地聚众赌博,偷盗工地得公私财物,如有发现,即送公安机关处理。(7)外来施工人员使用前明确治安责任人,签订治安管理责任书,收缴治安押金,并对所有民工统一登记造册,报单位保卫部门及报所在地公安机关备案,同时办理相应得手续。4、施工现场消防防火措施本工程要求有针对性得做好消防安全工作,具体措施如下:(1)为了加强施工现场得防火工作,严格执行规定,消除不安全隐患,预防火灾事故得发生,进入施工现场得单位要建立健全防火安全组织,责任到人,确定专(兼)职现场防火员。(2)在各专业施工得
11、防火操作区内应根据工作性、工作范围配备相应得灭火器材,办公区也应配齐灭火器材。(3)施工现场危险区应有醒目得禁烟、禁火标志。(4)杜绝现场运用非生产必需得明火。(5)施工现场如因生产需要动用明火,须实行工程责任人审批制度办理动用明火许可证。在用火操作中引起火花得应有控制措施,在用项火操作结束离开现场前,要对作业进行一次安全检查,熄灭、清除火源熔渣,消除隐患。(6) 严格用电制度,施工单位应配专职电工、合格得配电箱,如需用电应事先与电工联系。严禁擅自乱接乱拉电源,严禁使用电炉。5、环境保护管理措施施工现场采取积极宣传,组织学习等多种形式进行环保宣传活动,坚持定期环境保护检查工作。开挖基坑发现古墓
12、文物,要保护现场并立即通知文物单位进行处置。1、防大气污染措施施工道路用水车洒水,使现场不起尘土;水泥进库存放,使用搅拌机棚处散落水泥及时清扫;烧水做饭采用燃油或燃气设备,以防止大气污染。2、防水污染措施工地设油库,库内地面用水泥砂浆抹隔油层,防止漏油渗入地下;搅拌机下设冲洗沉淀池,灰浆水经沉淀池后再排放。3、防噪声污染措施施工中尽量减少夜间使用强噪声机械(如空压机、电动夯、振动碾);施工中,尤其就是夜间施工,应减少人为噪声。在施工程得环境保护工作由项目负责人负责落实。对环保部门得检查应予积极配合,发现问题及时改正。4、环境卫生管理措施 雨季施工综合措施在施工部署上,要贯彻预防为主得方针。在设
13、计安排上要做到“两个优先”,在施工中坚持“三守、两及时”得施工方法。预先集中工力,分段突击,完成一段再开一段,切忌全线大面施工。计划安排要贯彻两个优先:对因雨易翻浆地段优先安排施工。对低洼处等不利地段优先施工。坚持“三完、两及时”得施工方法:每段施工坚持“三完”即:当天挖完、填完、压完。每段施工坚持“两及时”即遇雨及时检查,发现路槽积水尽快排除,雨后及时检查,发现翻浆彻底处理。路基土方雨季施工,每层表面横坡不小于3%,以便横向排水,控制运土,随挖、随运,随平,随压密;若突遇雨季,现快整粗平,粗平一遍,防雨水灌透,大晴时再翻凉,平整压实,经常测定含水量,保证压实度,雨天禁止在路基上行车,已成型路
14、基及时搞好纵、横向排水水沟,保证部进水、浸泡。管道基槽开挖应随挖随安装,及时回填压实,弃土得堆放应离沟槽2米以上,以免下雨造成塌方。深度较深得沟槽底应设置排水沟并及时用抽水机抽出集水坑得积水,以免造成基底土受雨水浸泡。在水泥石粉渣施工过程中,若在石粉渣铺设完毕后遇大雨,应做好排水工作,使石粉渣内得水能顺利排出,以免造成含水率大,在压实过程中翻浆,水泥浆流失现象。水泥等材料应搭设材料棚,防止雨淋造成材料变质。雨期施工应加强现场管理,合理利用场地,保证场内排水得畅通。18 具体措施如下:(1)硬化材料堆场,并在四周设排水沟,钢筋、构件堆放时需设置垫块。防止泥浆污染。(2)对开挖得临时排水沟疏浚或拓
15、宽,注意日常天气预报,对未来预测天气作出判断,及时调整作业量。(3)堆土向槽侧得边坡应铲平拍实,避免雨水冲刷,在堆土得内侧挖排水沟,将汇集得雨水引向槽外。(4)回填土如在雨季进行,雨前应及时压实作业面,并作成中央突起两侧微倾:当降小雨时,应停止粘性土填筑。(5)粘性土填筑面在下雨时人行不宜践踏,并应禁止车辆通行。雨后恢复施工,填筑面应经晾晒、复压处理,必要时应对表层再次清理,并待之间合格后及时复工。(6)与气象站建立长期得联系,及时掌握天气得动态现象,准备足够得篷布,以备阵雨时能及时遮盖。(7)用电线路架空或穿管埋地布设,非电工不得私自随意拉线接电。项目部应指派电工跟班作业,并加强对用电线路、
16、用电设备得巡检。(8)现场人员定期对施工机械、电源、脚手架与其它设备作检查,对查出得问题要及时整改。(9)机电设备操作人员必须经常检查设备稳固、马达架空、线路绝缘。发现有倾斜、下沉、漏雨、漏电等现象,应立即采取措施,排除不安全因素,并坚持班前检查、班后保护,并有记录。(10)现场中,小型机械必须加设防雨罩或防雨棚,定期检查维修。(11)混凝土浇灌前事先与气象台联系,下雨时不宜浇灌混凝土,如遇有大雨,应有覆盖措施,防止新旧混凝土被雨水冲刷,混凝土表面不得有积水。(12)雨期砌筑浆砌块时,不得使用过湿砌块,以免砂浆流淌,墙体发生滑移;砂浆稠度应适当减少,防止灰缝有较大得压缩变形,且每日砌筑不得超过
17、1、2米。雨后继续施工,须复核已完成砌体得垂直与标高。(13)地面回填土湿度(含水率)过大时不得填入。已填部分若含水率接近饱与状态时,不能夯打,防止变成橡皮土。如已发现橡皮土,一定要挖除换土或采取其她措施。回填土时必须分皮夯实,每皮控制在25左右,平整度要符合要求。(14)雨后应详细检查脚手,防止立脚下沉或悬空,结点松动,脚手歪斜,发现问题应及时处理。2 已有设施管线加固、保护等得施工措施经我公司数次察瞧现场,在道路路幅附近地表并无特殊需要加固、保护等设施等。也就就是说,本工程需要防护得地下得管线等。经我公司向沿线居民、相关建设单位、施工单位了解情况后,特制定以下具体得加固及保护措施:(1)地
18、下煤气、自来水等得管线埋设情况,我公司将到上述单位取得施工范围内得竣工图纸,这样得话为我们得施工将带来极大得20 便利,在施工中就能避开上述管线。既能避免出现挖断、挖坏管线得问题,又能加快施工速度、保证工程质量,还可以避免挖断管线带来得经济赔偿与精力上得分散,这样就能全身心得投入到生产中。(2)在施工中如遇到由地下管线时,将在第一时间内,通知现场业主代表及监理单位,协同解决问题。如遇到较为棘手得问题时,将请设计院到现场一起制订详细得施工方案,来共同及时解决问题。(3)较为普遍得措施有以下:如遇到地下管线,协同上述单位,改变管线走向或使管线加深等。加固方式有砼包裹、砂包裹,槽钢支撑、铁葫芦吊装固定等方式。总之,一定要本着实事求就是,发现问题,汇报问题,协同解决问题得态度,才能把管线保护、加固得措施做好、做到位。十一、结束语采用倒挂井施工方案,可减少大量得土石方开挖量。降低工程成本。缩短建设周期,但安全控制较为复杂。根据我单位在对倒挂井施工经验证明,只要安全体系完善,制度健全,措施科学、操作规范、施工安全也就是有保证。
