监 理 月 报
工 程 名 称:高关水库灌区续建配套与节水改造工程
2005年度工程Ⅱ标段
主 送 单 位:高关水库灌区续建配套与节水改造工程建立理
抄 送 单 位:湖北建立处、水库堤防处
年份: 2007年
月份: 10月
编:2007—10
编报:深圳路达胜水利工程技术咨询
高关水库配套工程监理部
工程总监:唐璋
编 制 人:李连生 吴汉青
编制日:2007年10月25日
深圳路达胜水利工程技术咨询

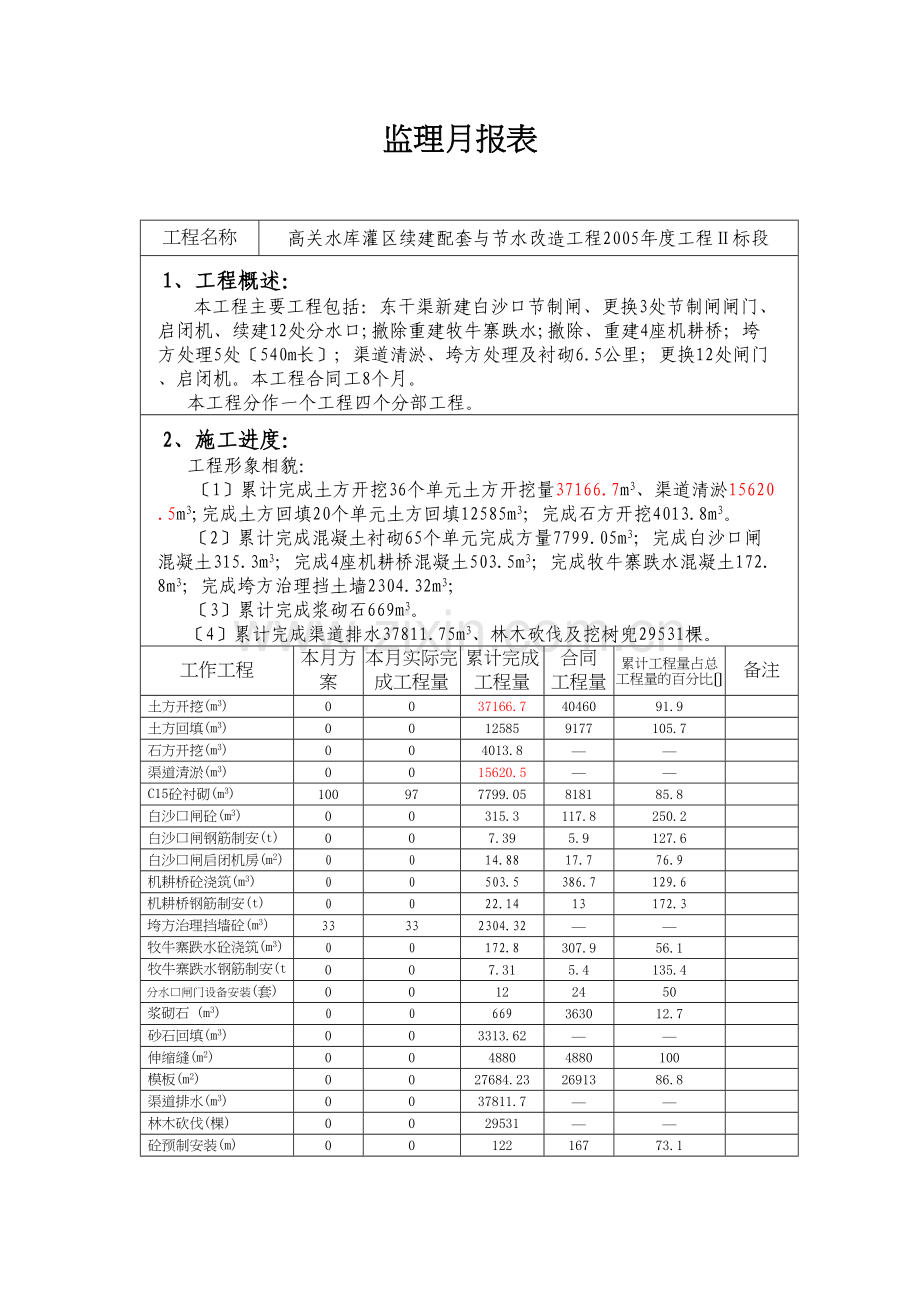

监理月报表
工程名称
高关水库灌区续建配套与节水改造工程2005年度工程Ⅱ标段
1、工程概述:
本工程主要工程包括:东干渠新建白沙口节制闸、更换3处节制闸闸门、启闭机、续建12处分水口;撤除重建牧牛寨跌水;撤除、重建4座机耕桥;垮方处理5处〔540m长〕;渠道清淤、垮方处理及衬砌6.5公里;更换12处闸门、启闭机。本工程合同工8个月。
本工程分作一个工程四个分部工程。
2、施工进度:
工程形象相貌:
〔1〕累计完成土方开挖36个单元土方开挖量37166.7m3、渠道清淤15620.5m3;完成土方回填20个单元土方回填12585m3;完成石方开挖4013.8m3。
〔2〕累计完成混凝土衬砌65个单元完成方量7799.05m3;完成白沙口闸混凝土315.3m3;完成4座机耕桥混凝土503.5m3;完成牧牛寨跌水混凝土172.8m3;完成垮方治理挡土墙2304.32m3;
〔3〕累计完成浆砌石669m3。
〔4〕累计完成渠道排水37811.75m3、林木砍伐及挖树兜29531棵。
工作工程
本月方案
工程量
本月实际完成工程量
累计完成 工程量
合同 工程量
累计工程量占总工程量的百分比〔〕
备注
土方开挖(m3)
0
0
37166.7
40460
91.9
土方回填(m3)
0
0
12585
9177
105.7
石方开挖(m3)
0
0
4013.8
—
—
渠道清淤(m3)
0
0
15620.5
—
—
C15砼衬砌(m3)
100
97
7799.05
8181
85.8
白沙口闸砼(m3)
0
0
315.3
117.8
250.2
白沙口闸钢筋制安(t)
0
0
7.39
5.9
127.6
白沙口闸启闭机房(m2)
0
0
14.88
17.7
76.9
机耕桥砼浇筑(m3)
0
0
503.5
386.7
129.6
机耕桥钢筋制安(t)
0
0
22.14
13
172.3
垮方治理挡墙砼(m3)
33
33
2304.32
—
—
牧牛寨跌水砼浇筑(m3)
0
0
172.8
307.9
56.1
牧牛寨跌水钢筋制安(t)
0
0
7.31
5.4
135.4
分水口闸门设备安装(套)
0
0
12
24
50
浆砌石 (m3)
0
0
669
3630
12.7
砂石回填(m3)
0
0
3313.62
—
—
伸缩缝(m2)
0
0
4880
4880
100
模板(m2)
0
0
27684.23
26913
86.8
渠道排水(m3)
0
0
37811.7
—
—
林木砍伐(棵)
0
0
29531
—
—
砼预制安装(m)
0
0
122
167
73.1
起止日: 2007年9月26日至2007年10月25日
3、施工质量状况:
本月见证取样混凝土试块2组检验结果未报。
本月完成渠道混凝土衬砌单元工程7个质量评定为3个合格、4个优良。累计完成渠道混凝土衬砌单元工程65个质量评定为18个合格、47个优良。
4、工程支付及完成情况:
本月未签发工程进度款。
累计完成工程5372187.39元。
5、平安、文明施工状况:
平安、文明施工状况良好。未发生平安事故。
6、合同变更及工程变更情况:
本月无合同变更。
7、施工人员情况:
进驻理人员5人技术人员4人工人20人。
8、机械设备情况:
本月未进场施工设备现有机械设备良好。
9、监理工作情况:
本阶段监理人员2人。
本阶段监理主要工作如下:
〔1〕对渠道衬砌、垮方治理挡土墙混凝土浇筑以及土方回填等部分施工进展了旁站或巡视监理。
〔2〕现场核定、计量工程相关工程量。
〔3〕见证取样、送检混凝土试块2组
〔4〕对本月已完工单元工程进展了质量评定。
〔5〕整编监理资料。
〔6〕对四个分部工程进展了分部工程验收。
10、其他:
〔1〕、本月发文1次〔监理[2007]06〕。
〔2〕、本月天气情况:晴23天、阴5天、雨3天。
深圳路达胜水利工程技术咨询制
