第一章 工程概况
一、工程概要
满洲里达赉湖热电有限公司2×200MW热电项目配套热网工程,工程地点为内蒙古满洲里市扎赉诺尔区灵泉重化工业基地。
工程规模:2×200MW新建项目配套热网工程。工程热源为满洲里达赉湖热电有限公司2×200MW汽轮发电机组,供热介质为热水,供回水设计参数为120/70℃,主管网管径最大为DN900,一供一回。热网主干线总长为28千米,采用直埋敷设。
本项目为换热站建筑安装工程七标段,主要工程量: 23#站、24#站、25#站土建及工艺设备、管道、电气、自控仪表等安装调试。
工期要求:2011年7月1日开工,2011年9月20日竣工。
质量目标:建筑安装工程达标投产,建筑分项工程合格率100%,建筑单位工程优良率达85%以上。
二、工程管理目标
1.质量目标:按ISO9001质量标准进行管理检查点合格率96%,射线探伤一次合格率(Ⅱ级片以上)超98%,其中Ⅰ级片比例不低于92%,确保优质工程,为顾客方提供满意的工程产品。
2.技术目标:发挥企业自身技术优势,强化技术内业微机化管理,确保内业资料的及时性、准确性、真实性及规范化、标准化。
3.安全目标:严格落实施工安全措施,强化雨季施工措施落实,无任何安全生产事故,抓好现场用电,杜绝火灾,严禁失盗。
4.施工管理目标:强化文明施工管理,充分重视市政工程的影响因素,严格落实雨季施工技术措施,降低污染,建设绿色环保工程,保工期、保质量,确保优质高效、竭诚为顾客方服务。
第二章 编制依据
土方与爆破工程施工及验收规范 GBJ201-83
建筑地基与基础工程施工及验收规范 GB50202-2002
砌体工程施工质量验收规范 GB50203-2002
混凝土结构工程施工质量及验收规范 GB50204-2002
混凝土外加剂应用技术规范 GBJ119-88
土方工程施工及验收规范 GBJ201-83
建筑地基处理技术规范 JGJ120-99

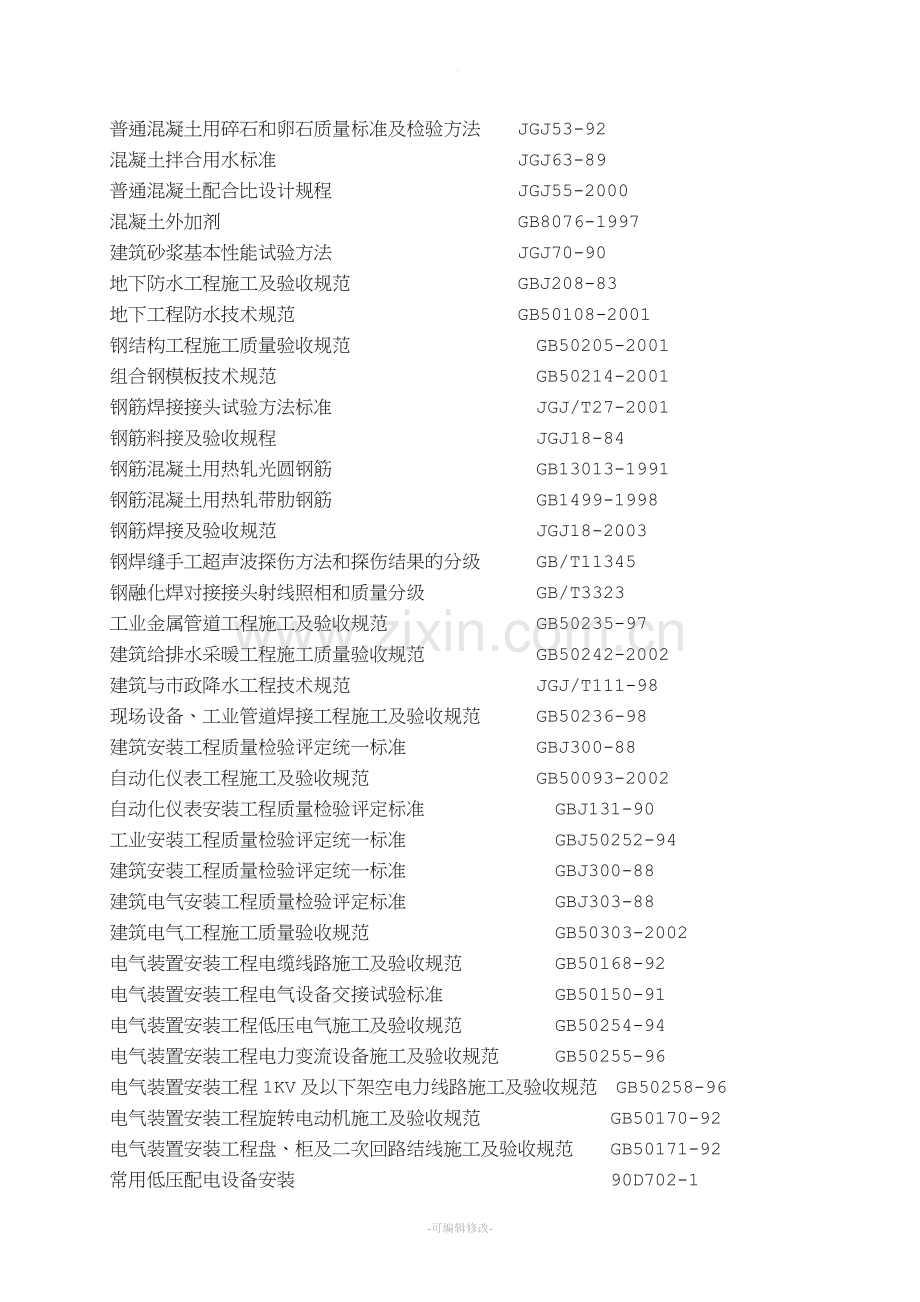

普通混凝土用砂质量标准及实验方法 JGJ52-79
普通混凝土用碎石和卵石质量标准及检验方法 JGJ53-92
混凝土拌合用水标准 JGJ63-89
普通混凝土配合比设计规程 JGJ55-2000
混凝土外加剂 GB8076-1997
建筑砂浆基本性能试验方法 JGJ70-90
地下防水工程施工及验收规范 GBJ208-83
地下工程防水技术规范 GB50108-2001
钢结构工程施工质量验收规范 GB50205-2001
组合钢模板技术规范 GB50214-2001
钢筋焊接接头试验方法标准 JGJ/T27-2001
钢筋料接及验收规程 JGJ18-84
钢筋混凝土用热轧光圆钢筋 GB13013-1991
钢筋混凝土用热轧带肋钢筋 GB1499-1998
钢筋焊接及验收规范 JGJ18-2003
钢焊缝手工超声波探伤方法和探伤结果的分级 GB/T11345
钢融化焊对接接头射线照相和质量分级 GB/T3323
工业金属管道工程施工及验收规范 GB50235-97
建筑给排水采暖工程施工质量验收规范 GB50242-2002
建筑与市政降水工程技术规范 JGJ/T111-98
现场设备、工业管道焊接工程施工及验收规范 GB50236-98
建筑安装工程质量检验评定统一标准 GBJ300-88
自动化仪表工程施工及验收规范 GB50093-2002
自动化仪表安装工程质量检验评定标准 GBJ131-90
工业安装工程质量检验评定统一标准 GBJ50252-94
建筑安装工程质量检验评定统一标准 GBJ300-88
建筑电气安装工程质量检验评定标准 GBJ303-88
建筑电气工程施工质量验收规范 GB50303-2002
电气装置安装工程电缆线路施工及验收规范 GB50168-92
电气装置安装工程电气设备交接试验标准 GB50150-91
电气装置安装工程低压电气施工及验收规范 GB50254-94
电气装置安装工程电力变流设备施工及验收规范 GB50255-96
电气装置安装工程1KV及以下架空电力线路施工及验收规范 GB50258-96
电气装置安装工程旋转电动机施工及验收规范 GB50170-92
电气装置安装工程盘、柜及二次回路结线施工及验收规范 GB50171-92
常用低压配电设备安装 90D702-1
电缆桥架安装 86SD169
35KV及以下电缆敷设 94D101-5
接地装置安装 JSJT-85
建筑机械使用安全技术规程 JGJ33-2001
建设工程施工现场供用电安全规范 GB50194-93
工程测量规范 GB50026-93
满洲里达赉湖热电有限公司热电项目配套热网工程招标文件。
第三章 施工组织机构
建立健全施工组织机构并使之有效运作是保证工程工期和质量的根本之所在。为了满足此项工程的实际需要并赢得企业信誉,我单位领导充分注意到此项工程的重要性,加大了总部对施工的管理力度。并选派具有丰富经验和高业务素质的人员和施工队伍,科学合理地组织好施工。
投标人组织机构框图
企业名称
黑龙江省世通市政工程有限公司
法定代表人
郭 涛
注册地址
哈市松北区松浦镇东方红村5栋
邮政编码
150027
成立时间
2005年11月8日
电 话
0451-88083968
传 真
0451-88083968
资质等级
贰级
营业执照
230109100013010
承包经历
五年(国内) 年(国际)
分包经历
年(国内) 年(国际)
职工人数
总人数:138 人;技术人员:45人;行政人员:15人
公司总经理
郭涛
公司党委书记
张亮
总会计师
金为民
工会主席
杨国华
经营副总
丁为国
生产副总
孙东明
总工程师
邓华
工 会
2人
经营处
3人
生产处
4人
技术处
3人
财务处
3人
附件3
项目经理简历表
姓 名
林双生
性 别
男
年龄
30
学校和专业
建筑职业学院 工民建
职 务
项目经理
职称
工程师
参加工作时间
2004年7月
从事项目
经理年限
3
项目经理级别
贰级
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
项目经理
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
项目经理
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
项目副经理简历表
姓 名
王海涛
性 别
男
年龄
30
学校和专业
建筑职业学院 工民建
职 务
项目副经理
职称
工程师
参加工作时间
2000年7月
从事项目
经理年限
6
项目经理级别
贰级
已完成工程项目情况:1个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
项目副经理
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
项目副经理
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
技术负责人简历表
姓 名
王卫东
性 别
男
年龄
47
学校和专业
建筑职业学院 工民建
职 务
技术负责
职称
高级工程师
参加工作时间
1986年7月
从事技术负责
12年
职称级别
高级
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
技术负责
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
技术负责
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
项目工长简历表
姓 名
王凤满
性 别
男
年龄
41
学校和专业
建筑职业学院 暖通
职 务
工 长
职称
无
参加工作时间
1992年7月
从事工长年限
10年
职称级别
无
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
工 长
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
工 长
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
质检员简历表
姓 名
赵振宇
性 别
男
年龄
33
学校和专业
建筑职业学院 暖通
职 务
质检员
职称
无
参加工作时间
2000年7月
从事质检员年限
12
职称级别
无
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
质检员
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
质检员
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
安全员简历表
姓 名
王相梅
性 别
女
年龄
48
学校和专业
建筑职业学院 暖通
职 务
安全员
职称
无
参加工作时间
1985年7月
从事安全员年限
8
职称级别
无
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
安全员
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
安全员
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
造价员简历表
姓 名
富桂娟
性 别
女
年龄
33
学校和专业
建筑职业学院 工民建
职 务
造价员
职称
无
参加工作时间
2005年7月
从事造价员年限
3
职称级别
无
已完成工程项目情况:2个
曾获国家部级以上荣誉奖励情况:
建 设
单 位
项目名称
及 规 模
承 包
范 围
合 同
金 额
在项目中
担任职务
开/竣工
日 期
哈尔滨龙埠集团
哈尔滨日出印象小区主网供暖工程
DN600保温管安装6.5公里混凝土阀室24座
6253000元
造价员
2008.7.20-2008.11.10
农垦总局建三江管局
农垦总局建三江管局小区主网供暖工程
管线、管件及配套设施敷设安装、土方开挖回填、混凝土小室、小区道路、小区电气、照明、绿化及配套设施
22550000元
造价员
2009.5.30-2010.10.15
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
第四章 施工准备工作安排
充分到位的施工准备是工程得以顺利展开的前提条件。此项必须加大施工前期各项准备工作力度,以收到了事半功倍的明显实效。
一、 施工准备工作
根据招标文件,我公司已着手组织项目部人员,勘察现场,启动劳动力和施工设备及材料配置,确保按时进入施工现场。
二、技术准备
我公司在投标过程中已安排有关专业人员详细熟悉标书,保证开工前编制确实可行的施工组织设计,工程九千质量体系运行已具备条件,为施工奠定了基础。认真组织选拔焊工,进行焊接工艺评定,编制焊接工艺作业指导书。编制施工技术交底及安全交底。
三、现场准备
我方已着手进行施工准备工作,现场临时供电及设施已统筹安排,并具备机具、材料进场条件,完全能够保证按时破土开工。
第五章 施工管理要点
充分发挥项目管理功能,提高项目整体效率,使各生产要素在工程项目上达到最佳组合,是实现工程合同目标和各项管理目标的关键。在施工管理中,要将质量体系运行工作与日常施工管理工作有机地结合起来,促进施工管理不断提高。
一、加强施工准备工作
对于此项新开工工程,要按公司《质量手册》要求,编制施工准备工作计划,落实完成情况,认真做好各项施工准备工作,为工程项目连续顺利施工创造条件,以实现合同目标。
强化施工手续办理,对于开工报告、竣工报告要确保及时率。此外,工程项目竣工前,要事先落实好试运方案,编制好交付计划,作好试运记录和资料的收集整理装订工作,及时办理交工手续。
二、加强对施工网络计划控制
工程项目开工前必须编制总体网络计划,各专业工程师要根据总网络进度计划要求,编制本专业网络计划。绘制出网络计划要能指导施工,控制进度,保证工期。当施工条件发生变化时,要及时进行调整,使网络计划起到真正指导作用。网络计划要求手续齐全。
三、加强对现场“平面”管理
对各项施工暂设的搭设和水、电及道路的布置,要严格执行施工组织设计中的规划,并对冬季施工加以综合考虑。暂设工程的搭设要经济实用,要有利于各专业施工和工序衔接,要有利于安全生产和文明施工,避免因有碍于施工而导致二次搭设的情况。现场文明责任区划分要标注清楚。
四、加强对文明施工和安全生产的管理
文明施工管理要认真执行省建委《关于全省文明工地建设内业资料实行规范化管理的通知》。加强对安全生产的动态管理,杜绝违章操作、违章指挥和违反劳动纪律的现象。
五、加强对技术质量的管理工作
按ISO9001标准加强施工技术质量准备工作,重视施工前的方案、交底编制和上岗前培训工作,重视图样会审,强化技术质量管理,狠抓工程内在质量,提高质量记录的质量,加强竣工工程管理。
六、创建优质、环保的精品工程
认真贯彻执行建设部、内蒙古关于施工现场文明施工管理的各项规定,使施工现场成为干净、整洁、安全和合理的文明工地,使本工程成为我公司的“CI形象示范工程”。
第六章 主要施工机械设备一览表
投入的主要施工机械设备表
序号
机械或
设备名称
型号
规格
数量
国别
产地
制造年份
额定
功率
(KW)
原/现价值
备注
1
平板/载重自卸汽车
10T
3
国产
1997
完好
2
钢筋切割机
Ф30
1
日本
2000
完好
3
钢筋调直机
Ф30
1
日本
2000
完好
4
逆变焊机
WSM200
9
美国
2001
6.5
完好
5
X光射线探伤机
3
国产
2002
3
完好
6
电动试压泵
4D-SY510
3
国产
2001
完好
7
角磨机
Ф180/Ф100
10
国产
2001
6.6
完好
8
吊车
25T
1
国产
1999
完好
9
烘干箱
NC101-3
3
国产
2001
完好
10
手动葫芦
2-5t
12
国产
1999
完好
11
配电箱
3
国产
1999
完好
12
潜水泵
KLQH
2
国产
2000
完好
13
水准仪
DN528
1
国产
2000
完好
14
经纬仪
J6/TCE
1
国产
2000
完好
15
搅拌机
JZC350
3
国产
2001
5.5
完好
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
第七章 劳动力计划表
劳动力计划表
附件5
工种
7月(人)
8月(人)
9月(人)
平均
高峰
平均
高峰
平均
高峰
管道工
5
5
20
30
10
10
焊工
5
5
15
25
6
6
起重工
4
4
10
10
2
2
电工
2
4
8
10
2
4
架子工
15
15
15
15
4
4
瓦工
6
12
8
8
4
4
砼工
10
20
10
20
2
2
钢筋工
8
12
8
8
0
0
钳工
2
2
15
20
4
6
仪表工
2
2
15
20
4
6
木工
8
12
8
8
0
0
力工
40
50
30
30
20
20
机械工
8
10
10
15
3
3
抹灰工
4
10
10
10
4
4
合计
119
163
182
229
65
71
投 标 人:黑龙江省世通市政工程有限公司 (全称、盖章)
委托代理人: (签字)
日 期: 2011 年 6 月 18 日
-可编辑修改-
第八章 施工进度计划
第九章 主要工程施工方法及技术措施
第一节 土建施工方案
一、土方工程:
1) 施工前,应根据设计图纸和现场实际情况妥善处理好施工放线区内的场地整坪,并根据地质资料报告,了解该施工区地基承载能力,和设计标准值,下卧层土质是否均匀,地下水等地质情况,为避免因土方施工时可能产生的塌滑,在施工前,在每个区域基槽(坑)施工区做好排水措施。
2) 在清挖基槽时,要做好降低地下水及地表水的排水措施,待施工时,应根据地质资料和现场实际,如有地下水,应采用集水坑或其他方法,要把地下水位降到比槽底至少低0.5米以下,当用明沟排出基槽水时,排水沟要设在基础压力扩散角以外,槽底不许有很湿现象。在基槽开挖的过程中,要在建(构)筑物基槽外围边2~3米处设300×300小排水沟,以防止雨水流入基槽内,以保证坑(槽)边坡稳定即可。
3) 基槽(坑)开挖时,采用机械挖土要按设计基底标高一定要预留200mm厚的人工清土层,以防止地基土结构遭受破坏,也能保证基底标高处的平面平整度。槽底如有加深处理时,加深处理部分用粘土或土石屑分层回填和振(压)密实,振(压)实后的压实系数≥0.95,回填上表面比基础外边缘线宽出0.3米。
4) 基槽土方挖的过程中,应经常测量和检查其平面位置。标高和边坡坡度等是否符合设计要求,平面挖制桩和水准点也应定期复测和检查是否正确,坑槽底部应根据不同铺筑物(砼或砖石)留出工作面,其每侧工作面宽度不得小于规范规定。
5) 槽(坑)底清理,整平后需作钎探检查有无异常现象,并做好钎探记录,槽(坑)底清理、整平,钎探完成后,由甲方、设计、勘查、施工、监理等有关单位共同现场验槽,合格后方可进行下一步施工。
二、模板工程
1、施工前的准备工作
(1)进行中心线和位置的放线,首先引测建筑的边柱或墙轴线,并以该轴线为起点,引出每条轴线。
(2)模板放线时,根据施工图用墨线放出模板的内边线和中心线。
(3)做好标高测量工作:用水准仪把标高直接引测到模板的安装位置。
(4)进行找平工作:模板承垫底部应预先找平,以保证模板位置正确,防止底部漏浆。
2、模板的安装
(1)按配板设计循序拼装,以保证模板系统的整体稳定。
(2)配件装插牢固。
(3)预埋件与预留洞必须位置准确,安放牢固。
(4)同一条拼缝上的U形卡,不宜向同一方向卡紧。
(5)钢楞宜采用整根杆件,接头应错开设置,搭接长度不应少于700mm。
(6)柱模安装时,应保证柱模的长度,符合模数,不符合部分放到节点部位处理,或放到柱根部处理。
(7)梁模板安装时,应特别注意梁口与柱头模板连接,梁模支柱的设置,应经模板设计计算决定,双支柱时间距以60~100cm为宜。
3、模板的拆除
(1)当砼强度大于1N/mm2时方可拆除模板。
(2)模板拆除时,应保证混凝土表面及棱角不受损坏。
(3)应遵循先支后拆,先非承重部位,后承重部位以及自上而下的原则,拆模时,严禁用大锤和撬棍硬砸硬撬。
(4)模板拆除时,操作人员应站在安全处,待该片模板全部拆除后,方准将模板、配件、支架等运出堆放。
(5)钢模板和配件拆除后,应及时清除粘结的灰浆,对变形和损坏的模板和配件,宜采用机械整形和清理。
三、钢筋工程
1、钢筋进场时,要有出厂质量证明书、试验报告单,钢筋表面或每捆钢筋均应有标志,按批量抽取试样做力学性能试验,合格后方可使用。
2、钢筋制作加工采取集中下料,机械加工的方法,加工前对钢筋进行外观检查,其表面必须洁净、无损伤、油渍、铁锈等。根据施工图及规范要求钢筋放样,经技术负责人对钢筋放样单审核签字认可后,方可进行加工制作,钢筋加工的形状、尺寸必须符合设计要求。
3、钢筋的连接:框架竖向钢筋连接水平钢筋连接均采用手工电弧焊,搭接长度≥6~10d。
4、钢筋骨架安装时按施工图纸的几何尺寸控制形体尺寸。加工尺寸必须准确,组装前按照图纸标注的尺寸检查配筋尺寸、放置的位置。
5、骨架成型的几何尺寸一定要准确,对结构受力主筋安装应牢固,严禁产生位移。在柱子主筋上下部位保护层范围内,各加ф12钢筋封闭环一个,每根主筋与封闭环焊接,以保证柱子主筋位置的准确。梁内纵向受力钢筋采用双排时,两排钢筋之间垫直径≥25mm的短钢筋,以保持其设计距离。楼板钢筋位置的确定:在模板上划线,按线安装钢筋。
6、梁板钢筋安装绑扎时,防止水电管线将钢筋抬起或压下。框架节点处钢筋穿插十分稠密,安装时要保证梁顶面主筋间的净距,有30mm以利浇筑砼。
7、柱箍筋位置的确定:在两根对角线主筋上划点,按点绑扎箍筋。梁的箍筋位置确定:在架立筋上划点,按点绑扎箍筋。
8、钢筋的弯钩方向:柱的纵向钢筋弯钩应朝向柱心;板内的钢筋弯钩应朝上。箍筋弯钩的角度和平直长度必须符合设计和规范要求。安装时严格控制间距尺寸,开口应错开,绑扎要牢固,严禁有松动的位移现象。
9、钢筋保护层厚度的控制:采用钢筋支架与构件配筋点焊,支架的尺寸等于保护层的厚度。
10、按规范设计要求,针对不同构件,保证构件保护层厚度符合标准。在混凝土浇注施工中,由钢筋工看护钢筋,随时调整补修,保证钢筋绑扎位置准确。保护层厚度见表:
构件名称
保护层厚度
构件名称
保护层厚度
板、墙
15mm
梁、柱
25mm
基础
35mm
桩
50mm
11、对柱、梁及板等各构件的钢筋绑扎,施工前详细编制绑扎顺序,施工中由钢筋班长和质量员层层把关,杜绝钢筋规格错用及数量缺少。
12、要求绑扎钢筋的搭接长度,满足规范与设计要求如下表,不得随意丢扣漏绑。
钢筋搭接长度:
混凝土
强度
钢筋类型
C20
C25
≥C30
一 级
30d
25d
20d
二级
d≤25
30d
35d
30d
d>25
45d
40d
35d
四、混凝土工程
砼施工,采用设置现场集中搅拌站,后台上料用自动计量装置来控制配合比的准确性。
1、准备工作
(1)技术准备:做好技术交底、原材料的试化验、配合比的委试工作。
(2)物资准备:水泥、砂、石、外加剂等材料的储备;对所需的搅拌机械、运输机械、振捣器等机具进行检查,保证其处于完好状态。
(3)浇筑前的检查:检查模板、支架、钢筋及预埋件、模板的强度、刚度、标高、位置、结构截面尺寸、预留拱度、支撑系统、支撑与模板结合处的稳定性、钢筋与埋设件规格、数量、安装的几何尺寸与位置、以及钢筋接头等是否与设计要求相符,对于已变形和位移的钢筋应及时校正。浇筑砼前,应清除模板内的垃圾、木片、泥土等杂物,确保模板内干净,将钢筋上的污染物清除干净。模板预留孔洞堵塞严密,以防漏浆。脱模剂涂刷均匀。
2、砼的拌制
拌制砼的各种原材料质量应符合配合比设计要求,严格按试验站的设计配合比进行计量,泵送砼的配合比:骨料最大粒径与输送管内径之比≤1:3,砂率控制在40%。并严格控制水灰比和坍落度。投料顺序:石子→水泥→砂子→水、充分搅拌,搅拌时间不少于3分钟。
3、砼的浇筑
(1)砼的浇筑顺序由远而近,先浇筑柱子砼,再浇筑梁板,同一区域的砼按先浇竖向结构后水平结构的顺序,连续浇筑、分层振捣。当不允许留施工缝时,区域之间、上下层之间,浇筑间歇时间不得超过砼的初凝时间。
(2)柱子砼浇筑采用串筒。
(3)梁板柱钢筋加密区的砼采用粒径较小的石子配制的砼浇筑。
(4)振捣砼时,振动棒插入的间距为400mm,振捣时间为30秒。对有预留孔,预埋件和钢筋密集部位要注意观察,发现砼有不密实等现象立即采取措施。采取人工捣固工具配合机械振捣,保证砼的密实性和强度,操作中应避免碰撞钢筋、模板、预埋件等。
(5)浇筑完的楼板砼表面,在初凝前,先用铁滚筒滚压,再用木抹子二次压抹,以防止砼泌水下沉产生表面裂缝。
4、施工缝的留置:
柱留在梁下5cm处,梁板留在跨中1/3跨度内。(b)、后浇加强带处施工缝的留置:梁板中设置网眼尺寸1cm以内的钢丝筛网,截断砼,使其表面垂直,接槎时先用水冲洗砼表面,然后铺2-3cm厚与砼内砂浆成分相同的水泥砂浆,再浇筑砼。(具体见下图)
5、大面积砼楼板平整度控制:在施工中先在各柱钢筋上用红色铅油作出+500标高标记,严格控制板底模板标高(误差在±4mm以内)。浇筑砼时,在柱间挂500线,用500线监控板顶标高。
6、砼的养护
砼浇捣后,逐渐凝固、硬化、其过程主要由水泥的水化作用来实现,水化作用必须在适当温度和湿度条件下才能完成。因此为保证砼有适宜的硬化条件,使其在规定龄期内达到设计要求的强度并防止产生收缩裂缝,必须对砼进行养护。
(1)砼浇筑完毕后的12小时以内,对砼加以覆盖和采用养护膜及浇水养护。
(2)养护时间:对采用硅酸盐水泥、普通硅酸盐水泥拌的砼,不得少于7天;对掺用缓凝型外加剂或有抗渗性要求的砼,不得少于14天。
(3)浇水次数应保持砼处于湿润状态。
(4)梁板砼比规范规定多留一组同条件养护试块,以确定预应力张拉时间。
7、砼质量的检验
(1)检查拌制砼所用原材料的品种、规格和用量,每工作班至少两次。
(2)检查砼在浇筑地点的坍落度,每一工作班至少两次。
(3)在每一工作班内,当砼配合比由于外界影响有变动时,应及时检查。
(4)砼的搅拌时间应随时检查。
8、砼试块的留置
(1)每拌制100盘且不超过100立方米的同配合比砼,其取样不得少于一次。
(2)每工作班拌制的同配合比的砼不足100盘时,其取样不得少于一次。
(3)对现浇砼结构,其试件的留置尚应符合以下要求:
每一现浇楼层同配合比的砼,其取样不得少于一次;同一单位工程每一验收项目中同配合比的砼,其取样不得少于一次。
9、砼质量内控标准
现浇结构尺寸允许偏差内控标准
项 目
允许偏差(mm)
检验方法
轴线
位置
基础
13
钢尺检查
独立基础
8
墙、柱、梁
6
剪力墙
3
垂直度
层高
≤5m
6
经纬仪或吊线、钢尺检查
>5m
8
经纬仪或吊线、钢尺检查
全高
H/1000且≤30
经纬仪、钢尺检查
标高
层高
±8
水准仪或拉线、钢尺检查
全高
±28
截面尺寸
+6,-3
钢尺检查
表面平整度
6
2m靠尺和塞尺检查
预埋设
施中心
线位置
预埋件
8
钢尺检查
预埋螺栓
3
预埋管
3
预留洞中心位置
13
钢尺检查
五、预埋件安装
对于小于500mm×500mm的预埋件,先在地面上将预埋件的四角钻直径4.5mm孔6个,并用Φ4螺栓将铁件与模板固定好在安装;大于500mm×500mm的预埋件,钢筋绑扎后在其位置上预安装,待模板基本固定后由操作工人进入模板内进行安装。为防止漏浆,用海绵条四周粘贴,作到表面平整不漏浆。
六、抹灰工程
抹灰前,进行电器、通讯、有线电视、弱电等系统的综合布线。
抹灰前,水暖上下水立管卡子必须预埋,穿墙管和穿板管必须预埋护套管;电器开关盒等必须安装完毕。
1、墙面抹灰工程
(1)工艺流程
清除砌体表面灰尘、杂物→洒水湿润基层→作灰饼(必要部位挂网)→阳角作护角→抹底层灰→抹面层灰
(2)施工准备
a.抹灰前将墙面灰尘、污垢等清除干净,并洒水湿润。凸出墙面的局部将剔平,凹洼部
展开阅读全文
