1、目录一、 编制依据1二、 工程概况1三、 施工目标2四、 主要施工人员及机具31. 人员配置32. 施工机具配置4五、 主要工序施工方法41. 切割分块重量42. 施工工期安排53. 切割施工步骤54. 吊运6六、 安全施工保证措施及制度61. 施工机械安全措施62. 起重吊装“十不准”73. 高空作业规定74. 其他安全措施85. 安全生产教育制度86. 安全生产技术交底制度9一、 编制依据1. 建筑物、构筑物拆除技术规程(DBJ08-7098)2. 建筑拆除工程安全技术规范JGJ14720043. 建筑施工高处作业安全技术规范JGJ80914. 建筑施工安全检查标准JGJ59995. 施工

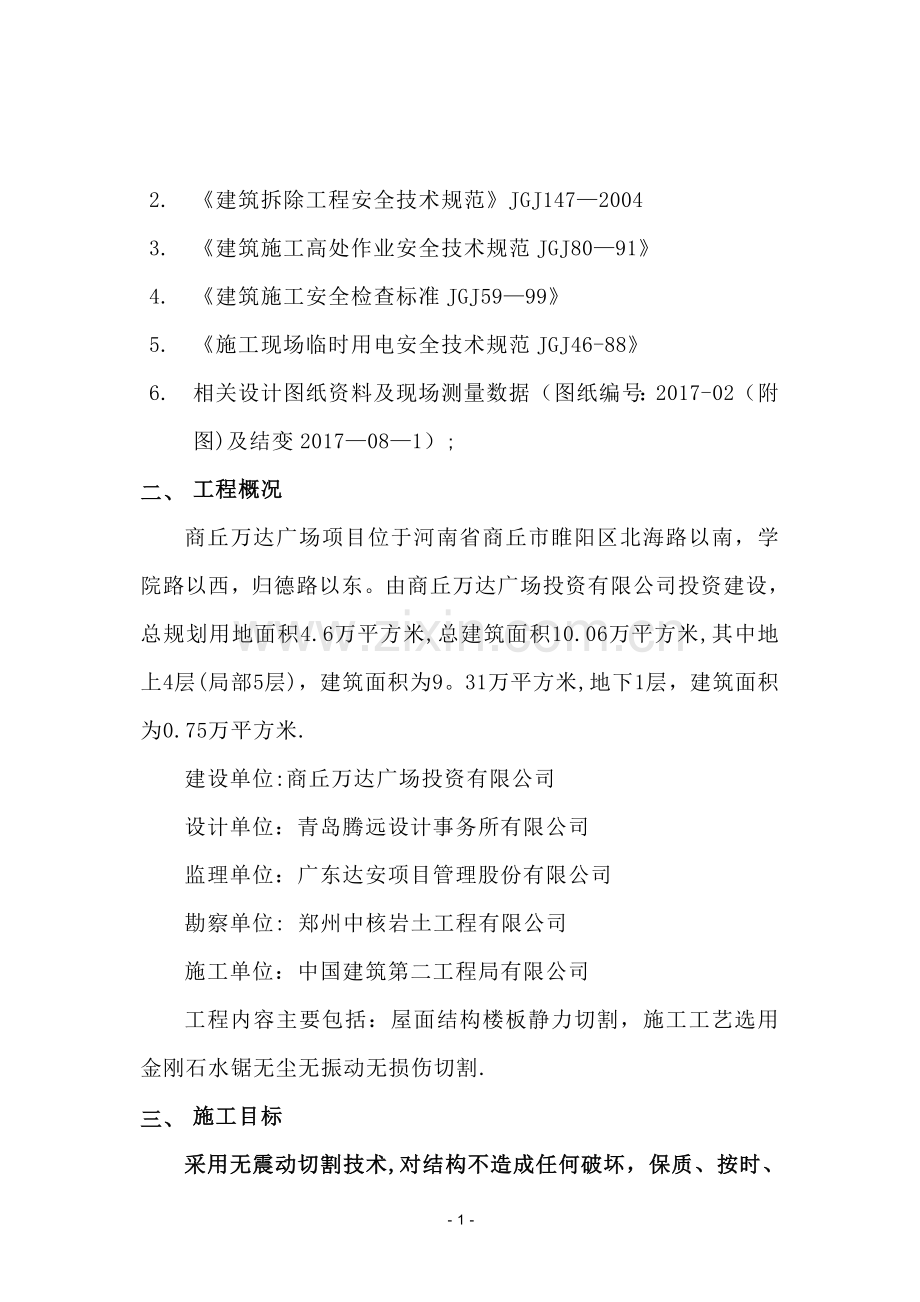

2、现场临时用电安全技术规范JGJ46-886. 相关设计图纸资料及现场测量数据(图纸编号:2017-02(附图)及结变2017081);二、 工程概况商丘万达广场项目位于河南省商丘市睢阳区北海路以南,学院路以西,归德路以东。由商丘万达广场投资有限公司投资建设,总规划用地面积4.6万平方米,总建筑面积10.06万平方米,其中地上4层(局部5层),建筑面积为9。31万平方米,地下1层,建筑面积为0.75万平方米.建设单位:商丘万达广场投资有限公司设计单位:青岛腾远设计事务所有限公司监理单位:广东达安项目管理股份有限公司勘察单位: 郑州中核岩土工程有限公司施工单位:中国建筑第二工程局有限公司工程内容主
3、要包括:屋面结构楼板静力切割,施工工艺选用金刚石水锯无尘无振动无损伤切割.三、 施工目标采用无震动切割技术,对结构不造成任何破坏,保质、按时、安全完成切割工程。水锯无损伤切割工艺是一种对建筑物内部结构较为安全可靠、且施工方便快捷的方法,它是利用液压传动马达高速运转来带动锯片对切割部位进行分割.楼板的切割(做法见如下示意图)安全防护杠防护吊装绳索孔楼板楼板面楼板切割线安全防护杠防护绳切割方式如下考虑现场实际人工搬运和吊装情况,保证施工过程人员安全,综合考虑技术及经济要求分割后单块楼板重量以120kg为宜,正负误差范围不超过10kg,为保证重量不超过120kg,以每立方钢筋砼2500kg计算,12
4、0mm厚板楼板切割分块每块面积不超过0。4平方米。切割施工流程:定位放线脚手架搭设切割导轨固定混凝土切割分离垃圾外运清理现场A. 定位放线:根据图纸及甲方要求在楼面弹放需切割洞口边线,与保留或新增混凝土构件做好接头预留工作面。B.设脚手架:根据现场情况搭设满足施工需要脚手架,满足拆除构件支撑荷载,满足保留构件安全需要。C。切割导轨固定:根据导轨与机头之间距离固定导轨,采用内膨胀螺栓固定。D。混凝土切割分离:采用混凝土切割机进行切割,直至需切割部分与保留结构分离为止,剩余部分混凝土采用人工结合电铲剔除凿除(檐板)E。清理现场:分离后混凝土垃圾及时清离现场,运出现场。四、 人员配备及施工机具配备序
5、 号职务姓名联系方式备 注1项目经理艾小芒186861270292技术员田景锦139114441973安全员周德贵188107405494质检员苏余152790992985资料员李兰132776672916施工员腾勤151102999867材料员杨小伞186102229101. 管理人员配置2. 施工人员配置序 号名 称单 位需要量备 注1测量人12切割人23吊装人24倒运人22。施工机具配置序号机具型号或规格功率(kw)单位数量1大型液压切割HILTI TE767台22电锤钻头相应根63钻石钻孔机3.2台44钻孔机钻头110mm根105角磨机BOSCH0。85台26角磨机用切割片片107钢丝
6、绳根208电缆16mm米1009电线6 mm米10010水管米20011手锤5磅把313内牙安卡M12个30014钢卷尺5m把515钢尺40cm把2五、 主要工序施工方法1. 切割分块重量根据要拆除部分建筑结构,考虑技术及经济要求,我方将控制每块切割块的重量在120KG以下,在切割工作进行前确定好切割路线.施工步骤:根据图纸测算及现场勘测规划切割方案进场技术交底卸荷测量放线选取固定吊装点钻孔、安装锚栓安装轨座安装液压墙锯轨道及锯片液压主机通电、水就位切割吊运放置切割块到安全地点集中装车出场工程验收。1 具体工期安排如下表序号工作内容开始时间所需时间完成时间备注1测量放线2017。11。1122
7、017。11。132楼板切割2017。11。1372017。11。203吊运2017。11。2042017。11。242. 切割施工步骤(1) 在待切割块上固定吊装点或打吊装孔.(2) 在切割路线的一侧,间隔139mm处画上轨座对齐线。并在同一侧标识安卡锚栓固定点。(3) 利用HILTI TE76电锤钻孔,再放入M12内牙安卡,并确实固定。(4) 使用螺丝将轨座固定对齐锁上轨道。(5) 安装TS32切割机头并连接油管和水管。(6) 安装适当钻石锯片,放置锯片护挡。(7) 依照HILTI液压、电动切割机操作步骤,完成任务.(8) 切割工作由切割班组人员连续进行.3. 吊运用电动葫芦或人工将切割块
8、吊放西端地面空旷处,做敲碎处理后运走或直接运走。六、 安全施工保证措施及制度1. 施工机械安全措施(1) 所有机电设备都要满足国家安全认证。机械夜间作业必须保证有充足的照明.(2) 建筑施工、安装所使用的机械要按其技术性能要求正确使用.缺少安全装置或安全装置已失效的机械设备不得使用。(3) 机械操作人员和配合操作人员,都必须按规定穿戴劳动保护用品,长发不得外露。高空作业必须系安全带,不得穿硬底鞋和拖鞋。严禁酒后作业。(4) 施工现场施工的各类施工机械,必须一机一闸一漏电,做好接零保护。处在运行和运转中的机械严禁对其进行维修、保养或调整等作业.(5) 机械和机电使用前应经调试达到运转正常后方可使
9、用.每天上班前应检查吊具及动力传递系统。工长和安全员应经常检查与建筑物拉结的可靠性。(6) 有关HILTI液压、电动切割系统、钻石钻孔机、TE76电锤钻的操作步骤,以及操作时安全注意事项,得依据原厂技术手册指示说明。尤其要注意的是切割机的安全施工距离,当有人在此距离以内时不得开机。2. 起重吊装“十不准”(1) 超负荷不吊(2) 歪拉斜吊不吊(3) 指挥信号不明不吊(4) 安全装置失灵不吊(5) 重物越过人头不吊(6) 光线明暗看不清吊物不吊(7) 埋在地下的物件不吊(8) 吊物上站人不吊(9) 捆绑不牢不稳不吊(10) 重物边缘锋利无防护措施不吊3. 高空作业规定(1) 高空作业衣着要灵便,
10、禁止穿硬底和带钉易滑的鞋,高空作业所用材料要堆放平稳,传递物件禁止抛掷.(2) 无安全措施禁止在屋架的上玄、动撑、绗条、挑架的条粱和未固定的物件上行走和作业。(3) 凡独立高空作业人员必须使用好安全带。4. 其他安全措施(1) 所有切割砼块要控制在120kg内,切割环境要做好必要的维护措施及安全牢固的支撑.(2) 所有吊装点锚栓安装严格按照安装程序,并做检测,塔吊吊装前的切割块绑扎要牢固,切割块吊装点要保证不出现滑脱现象。(3) 切割完后临边洞口需进行安全围护.5. 安全生产教育制度(1) 对于进入工地施工的工人,必须经过安全教育培训,使工人充分了解本工地的安全管理制度以及安全操作规程。(2)
11、 工人入场必须进行由安全、教育、劳资部门组织的三级安全教育.现场规章制度和遵章守纪教育主要包括:a 现场施工安全基本知识,安全生产制度、规定及安全注意事项;b 本工种的安全技术操作规程,机械设备、电器安全及高处作业安全基本知识;c 防火、防毒、防尘、防爆知识及紧急情况安全处置和安全疏散知识;d 防护用品标准及防护用具、用品使用的基本知识。(3) 班组安全生产教育由班组长主持进行,本工种岗位安全操作及班组安全制度、纪律教育的主要内容包括:a 本班组作业特点及安全操作规程;b 班组安全活动制度及纪律;c 爱护和正确使用安全防护装置(设施)及个人的劳动保护用品;d 本岗位易发生事故的部安全因素及其防
12、范对策;e 本岗位作业环境及使用机械设备、工具的安全要求。(4) 从事特殊工种(电工、起重工、焊工、机械操作工、架工)的人员必须经国家规定的有关部门进行安全教育和安全技术培训,并经考核合格取得操作证,方可上岗。(5) 定期对职工及管理人员进行安全生产思想、知识、技能、事故及法制教育。(6) 在工程突击赶任务、工程收尾、施工条件好、季节气候变化、节假日五个容易疏忽的时期进行适时安全教育。6. 安全生产技术交底制度(1) 公司安全科根据工程特点对项目进行书面安全交底,项目安全部门向各专业工种班组长书面交底,班组长向工人交底。落实安全生产责任制并指导施工.(2) 每月召开一次安全大会,根据工程进度情况明确本月安全活动的主题并进行动员,月底召开总结大会,对于表现优良的人员进行奖励。(3) 每周一要进行班前安全交底,在安排生产任务的同时要交待安全生产注意事项,做书面交底作业人员签字。- 10 -
