1、龙湖PMO引发的讨论.拈字 工程造价方面的专家,着有工程量清单计量规则原理及应用等专着.烽火 地产成本与流程管控专家通盈 清华博士,设备.成本.风险管控专家本讨论精华提纲:1、龙湖的PMO成本管理体系2、龙湖的工作压力3、龙湖体系的若干问4、龙湖的建安成本科目设置深度讨论5、产品标准化or行为标准化?6、成本数据库的建立7、相关知识历史回顾拈字啥时候有空,讨论一下龙湖那个成本管理实施细则,如何?粗看了一眼,大架构是不错的。管理架构也很有特色,值得研究一下。1、龙湖的PMO成本管理体系PMO概论:2011-7-5 10:18:07 深圳-青草-成本解释下PMO:PROJECT MANAJEMEN

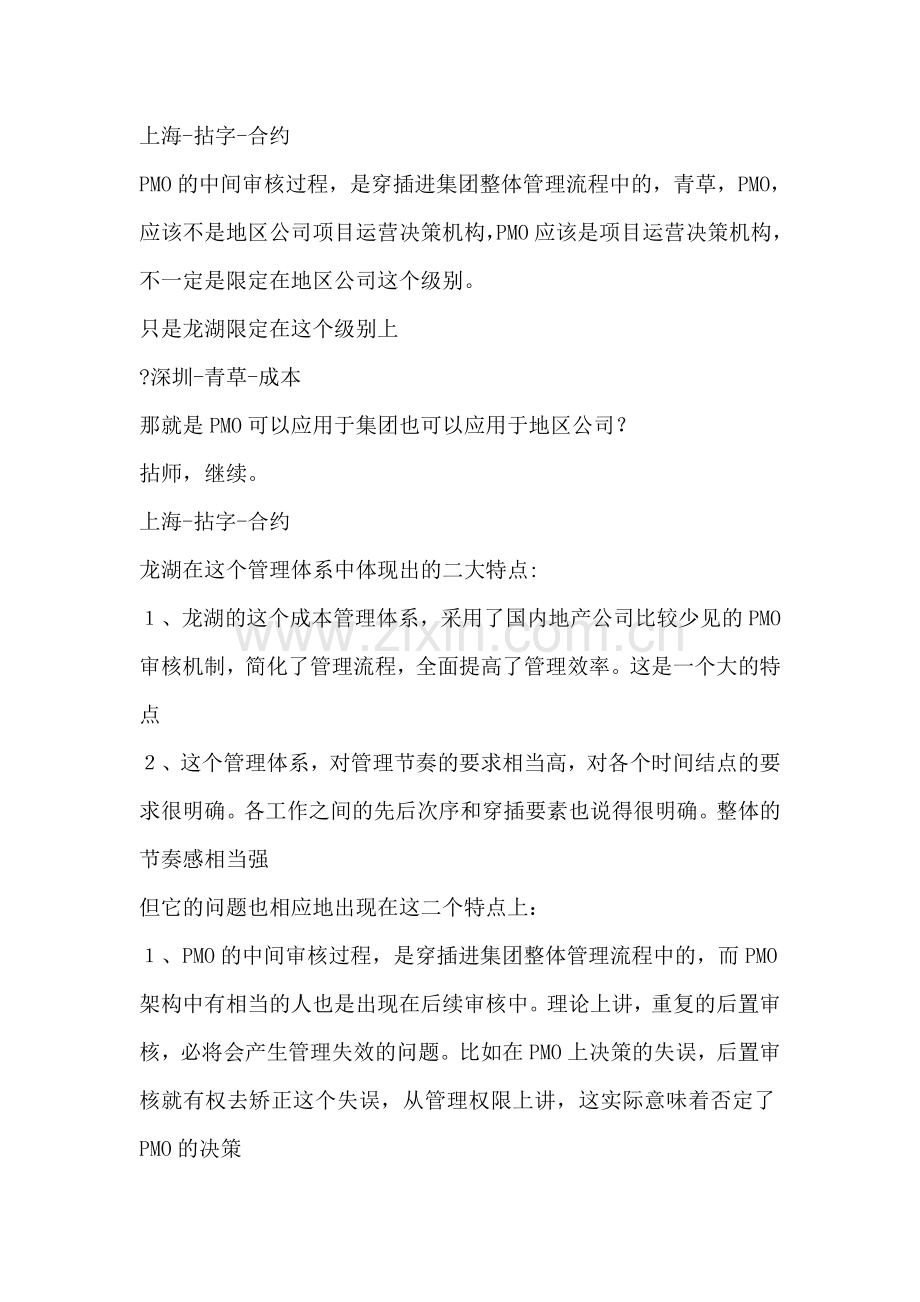

2、T OFFICE ,即:地区公司项目运营决策机构。上海-拈字-合约PMO的中间审核过程,是穿插进集团整体管理流程中的,青草,PMO,应该不是地区公司项目运营决策机构,PMO应该是项目运营决策机构,不一定是限定在地区公司这个级别。只是龙湖限定在这个级别上?深圳-青草-成本那就是PMO可以应用于集团也可以应用于地区公司?拈师,继续。上海-拈字-合约龙湖在这个管理体系中体现出的二大特点:、龙湖的这个成本管理体系,采用了国内地产公司比较少见的PMO审核机制,简化了管理流程,全面提高了管理效率。这是一个大的特点、这个管理体系,对管理节奏的要求相当高,对各个时间结点的要求很明确。各工作之间的先后次序和穿插
3、要素也说得很明确。整体的节奏感相当强但它的问题也相应地出现在这二个特点上:、PMO的中间审核过程,是穿插进集团整体管理流程中的,而PMO架构中有相当的人也是出现在后续审核中。理论上讲,重复的后置审核,必将会产生管理失效的问题。比如在PMO上决策的失误,后置审核就有权去矫正这个失误,从管理权限上讲,这实际意味着否定了PMO的决策、龙湖将地产开发的节奏控制的很严格,这也给复杂决策带来了难以回旋的管理问题。象酒店、综合体等项目,由于招商的影响,很多决策是需要重复及中间决策的。如果按龙湖的这个管理节奏,复杂项目在几个来回的节奏冲突中,很容易产生管理失效。?深圳-青草-成本分析的好透彻。那么龙湖现在开发
4、的产品还主要是住宅,采用这个PMO是不是管理的应该还不错呢?上海-拈字-合约在具体操作手法上,比如管理科目、估算手段、合约架构等方面,我觉得龙湖这个体系还有提高的空间。当然,这个也只是一个感觉了。以龙湖的节奏,很多东西不见得一定要做到什么标准。这个要讨论起来看了深圳-烽火?PMO是龙湖管理的最大特点,也是它成功的一个重要因素,一个核心竞争力现在一些企业也想学PMO,但学不好,因为配套的支撑不足?京-通盈-成本PMO肯定是重庆建筑大学给龙湖出的点子,也是香港理工的一个嗷头而已PMO中的东西有两点难:一个流程;一个前置条件,就是PMO会把项目分解成一个一个里程碑或者是关键点,然后需要的资源,协调部
5、门你想,这种布尔式维克的假想,肯定有与现实不吻合的地方,尤其是销售的楼盘,中国的购买者心态也不成熟。会有追风心态,所以销售导致的假想情况能够预置吗?不过这个东西也有好的一面。他的预置里面已经有大部分假设条件了,而且也是项目具体总结的结果,所以也可以减少盲目的去管理项京-通盈-成本PMO并不是一个包治百病的东西,这个需要一个成熟的机制。同时还有10%的购买者的成熟心态,这个东西也不是什么新玩艺?深圳-烽火-成本是的,需要成熟的机制,所以很多企业搞不了,例如说产品标准的支撑、专业协调的文化、领导责任制、考核与激励等等?深圳-烽火-成本龙湖是结果导向的企业,也就是PMO上提出来目标,大家努力去实现就
6、好了,中间不管你怎么去实现,最后考核,没实现,对不起,走人,或者降职。我们看龙湖的文件,专业上怎么实现的很少,因为龙湖认为,我挖你过来你,就是专业上的牛人,我给你目标就好了,具体怎么做,你自己应该很清楚2011-7-5 11:22:04 深圳-青草-成本计划前置、结果导向。呵呵!真是前瞻。2011-7-5 11:10:56 广州-蔷薇-成本听起来龙湖的这个PMO是属于理想状态,但是龙湖把它给实现了2011-7-5 11:11:24 上海-冰雪-成本也没有完全实现,问题还是很多的。2011-7-5 11:12:29 京-通盈-成本主要是制订流程、调配资源,相当于原来国企的调度中心,原来铁路单位都
7、有一个调度中心,就是这个作用的2011-7-5 11:13:23 上海-冰雪-成本万达的三个决策委员会也与这个PMO差不多。2011-7-5 11:15:03 津-忙碌-运营万达更注重的是进度2011-7-5 11:15:20 广州-蔷薇-成本万达不是注重结果么2011-7-5 11:17:21 上海-冰雪-成本万达里面的沃尔玛管理模式比较重。2、龙湖的工作压力?深圳-烽火-成本龙湖为什么压力那么大?因为PMO是前置管理,前面把目标提出来了,中间缺乏弹性,并在后端加上严厉的考核与激励,于是大家压力大了,因为中间变数太多了,要改变中端从而实现目标,大家要付出非常多的努力从管理节奏看,龙湖的pmo
8、就是在做计划运营,龙湖的计划运营已经成为行业的标杆了?广州-蔷薇-成本可以理解了为什么龙湖的压力这么大?深圳-烽火-成本给你一个目标,这个目标是很难的,中间怎么做你自己想办法,后面跟着考核,就像头上一把剑,你压力大不?津-忙碌-运营高速直指结果时间目标,高度的计划管理和前置任务管理思维包裹KPI体系里人的压力可想而知?深圳-烽火-成本津-忙碌-运营,总结的很准确3、龙湖体系的若干问2011-7-5 11:25:06 广州-蔷薇-成本感觉龙湖把这根玄绷得很紧2011-7-5 11:26:16 京-通盈-成本龙湖的理念,好多都是任宏与龙湖地产做学产结合的结果,肯定是绷得很2011-7-5 11:2
9、6:31 广州-蔷薇-成本万一他前面假设的都实现不了,会不会出现手忙脚乱甚至毁灭的情况2011-7-5 11:27:58 京-通盈-成本不会手忙脚乱,他有机制,或者叫做绿色通道,就是PMO的最高权限。可以调集资源集中处理,提出解决方案,或者直接把问题上升高度后,直接由老板们定。但这样的结果是大家愿意去PMO。这个与ZF中的MT有点相似了,而真正的项目部就很惨2011-7-5 11:29:39 深圳-青草-成本这样好,解决了蔷薇的手忙脚乱的问题。表情2011-7-5 11:30:36 广州-蔷薇-成本所以龙湖开会的时候,不会出现工程部或者采购部说,你定的这个目标实现不了,不然你自己去试试或者你自
10、己去按这个价格买 的情况了吧2011-7-5 11:30:37 京-通盈-成本动作起来是照搬,然后处理突发事件就行了2011-7-5 11:31:51 广州-蔷薇-成本龙湖前面制定目标的时候,得经过一番激烈博弈吧?但是这样会不会影响开发的速度?2011-7-5 11:33:06 京-通盈-成本所以,就像我说的设计模块化。就可以固化成本。项目管理也是PMO固化项目管理。项目部的管理也就间接模块化了。一般而言就是解决突发事件了,由于他前置了。不会影响到进度2011-7-5 11:34:57 深圳-烽火-成本启动会在定位阶段开,啥东西都没有,谈不上进度2011-7-5 11:34:42 广州-蔷薇-
11、成本那他其实也和万科的标准化有异曲同工之妙?2011-7-5 11:39:53 山东-草秧-管理我的一个感觉:龙湖的PMO建立在标准化(产品及项目管理成果标准化)基础上,并依靠专业人员强大的专业能力及PMO人员的专业决策能力,自上而下的下达目标并进行目标控制。万科有POM概念,正好反着,是从下而上的,由各部门提出自己的计划目标,然后形成整体的计划目标。万科学习标杆,学了惠普的POM。明确公司愿景、宗旨,大家在共同愿景下“发展共同工作计划”指导我们的行为,并对其进行考核。这有点虚啊2011-7-5 11:41:12 广州-蔷薇-成本万科的这种,对于高层来说,会不会不好掌控?2011-7-5 11
12、:45:26 山东-草秧-管理我今天看了看之前烽火讲的万科三个关键词,共享和交圈,这些是建立在万科职业经理人及专业的企业文化基础上的。如果没有良好的职业经理人制度,怎么可能实现自下而上目标体系的建立,所以万科人也很累,目标是大家制定的,那么大家就为了这个目标疲于奔命了。并且万科经营计划应该做的还是不错的吧。2011-7-5 11:49:03 山东-草秧-管理烽火,万科在城市公司,POM贯彻了吗?2011-7-5 11:51:12 深圳-烽火-成本万科的计划,是基于里程碑计划,每个部门提出来,然后涉及到各部门交叉部分,进行沟通。万科没有真正意义上的PMO2011-7-5 11:53:38 广州-
13、蔷薇-成本感觉万科比较人性化一点我感觉的是,万科是设个圈,让你自己往里钻,龙湖是,给你个圈,你一定要往里钻2011-7-5 11:56:05 深圳-青草-成本蔷薇你真逗,表情2011-7-5 11:55:02 深圳-青草-成本这让我想起:万科的管理模式是:过程管理;龙湖:则是结果导向。2011-7-5 11:54:51 郑州-突然-成本管中窥豹,只见一般,不赶往下定论。听到的和看到的都是局部的内容。2011-7-5 12:01:35 津-忙碌-运营我的理解是一个规模的地产公司做一份相对科学的项目计划不是问题自上而下的制定计划?制定后项目计划的推进实施下去应该是最难的2011-7-5 12:03
14、:43 广州-蔷薇-成本制定后项目计划的推进实施下去应该是最难的同感2011-7-5 12:04:01 湖南-老五-成本纸上得来是容易些,有人就说,执行力,也是竞争力了4、龙湖的建安成本科目设置深度讨论2011-7-5 14:34:03 深圳-烽火-成本既然说到龙湖的成本管理,那大家进一步讨论一下龙湖的成本科目,大家应该知道,龙湖的成本科目很简单,简单的成本科目,究竟会带来怎样的问题?这些问题龙湖是通过什么方式解决的2011-7-5 14:35:14 上海-拈字-合约龙湖的成本科目并不简单啊。基本上就是他的最小管理单元。2011-7-5 14:36:06 深圳-烽火-成本拈师你看到的难道跟我看
15、到的数据不一样?2011-7-5 14:37:04 山东-fish-管理龙湖集团成本费用128项,龙湖的科目看起来不算简单011-7-5 14:38:45 深圳-烽火-成本对,fish展示的就是龙湖的科目,为什么我说比较简单,看一下01-05,如果大家有其他企业的成本科目,可以对应看一下建安工程的科目,相比之下,龙湖的科目是很粗的,从成本控制角度来看,这种科目设置,有很多的问题2011-7-5 14:39:36 山东-fish-管理嗯,重点在建安部分,非常的粗啊,为什么其他公司建安科目是重点,而龙湖反而弱化建安部分2011-7-5 14:40:41 上海-拈字-合约这个要细很容易,很容易列二级
16、科目的。关键与采用的计价方式有关2011-7-5 14:41:27 重庆-三月-成本我这里也有个龙湖前年的模板,建安成本单独分细了的山东-fish-管理这个是测算模板的建安科目上海-拈字-合约这个二级科目似乎又太细了。成本目标的成本科目,我个人认为不一定要定得过细,二级科目不列入成本目标,不见得就不能设定为管理基准,实际上,成本目标编制依据及编制方法,就象我们做工作结算一样,应该是整体结算工作的完整支撑,不能也不应将它们分开来看待2011-7-5 14:42:41 深圳-烽火-成本三月,这个其实已经不是成本科目,而是龙湖的测算科目,恩,fish说的对的,是测算模板下的,并非其真正的成本科目20
17、11-7-5 14:43:09 重庆-三月-成本对的,龙湖成本科目一般就三级2011-7-5 14:46:26 深圳-烽火-成本山东-fish-管理,你新展示的这张表,也是龙湖的科目?还是龙湖城市公司细化的科目2011-7-5 14:46:55 山东-fish-管理应该是龙湖的的,不是细化科目2011-7-5 14:48:10 深圳-烽火-成本我看像龙湖的,但我看到的龙湖的科目,都是到三级,这个细到5级的没看过。具体的都是在测算表中增加测算科目,但测算科目不归集数据的2011-7-5 14:51:26 深圳-烽火-成本Fish看了你上传的资料,你的科目来自测算表,更细化的应该还是他的测算科目2
18、011-7-5 14:48:12 上海-拈字-合约龙湖的这个成本科目版本的一个大问题,就是分判方式对住宅工程的倾向性过强2011-7-5 14:48:32 深圳-烽火-成本万科的科目也是这个特点2011-7-5 14:49:38 上海-拈字-合约恩,所以商业地产如何做成本科目,并与管理方式结合起来,这个倒真是一个管理课题2011-7-5 14:49:47 深圳-Lau-造价其实我觉得科目太细根本没必要!太细化,只能说无法控制成本,根本没这个必要自己给自己找麻烦的2011-7-5 14:50:06 湖南-天歌-工程商业地产的可以粗一些2011-7-5 14:52:24 南京-星宇-成本科目细的话
19、 变更费用会不会比之前预计的要多?尤其是建安,变更最多,而且在实际施工中 设计变更经常发生2011-7-5 14:54:02 长春-迷糊-成本变更是属于动态成本监控方面了2011-7-5 14:54:22 南京-星宇-成本精装修可以做细点,图纸有了 材料定品牌和标准 如果有固定的供应合作商 是可以定的2011-7-5 14:55:15 深圳-烽火-成本精装修,行业里面科目都是比较粗的,土建和安装科目一般要比龙湖细2011-7-5 14:50:10 上海-拈字-合约管理层级的科目过细是没必要,但从估算方法的标准化角度来说,可以设定的很细,这个是非管理层级,而是作业书层级的事了。应该是越标准越有价
20、值,只是要做到真正的效率化,这个就是大学问了2011-7-5 14:50:12 杭州-房产-成本看公司要求吧2011-7-5 14:50:51 山东-fish-管理测算科目要细化。控制科目就没必要了哈2011-7-5 14:51:02 深圳-烽火-成本跟公司管理精细度有关系,看一下中海的科目,就知道他们有多细2011-7-5 14:51:37 湖南-天歌-工程中海的跟龙湖的有些类似2011-7-5 14:51:54 长春-迷糊-成本这科目太细了,应该是做建安测算用的,不是目标成本的科目2011-7-5 14:52:26 上海-拈字-合约恩。应该是成本科目与测算科目的一个结合。成本工作理应如此开
21、展2011-7-5 14:52:31 杭州-房产-成本我觉的目标成本块,那个建安块的很粗也差不多了2011-7-5 14:52:37 上海-拈字-合约科目太细不利于管理, 但测算一定要细,而且要标准化2011-7-5 14:53:28 山东-fish-管理但龙湖的建安科目也未免太粗了吧,这块怎么说是个大头。太粗了也不好控制。2011-7-5 14:53:56 深圳-烽火-成本龙湖的科目上,建安的是太粗了,仅仅有一个建筑、一个安装、一个精装修这个对于成本控制是不够的,但龙湖有其他的体系来保证这么粗的成本科目,能够有效运作2011-7-5 14:56:18 山东-fish-管理烽火老师,您是不是认
22、为龙湖的成本科目并不适合其他房地产企业2011-7-5 14:55:21 上海-拈字-合约应该不是这样的吧。龙湖的执行版成本目标里,建安都是按最小管理单元的合同来设定的啊5、产品标准化or行为标准化?2011-7-5 14:56:17 深圳-烽火-成本拈师,我说的其他的体系,就包括了你刚说的合同,也就是它有合约规划科目太粗,但由于有合约规划,把合同规划到最细致,并且给每个合同定出目标成本,于是达到了控制的精细程度要求2011-7-5 14:58:43 上海-拈字-合约合约规划不可能最细致哦。各公司使用的合约架构,都会有倾向性,并且会由于项目定位的不同,而产生差别较大的合约架构但烽火这个方向是可
23、以考虑的2011-7-5 14:59:17 深圳-烽火-成本产品标准化不够,合约规划一定做不好,龙湖是每个合同签订前,必须有合约规划,否则合同签不下去。它有一系列的配套手段,来保证合约规划的效果2011-7-5 15:00:00 上海-拈字-合约烽火这个说法绝对化了,烽火所说是工作的当然地产公司的成本控制与管理,成本目标是一个核心。但成本目标的标准化就不一定是核心了所以为追求成本科目管理的统一,进而追求产品标准的统一。这个未必就是纯粹的解决方案。万科,管理与产品都走标准化的路线,但这个是不是所有地产公司应走的方向呢?或者说是地产企业正确的方向呢?我个人认为,就这二个问题来说,回答都可以是明确的
24、no2011-7-5 15:00:09 山东-fish-管理龙湖成本控制是不是主要通过合约规划。成本科目并不是侧重点。2011-7-5 15:00:56 深圳-烽火-成本龙湖的成本科目有预警和跳闸2011-7-5 15:01:33 成都-阳光-造价预警和跳闸如何控制?2011-7-5 15:04:22 深圳-烽火-成本跳闸就是它的成本系统里面,该科目或者全部科目,无法发起付款,无法办理合同或变更签证我想说的就是,虽然龙湖的成本科目在建安这一部分比较粗,但它有合约规划来实现目标精细化,有预警和跳闸来实现严厉的监控与考核,使得科目过于粗,效果也能保证,并且效率更高2011-7-5 15:06:37
25、 山东-fish-管理“产品标准化不够,合约规划一定做不好”,个人认为未必。合约规划与产品标准化关联度可以不高。这个需要公司统一合约规划模板就可以了。2011-7-5 15:06:45 上海-拈字-合约成本目标本来就应该与合约规划协调统一起来实际上,这里面有一个认识的差别的即,到底应该是标准化产品,还是应该标准化行为?我个人认为,象地产管理这种纯粹的项目驱动型企业真正有效的管理办法,应该是标准化行为,即标准作业程序2011-7-5 15:08:18 山东-fish-管理我也理解合约规划是标准化的行为2011-7-5 15:09:00 上海-拈字-合约对。FISH说到核心了。其实象成本目标导致的
26、成本科目,以及它的细化,其根本目的在于标准化行为,即,让做事和参与管理的人,在技术与方法上完全标准化2011-7-5 15:09:25 深圳-烽火-成本企业全国化规模发展,标准化产品也是必须的,当然高端产品这块,产品标准化需求没那么高2011-7-5 15:11:03 上海-拈字-合约产品标准化必然会有其高效率的地方,但同质化的危害也很明显。在当前地产产品种类越来越丰富的发展趋势下,这种标准化必然会逐步受到市场的挑战每个工程都不一样,但每个做工程的人都应该是使用同一个理论和同一个方法来管理工程。所以成本科目这种标准化就有了管理价值了2011-7-5 15:11:49 长春-迷糊-成本还是应该工
27、作流程进行标准化的管理,产品的标准化容易缺乏创新2011-7-5 15:11:58 上海-拈字-合约同意2011-7-5 15:13:17 山东-fish-管理有标准的产品就更好了,但是很多公司做不到像龙湖、万科的标准化程度。但是合约规划等行为的标准化还是可以努力一下能够做到2011-7-5 15:13:41 重庆-三月-成本产品应该在实施标准化的同时,部分项目可以实施差异化但刚才几位大师说的行为标准化,可以不论产品行为标准化对房地产提升效率很关键2011-7-5 15:13:47 上海-拈字-合约分级科目,哪些应进入成本科目,哪些进入测算科目。与合约规划的关系应如何协调。哪一级以什么标准执行
28、什么科目。这个就是管理的学问了2011-7-5 15:13:54 长春-迷糊-成本目标成本大多还是规划出来的而不是控制出来到,规划出成本以后管理通过标准化流程去实现目标成本2011-7-5 15:14:27 深圳-Lau-造价迷糊说的没错2011-7-5 15:15:37 上海-拈字-合约看来在这个问题上,大家的认同感还是满强的,烽火,这个可是巨大的商机啊2011-7-5 15:16:36 深圳-烽火-成本拈师,你一直在灌输行为标准化的意识啊,呵呵2011-7-5 15:17:23 上海-拈字-合约这里的大家都是多年管理的老手,我相信他们还是有自己的判断的哦2011-7-5 15:15:58
29、北京-兔子-分析目标成本一般是做可研时规划出来的,如果以这个作为成本控制的依据,就太没水准了2011-7-5 15:16:06 上海-拈字-合约哦。兔子,不是这样的2011-7-5 15:16:31 北京-兔子-分析哦,咋说2011-7-5 15:16:34 深圳-Lau-造价目标成本是控制成本的方向和目标2011-7-5 15:16:49 上海-拈字-合约成本科目的设置,很多地产公司首先是一个归类总结。就跟财务科目一样,可能什么工程都没有,也可以列一个科目的2011-7-5 15:17:37 深圳-烽火-成本目标成本不是可研出来的,不同阶段都可以有,关键是看哪个版本作为执行版或基准版2011
30、-7-5 15:18:33 北京-兔子-分析可以这么说,但实际操作时,目标成本仅仅是盈亏的标准,实际操作起来不能这么看吧,至少我认为,我们做项目时,先做目标成本,作为盈利基础,然后再通过流程对成本控制做出成本预算可能各有各的方式,不过我到想学习学习大家的2011-7-5 15:19:43 山东-fish-管理从某方面来讲,其实成本科目的粗细程度并不是很重要,对一个多项目的地产公司而言,主要是统一个成本科目标准,这样大家可以有一个统一交流的语言,不至于不同项目的成本数据无法比较。2011-7-5 15:21:12 上海-拈字-合约FISH说的,应该是成本科目设置原则的一个方面,其他方面的好处也应
31、该有很多2011-7-5 15:21:37 深圳-Lau-造价其实目标成本就是拿来与其他项目的经验数值做对比,然后预测新项目的成本测算,然后这个预测做为实际操作的成本过程控制的方向来把控,最终做出新的成本科目,然后循环2011-7-5 15:22:08 上海-拈字-合约LAU兄说得浅了。不说别的,就龙湖的那个五级测算科目,就不是同类项目经验数据对比那么简单的。测算作为一种专业技术,还是有其实质的内容的2011-7-5 15:22:23 北京-兔子-分析比如我们这里,一个项目先将目标成本上OA,然后再做成本支出时通过OA确认是否超标,超过则不支付,但我在最近去项目检查时提出目标成本与实际发生成本
32、的比较是不完全的,必须要有流程后的预算成本比较,才是支付工程款项的依据但做项目的公司认为目标成本已经是通过测算得出的,可以作为成本支出的标准,不知道大家对这个怎么看2011-7-5 15:23:38 上海-拈字-合约这一点倒是国内造价技术界讨论得很少。现在市面上看得到的测算和估算技术,很少有能拿来指导项目的2011-7-5 15:24:11 长春-迷糊-成本测算的专业在于数据库的分析和利用以及市场形式的把控2011-7-5 15:25:11 上海-拈字-合约对,而且对建筑结构与造价的对应关系要理解的很透彻,必要的时候,可能还得使用一些测算手段比如一些工厂投资,有吨生产能力的经验数据,我估算吨生
33、产能力的投资。在生产能力,设备配置,建安成本之间,可能就需要有一定的数学模型来推演,才能出比较可靠的成果6、成本数据库的建立2011-7-5 15:27:07 长春-迷糊-成本我也强调一下数据库的建立,数据库建立要进行量化,不要只是建立平米的造价指标,2011-7-5 15:27:57 山东-fish-管理迷糊兄,具体如何量化呢,我一直没见过比较好的数据库模型。数学建模,也没必要那么复杂吧成本数据库不就是单方造价吗,只不过是不同科目指标对应的面积不同而已啊2011-7-5 15:28:47 东莞-莫非-成本有没有版本可以借鉴下2011-7-5 15:29:04 北京-兔子-分析这种数据库不容易
34、建,我们这里曾经尝试过做这种投资模型的综合数据库,很难房地产和其他制造企业区别很大,用一个模型去设定太难了,如果仅对建安造价做一个数据库我到认为可行2011-7-5 15:28:58 重庆-三月-成本说到数据库量化问题我有一个疑问,就是对不同工程量、不同时期、不同地点的工程,如何采用一定的手段进行数据处理?数学建模?那么各参数的比例设置也是一问题很多时候,测算还是经验加估计2011-7-5 15:30:02 上海-拈字-合约我不太同意用一套数学模型来定义某种估算我觉得这个注定是要失败的。因为项目的单件性很强,就算分期开发的同类产品,也会由于一些特种因素而引发的对结果的巨大影响,而使得这种数学模
35、型面临崩溃的风险完整的项目测算,仍然要靠造价技术人员的专业能力而兔子说的,一些常用测算的量比关系,倒是可以建立完整的数据库,以方便专业人员分析使用2011-7-5 15:30:47 南京-星宇-成本matlab?好恐怖啊 群里不会有这么高深的人吧?2011-7-5 15:31:41 重庆-三月-成本matlab搞分析写论文可以,实际应用怕有点无从下手哦2011-7-5 15:33:29 武汉-王伟-成本我不认同!其实就应该用模型来搞!2011-7-5 15:33:59 上海-拈字-合约王伟兄可以谈谈你的观点为什么呢?比如我们常见的砼模比,含钢量,窗地比,窗墙比等数据2011-7-5 15:35
36、:16 武汉-王伟-成本产品的标准化肯定是趋势,建筑本身就像是产品一样被复制着,就像方便面一样,有高中低档,但你不可否认每一档是有自身标准的,商业工业同样如此。一个人的生活就是围绕这吃、穿、住、行。目前的产业链已经到顶。人的生活基本都能满足。区域内的行业分布和商业分布、关乎人的一切应该是成比例的。区域与区域之间本身就是同质化的这就是中国的城市化进程,复制-再复制好的产品会逐渐进行淘汰优质产品。目前住房和商业炒的成分比较多,但是你不可否认好的产品在人日益增长的需求中逐渐定型算了,扯远了,模型个人认为还是非常必要的。只是这是地产和建筑信息化之后的事情2011-7-5 15:35:37 上海-拈字-
37、合约产品的标准不见得是趋势,王伟兄的说法我不太能认同象老牌的标准化产品,汽车、电视机、空调等,现在也在追求设计的灵活性。IPHONE,IPAD等,就是不断打破标准化建立新标准的过程2011-7-5 15:35:37 上海-小胖-成本这个测算对于住宅还是可行的,对商业及工业不大适用2011-7-5 15:37:23 北京-兔子-分析不可能一套模型对应多种行业的,即使同一行业也不可能覆盖,但可以作为一个标准去延伸2011-7-5 15:37:49 深圳-Lau-造价对,每个地产的供货商和分包不同,所以成本也是不同的拈字-合约产品的标准不见得是趋势,王伟兄的说法我不太能认同象老牌的标准化产品,汽车、
38、电视机、空调等,现在也在追求设计的灵活性。IPHONE,IPAD等,就是不断打破标准化建立新标准的过程上海-小胖-成本这个测算对于住宅还是可行的,对商业及工业不大适用北京-兔子-分析不可能一套模型对应多种行业的,即使同一行业也不可能覆盖,但可以作为一个标准去延伸深圳-Lau-造价对,每个地产的供货商和分包不同,所以成本也是不同的山东-fish-管理山东-fish-管理这个是否可以认为是一个较为简单的数据库呢2011-7-5 15:44:16 湖南-天歌-工程山东-fish-管理,这个是中信的表格吧2011-7-5 15:40:40 上海-拈字-合约FISH,这个用于测算不太好用的测算阶段要首先
39、测算出钢筋量,砌体量,外立面面砖涂料使用量,才能使用这个表中的数据这样它的局限性就比较大了但这些基础数据是可以使用的。至于钢筋量,砌体量,外立面面砖涂料使用量这些数据如何产生,就要看估算技术水平了长春-迷糊-成本fish这个就是我所说的数据库的造价指标上海-小胖-成本其实我感觉上海建筑建材业做得指标分析很不错上海-拈字-合约同意小胖上海-小胖-成本长春-迷糊-成本我推荐的数据库的量化指的是 对应结构性用工程量的指标进行建立数据库2011-7-5 15:44:21 上海-拈字-合约不过,那个指标也有问题,就是基础量的测算方法没有提供2011-7-5 15:44:23 山东-fish-管理拈字老师
40、,迷糊老兄,这表里面也有含量指标啊2011-7-5 15:44:52 深圳-Lau-造价小胖,你这些是含量指标啊2011-7-5 15:45:17 长春-迷糊-成本要用工程量的含量 不要用价格的含量2011-7-5 15:45:21 上海-拈字-合约我看到了。这种含量指标是绑定的。除非产品同质化很强,否则估算一般不能将量与指标同用的2011-7-5 15:46:00 山东-fish-管理“结构性用工程量的指标进行建立数据库”不太懂,请指点2011-7-5 15:46:48 深圳-Lau-造价就是说数据库抛开价格的情况下形成工程量的指标库2011-7-5 15:46:57 吉林-Found-成本这种含量指标是绑定的。除非产品同质化很强,否则估算一般不能将量与指标同用的表情2011-7-5 15:47:56 长春-迷糊-成本所以用数据库要用专业的角度去分析,还有对市场的预测。
