收藏 分销(赏)

季节性施工措施及特殊时期施工保证措施.doc

上传人:快乐****生活 文档编号:4064616 上传时间:2024-07-26 格式:DOC 页数:7 大小:25.54KB
下载 相关 举报
季节性施工措施及特殊时期施工保证措施.doc_第1页
第1页 / 共7页
季节性施工措施及特殊时期施工保证措施.doc_第2页
第2页 / 共7页
季节性施工措施及特殊时期施工保证措施.doc_第3页
第3页 / 共7页
季节性施工措施及特殊时期施工保证措施.doc_第4页
第4页 / 共7页
季节性施工措施及特殊时期施工保证措施.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

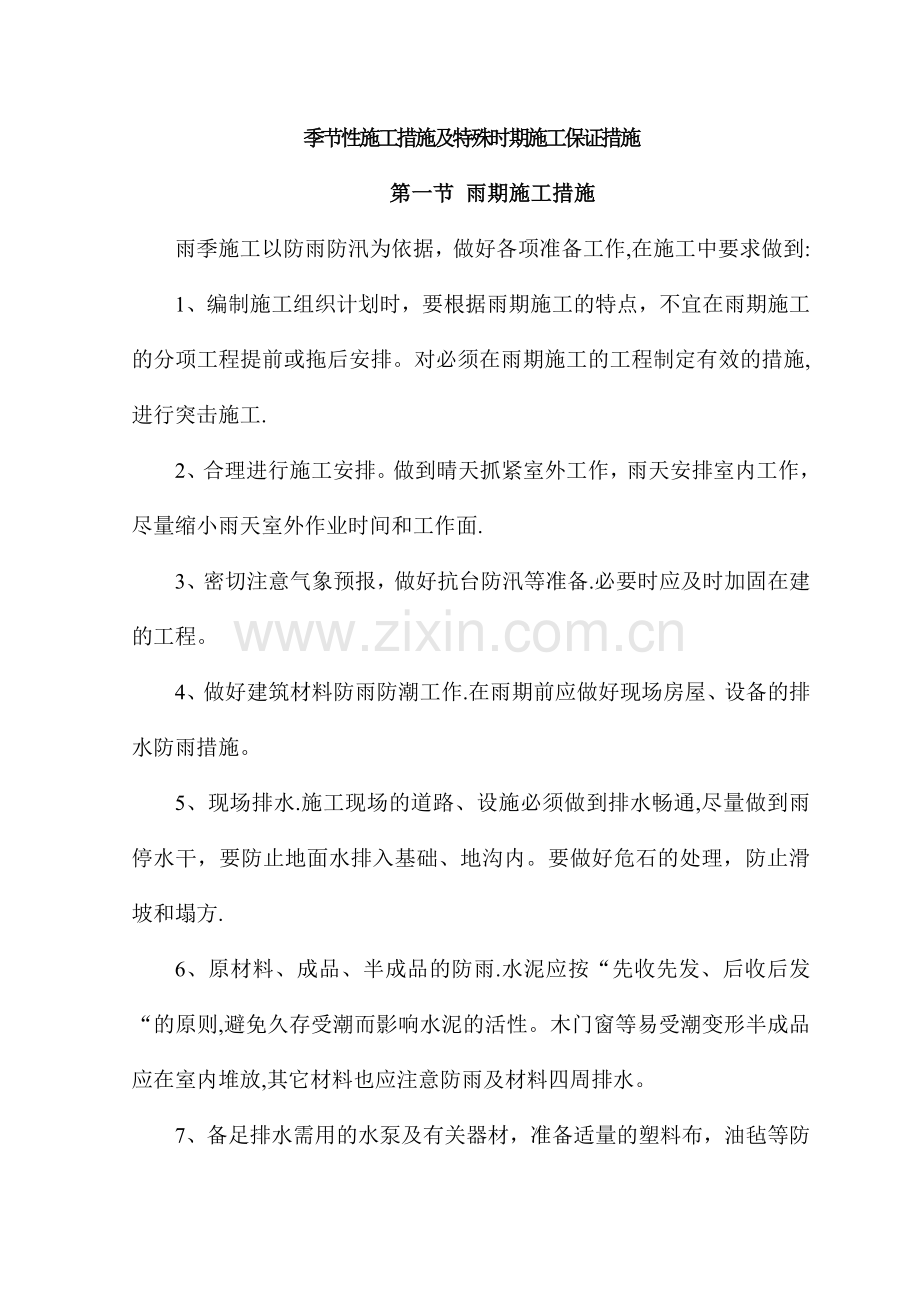

1、季节性施工措施及特殊时期施工保证措施第一节 雨期施工措施雨季施工以防雨防汛为依据,做好各项准备工作,在施工中要求做到:1、编制施工组织计划时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或拖后安排。对必须在雨期施工的工程制定有效的措施,进行突击施工.2、合理进行施工安排。做到晴天抓紧室外工作,雨天安排室内工作,尽量缩小雨天室外作业时间和工作面.3、密切注意气象预报,做好抗台防汛等准备.必要时应及时加固在建的工程。4、做好建筑材料防雨防潮工作.在雨期前应做好现场房屋、设备的排水防雨措施。5、现场排水.施工现场的道路、设施必须做到排水畅通,尽量做到雨停水干,要防止地面水排入基础、地沟内。要做

2、好危石的处理,防止滑坡和塌方.6、原材料、成品、半成品的防雨.水泥应按“先收先发、后收后发“的原则,避免久存受潮而影响水泥的活性。木门窗等易受潮变形半成品应在室内堆放,其它材料也应注意防雨及材料四周排水。7、备足排水需用的水泵及有关器材,准备适量的塑料布,油毡等防雨材料。8、采取硬地施工,即施工现场临时道路采用150mm厚混凝土浇筑,这既给雨季施工带来很大的便利,给工人提供了良好的工作环境,又防止了尘土、泥浆被带到场外,保护了周边环境,加强了现场文明施工;9、雨季施工期间搅拌站要随时测定砂、石含水率,及时调整混凝土的配合比,严格控制水灰比。10、现场室外使用的中小型机械必须按规定加设防雨罩或搭

3、设防雨棚,闸箱防雨,漏电接地保护装置应灵敏有效,定期检查线路的绝缘情况。11、大风天气,要做好大型高耸物件(塔吊、外用电梯)的防风加固措施,风力达到或超过6级塔吊禁止使用。第二节 冬季施工措施本工程进入到冬期施工季节时,主要是钢筋、混凝土工程必须加强冬期施工,因此要严格按照规范规定和本公司关于冬期施工要求,编制专门的冬期施工方案.在能确保工程质量、方便施工、经济合理的前提下制定施工方案,确定冬期施工技术措施。根据当地气象部门统计资料,室外日平均气温连续5天稳定低于5,混凝土工程应按冬期施工要求进行。在进入冬期施工初期,要事先做好防冻准备,并必须密切注意天气预报,如有寒流和霜冻出现,立即采取防冻

4、措施.1、材料要求本工程冬期施工期间水泥采用早强带R水泥,做好水泥保温.砂采用中砂,含泥量不大于2%;石子采用砾石,施工暖棚中,水在锅中加热至80,混凝土搅拌后温度控制不超过35.2、混凝土拌制(1)冬期施工中,拌制混凝土所用的材料如砂、石、水泥应保持常温。(2)冬季在不同时间、气温、保温等条件下,使浇灌的混凝土在受冻前,混凝土的抗压强度不得低于设计混凝土强度标准值的30%,所以应对原材料的加热、搅拌、运输、浇灌和养护等进行测温后按规范进行热工计算并施工.(3)搅拌混凝土时,应先加入砂、石和水拌合,然后加入水泥搅拌,防止水泥产生假凝现象,使混凝土和易性变差,降低后期强度(不得将水泥与热水直接搅

5、拌),并禁止将有冻块及夹有冰雪的砂、石装入搅拌机内,搅拌时间应比正常温度季节延长.(4)拌制掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的1。5倍.3、混凝土的运输和浇筑(1)混凝土搅拌时,因材料加热而得到热量在运输过程中要尽量减少损失,所以输送管道应用草袋包裹。(2)混凝土浇筑入模时的温度与当时的气温、养护方式、结构类型有关,一般温度要求不低于5。(3)混凝土冬期施工时,要防止因为温差的关系而产生较大的温度应力,影响质量,所以再次浇筑之间,应将已浇筑过的混凝土加热,加热深度不小于0。3M。4、混凝土养护、掺外加剂(1)覆盖保温材料为农用塑料薄膜二层,3-4层草袋,再覆盖彩条布一层.(2)在

6、混凝土中掺入一定量的早强抗冻外加剂,混凝土浇筑于普通模板中,在整个养护过程中不再加热,仅作保护性护盖,以防止风雪侵袭,使混凝土早期强度迅速增长并保持在一定负温条件下继续硬化,并达到要求的强度。5、钢筋工程(1)钢筋在负温上冷拉,其环境温度不应低于-20,钢筋焊接时安排在室内进行,必须在室外焊接时,其最低温度不宜低于20,且应有防雪、挡风措施,焊后的接头,护盖炉渣或石棉粉,使其慢慢冷却,严禁立即碰到冰雪.(2)钢筋在加工、运输、绑扎过程中,注意产生撞击,刻痕等缺陷.冰雪天采取护盖,防止表面结冰瘤,在混凝土浇灌前,应清除钢筋上的积雪、冰屑,绑扎完后尽快进行下道工序。(3)适当延长养护时间,混凝土达

7、到足够强度后再拆模。(4)剪力墙采用外挂保温被或铺聚苯板的方法养护,顶板采用上铺塑料布加保温被的方法进行养护,保温被覆盖要严实,防止混凝土裸露,确保混凝土不受冻。第三节 夏季施工措施在夏季施工时应特别注意以下几点:1、做好职工的防暑工作,为施工作业创造良好的条件。2、混凝土浇捣后应及时进行进行养护,保证工程质量。3、在设计混凝土施工配合比时应考虑天气因素做适当的调整,特别初凝时间应有所延迟.一、夏季施工准备工作(1)要动员职工,根据施工生产的实际情况,积极采取行之有效的防暑降温措施,充分发挥现有降温设备的效能,添置必要的设施,并及时做好检查维修工作.(2)关心职工的生产、生活,注意劳逸结合,调

8、整作息时间,严格控制加班加点,入暑前,抓紧做好高温、高空作业工人的体检,对不适合高温、高空作业的适当调换工作.二、夏季施工技术措施1、钢筋混凝土工程为了防止夏季钢筋混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取以下措施:(1)认真做好混凝土养护工作,混凝土浇捣前必须使木模吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润,一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土,不得少于七昼夜;掺加缓凝型外加剂及有抗渗性要求的混凝土,不得少于十四昼夜。梁柱框架结构,应尽可能采取带模浇水养护,免受曝晒。(2)根据气温情况及混凝土的浇捣部位,正确选择混凝土

9、的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。(3)浇捣大面积混凝土,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓凝型减水剂,使水泥水化热速度减慢,以降底和延缓混凝土内部温度峰值.(4)厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成收缩裂缝。(5)遇大雨需中断作业时,应按规范要求留设施工缝。2、砌体工程(1)高温季节砌砖,要特别强调砖块的浇水,除利用清晨或夜间提前将集中堆放的砖块充分浇水湿透外,还应在临砌之前适当地浇水,使砖块保持湿润,防止砂浆失水过快影响砂浆强度和粘结力。(2)砌筑砂浆的稠度要适当增大,使砂浆有较大的流动性,灰缝容易饱满,亦可要砂浆中掺入塑化剂,以提高砂浆的保水性与和易性。(3)砂浆应随拌随用,对关键部位砌体。要进行必要的遮盖、养护。3、抹灰工程(1)抹灰前应在砌体表面洒水湿润,防止砂浆脱水造成开裂、起壳、脱落,抹灰后要加强养护工作。(2)外墙面的抹灰,应避免在强烈日光直射下操作。(3)砂浆级配要准确,应根据工作量,有计划地随配随用,为提高砂浆保水性,可按规定要求掺入外加剂.

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
