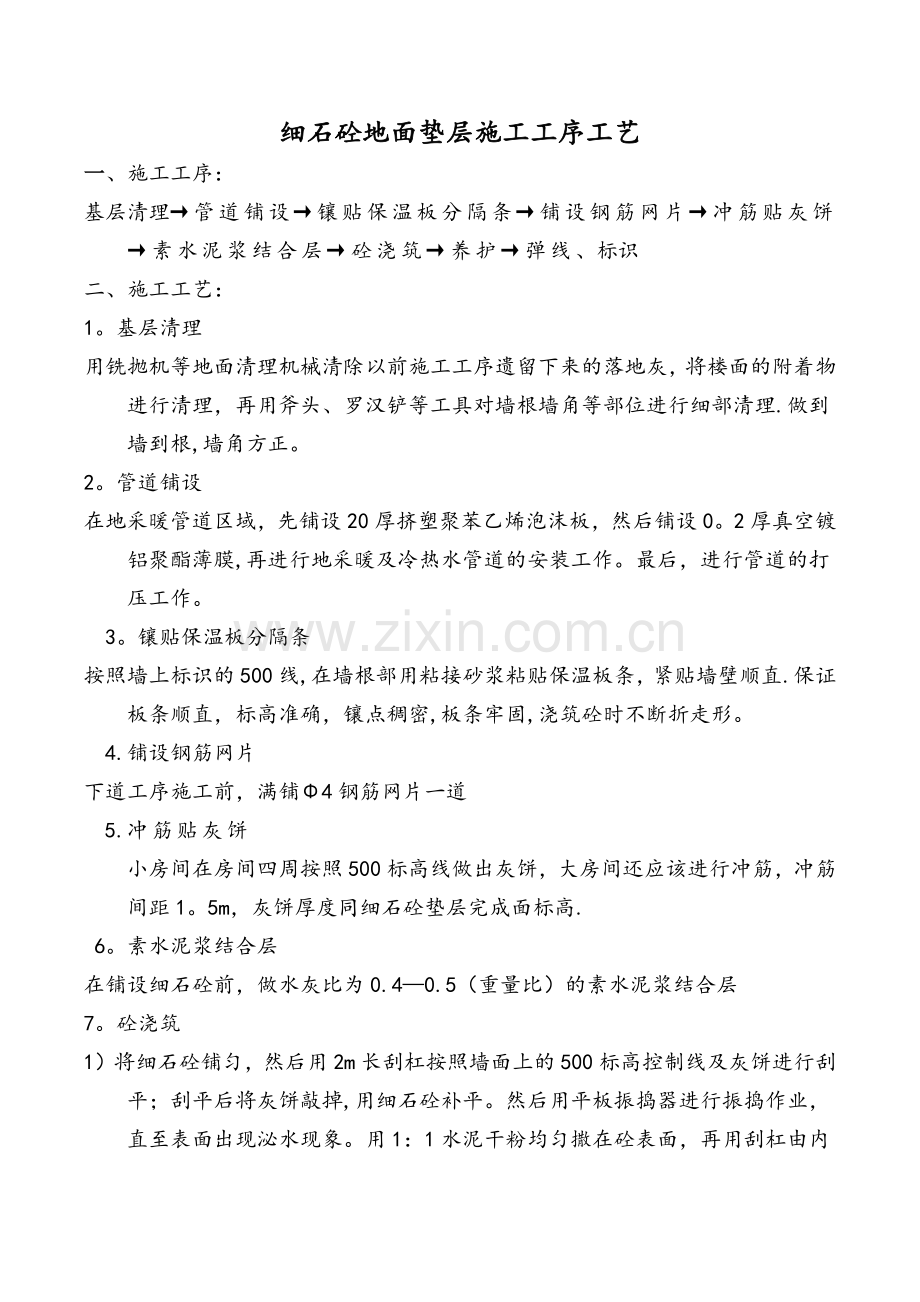

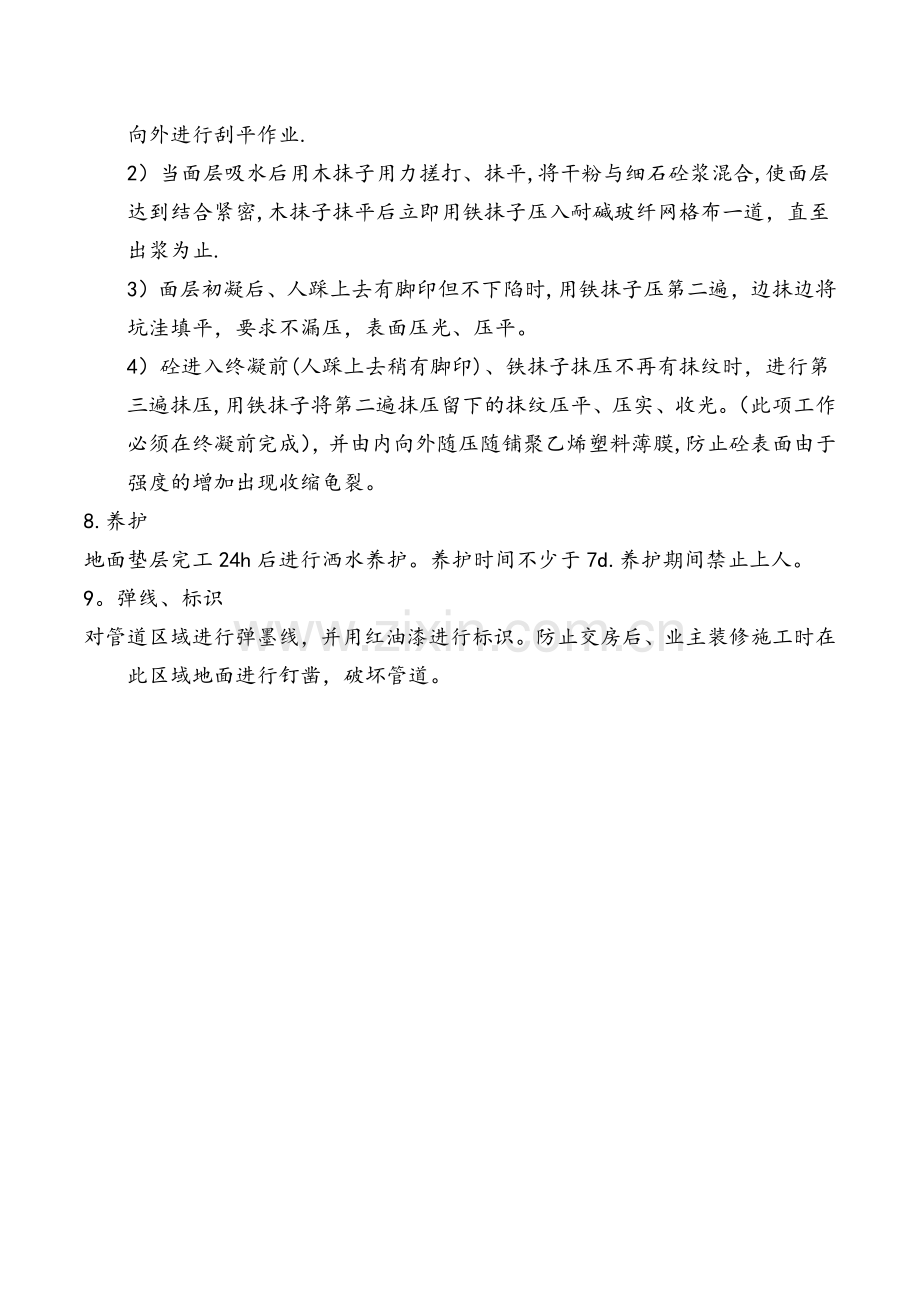

细石砼地面垫层施工工序工艺 一、施工工序: 基层清理→管道铺设→镶贴保温板分隔条→铺设钢筋网片→冲筋贴灰饼→素水泥浆结合层→砼浇筑→养护→弹线、标识 二、施工工艺: 1。基层清理 用铣抛机等地面清理机械清除以前施工工序遗留下来的落地灰,将楼面的附着物进行清理,再用斧头、罗汉铲等工具对墙根墙角等部位进行细部清理.做到墙到根,墙角方正。 2。管道铺设 在地采暖管道区域,先铺设20厚挤塑聚苯乙烯泡沫板,然后铺设0。2厚真空镀铝聚酯薄膜,再进行地采暖及冷热水管道的安装工作。最后,进行管道的打压工作。 3。镶贴保温板分隔条 按照墙上标识的500线,在墙根部用粘接砂浆粘贴保温板条,紧贴墙壁顺直.保证板条顺直,标高准确,镶点稠密,板条牢固,浇筑砼时不断折走形。 4.铺设钢筋网片 下道工序施工前,满铺Φ4钢筋网片一道 5.冲筋贴灰饼 小房间在房间四周按照500标高线做出灰饼,大房间还应该进行冲筋,冲筋间距1。5m,灰饼厚度同细石砼垫层完成面标高. 6。素水泥浆结合层 在铺设细石砼前,做水灰比为0.4—0.5(重量比)的素水泥浆结合层 7。砼浇筑 1)将细石砼铺匀,然后用2m长刮杠按照墙面上的500标高控制线及灰饼进行刮平;刮平后将灰饼敲掉,用细石砼补平。然后用平板振捣器进行振捣作业,直至表面出现泌水现象。用1:1水泥干粉均匀撒在砼表面,再用刮杠由内向外进行刮平作业. 2)当面层吸水后用木抹子用力搓打、抹平,将干粉与细石砼浆混合,使面层达到结合紧密,木抹子抹平后立即用铁抹子压入耐碱玻纤网格布一道,直至出浆为止. 3)面层初凝后、人踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹边将坑洼填平,要求不漏压,表面压光、压平。 4)砼进入终凝前(人踩上去稍有脚印)、铁抹子抹压不再有抹纹时,进行第三遍抹压,用铁抹子将第二遍抹压留下的抹纹压平、压实、收光。(此项工作必须在终凝前完成),并由内向外随压随铺聚乙烯塑料薄膜,防止砼表面由于强度的增加出现收缩龟裂。 8.养护 地面垫层完工24h后进行洒水养护。养护时间不少于7d.养护期间禁止上人。 9。弹线、标识 对管道区域进行弹墨线,并用红油漆进行标识。防止交房后、业主装修施工时在此区域地面进行钉凿,破坏管道。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
