收藏 分销(赏)

夏季高温施工措施.doc

上传人:快乐****生活 文档编号:4057184 上传时间:2024-07-26 格式:DOC 页数:12 大小:48.54KB 下载积分:8 金币
下载 相关 举报
夏季高温施工措施.doc_第1页
第1页 / 共12页
夏季高温施工措施.doc_第2页
第2页 / 共12页


点击查看更多>>
资源描述

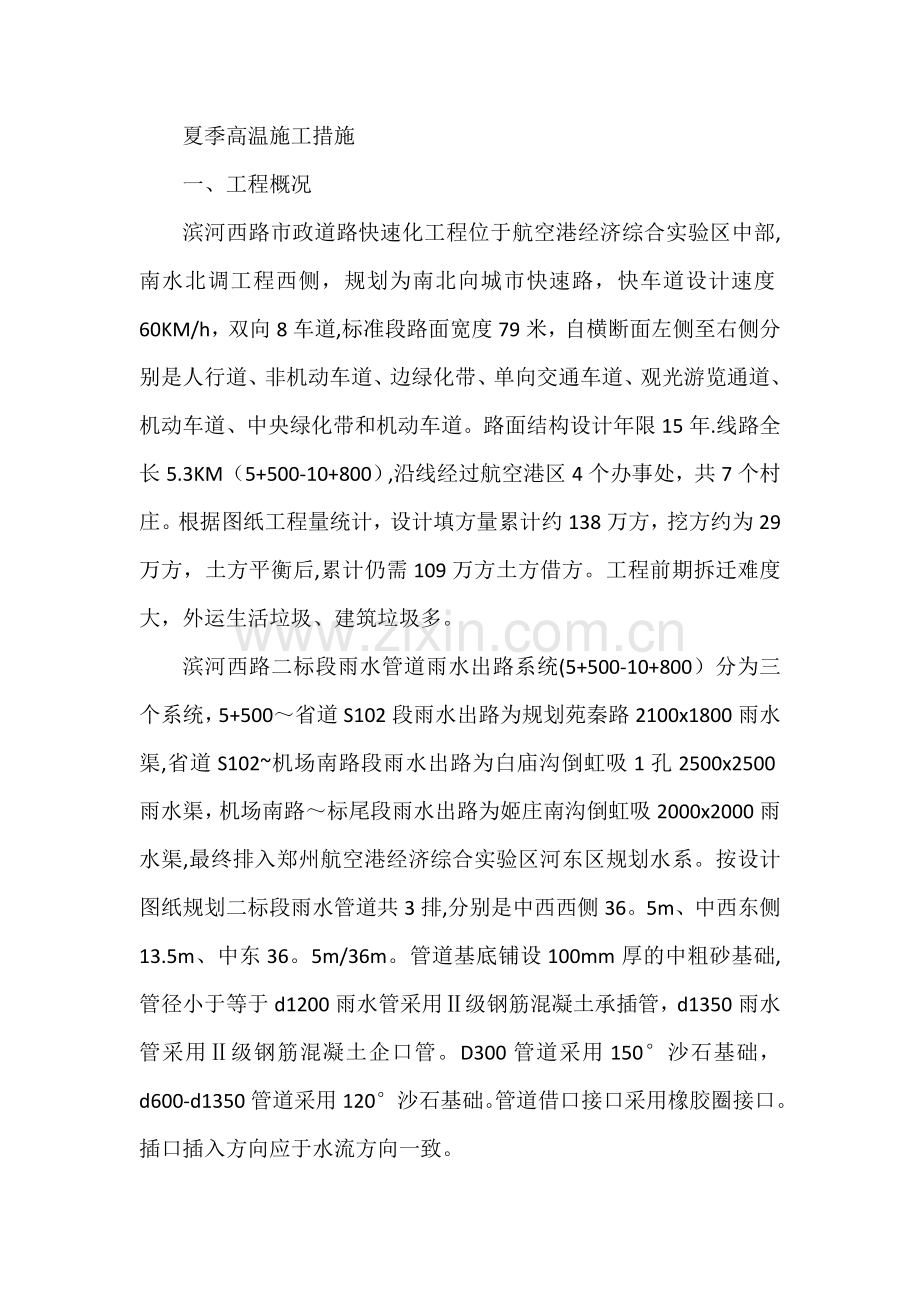

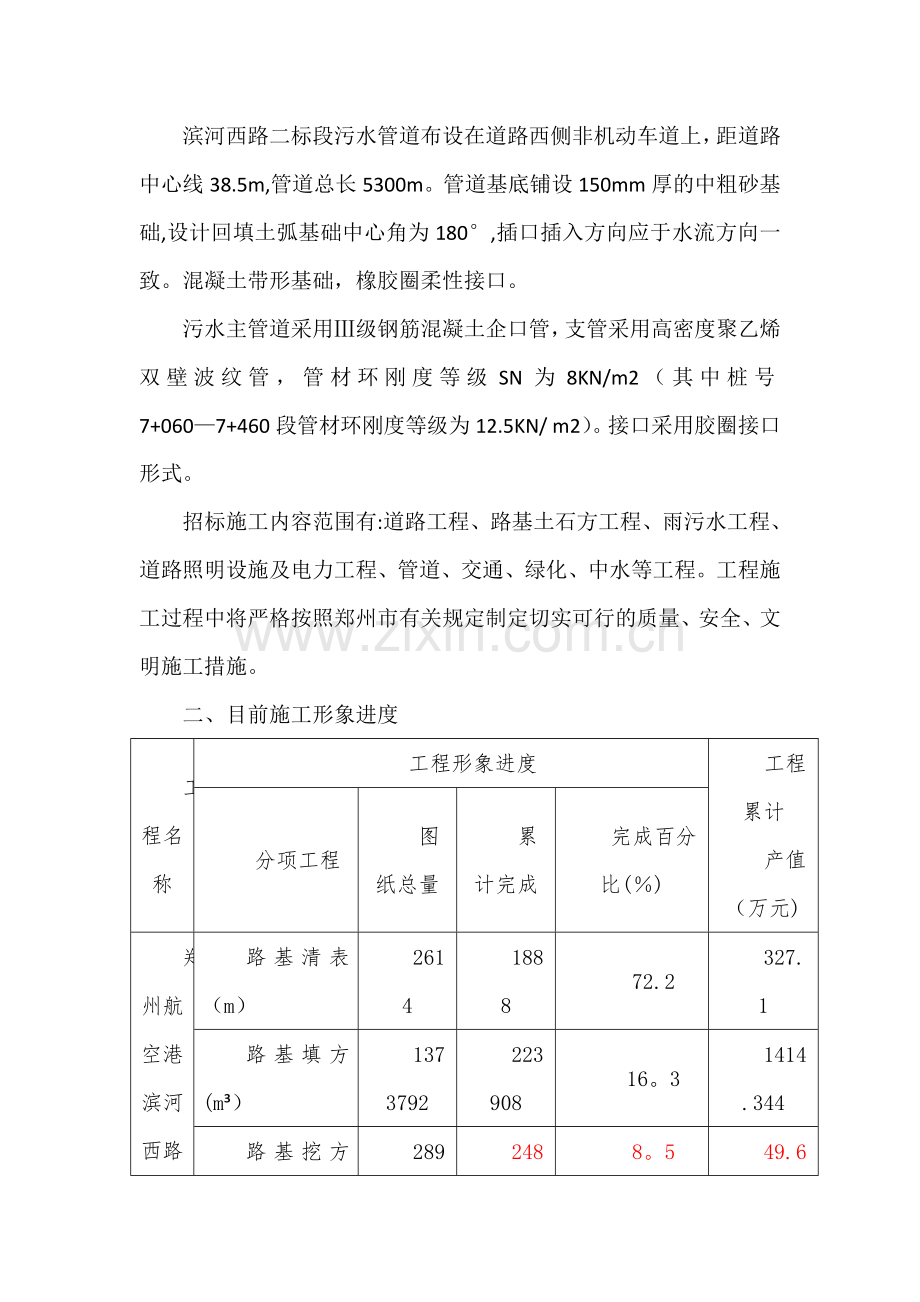

夏季高温施工措施 一、工程概况 滨河西路市政道路快速化工程位于航空港经济综合实验区中部,南水北调工程西侧,规划为南北向城市快速路,快车道设计速度60KM/h,双向8车道,标准段路面宽度79米,自横断面左侧至右侧分别是人行道、非机动车道、边绿化带、单向交通车道、观光游览通道、机动车道、中央绿化带和机动车道。路面结构设计年限15年.线路全长5.3KM(5+500-10+800),沿线经过航空港区4个办事处,共7个村庄。根据图纸工程量统计,设计填方量累计约138万方,挖方约为29万方,土方平衡后,累计仍需109万方土方借方。工程前期拆迁难度大,外运生活垃圾、建筑垃圾多。 滨河西路二标段雨水管道雨水出路系统(5+500-10+800)分为三个系统,5+500~省道S102段雨水出路为规划苑秦路2100x1800雨水渠,省道S102~机场南路段雨水出路为白庙沟倒虹吸1孔2500x2500雨水渠,机场南路~标尾段雨水出路为姬庄南沟倒虹吸2000x2000雨水渠,最终排入郑州航空港经济综合实验区河东区规划水系。按设计图纸规划二标段雨水管道共3排,分别是中西西侧36。5m、中西东侧13.5m、中东36。5m/36m。管道基底铺设100mm厚的中粗砂基础,管径小于等于d1200雨水管采用Ⅱ级钢筋混凝土承插管,d1350雨水管采用Ⅱ级钢筋混凝土企口管。D300管道采用150°沙石基础,d600-d1350管道采用120°沙石基础。管道借口接口采用橡胶圈接口。插口插入方向应于水流方向一致。 滨河西路二标段污水管道布设在道路西侧非机动车道上,距道路中心线38.5m,管道总长5300m。管道基底铺设150mm厚的中粗砂基础,设计回填土弧基础中心角为180°,插口插入方向应于水流方向一致。混凝土带形基础,橡胶圈柔性接口。 污水主管道采用Ⅲ级钢筋混凝土企口管,支管采用高密度聚乙烯双壁波纹管,管材环刚度等级SN为8KN/m2(其中桩号7+060—7+460段管材环刚度等级为12.5KN/ m2)。接口采用胶圈接口形式。 招标施工内容范围有:道路工程、路基土石方工程、雨污水工程、道路照明设施及电力工程、管道、交通、绿化、中水等工程。工程施工过程中将严格按照郑州市有关规定制定切实可行的质量、安全、文明施工措施。 二、目前施工形象进度 工程名称 工程形象进度 工程累计 产值(万元) 分项工程 图纸总量 累计完成 完成百分比(%) 郑州航空港滨河西路二标段 路基清表(m) 2614 1888 72.2 327.1 路基填方(m³) 1373792 223908 16。3 1414.344 路基挖方(m³) 289906 24800 8。5 49.6 建筑垃圾 (万方) 11.2 2.2 19。6 103 污水沉井(座) 45 13 28.9 975。356 雨水管涵(m) 17418 140 0。8% 56 污水管道(m) 5514 215。351 3.9% 65 临建及料场(项) 1 1 100 200 安全文明及其他措施费(项) 1200 410 34。2 410 既有工作面污水13座沉井主体已施工完毕,正在进行沉井周围土体注浆工艺施工及顶管工艺施工.由于雨水新版图纸交底时间短,现有工作面上雨水工程施工刚刚展开.高温天气下混凝土浇筑质量、检查井及混凝土养护质量、土方回填质量、职工及一线工人安全施工、身体健康是高温施工的重点。 三、夏季高温施工指导方针 针对二标夏季施工实际情况,结合国家现行规范要求,特拟定以下内容为夏季施工指导方针。 1、制定防暑工作预案,合理安排施工,防止高温天气引发工人中暑和各类生产安全事故。 2、妥善安排高温期间施工生产,合理的调整工作时间,安排工人作息时间,合理的劳动休息制度,严格控制加班加点,高温时段项目部停止室外露天和高处作业,防止工人疲倦乏力、劳累过度导致伤亡事故发生。 3、严格落实工人防暑降温物品和药物. 4、在炎热季节为保证工人的充分休息,减少疲劳. 5、在暑季应根据施工的工艺过程,尽可能调整劳动组织,采取勤倒班的方法缩短一次连续作业时间,加强工作中的轮换休息。对作业人员应进行就业前和入暑前体检,凡患有心血管系统疾病、高血压、溃疡病、肺气肿、肝病、肾病等疾病的人员不宜从事高温作业。  6、进一步改善施工现场作业环境和卫生条件,确保施工人员宿舍、食堂、厕所等临时设施符合标准要求和满足防暑降温工作需要,并加强通风降温。 7、针对夏季炎热、天气干燥,火灾事故易于发生的实际情况,要进一步加强预防火灾措施,对配电箱、仓库、木工房等易燃场所进行定期检查,发现问题立即处理,同时按规定配备有效的灭火器材. 8、加强防暑降温知识的宣传,开展防暑降温措施教育,结合除害灭病讲卫生,应对高温作业施工人员加强防暑和中暑急救的宣传教育。 9、切实做好施工现场的卫生防疫工作,严格执行食品卫生法律法规, 加强对饮用水、食品的卫生管理,避免因食物变质引发中毒事件.同时,加强对夏季易发疾病的监控,确保现场作业人员发生法定传染病、食物中毒时,能及时向有关部门报告 。 10、为防止传染病的发生,施工现场生活垃圾应集中放入专用容器中,并及时清理.加强工地食堂、厕所的卫生检查,坚决杜绝食用腐坏变质食物,严把病从口入关,高度重视暑期有关传染病防治工作,发现从业人员患病要及时医治。 11、加强施工现场临时用电管理。高温季节施工,作业人员身体裸露部位较多,身体易出汗,极易造成触电事故,各施工现场应严格执行施工用电规范,加强安全用电管理,严禁私拉乱接电线,各项目部要加强工地临时用电日常检查制度,发现问题,及时整改落实. 12、加强监督 A、项目部将施工作业人员的生活保障和劳动保护情况纳入日常安全生产监管范围,并列入文明施工必备条件之一. B、项目部认真落实并制定有效的高温季节施工防护措施,加强所属项目的管理,确保安全生产。 C、施工单位要加强对高温作业场所,特别是建筑工地露天作业、高处作业场所的监督抽查,督促用人单位落实各项防暑降温措施.对防暑降温措施不落实的,要依规予以查处,将不定期对施工项目高温季节建筑施工作业人员劳动保护工作情况进行检查,对不落实的工程项目部将作出严肃处理。 13、要求项目部高度重视,对本项目进行自查自纠,对上述措施认真贯彻落实,确保暑期安全生产稳定和施工人员身心健康。 四、夏季施工的质量控制要点及措施: 1、混凝土浇筑工程 对高温环境下影响混凝土的因素应进行预测分析,同时加强对天气预报的收听工作,从以下几个方面及时采取有效措施,并抓好落实。 (1)砼配合比是否考虑夏季施工坍落度损失大的措施.对使用商品砼的工程应加强对坍落度等指标的检测工作。 (2)砼浇筑方案是否合理,浇筑速度是否适当。尽量避免在日最高气温时浇筑砼。在高温干燥季节,晚间浇筑砼受风和温度的影响相对较小,且可在接近日出时终凝,而此时的相对湿度较高,因而早期干燥和开裂的可能性最小。浇筑砼应精心计划,砼应连续、快速的浇筑。砼表面如有泌水时,要及时进行修整。 根据具体气候条件,发现砼有塑性收缩开裂的可能性时,应采取措施(如喷洒养护剂等),以控制砼表面的水分蒸发。砼表面水分蒸发速度如超过0。5kg/(m2/h)时就可能出现塑性收缩裂缝;当超过1。0kg/ (m2/h)就需要采取适当措施,如冷却砼,向表面喷水或采用防风措施等,以降低表面蒸发速度。 (3)砼养护条件是否有保证(如覆盖草包;数量必须满足要求;养护定人定位;养护用水的质量、数量满足要求等)。混凝土浇筑完成后,在12小时内必须对其进行覆盖保湿养护。施工现场应派专人负责浇水,其中柱、梁可采用包裹草包、麻袋等养护,楼面、屋面现浇梁、板浇筑完后应及时进行覆盖养护,以防止混凝土暴晒暴裂,影响质量。 (5)项目施工部认真做好施工现场砼同条件试块的规范养护和防护工作,做好每日气温的及时记录,注意现场养护时间和累计日平均温度不要超过规范规定的要求. (6)注意施工环境气温的控制,一般宜在气温30℃以下施工, 可通过调整班次来避开高温时段,尽量安排在每天的早、晚施工。 2、砌砖体、模块砌体工程 (1)高温季节砂浆应随拌随用,当气温超过30℃时,水泥砂浆必须在拌成后的2h内用完,混合砂浆必须在3h内使用完毕。灰槽中的砂浆应及时清理干净,隔日的砂浆不得再用。 (2)基础在砌砖前应先检查基底的清理情况,砂浆、杂物等要清除干净,基底若为砼垫层或砖砌体,应事先浇水湿润。 (3)砖在砌筑前一天就应浇水湿润,砖的含水率宜控制在10%—15%,严禁干砖上墙。 (4)砌砖工程采用铺浆法砌筑,当气温超过30℃时,铺浆长度不得超过500mm.否则因气温高,砂浆失水快,会影响砂浆与砖的粘结强度。 (5)施工时所用的小砌块、蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块的产品齡期不应小于28天.要加强材料的进场把关,防止砌体后期的收缩开裂。 (6)小砌块砌筑时,在天气干燥炎热的情况下,可提前洒水湿润小砌块;对轻骨料混凝土小砌块,可提前浇水湿润。小砌块表面有浮水时,不得施工。 (7)填充墙砌体砌筑前块材应提前2天浇水湿润;蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水 3、高温季节土方工程施工措施 (1)高温季节土方施工主要是控制扬尘,及时对施工区域内的道路进行洒水降尘。 (2)及时对回填土表面进行洒水湿润,保证回填土料含水率符合要求. (3)高温季节对回填料的含水量控制适当增加2%左右. 4、机械设备的安全管理 (1)加强对垂直运输机械的管理。 在台风雷雨季节,对高耸的垂直运输设备必须严格按相关规范、规程落实设备的使用和管理,特别是设备的基础、附墙装置必须符合要求, 低井字架尽量做附墙,增加井字架的稳固性,不做附墙的,除严格按照规范要求做好缆风、地锚外,要采取另外的加固措施,严禁自由高度超过规范的要求,严防机毁人亡事故. (2)加强对起重吊装工程的内部管理起重吊装工程要重视安全投入,严格按批准的施工方案实施,加强现场管理,对施工现场应划出警戒区,要有专人指挥,优选吊装设备,按科学的吊装顺序和合理的作业时间施工,坚决杜绝违章指挥和违章作业。 5、高温季节劳动保护措施 (1)高温季节施工时,做到合理安排,并配备温度计在太阳暴晒的作业点进行测温,气温高于38℃时禁止露天作业(赶工期及特殊工序不得暂停施工项目除外,但必须做好防暑降温)。 (2)露天作业人员,适当调整作息时间,尽量在早晚温度较低时段进行施工。 (3)夏季高温情况下对工人的防暑降温采取必要有效措施,如准备“风油精”等防中暑药品;同时调整工作时间,安排上午早上班、早下班,下午晚上班、晚下班,中午延长休息时间等措施保证人员安全工作. (4)高温施工期间控制外架搭设人员的高空作业时间,高温情况下外架搭设人在外架上连续操作时间不超过2小时. (5)作息时间调整及降温防暑措施 1)项目部现场人员作息时间 上午:07:00~11:00(四个小时) 下午:15:00~19:00(四个小时) 为了保证工作有充足休息时间,项目部规定:  a:调集体宿舍,将同一班次的工人调在一起,避免互相干扰而影响睡眠。 b:开展宣传教育工作,保证工人下班回家后能吃好,睡好,休息好。 C:为保证工人充分休息,尽量精简会议做到有劳有逸,避免加班加点. 遇赶工期或其它特殊情况需加班时,再做另行通知。夏季高温期间,由综合部安排专人负责测设每天气温。室外作业时间上午尽量提前,下午尽量延长,避开中午(12:00—-14:00)的高温气温超过38℃时,停止室外作业。 2)降温防暑措施 ①项目部对施工人员提供发放必要的防暑药品,如:人丹、霍香正气水、十滴水、清凉油、风油精、茶水、清凉含盐饮品、急救 药箱等。 ②项目部对施工人员进行了防暑降温知识宣传教育,熟悉和掌握对轻度、重度中暑病人需采取的应急措施和施救方法。如发现有人中暑,应立即将中暑人员带离高温环境,移到阴凉通风处休息,并用凉水浸湿的毛巾敷在头上,及时使用人丹、清凉油、十滴水等解暑药品。以下是针对轻度及重度中暑者进行施救的方法: A:轻度患者 现场作业人员出现头昏、乏力、目炫现象时,作业人员应立即停止作业,防止出现二次事故,其他周边作业人员应将症状人员安排到阴凉、通风良好的区域休息,让病人仰卧,解开衣扣,脱去或松开衣服(如衣服被汗水湿透,应更换干衣服),同时开电扇或开空调,以尽快散热;供应其凉水、湿毛巾等,用凉湿毛巾冷敷头部、腋下以及腹股沟等处,用温水或酒精擦拭全身;冷水浸浴15至30分钟;意识清醒的病人或经过降温清醒的病人可饮服绿豆汤、淡盐水等解暑,也可服用人丹和藿香正气水. B:重度患者(昏倒、休克、身体严重缺水等) 当作业现场出现中暑人员时,作业周边人员应立即通知项目部,并及时将事故人员转移至阴凉通风区域,观察其症状.项目部应根据具体情况,由应急总指挥决定是否启动防暑降温预案。并立即对事故人员送往最近的医院进行救治,并上报项目公司。 ③在饮食方面,要求各施工队合理调配饮食,抓好食堂卫生管理,防止食物中毒。 ④项目部坚持责任到人,人人抓安全并成立安全生产检查组,经常不定期开展施工现场安全生产检查,重点检查施工用电、脚手架、生活卫生和夏季“五防”(防雷、防电、防暑降温、防中毒、防火灾)等落实情况。 五、强化落实 为了保证项目安全稳定的施工,结合项目施工特点,项目部设立夏季高温施工督导组,切实保证高温条件下各项方针、措施得到落实. 组长: 邵建华 副组长: 冯雷恒 刘涛 井从果 组员: 李浩强 耿冠伟 翟亮 刘星源 贾建立 刘涛 高温施工督导组人员名单及联系电话 主管名单 岗位名称 联系电话 邵建华 项目经理 18932721786 冯雷恒 副经理 13663852788 刘涛 副经理 18203766651 井从果 技术组 13653839769 李浩强 施工组 15138999833 耿冠伟 安全组 13883307478 翟良 质检组 15188349898 刘星源 材料组 15093688111 劳务公司 班组长 15839888768 2、组织分工:组长邵建华全面负责高温季节施工督导工作;副组长卢广阔负责突发事件的抢救工作;成员耿冠伟负责该标段总体安全措施落实工作,发现问题立即采取措施确保高温施工安全;成员李浩强 翟亮 刘星源负责进行巡视,发现问题立即采取措施确保该路安全施工,认真落实“高温施工安全措施”,落实高温施工物资准备。七、明确任务、重在落实 1、工程项目部要加强对施工现场的管理,做好高温施工的检查和防范,并有专人负责。 2、做好高温施工条件下物资材料、设备的准备工作,对器材进行认真检查维修,指定专人保管,做到随时需要,随时保障.对仓库定期进行检查,发现问题及时维修,采取有效措施,保证物资安全;同时做好设备安全检查工作,认真检查用电线路,采取有效措施,确保高温施工期间安全生产和职工人身安全。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
