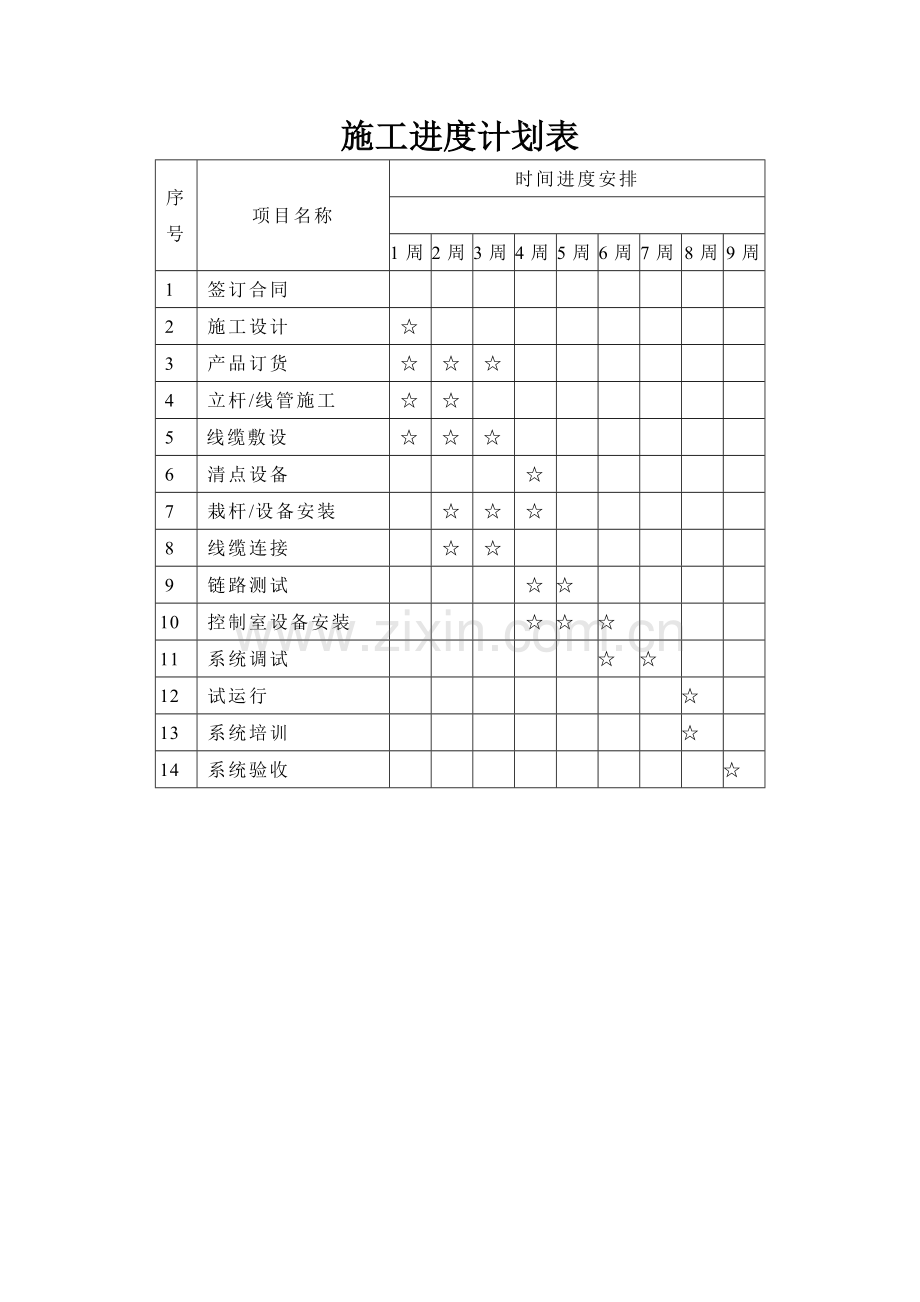

施工进度计划表 序号 项目名称 时间进度安排 1周 2周 3周 4周 5周 6周 7周 8周 9周 1 签订合同 2 施工设计 ☆ 3 产品订货 ☆ ☆ ☆ 4 立杆/线管施工 ☆ ☆ 5 线缆敷设 ☆ ☆ ☆ 6 清点设备 ☆ 7 栽杆/设备安装 ☆ ☆ ☆ 8 线缆连接 ☆ ☆ 9 链路测试 ☆ ☆ 10 控制室设备安装 ☆ ☆ ☆ 11 系统调试 ☆ ☆ 12 试运行 ☆ 13 系统培训 ☆ 14 系统验收 ☆
