资源描述

1、中煤能源黑龙江煤化工有限公司依兰第三煤矿管路安装工程井筒管子梁、管座梁安装施工安全技术措施中煤第五建设有限公司第五工程处2015年 10月编制依据:1、工程承包合同2、设计图纸3、施工验收规范: 工程测量规范(GB5002693);钢结构工程施工质量验收规范(GB50205-2001);工业金属管道工程施工及验收规范(GB50235-97);施工现场临时用电安全技术规范(JGJ462005);建筑机械使用安全技术规程(GBJ332001) ;4、主要质量检验评定标准 煤矿安装工程质量检验评定标准(MT50946)工业金属管道工程质量检验评定标准(GB5018493) 5、煤矿安全规程2011年

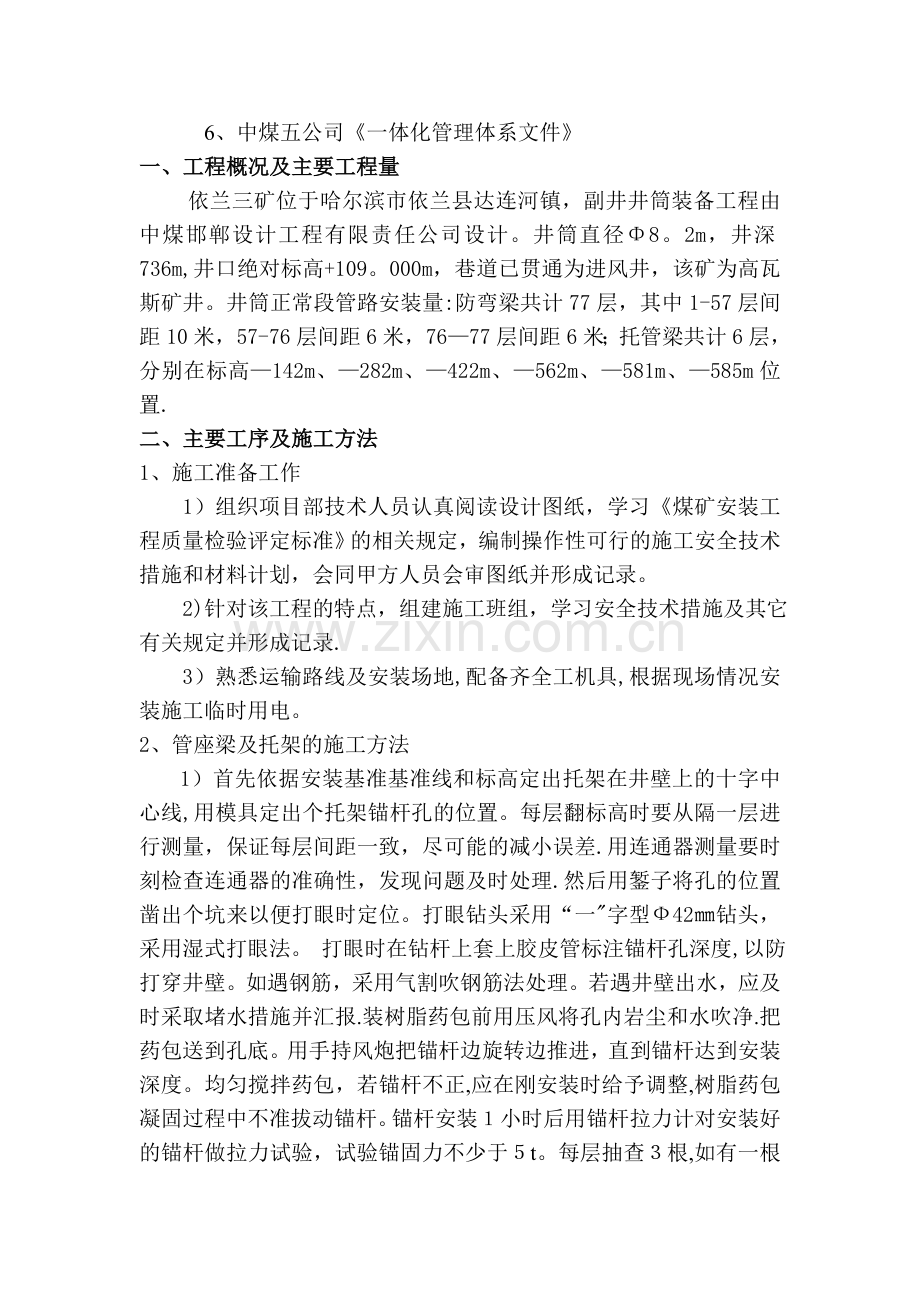

2、版6、中煤五公司一体化管理体系文件一、工程概况及主要工程量依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计工程有限责任公司设计。井筒直径8。2m,井深736m,井口绝对标高+109。000m,巷道已贯通为进风井,该矿为高瓦斯矿井。井筒正常段管路安装量:防弯梁共计77层,其中1-57层间距10米,57-76层间距6米,7677层间距6米;托管梁共计6层,分别在标高142m、282m、422m、562m、581m、585m位置.二、主要工序及施工方法1、施工准备工作 1)组织项目部技术人员认真阅读设计图纸,学习煤矿安装工程质量检验评定标准的相关规定,编制操作性可行的施工安全技术措

3、施和材料计划,会同甲方人员会审图纸并形成记录。 2)针对该工程的特点,组建施工班组,学习安全技术措施及其它有关规定并形成记录. 3)熟悉运输路线及安装场地,配备齐全工机具,根据现场情况安装施工临时用电。2、管座梁及托架的施工方法1)首先依据安装基准基准线和标高定出托架在井壁上的十字中心线,用模具定出个托架锚杆孔的位置。每层翻标高时要从隔一层进行测量,保证每层间距一致,尽可能的减小误差.用连通器测量要时刻检查连通器的准确性,发现问题及时处理.然后用錾子将孔的位置凿出个坑来以便打眼时定位。打眼钻头采用“一字型42钻头,采用湿式打眼法。 打眼时在钻杆上套上胶皮管标注锚杆孔深度,以防打穿井壁。如遇钢筋

4、,采用气割吹钢筋法处理。若遇井壁出水,应及时采取堵水措施并汇报.装树脂药包前用压风将孔内岩尘和水吹净.把药包送到孔底。用手持风炮把锚杆边旋转边推进,直到锚杆达到安装深度。均匀搅拌药包,若锚杆不正,应在刚安装时给予调整,树脂药包凝固过程中不准拔动锚杆。锚杆安装小时后用锚杆拉力计对安装好的锚杆做拉力试验,试验锚固力不少于t。每层抽查根,如有一根不合格,需全部做拉力试验,并将试验结果做好记录,对不合格的锚杆需重新安装。锚杆拉力试验采用HL20锚杆拉力试验机.2)锚固力试验合格后,把托架与井壁结合部位打平,清除干净.托架在下井前分出中心线,安装时严格控制托架的位置尺寸,最大偏差不能大于5,托架水平支承

5、面不水平度不大于3,同一梁的两托架水平支承面高差不大于5。将托架安装好后用斜铁将其找正,托架找平后均匀拧紧螺母,托架背面应紧贴井壁,空隙处用树脂胶泥充填。3)在地面检查管子梁或管座梁加工尺寸,有无弯曲与扭曲变形,把钩工正确画出分出钢梁中心线,测出起吊点及夺料点,用22.5钢丝绳套锁牢,同时锁牢保险绳,将钢丝绳套及保险绳锁入提升机钢丝绳钩头内,管子梁或管座梁另一端需用棕绳拴牢,然后把钩工向信号工传达起吊信号,当绞车钩头吊起时,慢松棕绳,待钢梁完全吊起后,把钩工向信号工传达停止信号,然后解开棕绳。待以上工作结束后,把钩工向信号工传达开启井盖门信号,然后下放管子梁或管座梁。管子梁或管座梁安装时用10

6、t稳车勾头将梁就位,操平找正必须按设计标高垫平刹实,保证梁的水平度偏差不大于3,钢梁中心与井筒中心线不超过2mm。管座梁安装时,梁窝内大梁用角铁或圆钢将其固定后,冲洗梁窝后用木工板封梁窝,再用比井壁高一级的混凝土对梁窝二次灌浆,梁窝表面无孔洞、蜂窝现象,二次灌浆的砼要做砼试块试验。三、安全保证措施:本工程工期紧,任务重,在按时完成任务的同进安全工作尤为重要,施工中除严格执行遵守煤矿安全规程中有关规定外,应遵守以下几点:1、项目部应组织全体施工人员认真学规程、质量标准、施工图及本设计,并认真讨论,要求人人都明确施工工序方法及注意事项。2、健全安全检查网、强化安全生产,由项目部经理主管安全,各班班

7、长对安全负责,每班应有一名不脱产的安检员,切实抓好安全生产,落实安全生产责任制。3、加强技术管理和现场管理,应根据现场的实际情况,拟定和贯彻施工细则和安全细则,按审批手续审批和执行.4、严格交接班制度,交接班应在现场进行,应交清交明,当班出现问题当班应处理好,较复杂问题应向项目部汇报研究处理。5、施工中牢固树立安全第一、预防为主、综合治理的思想,严格按照煤矿安全规程及各自岗位责任制和操作规程施工.6、起重设备、机具、绳索应严格选用,不能以小代大,起吊绳要有足够的安全系数,小绞车等机具使用前必须逐台检修,并有书面记录,做到动作自如,制动可靠.各施工机具及设备严禁带病作业,并注意在施工过程中,绳头

8、等索具在起吊过程中的变化,一旦有问题立即停止起吊.7、操作人员必须熟悉施工程序,持证上岗,精力集中,听清信号。保证通信和信号的顺畅,信号不清不得开车。8、全体施工人员进入施工现场,必须戴安全帽,高空及井筒作业时必须系安全带,并系于安全可靠处。9、全体参加人员上班前不得喝酒,不得带病工作。10、临时操作用脚手平台搭设应牢固可靠,木板不得有伤厚度不低于50mm.作业人员工具要有留绳,任何人不得向井筒内抛掷物件。11、各要害工种应定人定责,持证上岗,信号不清不得开车,且不得误开车,绞车工、信号工、把勾工严格按规定执行,确保运输安全.12、烧焊应有烧焊报告,并经矿方审批后严格执行,要切实做好防火工作.

9、13、加强用电管理,各机电设备应有可靠的接地保护装置,下班后应停电落锁。施工用电必须装低漏继电器且工作正常.特别要加绳对井下电焊机电源线的用电管理安全工作,严防触电事故发生。设备应有防雨、防雷电、防潮湿措施。14、施工中应戴安全帽, 距离操作地坪500mm以上应配戴经试验合格的安全带并系在安全可靠处,严禁解开保险带任意走动.15、物料、构件,设备运输绑扎要遵守规程,定期检查主钢丝绳发现磨损及断丝超过规定及时向矿方反应处理.16、施工中所需搭设脚手必须搭稳捆牢,木板厚度不得低于50M并不得有伤,施工人员应先拴好保险带、再上脚手架。17、施工场地必须按国家规定挂设安全警示牌,夜间施工必须有足够的照

10、明,并做好施工现场的防灭火工作,配齐相应的防灭火器材.18、起吊管子不得越过人员的上方,施工人员的任一肢体不得暴露在管子下方,搬运物体时要协调一致,注意不要挤手挤脚,撬物时不要用力过猛或打滑伤人。19、起吊重物要由专人指挥,专人负责,吊臂下严禁站人.20、施工过程中不得损伤矿方永久设备和设施。21、劳保用品佩戴齐全,文明施工,班前班中不得喝酒,不准嘻笑打闹.22、严防井筒落物,井口把勾工要切实负责,检修期间非施工人员不得靠近井口范围,井口5米内不得有杂物.四、工期保证措施1、管理,组织强有力的领导班子和一流的安装施工队伍,建立工期目标控制体系,实行全员、全过程的目标控制。2、加强施工准备工作,

11、成立准备工作专项领导小组,搞好准备工作的综合平衡,提前落实人员、材料、设备及非标件加工计划。3、根据施工所需劳动力计划,进行综合平衡,为按期或提前完成合同工作任务提供高素质的劳动力资源.4、编制先进、可行、周密的施工组织设计和技术措施,积极采用新技术、新工艺及我公司处多年来形成的成熟的施工方法,以加快施工速度。5、合理安排施工顺序,经济技术上合理,工艺上先进,保证工程速度,高速、均衡施工,最大限度地利用空间和时间,使工期最大限度的满足甲方生产的要求。6、配齐配足状况良好的机械设备,在施工过程中加强维修保养,成立设备包机组,落实“清洁、润滑、调整、防腐”机械现状保养作业法,保证设备正常运转。7、

12、确保物资材料供应,建立完善的物资供应系统,保证施工正常进行。8、根据总工期要求,排出详细的施工进度计划表,确定关键线路。9、根据施工进度计划和阶段目标,及时组织好施工机械及施工人员进场,优化劳动组合及协调工作。10、及时掌握天气变化情况,编制好季节性施工方案,提前准备好所需物资进场,尽量减少气候对工期影响.11、加强各项工程施工中的综合调度平衡,搞好各工序间的衔接,解决薄弱环节,把辅助生产时间缩到最短。12、确保施工质量,杜绝工程返工现象.16、组织岗位技术培训和练兵,提高施工人员的施工技术操作水平。17、项目部制定工期保证的奖罚制度,对工期目标的实现进行控制和激励。18、做好施工机具的维修保养工作,确保设备完好率达到98%以上。五、文明施工措施1、施工现场挂设“五牌两图”和应急救援预案内容.2、建立文明施工责任制,明确负责人,挂牌作业,做到现场清洁整齐。 3、施工过程中要经常整理打扫,工程结束后,施工现场要彻底打扫干净,不留污物。做到工完料净场地清。4、施工现场临时设施、设备和材料按施工平面图布置堆放整齐,标识明确。5、施工机械安装、运行、维修时要保证污染物不外泄.6、现场要有足够的灭火器材。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
