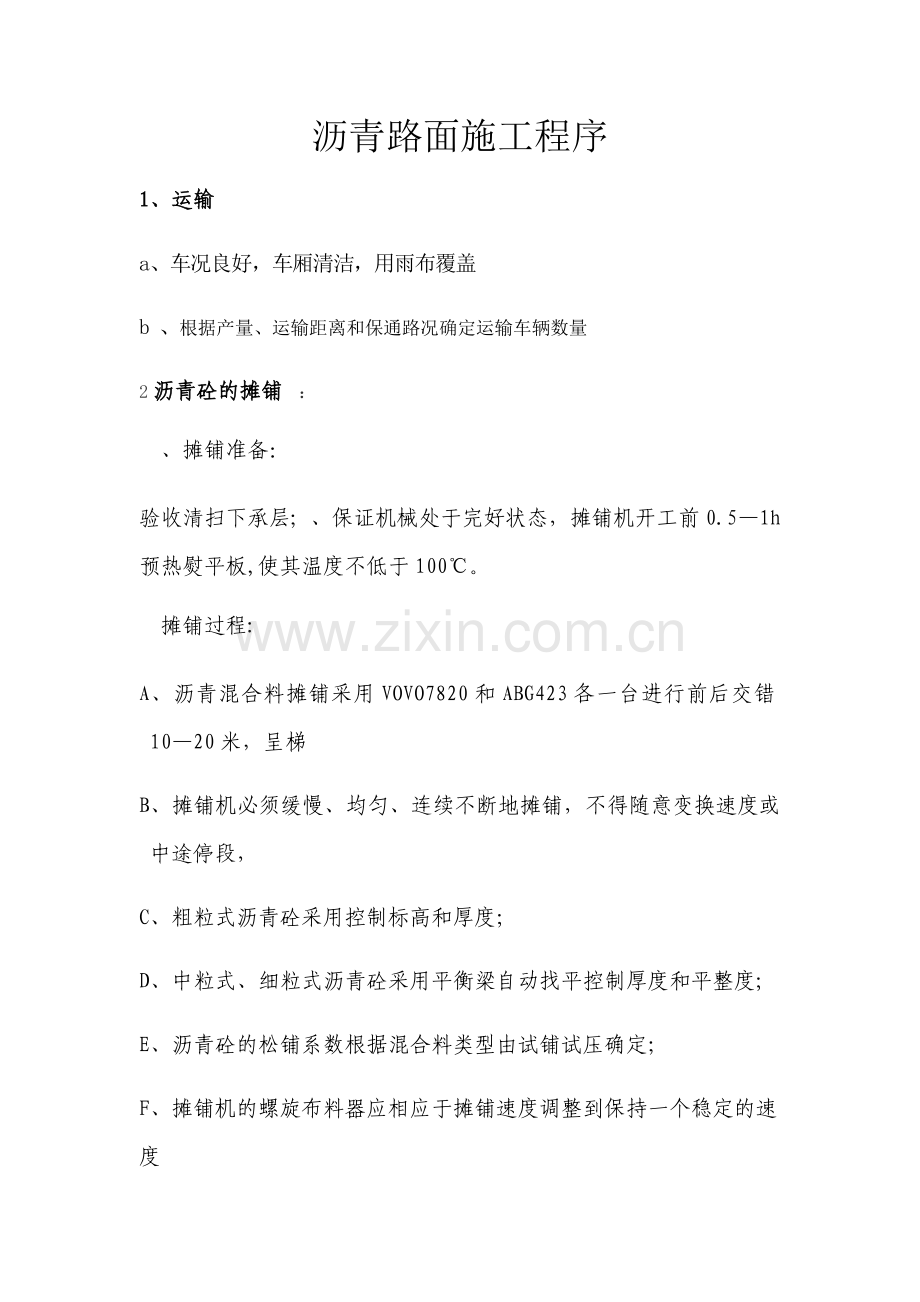

1、沥青路面施工程序1、运输a、车况良好,车厢清洁,用雨布覆盖b 、根据产量、运输距离和保通路况确定运输车辆数量2沥青砼的摊铺 :、摊铺准备:验收清扫下承层;、保证机械处于完好状态,摊铺机开工前0.51h预热熨平板,使其温度不低于100。摊铺过程:A、沥青混合料摊铺采用VOVO7820和ABG423各一台进行前后交错1020米,呈梯B、摊铺机必须缓慢、均匀、连续不断地摊铺,不得随意变换速度或中途停段,C、粗粒式沥青砼采用控制标高和厚度;D、中粒式、细粒式沥青砼采用平衡梁自动找平控制厚度和平整度;E、沥青砼的松铺系数根据混合料类型由试铺试压确定;F、摊铺机的螺旋布料器应相应于摊铺速度调整到保持一个稳

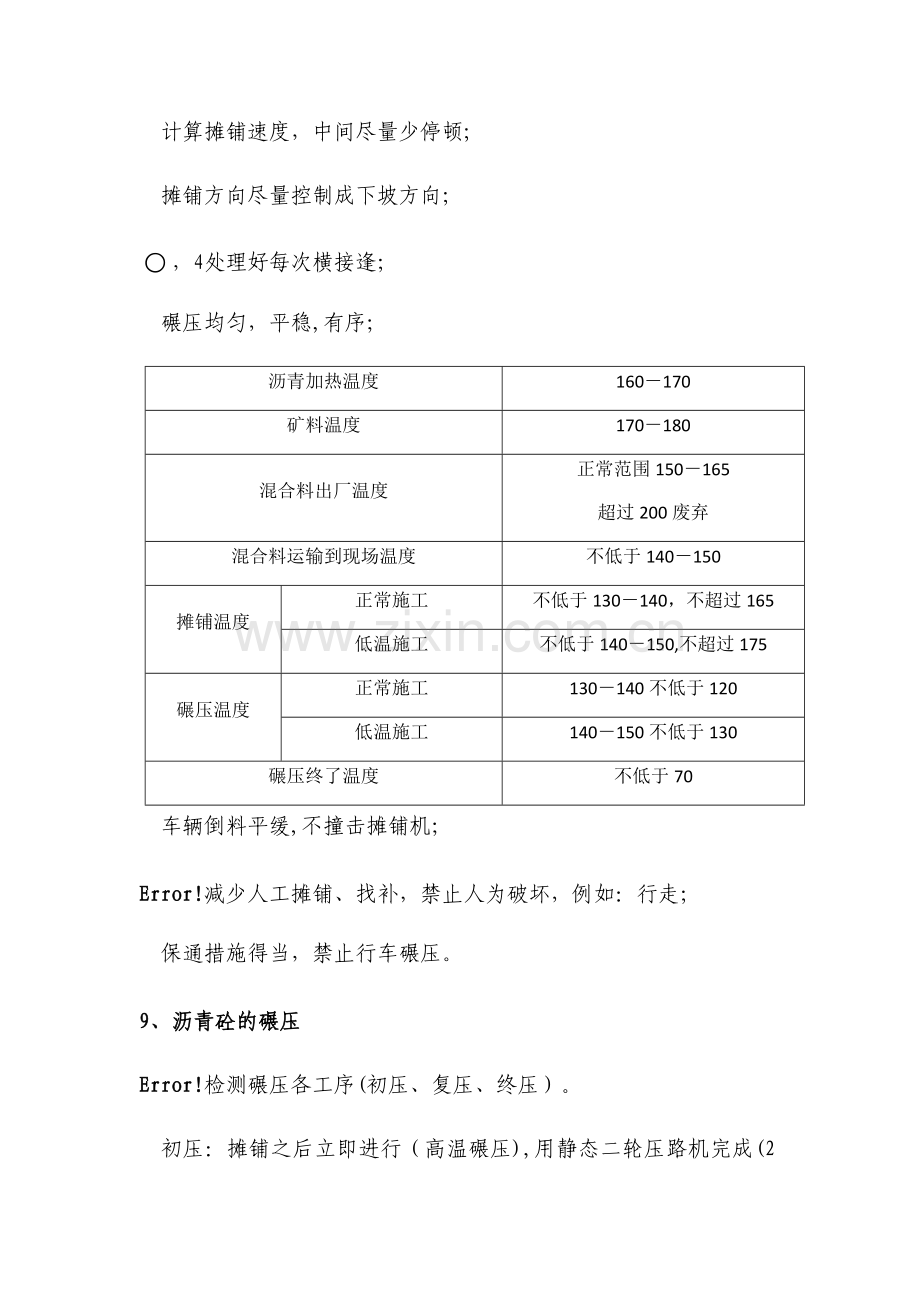

2、定的速度计算摊铺速度,中间尽量少停顿;摊铺方向尽量控制成下坡方向;处理好每次横接逢;碾压均匀,平稳,有序;沥青加热温度160170矿料温度170180混合料出厂温度正常范围150165超过200废弃混合料运输到现场温度不低于140150摊铺温度正常施工不低于130140,不超过165低温施工不低于140150,不超过175碾压温度正常施工130140不低于120低温施工140150不低于130碾压终了温度不低于70车辆倒料平缓,不撞击摊铺机;减少人工摊铺、找补,禁止人为破坏,例如:行走;保通措施得当,禁止行车碾压。9、沥青砼的碾压检测碾压各工序(初压、复压、终压)。 初压:摊铺之后立即进行(高

3、温碾压),用静态二轮压路机完成(2遍),初压温度控制在130140。初压应采用轻型钢筒式压路机或关闭振动的振动压路机碾压,碾压时应将驱动轮面向摊铺机。碾压路线及碾压方向不应突然改变而导致混合料产生推移。初压后检查平整度和路拱,必要时应予以修整。复压:复压紧接在初压后进行,复压用振动压路机和轮胎压路机完成,一般是先用振动压路机碾压34遍,再用轮胎压路机碾压46遍,使其达到压实度。终压:终压紧接在复压后进行,终压应采用双轮钢筒式压路机或关闭振动的振动压路机碾压,消除轮迹(终了温度80)。(4)初压和振动碾压要低速进行,以免对热料产生推移、发裂.碾压应尽量在摊铺后较高温度下进行,一般初压不得低于130,温度越高越容易提高路面的平整度和压实度.要改变以前等到混合料温度降低到110C才开始碾压的习惯。(5)碾压工作应按试验路确定的试验结果进行。(6)在碾压期间,压路机不得中途停留、转向或制动.(7)压路机不得停留在温度高于70的已经压过的混合料上,同时,应采取有效措施,防止油料、润滑脂、汽油或其它有机杂质在压路机操作或停放期间洒落在路面上。碾压遍数根据试验路确实压实遍数为准(确定方法与级配碎石底基层相同).10、接缝处理接缝采用平接缝,每天工作缝结束时用三米直尺进行找平,不平整部分用切割机切除,接缝时先用压路机横压,如有不顺及时用三米尺测量,再进行人工铲除或找

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
