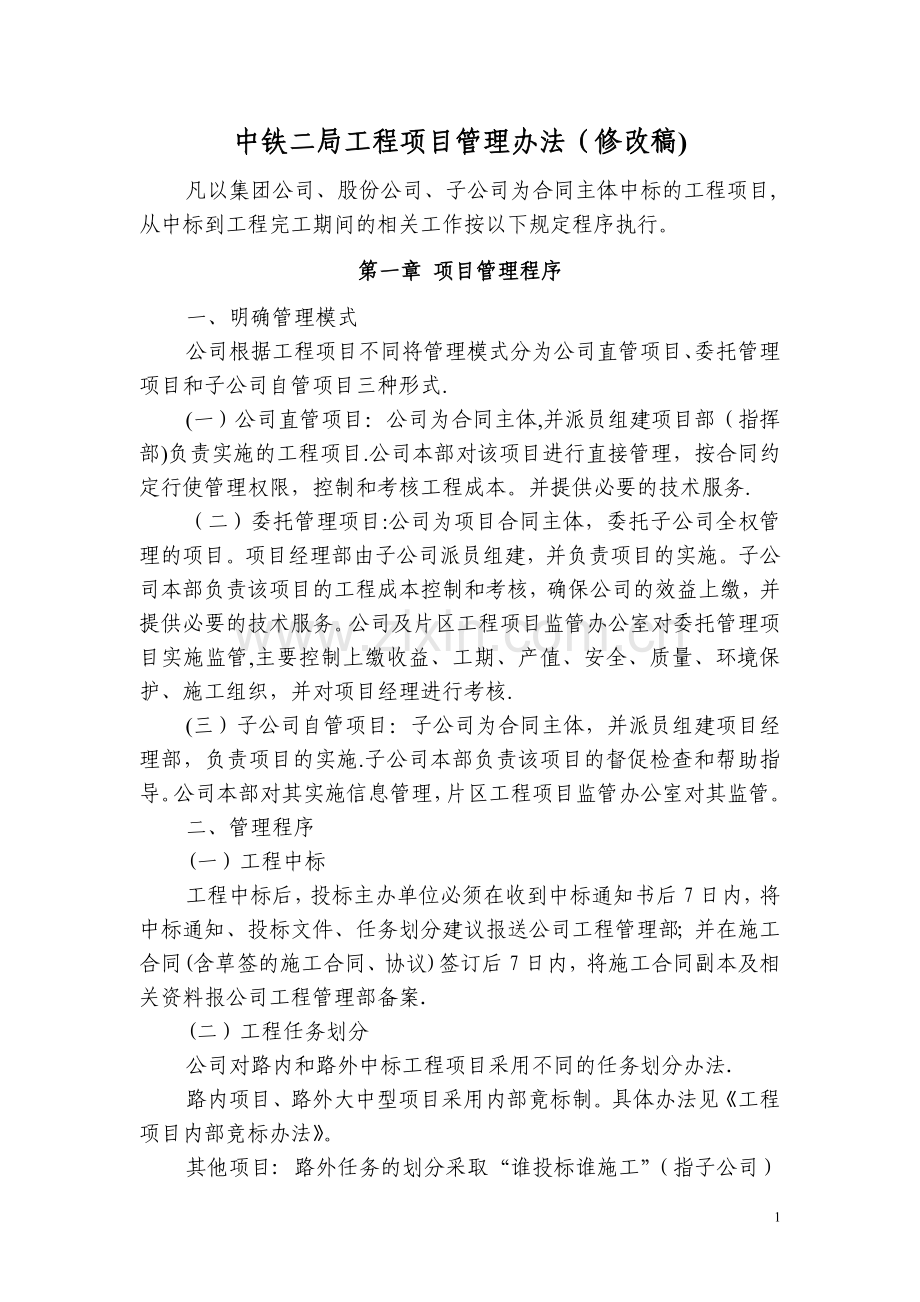

1、中铁二局工程项目管理办法(修改稿)凡以集团公司、股份公司、子公司为合同主体中标的工程项目,从中标到工程完工期间的相关工作按以下规定程序执行。第一章 项目管理程序一、明确管理模式公司根据工程项目不同将管理模式分为公司直管项目、委托管理项目和子公司自管项目三种形式.(一)公司直管项目:公司为合同主体,并派员组建项目部(指挥部)负责实施的工程项目.公司本部对该项目进行直接管理,按合同约定行使管理权限,控制和考核工程成本。并提供必要的技术服务.(二)委托管理项目:公司为项目合同主体,委托子公司全权管理的项目。项目经理部由子公司派员组建,并负责项目的实施。子公司本部负责该项目的工程成本控制和考核,确保公

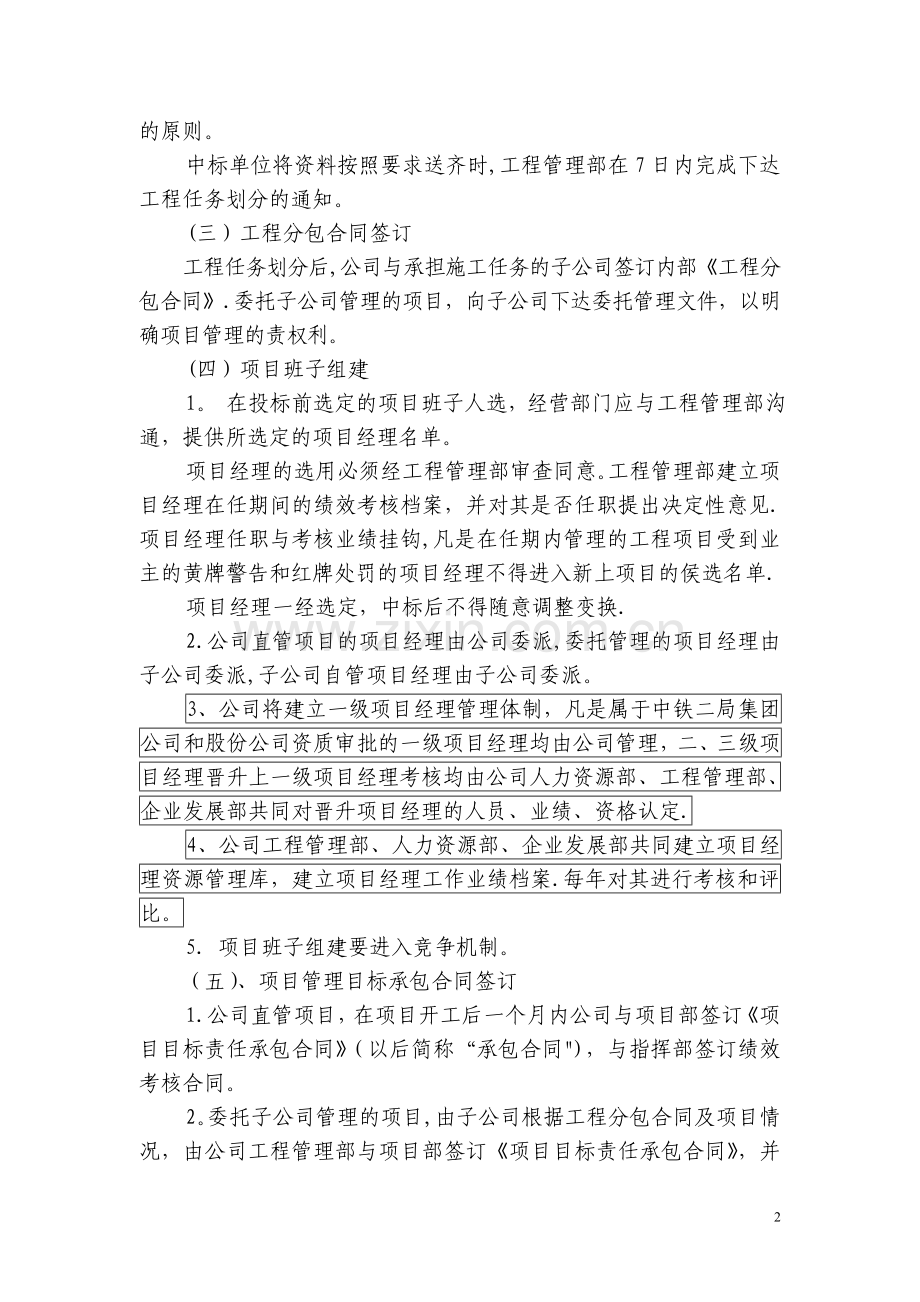

2、司的效益上缴,并提供必要的技术服务。公司及片区工程项目监管办公室对委托管理项目实施监管,主要控制上缴收益、工期、产值、安全、质量、环境保护、施工组织,并对项目经理进行考核.(三)子公司自管项目:子公司为合同主体,并派员组建项目经理部,负责项目的实施.子公司本部负责该项目的督促检查和帮助指导。公司本部对其实施信息管理,片区工程项目监管办公室对其监管。二、管理程序(一)工程中标工程中标后,投标主办单位必须在收到中标通知书后7日内,将中标通知、投标文件、任务划分建议报送公司工程管理部;并在施工合同(含草签的施工合同、协议)签订后7日内,将施工合同副本及相关资料报公司工程管理部备案.(二)工程任务划分

3、公司对路内和路外中标工程项目采用不同的任务划分办法.路内项目、路外大中型项目采用内部竟标制。具体办法见工程项目内部竞标办法。其他项目: 路外任务的划分采取“谁投标谁施工”(指子公司)的原则。中标单位将资料按照要求送齐时,工程管理部在7日内完成下达工程任务划分的通知。(三)工程分包合同签订工程任务划分后,公司与承担施工任务的子公司签订内部工程分包合同.委托子公司管理的项目,向子公司下达委托管理文件,以明确项目管理的责权利。(四)项目班子组建1。 在投标前选定的项目班子人选,经营部门应与工程管理部沟通,提供所选定的项目经理名单。项目经理的选用必须经工程管理部审查同意。工程管理部建立项目经理在任期间

4、的绩效考核档案,并对其是否任职提出决定性意见.项目经理任职与考核业绩挂钩,凡是在任期内管理的工程项目受到业主的黄牌警告和红牌处罚的项目经理不得进入新上项目的侯选名单.项目经理一经选定,中标后不得随意调整变换.2.公司直管项目的项目经理由公司委派,委托管理的项目经理由子公司委派,子公司自管项目经理由子公司委派。3、公司将建立一级项目经理管理体制,凡是属于中铁二局集团公司和股份公司资质审批的一级项目经理均由公司管理,二、三级项目经理晋升上一级项目经理考核均由公司人力资源部、工程管理部、企业发展部共同对晋升项目经理的人员、业绩、资格认定.4、公司工程管理部、人力资源部、企业发展部共同建立项目经理资源

5、管理库,建立项目经理工作业绩档案.每年对其进行考核和评比。5. 项目班子组建要进入竞争机制。(五)、项目管理目标承包合同签订1.公司直管项目,在项目开工后一个月内公司与项目部签订项目目标责任承包合同(以后简称“承包合同),与指挥部签订绩效考核合同。2。委托子公司管理的项目,由子公司根据工程分包合同及项目情况,由公司工程管理部与项目部签订项目目标责任承包合同,并抄送公司备案.(六)项目实施1。 项目经理部职责:认真执行公司基本管理制度,并结合项目工程类型及特点,建立健全规章制度,根据公司质量体系、环境管理体系职业安全健康体系文件要求,分解落实管理职责,狠抓基础管理工作,始终围绕和业主签订的承包合

6、同,对项目实施有效的成本控制和动态管理,确保项目在实施过程中实现成本管理目标。2.项目劳务或工序分包,要严格按照公司相关文件精神执行,严禁违法分包、转包,杜绝以包代管、包而不管等现象发生。 (七)项目过程监控1。公司组建片区工程项目监管办公室,对所辖区域的工程项目进行监管,参建子公司和项目经理部必须服从工程项目监管办公室的监管.2。 公司(子公司)各业务部门根据分管业务范围及项目目标责任承包合同条款,履行项目监控责任和成本控制,加强项目过程监控,促使项目管理目标如期保质保量地完成.(八)项目报告为掌握项目基本情况和施工动态,增强公司处理突发事件的能力,各直管工程指挥部(项目经理部)、监管办、委

7、托管理项目、自管项目均要按照项目管理办法的要求,对项目实施情况及时报告。主要内容如下:1. 在工程中标一个月内,要将项目的工程性质、规模、业主、设计、监理、主要工程数量、管理模式、工程(劳务)分包等情况上报公司工程部。2。定期报告项目进展情况。(按照公司定期报告制度中相关规定执行)3。当工程发生重大事项时,应及时报告。4。工程管理部根据各项目上报资料建立并定期更新工程项目台账。5、公司实施对分管生产领导主管项目报告负责问责制的相关规定,由主管领导负责报告制度执行事宜。同时公司在每年度对公司领导班子进行考核时,此项工作为其主要考核内容。(九)过程控制在项目执行过程中,项目部应认真执行工程项目管理

8、办法中一切规定。(十)项目完工1.在项目实施过程中,指挥部(项目经理部)要指定专人及时收集整理工程项目竣工资料。项目完工后,组织人员及时编制竣工文件和技术总结,为项目交验和清算打好基础.2。竣工文件编制完成后,指挥部(项目经理部)及时联系业主,组织项目竣工交验,为项目清算创造条件。3。项目竣工文件编制过程中,指挥部(项目经理部)组织预算人员全面清理核算工程项目。公司直管项目,由工程部派人参加竣工项目末次清算工作;委托管理项目,由子公司自行组织安排,工程部派人参加。项目交验后,预算、财务部门要尽快向业主办理项目清算手续,及时收回资金,保证项目效益实现。同时指挥部进入收尾中心进行管理。4.项目交验

9、后,项目经理部要有条不紊、干净利落地组织退场,及时将工程建筑结构物移交业主,兑现合同承诺,维护公司信誉。并相应的完成固资交接和国家审计,完成相关工作后项目经理部要适时予以注销。(十)项目考核1。公司直管项目:由公司组织相关部门,根据项目管理的有关规定和下达给项目的各项指标,对项目部(指挥部)进行阶段性工作考评,考评依据是:工程项目承包合同和公司指挥部绩效考核办法.2。委托管理和自管项目:公司对项目实施过程中的收益上缴、产值、进度、工期、施工组织、施工技术、安全、质量、环保及文明施工进行监管,并按照工程项目监管办公室管理办法中相关条款进行考核。子公司自行安排对项目经理部的成本考核,考核结果报公司

10、备案。(十一)重点工程项目的确定和管理每年初公司根据在建工程类别和工程特点,将技术难度大、工期紧迫、项目影响大、新领域或新地域的工程项目(不论合同主体),确定为公司的重点工程。对公司确定的重点工程,公司本部和子公司本部应按本制度明确的职责和要求,对项目实施重点监控,并提供技术服务。(十二)内部警告处罚1、公司工程项目实施过程中,出现以下情况之一者,将受到内部警告:工程实施过程中未兑现投标承诺,不按法定程序办理,随意更换项目经理、总工程师或其他关键岗位管理人员;施工机械未按照投标承诺进场,并确实无法满足施工进度要求;工程项目施工进度严重落后于施工组织设计进度,有下列情况之一者:工期落后一个季度或

11、总工期落后15以上;关键工序落后一个月或虽落后时间不长但有可能影响工期一个旱季以上;错失施工良机,并造成不良影响;现场施工管理混乱;施工中环保措施不落实或现场文明施工差,有损公司形象者;安全事故时有发生,安全隐患多,不认真落实整改措施者;工程质量监控不力,事故屡屡发生或出现事故隐瞒不报者;工程项目存在违法分包和转包,或劳务协作队伍安全、质量、工期工作存在较大问题者;不严格执行公司规章制度,未按规定上报各项资料,经有关单位多次催促仍未给予答复者;施工过程中不服从公司指挥部、工程项目监管办公室指挥协调者;内部警告的种类:分“口头警告、“黄牌警告”、“红牌警告”三种形式。2.内部警告的发出程序当项目

12、第一次出现第二条所列情况之一时,公司指挥部或工程监管办公室向项目发出“口头警告.“口头警告”发出后,在整改期限内问题仍未得到解决者,公司将向承担项目施工的子公司发出“黄牌警告”。“黄牌警告发出后,在整改期限内问题仍未得到解决者,公司将向承担项目施工的子公司发出“红牌警告。3。内部警告的签发权限口头警告:由公司指挥部指挥长或工程项目监管办公室主任签发,记入调度通话纪录(内容包括项目、整改内容、整改期限)。黄牌警告:由公司指挥部或工程项目监管办公室主任按照本制度规定,将违规情况及请求发出黄牌警告的报告递交公司工程管理部,工程管理部提出意见后报公司主管生产的副总经理签发。红牌警告:黄牌警告发出后,在

13、整改期限内现场问题仍未得到解决,公司指挥部或工程监管办公室认为该单位已无力承担该工程任务施工时,可向公司工程管理部提出请求发出红牌警告的报告,确认后提出意见,由公司分管领导签署意见,报公司总经理签发.4处罚规定: 一次内部黄牌警告,给予被警告单位经营投标停牌一个月的处罚,即停止使用集团公司和股份公司资质参与投标. 发生红牌警告,公司将收回指令给子公司的工程,另行组织队伍施工,同时还将按照公司有关规定扣减铁路任务1000万元,并给予停牌两个月的处罚;当工程项目因管理不善受到业主来函警告的,公司将扣减承担项目施工的子公司铁路任务1000万元,并给予停牌两个月的处罚;当工程项目因管理不善,质量安全存

14、在较多问题,工程进度不能满足业主要求时,业主发布行业通报上网给予招投标停牌和停止投标的处罚时,公司将给予加重处罚。签发经营投标停牌的权限:根据公司处罚决定,工程部提出给予被停牌单位的停牌期限,经经营开发中心会签后,由公司总经理签发。公司每季度公布内部警告和业主、建设单位发布的黄红牌通报。第二章 工程项目监管办公室职责和监管制度第一条 工程项目监管办公室作为公司派出机构,负责以中铁二局名义中标项目的监管工作,各项目在施工过程中,均要服从所在工程项目监管办公室的协调和监管.第二条 公司工程管理部为工程项目监管主管部门,负责各片区域内的工程项目监管办公室人员和费用的确定,对公司负责。第三条 按监管项

15、目,设11个监管办,对工程项目监管。第四条 工程管理部对公司工程项目监管办公室进行管理,并制定相应的工程项目监管办公室管理办法,确保工程项目监管工作落到实处。第五条 工程项目监管办公室职责:1、代表公司对片区财务进行管理,并保证公司收益上缴.按照合同约定,及时拨付工程款;合理使用工程项目监管费用.2.代表公司定期走访所辖片区各工程项目的业主、设计、监理单位,听取他们对项目履约情况的意见,并及时将情况反馈给相关单位。3。 根据合同要求督促子公司兑现投标承诺,检查施工进度和质量体系运行情况;督促现场搞好质量管理和安全标准工地建设,及时发现问题并督促现场经理部整改;按规定向公司定期(重点工程每个月,

16、其它工程每季度)汇报所辖片区工程项目履约情况。汇报内容包括:施工组织、施工技术、工程进度,合同履约,安全质量评价,文明施工情况及驻地建设,建设设计、监理单位反馈意见.4. 坚持重大事项汇报制度。要充分运用项目监管权,加大对辖区项目的监管力度,协调理顺各方关系,及时处理各类问题。项目施工过程中出现安全、质量或影响公司声誉的重大问题时,及时与承担施工任务的子公司进行沟通,向公司汇报,并按公司工程项目管理内部警告制度赋予的职责和权利,依据工程项目监管办法进行处罚.5、每季度对所辖片区内各工程项目经理进行考核.6。加强监管力度,认真履行项目监管职责,确保所辖片区工程项目履约率达100,以在建促经营,维

17、护中铁二局品牌。第六条 切实履行监管职责,确保所辖片区各项目经理部认真履行合同,维护中铁二局良好信誉,是公司工程项目监管办公室的重要职责。对不认真履行职责,掌握项目实施情况不准确,发现问题未按规定向公司汇报,致使项目在公司不知情的情况下收到业主来函警告的,公司将按照相应的考核办法给予公司工程项目监管办公室处罚.第七条 工程管理部对工程项目监管办公室的管理和考核.工程管理部按照公司股司财200367号文的规定,以监管项目年生产总值计算项目监管费用,并统一掌握。1、工程监管费用的组成:工资性支出,基本经费和挂钩经费。2、工程监管费用的使用及管理权限工程管理部负责核定各片区工程监管人数和挂钩费用。具

18、体见,工程项目监管办公室管理办法。监管费用的发放和使用。每季度或半年对工程项目监管办公室核定清算。3、人员的配置.每个工程项目监管办公室配主任一名,工作人员按照工程项目监管办公室管理办法中要求确定.第三章 项目经理考核办法 第一条 凡是以中铁二局名义中标工程项目均实行项目经理负责制。项目经理对内是项目承建的责任人,对项目经理企业负责;对外按企业法人代表授权范围对建设单位负责,是企业法人代表在项目上的全权委托代理人。 第二条 项目经理部实行以项目经理为首的风险抵押承包,项目经理对工程项目的全过程管理负总责.项目经理上任前,由项目主管企业与项目经理签订项目目标责任承包合同,明确项目经理的责、权、利

19、。项目经理一经任命,如无特殊原因,原则上不得随意更换。第三条 上岗项目经理,必须持有有效的项目经理资质证书。第四条:项目经理的管理。1、公司建立一级项目经理管理体制,凡是属于中铁二局集团公司和股份公司资质审批的一级项目经理均由公司管理,二、三级项目经理晋升上一级项目经理考核均由公司人力资源部、工程管理部、企业发展部共同对晋升项目经理的人员、业绩、资格认定.2、公司工程管理部、人力资源部、企业发展部共同建立项目经理资源管理库,建立项目经理工作业绩档案。每年对其进行考核和评比。第五条 项目经理的职责: 1、贯彻执行国家和工程所在地政府的有关法律、法规和政策,以及公司的有关管理制度; 2、严格履行项

20、目承包合同中的各项条款,对项目进行全过程有效控制,确保项目的安全、质量、工期、效益、文明施工等各项管理目标的实现; 3、优化配置并动态管理本项目的人、财、物、机等生产要素,努力实现工程项目经济效益最大化;4、严格财经制度,加强财务管理,确保上交款足额上缴。5、严格按照公司要求将资料报送、安全质量管理、经济效益考核资料及时上报。第六条 项目经理的权利: 1、根据企业确定的编制方案,组建项目管理班子,明确各职能部门和工作人员岗位职责; 2、本项目的自主用工权和工资分配权; 3,本项目的经营决策和生产指挥权; 4、本项目各生产要素的统一调配使用权 5、本项目所需物资材料采购权; 6、满足工程施工所需

21、的机械设备租赁权。 第七条 公司对项目经理实施分年度、竣工结算和离任审计的考核制度。第八条 项目主管单位要加强对项目的监管,对工程安全、质量、工期、效益、资金以及经营风险等实行预警控制.第九条 考核办法。依据项目经理考核表规定的各项考核指标逐项评定打分,基本分100分:综合得分在80100分及以上的为优秀项目经理;综合得分在6080分的为合格项目经理;综合得分在60分及以下的为不合格项目经理。 第十条 考核程序: l、项目经理部在年终或项目完工清算后两个月内对各项考核内容指标的完成情况进行书面总结;2、工程监管单位对项目经理部的总结提出初审意见,报公司工程管理部.各单位参加考核的业务部门按各自

22、管理职能及分工对项目经理部各项考核指标完成情况进行审查,提出书面审查意见。 3、工程项目监管单位按照工程项目监管监管对项目经理部考核办法进行考核,并公布考评结果。第十一条 项目竣工后考核为“合格项目经理”的:1、按照承包合同兑现合同承诺。2、有资格作为下一个工程项目经理人选;3、作为晋升高一级项目经理的依据.第十二条 竣工考核为“优秀项目经理”的:1、享受“合格项目经理”的三项待遇;2、在中铁二局范围内通报表彰,并视贡献大小予以一次性奖励;3、有资格作为省部级和国家级优秀项目经理评比的推荐人选。第十三条 竣工考核为“不合格项目经理的:1、按照承包合同条款进行处罚2、降级或撤销项目经理资格;3、如给企业造成严重经济损失或恶劣社会影响,应视情节给予行政或经济处罚,直至追究法律责任。第十四条 项目经理在岗期间,在项目实施过程中出现下列情形之一时,项目主管企业将视情节轻重给予相应的处罚,直至就地解聘,并对项目经理罚以在3年内不得担任项目经理职务或异地任职的处分并追究其经济责任:1、违规越权行事;2、因管理能力有限,造成财务管理混乱或项目3个季度监管考核不合格的;3、因该职在项目实施过程中发生重大安全质量事故的;4、因失职、该职给企业造成重大损失的;5、因违法违纪行为造成恶劣影响的;6、因工程进度、质量失控,业主或监理工程师要求撤换的。10
