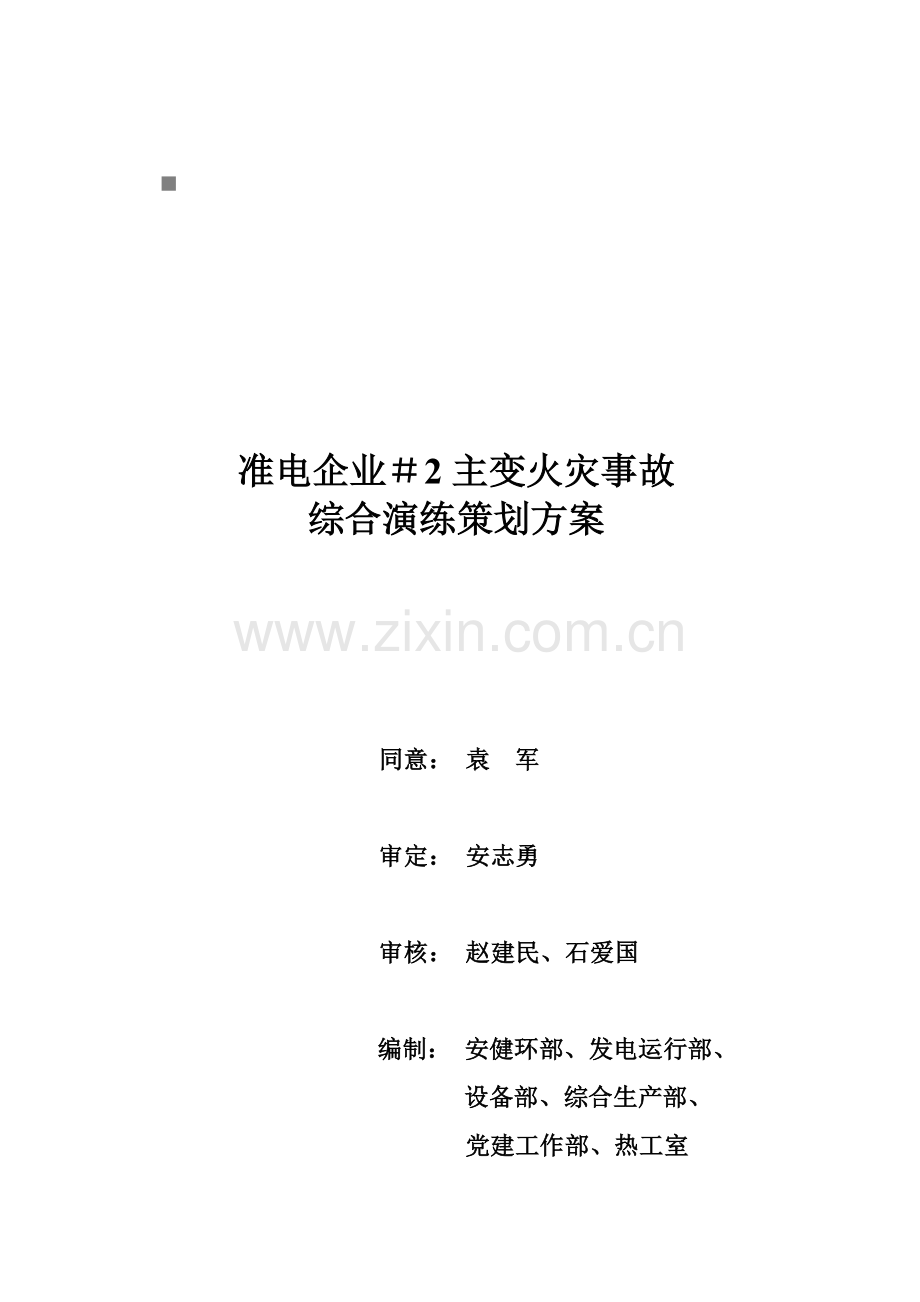

准电企业#2主变火灾事故
综合演练策划方案
同意: 袁 军
审定: 安志勇
审核: 赵建民、石爱国
编制: 安健环部、发电运行部、
设备部、综合生产部、
党建工作部、热工室
电气二次室
内蒙古国华准格尔发电有限责任企业
5月29日
一、总则
1、演练目标:
为增强企业应急体系应急处理能力,检验应急管理体系合理性和可操作性,特组织此次演练。经过此次演练,要关键检验以下两个方面:
(1)检验企业应急体系对电气设备火灾紧急情况下组织能力和应急处理能力。
(2)检验运行人员在机组厂用电丧失情况下,手动紧急安全停机处理能力。
2、编制依据:
2.1国家法律法规:
《中国消防法》-5-1 主席令第6号
《中国突发事件应对法》(-10)
2.2部门规章及规范性文件
《生产经营单位安全生产应抢救援预案编制导则》(AQT9002-)
《电力突发事件应急演练导则》[]22号
《生产安全事故应急预案管理措施》(国家安监总局17号令)(5月1日开始实施)
2.3国家及行业标准
《电力设备经典消防规程》(DL 5027-1993)
《电业安全工作规程》(热力和机械部分)(电安生[1994]227号)
《预防电力生产重大事故二十五项关键要求》(神华国华电力1月公布)
2.4企业标准制度
《神华国华准电重大事故应急预案》
神华国华准电企业《》
《330MW机组运行规程》
和其它方面相关法律、法规,技术规范、行业标准,地方规范等。
3、演练范围:企业级综合应急演练
二、应急演练基础标准
此次应急演练整体要遵照“保护人员安全优先,预防和控制事故蔓延为主;统一指挥、分级负责、区域为主、单位自救和社会救援相结合”标准。现场控制标准:切实坚持以人为本标准,救人一直是第一要务;坚持“保人身、保电网、保设备”标准,最大程度地降低突发紧急事件造成人员伤亡和危害。给予生产现场带班人员、班组长、值长和调度人员在碰到险情时第一时间下达停产撤人命令直接决议权和指挥权。
三、事件类型及危害程度分析
3.1 危险性分析、可能造成事故发生原因
1) 自然灾难造成;变压器遭受雷击造成内部绝缘击穿短路。
2) 变压器内部部件松脱落入线圈内部,使线圈绝缘受损造成线圈短路。
3) 变压器长久过载运行内部绝缘热稳定性破坏,绝缘微弱点绝缘损坏线圈忽然短路等。
3.2 事故发生区域、地点或装置名称
500kV升压站、主变及启备变区域、#1、#2机生产厂房内、第三电源
3.3 事故可能造成危害程度(故障情况)
3.3.1 #2主变内部短路,重瓦斯保护动作,压力释放阀动作,机组跳闸,大量变压器油外泄,引发火灾。如处理不立即或处理不妥,造成主变烧损,甚至爆炸、烧毁,乃至现场危及人身安全;
3.3.2 一名电气运行人员在现场确定二号主变火灾过程中,因吸入变压器火灾产生有毒气体造成窒息。如现场其它人员抢救不立即,可能造成人身死亡严重后果发生。
3.3.3 启备变、第三电源线路同时检修,柴油发电机自动联启失灵,造成机组停运过程中厂用电丧失。因紧急停机过程中,应急响应步序复杂,若停机过程中处理不妥,将会造成发电机氢气爆炸、锅炉及其它容器爆炸、汽轮机轴瓦烧损、其它设备损坏、水淹负米设备等系列事故发生。
3.3.4 二号机跳闸过程中,高缸真空疏水阀未自动联开。如处理不立即,将造成缸体内部积水、缸体变形等严重后果。
3.3.5 二号机巡检在手动紧急开启二号机高缸真空疏水阀时,误走间隔,将一号机高缸真空疏水阀误开,造成一号机组保护动作跳闸。
3.3.6 因#1、#2机公用启备变及第三电源,一号机组跳闸时,厂用电丧失。一号机组跳闸后,机组安全停运步序复杂,若停机过程中处理不妥,将会造成发电机氢气爆炸、锅炉及其它容器爆炸、汽轮机轴瓦烧损、其它设备损坏、水淹负米设备等系列事故发生。
四、演练时间
计划演练时间:6月16日15:00。
五、演练组织机构及职责
1、演练领导小组
总指挥:当班值长
常务副总指挥:安志勇
成 员:石爱国、王长军、孙广东、吉 日、石俊峰、高过斌、赵乃梁、王文彬、王 茂、焦玉坤、方尚军
参与演练人员:选择集控运行非当班某值全体人员、设备部人员、热工室人员、电气二次室人员、综合生产部人员、党建工作部、准旗中心医院、消防中队
观摩人员:各生产部门经理及主管,各非生产职能部门代表
现场评价人员:机、炉、电一、电二、热、输煤、除灰、化学、脱硫各专业人员
2、考评组组员及职责:
1)演练现场指挥:赵建民 石爱国
赵建民负责:在集控室宣告演练开始,分阶段、按计划、按次序宣告各故障报警信息。
石爱国负责:全方面监控演练进程,对值长应急处理过程进行考评。
2)集控室操作人员考评员:吉 日、孙广东
关键负责:对事故处理过程中集控运行各专业人员事故情况下应急操作效果进行考评。
3)就地操作人员考评员:郭 富、郭忠贵、祖勇海、郝福生
郭 富、郭忠贵、祖勇海关键负责:按专业分工对接到火警通知后集控人员对火灾发生真实性、火灾火势情况、火灾地点核实情况;和开启呼叫系统、现场设备隔离操作情况;系统隔离操作过程中人员分工负责实施情况;现场操作人员调配情况;临时救援小组火灾扑救和人员救护情况;和火灾扑灭后现场处理情况进行考评。
郝福生负责:二号机主变区域设置预演性假着火点,全过程对运行人员在二号机主变区域发生火灾后应急处理过程进行监控考评。
4)警戒考评员:方尚军
关键负责:对接到火警通知后,当班执勤责任人经过现场核实后,划定警戒区域并警戒实施情况;和引导救援车辆(消防车和救护车)进入火灾现场实施情况;疏散引导“无关”人员到指定疏散点实施情况进行考评。
5)消防、医疗救护考评员:焦玉坤 商广余
焦玉坤关键负责:对消防队员从接警至抵达火灾现场反应能力;和抵达现场后灭火操作过程、灭火效果进行考评;
商广余关键负责:对医院救护人员施救快速性、施救效果进行考评。
6)检修应急考评员:石俊峰(集控室)周 刚(二号主变区域)
石俊峰关键负责:对检修人员组织现场临时灭火救援小组灭火操作过程、灭火效果,和配合专业消防队员灭火情况进行考评。
周 刚关键负责:对检修人员在二号主变发生火灾后,对检修人员现场到位时间、配合分析及控制事故蔓延工作、火灾扑灭后现场检验、打扫、配合运行人员恢复系统操作情况进行考评。
7)宣传报道组:党建工作部负责全程摄影和录像;取景点包含:演练现场指挥宣告演练开始、值长应急协调处理全程跟踪、操作人员误走间隔造成一号机跳闸、集控人员对#1、#2机不一样情况下紧急停机处理过程、各级人员到位场景、消防队进入、医疗救护队进入;抢救员对受伤人员抢救;运行人员自救等场景。
六、考评关键点:
1、事故预案
1)应急体制建设情况。
2)事故预案编写可操作性。
3)演练中各级人员对事故预案实施情况。
2、企业应急小组应急反应能力
1)是否按应急要求,开启应急预案。包含发出开启紧急应变警报后,相关人员到位情况。
2)应急小组反应、组织、指挥能力。包含现场事故响应、组织保障人身、设备安全及恢复系统等方面;
3)各生产部门及管理职能部门领导反应、组织、指挥能力。
3、运行人员事故处理能力
1)值长事故判定、指挥、汇报、协调能力。值长应依据火灾事故发展情况正确判定分析,立即下达操作指令。关键考察在事故发生后值长指挥正确性、立即性;保人身、保电网、保设备事故处理标准落实有效性。
2)运行人员事故判定、操作能力。检验运行值班人员火灾事故发生后对事故判定正确性、事故扩展预见性、事故处理操作正确性和联络、操作过程中汇报现场情况清楚性。事故发生后,运行值班人员应立即采取对应方法(各项操作、处理内容),同时进行联络汇报工作。
3)运行人员在事故情况下安全停运#1、#2机组处理能力。
4、抢救员现场抢救能力(化学水处理值班员一名,检修人员一名)
对企业义务抢救员在现场发生人员窒息情况下,对伤者现场抢救过程进行检验,是否含有必备现场抢救处理能力。
5、检修人员应急响应能力
1)接到值长火警紧急通知后组织应急小组人员快速抵达集控室,在值长统一指挥下开启应急预案,主动参与灭火救援。
2)检验检修应急人员对值长命令服从性、应急反应力、对火势蔓延预见力、决议力、控制力;现场灭火操作正确性、主动性;和外援人员配合工作情况。
3)在专职消防队灭火救援过程中,电气人员、热工人员对哪些设备在救援方法不妥情况下会存在事故扩大或人身伤害风险进行现场指导。
6、护卫队员对现场警戒、封锁、控制响应
生产现场发生事故后,应急响应速度、设置警戒地点正确性,对消防、抢救、现场应急控制等方面进行配合。
七、演练过程
1、 演练场设在#1、#2机集控室及#2主变区域进行。
2、演练以现场指挥公布演练命令开始为演练开始时间,火灾被扑灭、人员获救、机组安全停运、无关人员撤离现场后,对生产现场检验,含有运行条件,向总指挥汇报为演练结束。
3、各考评员点评。
4、总指挥总结讲话。
八、演练实施步骤
(一)、运行方法:
1. 500KV升压站标准方法三串两母线合环运行,母线电压526KV。
2.机组运行方法:一号、二号、三号、四号机组运行,有功1000MW,无功380Mvar;其中二号机组有功:300MW、无功:90 Mvar;厂用系统标准方法运行;外围系统正常方法运行。
3.启备变及第三电源线路处于检修状态。
(二)、事故起因:
6月16日15时00分,二号机主变内部短路,重瓦斯保护动作,压力释放阀动作,机组跳闸,同时,集控室值优点火灾报警机中发出“#2主变区域感温电缆火警”告警。
(三)、处理标准
报警发生后,逐层汇报,由当班值长宣告开启主变火灾事故综合应急预案(人员到就地以口述为主,严禁实际操作)同时关联汽轮机紧急打闸停机相关预案,在处理过程中,确保人员、设备安全。
(四)、主变火灾事故处理经过
演练现场指挥下令:二号机主变火灾事故演练开始。现象:二号机主变内部短路,重瓦斯保护动作,压力释放阀动作,机组跳闸,同时集控室值优点火灾报警机发出“#2主变区域感温电缆火警”。
1、故障点1:二号机主变发生火灾。
值长令巡检现场立即检验确定:复述火势情况、起火部位。同时,安排集控室其它运行人员立即开启紧急停机应急预案,采取破坏真空,严格根据规程要求对#2机组进行安全停机。
1.1值班人员发觉火灾自动报警系统报“#2主变区域感温电缆火警”,值长接到信息后立即命令巡检人员到就地确定,汇报:#2主变顶部冒烟并伴有火苗;
1.2经值长下令:复述火势情况、起火部位。报消防队(119),同时组织人员进行早期灭火,并通知领导及相关人员。
1.3值长接到深入汇报:“主变顶部发出沉闷爆炸声,同时有数米火焰升起。”
1.4值长立即联络各部门及专业人员,并组织控制火情蔓延相关操作:
1.4.1运行人员在值长指挥下手动投入水喷雾灭火系统;
1.4.2拔打电话2282或2700通知护卫队到现场进行支援。
1.4.3并快速成立灭火组、疏散组,断电组、警戒组分工展开自救。
1.4.4断电组由当日电气运行值班员和2名电气一次专业义务消防员组成,关键任务:切断发生主变辅助冷却器电源,开启#2机主变事故排油门,以免主变发生大规模爆炸,造成事故扩大。
1.4.5灭火组由6名义务消防员组成,由上述人员分别组成3个灭火小组,关键任务:每组2人,利用#2机组12m(西侧)和6m(东侧)室内墙壁消火栓,在着火点侧面,由上向下控制火势,预防向0m、6m、12m厂房内蔓延。
1.4.6疏散组由3名义务消防员组成,关键任务:有秩序地疏导厂房内检修和卫生清扫人员和变压器周围绿化人员,指导其快速撤离火场。
1.4.7警戒组由12名护卫队队员组成,关键任务:经过划定三级警戒范围、设置警戒标志、拉警戒线,控制无关车辆、行人进入警戒区域。
1.5自救同时,等候中心区消防中队救援。
2、故障点2:一名电气运行人员在现场确定二号主变火灾过程中,因吸入变压器火灾产生有毒气体造成窒息。
2.1接到值长确定主变火情指令后,两名电气运行人员进入到#2主变区域,发觉主变明火已起,一名电气运行人员甲经过对讲机向值长复述现场情况,接到值长立即打开#2主变事故放油门后,另一名电气运行人员乙现场尝试到主变隔离墙对面打开事故放油门,却因吸入有毒气体当场晕倒。
2.2 电气运行人员甲没有冒然再次进入该区域,而是立即现场呼救,并经过对讲机汇报值长。
2.3 此时,闻讯赶来一名化学水处理值班员和一名检修人员见此情景,立即用手帕就近经过绿化用水沾湿,捂住口鼻后,相互协作将伤员(此时已更换为人体模特)拖拽出主变围栏外安全区域(警戒区域以外),水处理值班员现场对窒息者采取抢救方法(口对口人工呼吸、胸外按压方法,要注意频率等抢救技巧),检修人员现场帮助处理,并耐心等候救护车到来(伤者未清醒且救护车未抵达现场之前,抢救人员不得放弃抢救)。
2.3 抢救车到来后,两名义务抢救人员帮助将伤者抬上救护车,离开事故现场。
3、故障点3:#2机跳闸后,因启备变、第三电源线路同时检修,柴油发电机自动联启失灵,厂用电丧失。
3.1处理:
3.1.1电气处理
a、二号机组跳闸,因厂用电全失,且#2柴油发电机自动联启失灵,主值立即手动开启柴油发电机,确定保安段供电正常。
b、确定二号机励磁开关已断开,二号主变出口5021、5022断路器三相确断,发电机三相电流至零。
c、在保安段由柴油发电机恢复供电后,检验并将直流系统、UPS系统恢复至标准运行方法且正常。
d、就地确定发电机氢气系统无异常,发电机漏氢监测装置无异常。
e、依据具体情况,优先将启备变恢复供电。恢复前,必需确定二号机6kv A、B段工作电源进线开关62A1、62B1确断,并确定#2机组6KV全部负荷开关确断。待启备变恢复供电后,逐层恢复厂用系统各PC段供电,并将保安段倒至标准运行方法。
f、如启备变不含有恢复条件,查证第三电源含有恢复条件时,可将第三电源恢复,然后采取瞬停方法将保安段倒为第三电源供电。
3.1.2锅炉侧处理:
a、 检验锅炉全部给煤机、磨煤机跳闸,燃油跳闸阀关闭,全部燃料切断,炉膛确已灭火。
b、 锅炉MFT后联锁设备动作正常,巡检就地核实动作正确。
c、 确定锅炉引风机、送风机、一次风机、密封风机、增压风机跳闸,增压风机旁路门联开,锅炉自然通风10分钟后,进行锅炉密闭。
d、 确证A、B空预器电机停运,在保安段电源恢复前,将两台空预器#1、#2电机电源停电,巡检就地手动盘车。保安段电源恢复后,立即开启两台空预器电机。
e、 确证火检冷却风机停运,保安段电源恢复后,立即开启火检风机。如10分钟之内不能恢复锅炉保安段电源,运行人员必需立即联络热工人员手动将火检探头退出,预防烧损。
f、 检验各安全门动作情况及动作后回座情况。
g、 保安段电源恢复后,开启全部辅机润滑油站、引风机轴冷风机。
h、 6kV电源恢复后,开启引、送风机进行5分钟吹扫,吹扫完成后,锅炉密闭保温。
3.1.3汽机侧处理:
立即检验汽轮机直流润滑油泵联启,直流密封油泵联启,不然抢启。汽机关闭高低旁,三大疏水手动门。检验汽机转速下降,注意除氧器和凝汽器水位,同时立即令巡检做以下方法,准备破坏真空:
a、 倒除氧器排氧至大气。
b、 关闭六、七号高加和三、四号低加事故疏水气动门,关闭六、七号高加事故疏水手动门。
c、 将A、B、C三台给水泵密封水回水倒至地沟。
d、 关闭A7段抽汽电动门前疏水。
e、 关闭B7段抽汽电动门前疏水。
f、 就地手动关闭A5段抽汽逆止门二次后疏水气动门。
g、 关闭六段抽汽逆止门后疏水气动门。
h、 关闭七段抽汽逆止门后疏水气动门。
i、 关闭七号高加过热段疏水手动门。
j、 关闭各低加至凝汽器连续排空手动门。
k、 关闭全部进入凝汽器热水热汽,除氧器不溢流至凝汽器。
l、 凝汽器压力为正以前,请示值长,开启真空破坏门。查凝汽器真空到零,停运轴封系统,令巡检手动关闭辅汽联箱至轴封供汽电动门并较紧,以防蒸汽漏入。联络化学人员化验主机润滑油油质。
m、 立即手动关闭四号低加出口电动门,除氧器上水调门,给水泵密封水总门,检验凝结水管道振动减弱。
n、 手动关闭A、B、C给水泵入口电动门和出口电动门,查中间抽头电动门在关闭位,而且令巡检关闭A、B、C给水泵卸荷水手动门。给水泵轴端冒汽减弱。联络化学人员化验给水泵油质。
o、 电气保安段电源恢复正常后,开启交流润滑油泵、顶轴油泵、交流密封油泵、盘车电机。
p、 因为主汽门门杆漏汽至轴封,最终漏至了低压缸,为了降低低压缸排汽温度,汽机专业制订并实施方法具体以下(6KV电源、380V电源恢复正常后):
² 开启一台轴加风机,将轴封中蒸汽抽出。
² 检验循环水回水旁路电动门开启。
² 投入汽机工业水系统,向凝结水泵提供轴承冷却水。
² 检验凝汽器液位在1000mm—1200mm之间。
² 关闭凝结水至低压缸减温水手动门(必需关闭到位)。
² 关闭凝结水至除氧器上水调门及调门前手动门。
² 关闭轴封减温水调门。
² 关闭凝汽器喉部补水调门前手动门。
² 关闭给水泵密封水总门,联络热工开启轴封溢流门。
² 其它阀门按规程正常开启实施。
² 以变频方法开启一台凝结水泵。
² 缓慢开启轴封减温水调门,调整减温水后温度在120℃—150℃之间。
² 注意凝结水系统温度,高于45℃用除盐水向系统补水降温,并开启热井放水门。
² 当排汽缸温度低于80℃以下,开启低压缸喷水手动门,进行降温。
² 当低压缸排汽温度降至50℃以下时,开启循环水泵。
² 开启开式水泵。
3.1.4 检验发觉#2机低压缸防爆膜破裂,联络检修进行更换。
3.1.5 联络检修给三台给水泵润滑油系统滤油。
3.1.6 检验恢复系统正常方法,根据正常启机操作票要求和规程要求做好机组开启准备。
4、故障点4:二号机跳闸后,高缸真空疏水阀未自动联开。
汽机副值派巡检就地紧急开启二号机高缸真空疏水阀。
5、故障点5:二号机巡检在紧急开启二号机高缸真空疏水阀时,误走间隔,将一号机高缸真空疏水阀误开,造成一号机组保护动作跳闸。
6:故障点6:因#1、#2机公用启备变及第三电源,一号机组跳闸时,厂用电丧失,柴油发电机自动联启正常。
6.1一号机电气处理:
6.1.1一号机组跳闸,确定一号机励磁开关已断开,一号主变出口5011、5012断路器三相确断,发电机三相电流至零,就地确定发变组保护动作情况。
6.1.2厂用电全失后,在柴油发电机自动联启正常时,应检验保安段供电正常。
6.1.3确定直流系统和UPS系统在标准运行方法下供电正常。就地确定发电机氢气系统无异常,发电机漏氢监测装置无异常。
6.1.4依据具体情况,优先将启备变恢复供电。恢复前,必需确定一号机6kv A、B段工作电源进线开关61A1、61B1确断,并确定#1机组6KV全部负荷开关确断。待启备变恢复供电后,逐层恢复厂用系统各PC段供电,并将保安段倒至标准运行方法。
6.1.5如启备变不含有恢复条件,查证第三电源含有恢复条件时,可将第三电源恢复,然后采取瞬停方法将保安段倒为第三电源供电。
6.2. 一号炉锅炉侧处理:
a、 检验锅炉全部给煤机、磨煤机跳闸,燃油跳闸阀关闭,全部燃料切断,炉膛确已灭火。
b、 锅炉MFT后联锁设备动作正常,巡检就地核实动作正确。
c、 确定锅炉引、送、一次风机、密封风机、增压风机跳闸,增压风机旁路门联开,锅炉自然通风10分钟后,进行锅炉密闭。
d、 检验A、B空预器电机运行正常。
e、 检验火检冷却风机运行正常。
f、 检验各安全门动作情况及动作后回座情况。
g、 检验全部辅机润滑油站运行正常,引风机轴冷风机运行正常。
h、 6kV电源恢复后,开启引、送风机进行5分钟吹扫,吹扫完成后,锅炉密闭保温。
i、 待给水泵开启后,缓慢上水,确保汽包上、下壁温差小于40℃。将汽包水位上至点火水位。
6.3.一号机汽机侧处理:
汽机操作员立即检验汽轮机顶轴油泵,交、直流润滑油泵联启,盘车电机联启成功,不然抢启。汽机关闭高低旁,检验汽机转速下降,各段抽汽电动门关闭,三大疏水手动门。同时立即令巡检做以下方法,准备破坏真空:
a、倒除氧器排氧至大气。
b、关闭六、七号高加和三、四号低加事故疏水气动门,关闭六、七号高加事故疏水手动门。
c、将A、B、C三台给水泵密封水回水倒至地沟。
d、关闭A7段抽汽电动门前疏水。
e、关闭B7段抽汽电动门前疏水。
f、就地手动关闭A5段抽汽逆止门二次后疏水气动门。
g、关闭六段抽汽逆止门后疏水气动门。
h、关闭七段抽汽逆止门后疏水气动门。
i、关闭七号高加过热段疏水手动门。
j、关闭各低加至凝汽器连续排空手动门。
k、关闭全部进入凝汽器热水热汽,除氧器不溢流至凝汽器。
l、凝汽器压力为正以前,请示值长,开启真空破坏门。查凝汽器真空到零,停运轴封系统,令巡检手动关闭辅汽联箱至轴封供汽电动门并较紧,以防蒸汽漏入。联络化学人员化验主机润滑油油质。
m、立即请示值长,停运A、B抗燃油泵。立即关闭四号低加出口电动门,除氧器上水调门,给水泵密封水总门,检验凝结水管道振动减弱。
n、关闭A、B、C给水泵入口电动门和出口电动门,查中间抽头电动门在关闭位,而且令巡检关闭A、B、C给水泵卸荷水手动门。给水泵轴端冒汽减弱。联络化学人员化验给水泵油质。
o、因为主汽门门杆漏汽至轴封,最终漏至了低压缸,为了降低低压缸排汽温度,汽机专业实施以下具体操作(6KV电源、380V电源恢复正常后):
² 开启一台轴加风机,将轴封中蒸汽抽出。
² 检验循环水回水旁路电动门开启。
² 投入汽机工业水系统,向凝结水泵提供轴承冷却水。
² 检验凝汽器液位在1000mm—1200mm之间。
² 关闭凝结水至低压缸减温水手动门(必需关闭到位)。
² 关闭凝结水至除氧器上水调门及调门前手动门。
² 关闭轴封减温水调门。
² 关闭凝汽器喉部补水调门前手动门。
² 关闭给水泵密封水总门,联络热工开启轴封溢流门。
² 其它阀门按规程正常开启实施。
² 以变频方法开启一台凝结水泵。
² 缓慢开启轴封减温水调门,调整减温水后温度在120℃—150℃之间。
² 注意凝结水系统温度,高于45℃用除盐水向系统补水降温,并开启热井放水门。
² 当排汽缸温度低于80℃以下,开启低压缸喷水手动门,进行降温。
² 当低压缸排汽温度降至50℃以下时,开启循环水泵。
² 开启开式水泵。
6.4检验发觉#1机低压缸防爆膜破裂,联络检修进行更换。
6.5联络检修先选定一台给水泵进行快速换油后,确保一台给水泵快速含有开启条件,再对其它两台给水泵润滑油系统滤油。
6.6检验恢复系统正常方法,根据正常启机操作票要求和规程要求启机。
九、演练评价
见演练考评卡(附后)
主变火灾事故综合演练考评卡(集控室值长应急过程考评)
评价内容
考评统计
事故情况
处理方法
操作人
开始时间
完成情况
结束时间
评价
#2主变火灾
1.报警,对火势了解是否清楚,依据火势拨打“119”时,描述是否正确:(1)火灾地点;(2) 火势情况;(3) 燃烧物和大约数量;(4) 报警人姓名及电话号码;(5)指派专员接应。
2.拨打“120”时,描述是否正确:(1)伤员具体地址,和可联络电话号码。(2)伤员危急情况,如呼吸困难、神智不清、大出血、昏倒、胸痛等,病人发病时间、过程。(3)尽可能说清楚伤害性质,受伤人数及伤者具体受伤部位。(4)问询救护车抵达大致时间,派人到什么位置接应救护车辆,帮助引路。
3.发生火灾事故逐层汇报情况;
4.接到开启应急预案通知,是否正常开启应急预案安排:⑴.安排主机系统运行方法,是否立即下达对主变压器及其和其相邻高厂变等设备进行开启自动喷水系统保护方法命令;⑵.安排巡检员对专业消防队接应。⑶.对消防泵房值班员安排;(4)联络汇报是否立即、通畅。(5)安排机组运行方法是否正确
考评时间: 年 月 日 考评人:
主变火灾事故综合演练考评卡(运行应急过程考评)
评价内容
考评统计
事故情况
处理方法
操作人
开始时间
完成情况
结束时间
评价
#2主变火灾
1.发觉人或现场确定人报警(汇报关键点:具体说明火灾地点、火势情况、周围可燃物和数量现场人员情况)。
2.值长通知设备部相关人员,同时组织本班人员及其它部门人员进行自救:①.运行人员×××、×××抵达主变压器区域后,首先汇报现场火势、人员伤亡情况和火势发展趋势;②.抢救伤员(本单位抢救员进行)至周围相对安全地点,简单施救,注意观察施救方法正确性(实际演练抢救方法);③.利用室内消火栓灭火,控制火势;④.开启主变压器水喷雾灭火系统,油污及污水排入事故油坑内。
3.专业消防队员抵达现场后,临时现场指挥(专员)向专职消防队员汇报基础情况和自救情况,和人员被困情况。
4.破坏真空停机操作是否正确,叙述是否全方面清楚。
5.盘车摇把是否准备立即。
6.火情被扑灭后,立即组织设备损毁情况检验。及使用物资盘点。
考评时间: 年 月 日 考评人:
主变火灾事故综合演练考评卡(警戒组应急过程考评)
评价内容
考评统计
事故情况
处理方法
操作人
开始时间
完成情况
结束时间
评价
#2主变火灾
1.接到现场着火开启应急预案后,5分钟内组织人员立即到着火地点;
2.警戒人员在抵达指定警戒区域(由考评员现场指定需警戒区域)设置三级警戒区域,而且在一级警戒区域外拉上警戒绳,严禁任何无关人员、车辆出入;
3.有专员疏导交通,消防通道是否通畅,人员车辆是否得到有效控制。
4.流动警戒人员清理消防通道上可能造成堵塞车辆和人员等。
5.当消防队员、医院救护人员抵达厂大门口,引导消防车、救护车到指定地点。
考评时间: 年 月 日 考评人:
主变火灾事故综合演练考评卡(专业消防队、救护人员应急过程考评)
评价内容
考评统计
事故情况
处理方法
操作人
开始时间
完成情况
结束时间
评价
#2主变火灾
1.消防队接警后,立即在护卫队人员(其它指定人员)引导下进入着火地点(考评时间为5分钟内);
2.经过现场指挥人员汇报,和现场临时指挥简单交换意见后,在专业技术人员指导下实施灭火;
3.受伤人员是否得到专职消防队员救援,而且根据指定路线撤离,交给医疗救护组;
4.准旗中心医院120救护中心接警后,立即在护卫队人员引导下达指定地点,待命;
5.医疗救护组对消防队员运来伤员进行现场简单包扎、心肺复苏救护;将受伤人员抬上救护车送至医院(撤离现场)。
考评时间: 年 月 日 考评人:
主变火灾事故综合演练考评卡(检修应急小组应急过程考评)
评价内容
考评统计
事故情况
处理方法
操作人
开始时间
完成情况
结束时间
评价
#2主变火灾
1.接到开启灭火应急预案后,是否立即组织相关专业(汽机、电气、热工)人员成立临时救援组,前往集控室;(关键考评达成现场时间、救援工具准备)
2.救援组责任人了解情况后,进行分工(在专业技术人员率领下进行自救、现场在消防队未到前临时救护);
3.系统检验维修准备是否快速
4.火被扑灭后,组织人员对损坏设备进行检验;盘点及工器具、物资准备到位。设备恢复运行时,对设备进行试验,检验是否有异常发生至正常运行。
考评时间: 年 月 日 考评人:
