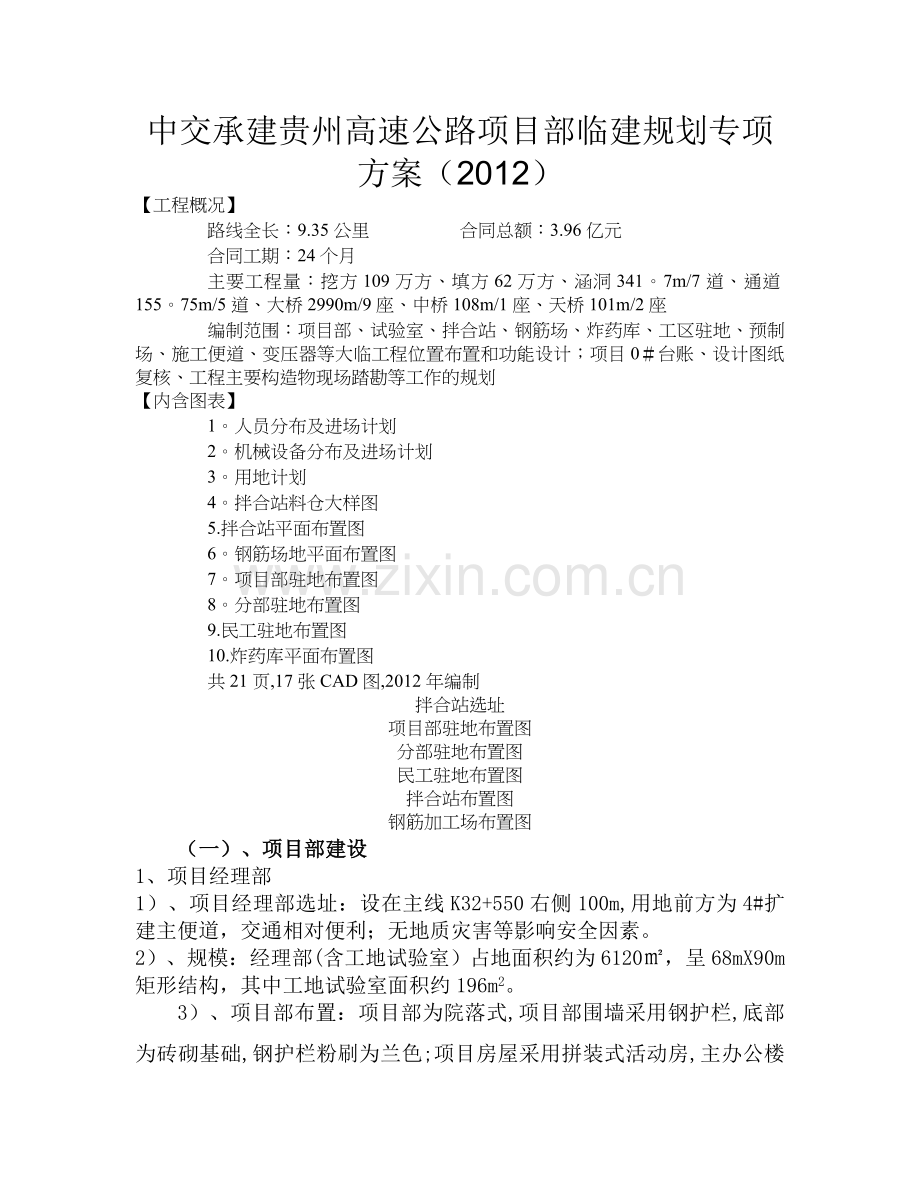

中交承建贵州高速公路项目部临建规划专项方案(2012)
【工程概况】
路线全长:9.35公里 合同总额:3.96亿元
合同工期:24个月
主要工程量:挖方109万方、填方62万方、涵洞341。7m/7道、通道155。75m/5道、大桥2990m/9座、中桥108m/1座、天桥101m/2座
编制范围:项目部、试验室、拌合站、钢筋场、炸药库、工区驻地、预制场、施工便道、变压器等大临工程位置布置和功能设计;项目0#台账、设计图纸复核、工程主要构造物现场踏勘等工作的规划
【内含图表】
1。人员分布及进场计划
2。机械设备分布及进场计划
3。用地计划
4。拌合站料仓大样图
5.拌合站平面布置图
6。钢筋场地平面布置图
7。项目部驻地布置图
8。分部驻地布置图
9.民工驻地布置图
10.炸药库平面布置图
共21页,17张CAD图,2012年编制
拌合站选址
项目部驻地布置图
分部驻地布置图
民工驻地布置图
拌合站布置图
钢筋加工场布置图
(一)、项目部建设
1、项目经理部
1)、项目经理部选址:设在主线K32+550右侧100m,用地前方为4#扩建主便道,交通相对便利;无地质灾害等影响安全因素。
2)、规模:经理部(含工地试验室)占地面积约为6120㎡,呈68mX90m矩形结构,其中工地试验室面积约196m2。

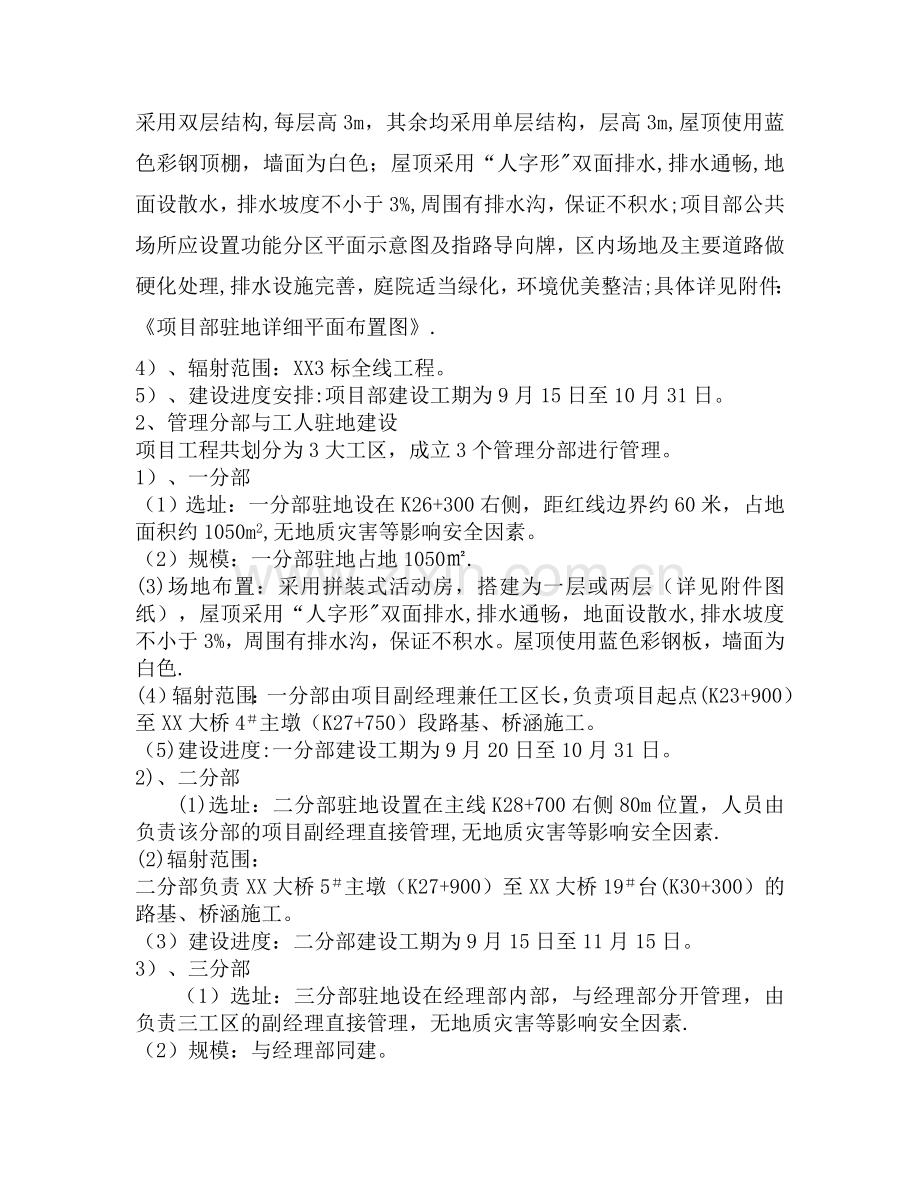

3) 、项目部布置:项目部为院落式,项目部围墙采用钢护栏,底部为砖砌基础,钢护栏粉刷为兰色;项目房屋采用拼装式活动房,主办公楼采用双层结构,每层高3m,其余均采用单层结构,层高3m,屋顶使用蓝色彩钢顶棚,墙面为白色;屋顶采用“人字形"双面排水,排水通畅,地面设散水,排水坡度不小于3%,周围有排水沟,保证不积水;项目部公共场所应设置功能分区平面示意图及指路导向牌,区内场地及主要道路做硬化处理,排水设施完善,庭院适当绿化,环境优美整洁;具体详见附件:《项目部驻地详细平面布置图》.
4)、辐射范围:XX3标全线工程。
5)、建设进度安排:项目部建设工期为9月15日至10月31日。
2、管理分部与工人驻地建设
项目工程共划分为3大工区,成立3个管理分部进行管理。
1)、一分部
(1)选址:一分部驻地设在K26+300右侧,距红线边界约60米,占地面积约1050m2,无地质灾害等影响安全因素。
(2)规模:一分部驻地占地1050㎡.
(3)场地布置:采用拼装式活动房,搭建为一层或两层(详见附件图纸),屋顶采用“人字形"双面排水,排水通畅,地面设散水,排水坡度不小于3%,周围有排水沟,保证不积水。屋顶使用蓝色彩钢板,墙面为白色.
(4)辐射范围:一分部由项目副经理兼任工区长,负责项目起点(K23+900)至XX大桥4#主墩(K27+750)段路基、桥涵施工。
(5)建设进度:一分部建设工期为9月20日至10月31日。
2)、二分部
(1)选址:二分部驻地设置在主线K28+700右侧80m位置,人员由负责该分部的项目副经理直接管理,无地质灾害等影响安全因素.
(2)辐射范围:
二分部负责XX大桥5#主墩(K27+900)至XX大桥19#台(K30+300)的路基、桥涵施工。
(3)建设进度:二分部建设工期为9月15日至11月15日。
3)、三分部
(1)选址:三分部驻地设在经理部内部,与经理部分开管理,由负责三工区的副经理直接管理,无地质灾害等影响安全因素.
(2)规模:与经理部同建。
(3)场地布置:与经理部同建.
(4)辐射范围:三分部负责XX大桥桥尾(K30+300)至项目终点(K33+250)段落内的所有路基桥涵施工。
(5)建设进度:三分部建设工期为9月15日至10月31日。
4)、民工用房:共设置三个区域,分别设在一、二、三分部附近,无地质灾害等影响安全因素。宿舍按人均4.3 m2,共1000人计算,共占地9540m2.一分部驻地附近规划3180 m2 ,二分部驻地附近规划3180 m2 ,三分部驻地附近规划3180 m2 .房屋建设规格及配套设施满足规范要求。详见(后附图纸),1#、3#民工驻地建设工期为9月20日至10月31日,2#民工驻地建设工期为9月20日至11月15日.
3、炸药库建设
(1)选址:炸药库选址及建设根据公安机关要求确定,并通过公安机关审批。
(2)规模:炸药库占地约3。3亩,存放炸药10吨。
(3)辐射范围:负责全线炸药需求.详见(后附图纸)
(4)建设进度:炸药库建设工期为9月15日至11月10日.
施工准备期炸药来源及运藏由专业的爆破公司负责。
(二)、拌合站建设
本合同段混泥土总量约16.5万方,考虑桥涵结构物分散、主线便道相对较长等不利因素,我部拟在本合同段内设置3个拌合站。
1)、1号拌合站
(1)选址:1号拌合站设在主线K27+000右侧300米处,距一分部驻地700米,无地质灾害等影响安全因素。
(2)规模:1号拌合站占地面积约8800m2,拌合站内设置2台JS1000型拌合机共两台,负责6万方混凝土供应,其中一个料仓长22m、宽22m,堆料高度3。5m,共设5个料仓,料仓约堆料7700m3。XX便桥拉通后可对黄平岸施工起到支持作用。具体详见附件:《1#拌合站平面布置图》.
(3)场地布置:办公区、生产区、生活区区域分明,相对隔离.场地进行硬化处理,拌合站宜设置视频监控系统;拌合站的所有场地(含场内道路)使用15cm厚的碎石垫层铺底,面层使用l5cm厚的C20砼进行硬化,并进行表面清光处理。大型作业区、重车行道硬化,使用15cm厚片、碎石垫层铺底,面层使用20cm厚的C20砼进行硬化处理;场地硬化按照四周低、中心高的原则进行,面层排水坡度3%,场地四周设置排水沟,排水沟底面采用M7。5砂浆进行抹面;设置专门库房存放外加剂。
(4)辐射范围:1号拌合站负责起点K23+900至K27+822范围内XX河3号大桥、XX大桥、XX中桥、XX大桥、XX大桥0#台至4#墩等路基、桥涵结构约6万方混凝土供应。
(5)建设进度:1号拌合站建设工期为9月15日至10月31日.
2)2号拌合站
(1)选址:2号拌合站:设在主线K28+700右侧50m位置,无地质灾害等影响安全因素。
