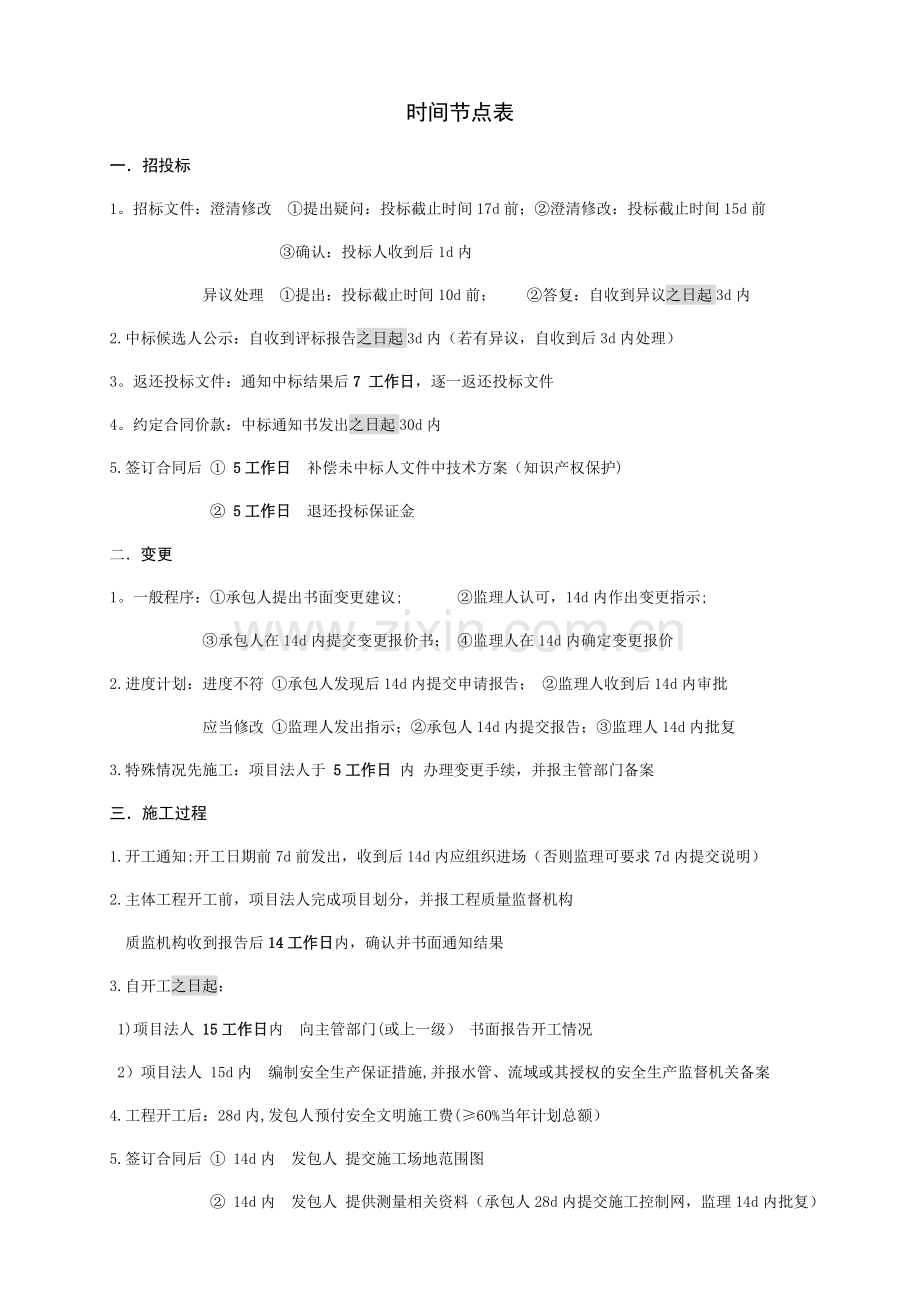

时间节点表
一.招投标
1。招标文件:澄清修改 ①提出疑问:投标截止时间17d前;②澄清修改:投标截止时间15d前
③确认:投标人收到后1d内
异议处理 ①提出:投标截止时间10d前; ②答复:自收到异议之日起3d内
2.中标候选人公示:自收到评标报告之日起3d内(若有异议,自收到后3d内处理)
3。返还投标文件:通知中标结果后7 工作日,逐一返还投标文件
4。约定合同价款:中标通知书发出之日起30d内
5.签订合同后 ① 5工作日 补偿未中标人文件中技术方案(知识产权保护)
② 5工作日 退还投标保证金
二. 变更
1。一般程序:①承包人提出书面变更建议; ②监理人认可,14d内作出变更指示;
③承包人在14d内提交变更报价书; ④监理人在14d内确定变更报价
2.进度计划:进度不符 ①承包人发现后14d内提交申请报告; ②监理人收到后14d内审批
应当修改 ①监理人发出指示;②承包人14d内提交报告;③监理人14d内批复
3. 特殊情况先施工:项目法人于 5工作日 内 办理变更手续,并报主管部门备案
三.施工过程
1. 开工通知:开工日期前7d前发出,收到后14d内应组织进场(否则监理可要求7d内提交说明)
2. 主体工程开工前,项目法人完成项目划分,并报工程质量监督机构
质监机构收到报告后14工作日内,确认并书面通知结果
3. 自开工之日起:
1)项目法人 15工作日内 向主管部门(或上一级) 书面报告开工情况
2)项目法人 15d内 编制安全生产保证措施,并报水管、流域或其授权的安全生产监督机关备案
4. 工程开工后:28d内,发包人预付安全文明施工费(≥60%当年计划总额)

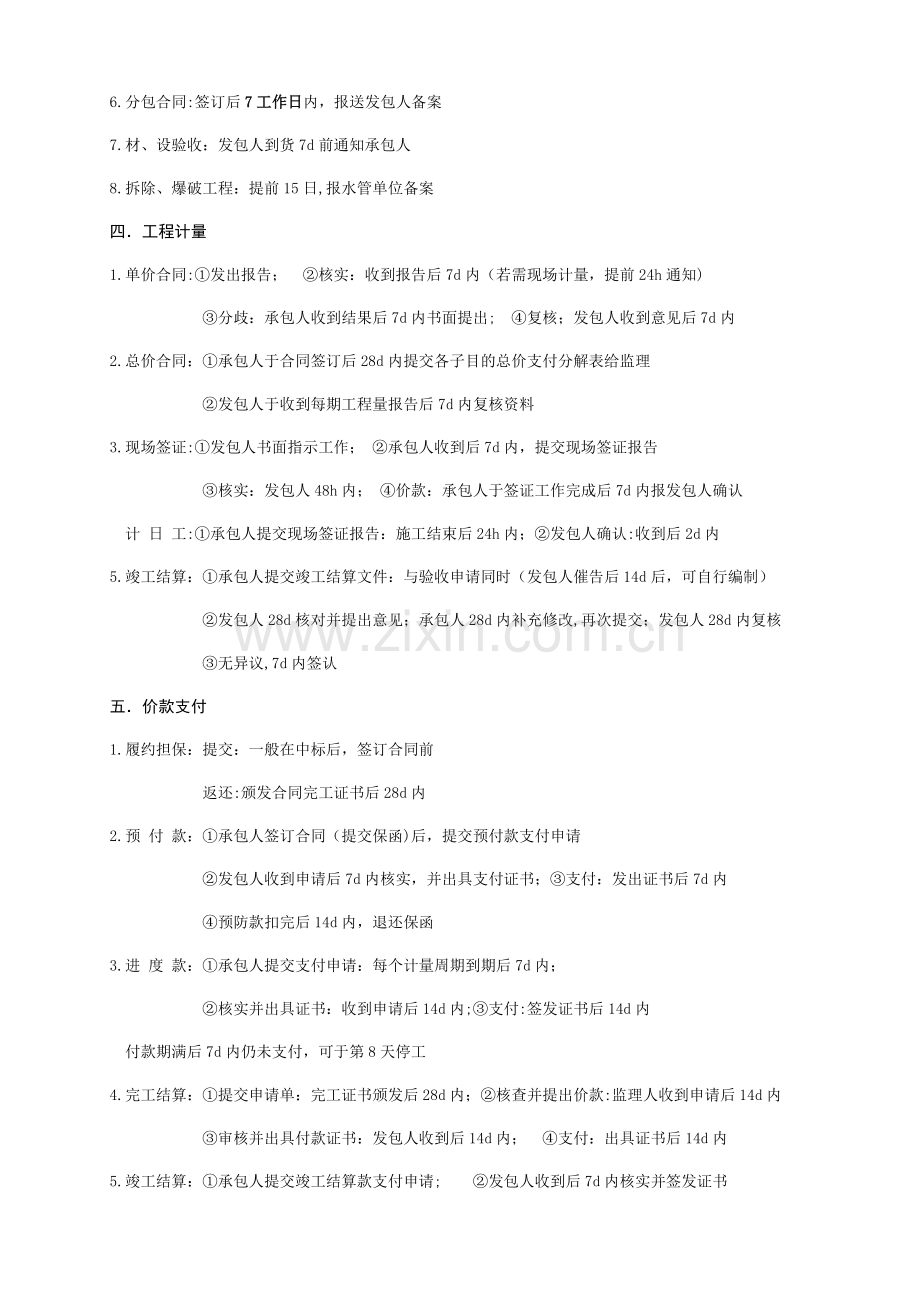

5. 签订合同后 ① 14d内 发包人 提交施工场地范围图
② 14d内 发包人 提供测量相关资料(承包人28d内提交施工控制网,监理14d内批复)
6. 分包合同:签订后7工作日内,报送发包人备案
7. 材、设验收:发包人到货7d前通知承包人
8. 拆除、爆破工程:提前15日,报水管单位备案
四.工程计量
1. 单价合同:①发出报告; ②核实:收到报告后7d内(若需现场计量,提前24h通知)
③分歧:承包人收到结果后7d内书面提出; ④复核;发包人收到意见后7d内
2. 总价合同:①承包人于合同签订后28d内提交各子目的总价支付分解表给监理
②发包人于收到每期工程量报告后7d内复核资料
3. 现场签证:①发包人书面指示工作; ②承包人收到后7d内,提交现场签证报告
③核实:发包人48h内; ④价款:承包人于签证工作完成后7d内报发包人确认
计 日 工:①承包人提交现场签证报告:施工结束后24h内;②发包人确认:收到后2d内
5.竣工结算:①承包人提交竣工结算文件:与验收申请同时(发包人催告后14d后,可自行编制)
②发包人28d核对并提出意见;承包人28d内补充修改,再次提交;发包人28d内复核
③无异议,7d内签认
五.价款支付
1. 履约担保:提交:一般在中标后,签订合同前
返还:颁发合同完工证书后28d内
2. 预 付 款:①承包人签订合同(提交保函)后,提交预付款支付申请
②发包人收到申请后7d内核实,并出具支付证书;③支付:发出证书后7d内
④预防款扣完后14d内,退还保函
3. 进 度 款:①承包人提交支付申请:每个计量周期到期后7d内;
②核实并出具证书:收到申请后14d内;③支付:签发证书后14d内
付款期满后7d内仍未支付,可于第8天停工
4. 完工结算:①提交申请单:完工证书颁发后28d内;②核查并提出价款:监理人收到申请后14d内
③审核并出具付款证书:发包人收到后14d内; ④支付:出具证书后14d内
5. 竣工结算:①承包人提交竣工结算款支付申请; ②发包人收到后7d内核实并签发证书
③支付:签发证书后14d内
不予核实,应在7d后的14d内支付;签发证书或申请提交7d后的56内仍未支付,可折价受偿
6. 最终结清:①承包人提交申请单;②核查并提出价款:监理人收到申请后14d内
③核实并签发证书:发包人签收最终结清支付申请(或收到监理提出)后的14d内
④支付:证书签发后14d内
7. 质 保 金:支付50%:颁发工程完工证书后14d内
颁发保修责任终止证书: 质保期满后30工作日(完成全部支付)
返还全部: 缺陷责任期终止后的14d内
8. 索赔程序:①(应当)知道后28d内,递交索赔意向通知书;②承包人28d内正式递交索赔通知书
③影响结束后28d内,递交最终索赔通知书
承 包 人:①监理人收到索赔通知书(或证明材料)后42d内,答复索赔处理结果
②承包人接受,发包人在答复后28d内完成赔付
发 包 人:①承包人索赔异议,收到通知后14d内,提交书面报告及证明材料
②监理人自收到书面报告后14d内,通知异议处理意见,执行赔付
六.验 收
1. 项目法人 自开工报告批准后的60工作日内,制定法人验收工作计划,报法人验收监管机关备案
2. 分部验收:①施工单位提交验收申请报告;项目法人10日内决定
②验 收通过之日起10日内,报质监机构核备;质监机构于20日内,反馈意见
③鉴定书通过之日起30日内,项目法人发送有关单位,报法人验收监管机关备案
3. 单位验收:项目法人组织验收,应提前10日通知质量与安全监督机构;其他同分部
4. 合同完工:项目法人应15日内决定是否验收
5. 阶段验收:主持单位应20日内决定是否验收
6. 竣工验收:①主持单位应20日内决定是否验收;
②不能按期竣工验收的,应提前30日提出 延期竣工验收专题申请报告
③验收自查:提前10日通知质量与安全监督机构,同时报告法人验收监管机关
完成之日起10日内,报质监机构核备
形成自查报告,自通过之日起30日内报法人验收监管机关
④抽 检:项目法人提出,质监机构审核后,报验收主持单位核定
自收到检测报告之日起10日内,报验收主持单位
7. 工程移交:①完工(投运)验收后30日内,项目法人、施工单位组织专人负责移交工作
移交完成后,项目法人30内,颁发合同工程完工证书
②竣工验收鉴定书印发后60日内,项目法人、运管单位完成移交
8. 竣工证书:①质保期满后30日内,项目法人向施工单位 颁发质量保修责任终止证书
②项目法人申请竣工证书;主持单位自收到报告后30日内,决定是否颁发
七.证书管理
1. 安全生产标准化证书 3年;可延期3年(期满前3月申请)
2. 安全生产考核合格证书 3年;可延期2次,均为3年(有效期截止日前5月申请)
知识考试合格后20d内,核发合格证书
八.事故处理
1。质量事故
较大及以上,事故单位于48h内提出书面报告(突发性,4h内电话报告)
2. 生产安全事故
事故单位1h内报主管单位和发生地县级水管部门,其余逐级2h内上报至水利部安全监督司
快报续报:自事故发生之日起30d内(道路交通、火灾为7d),伤亡、损失发生变动,补报并重新定级
月 报:每月6日前以传真和电邮形式报水利部安全监督司
3. 水管部门(其委托监督机构),收到有关备案资料后20d内,抄送同级安全生产监督管理部门
九.其他
1. 建设稽查:投诉举报受理 国家计委 接到后15工作日内
2. 施工中紧急情况处理:
监理人现场签发临时书面指示,承包人24h内发出书面确认函,监理人24h内答复
项目经理采取必要措施,发生后48h内书面通知发包人和总监
3. 监理复核工作时间:工序→4h;复核→8h
项目经理更换:①承包人认为 提前14d书面通知发包和监理,征得发包人同意
②发包人认为 书面通知;承包人接到后14d内提出书面改进报告;
仍然,发出二次更换通知;接到后28d内更换并提供新任命人的资料
4. 项目经理授权下属:提前7d书面通知监理人,并获发包人书面同意
6。建设规划书申请:受理 水管部门 自申请之日起 5个工作日
决定 水管部门 自受理之日起 20个工作日,可延长10工作日
十.相关数据
投标保证金 合同估算价 ≤ 2%,且 ≤80万
履约担保 签约合同价 10 %
预付款 签约合同价(扣除暂列金额) 10~30%(不宜>20%)
质量保证金 签约合同价 2。5~5 %
进度款 价款总额 60~90%
安全生产费用 建筑安装工程造价 2 %
暂列金额 分类分项工程项目+措施项目 5 %
利润 建筑安装工程费(税前) 5~7 %
1. 监理招标若分标:各标的合同估算价应≥ 50万
2. 工程量偏差超过15%时,应调整价款,增加→调低,反之调高
3. 定额套用:概算→估算:1。1; 预算→概算:1。03~1.05
4. 提前竣工压缩工期应≤ 20% 额定工期
5. BCWP(已完×预算);BCWS(计划×预算);ACWP(已完×实际) C→费用;S→进度
6. 招投标的规模标准:单项合同估算价≥200万,或项目总投资≥3000万
7. 投标有效期:一般56d
8. 水利水电工程保修期通常为1年,河道疏浚工程通常无保修期
9. 水电工程分包部分宜≤ 30%合同工作量
10. 文明工地建设:
每2年命名1次;申报应已开展活动半年以上,且完成工程量的20%→完工1年内
