收藏 分销(赏)

水利工程施工单位技术员、资料员做施工资料指南.doc

上传人:快乐****生活 文档编号:4011312 上传时间:2024-07-25 格式:DOC 页数:8 大小:40.54KB
下载 相关 举报
水利工程施工单位技术员、资料员做施工资料指南.doc_第1页
第1页 / 共8页
水利工程施工单位技术员、资料员做施工资料指南.doc_第2页
第2页 / 共8页
水利工程施工单位技术员、资料员做施工资料指南.doc_第3页
第3页 / 共8页
水利工程施工单位技术员、资料员做施工资料指南.doc_第4页
第4页 / 共8页
水利工程施工单位技术员、资料员做施工资料指南.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

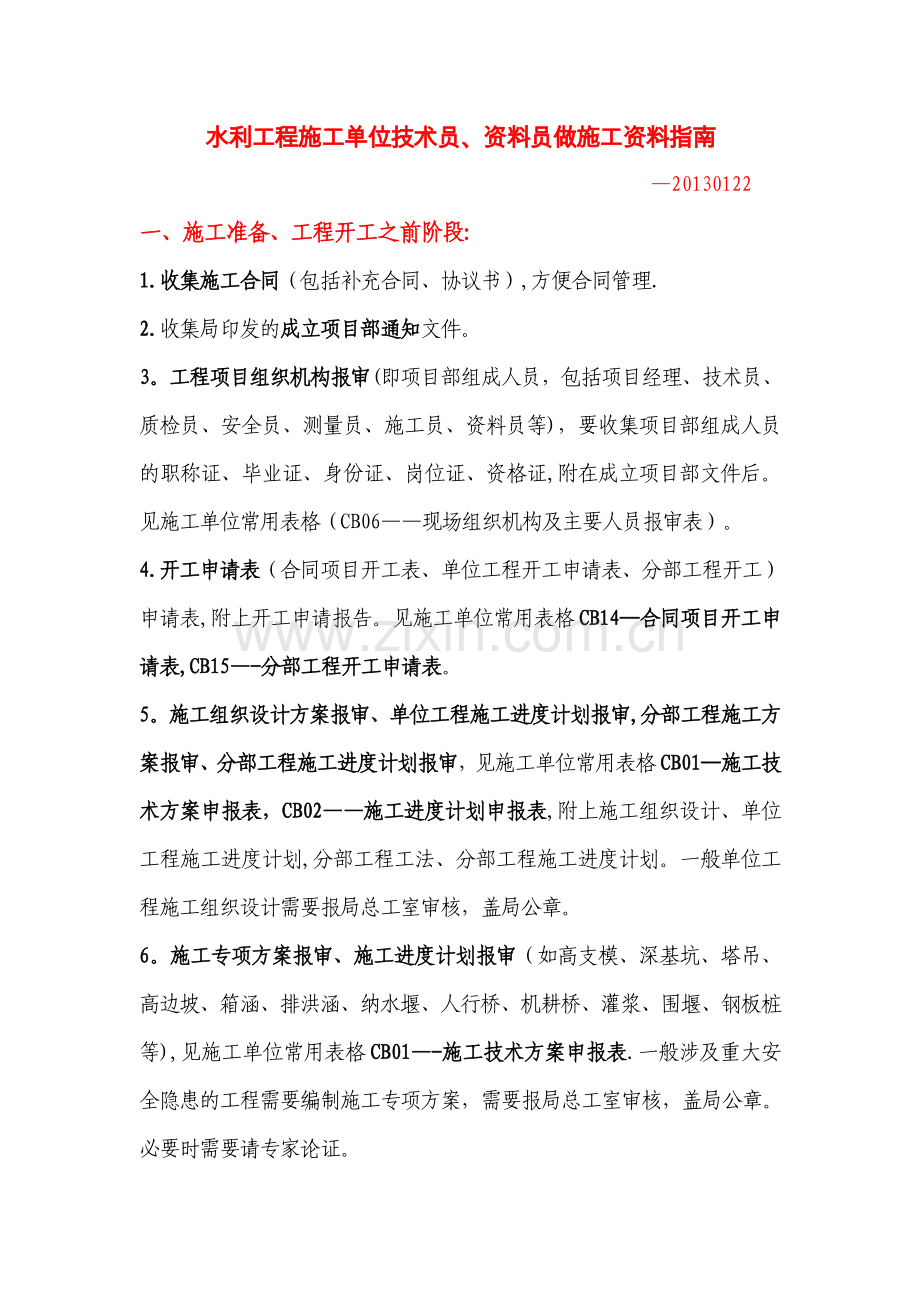

1、水利工程施工单位技术员、资料员做施工资料指南20130122一、施工准备、工程开工之前阶段:1.收集施工合同(包括补充合同、协议书),方便合同管理.2.收集局印发的成立项目部通知文件。3。工程项目组织机构报审(即项目部组成人员,包括项目经理、技术员、质检员、安全员、测量员、施工员、资料员等),要收集项目部组成人员的职称证、毕业证、身份证、岗位证、资格证,附在成立项目部文件后。见施工单位常用表格(CB06现场组织机构及主要人员报审表)。4.开工申请表(合同项目开工表、单位工程开工申请表、分部工程开工)申请表,附上开工申请报告。见施工单位常用表格CB14-合同项目开工申请表,CB15-分部工程开工

2、申请表。5。施工组织设计方案报审、单位工程施工进度计划报审,分部工程施工方案报审、分部工程施工进度计划报审,见施工单位常用表格CB01-施工技术方案申报表,CB02施工进度计划申报表,附上施工组织设计、单位工程施工进度计划,分部工程工法、分部工程施工进度计划。一般单位工程施工组织设计需要报局总工室审核,盖局公章。6。施工专项方案报审、施工进度计划报审(如高支模、深基坑、塔吊、高边坡、箱涵、排洪涵、纳水堰、人行桥、机耕桥、灌浆、围堰、钢板桩等),见施工单位常用表格CB01-施工技术方案申报表.一般涉及重大安全隐患的工程需要编制施工专项方案,需要报局总工室审核,盖局公章。必要时需要请专家论证。7.

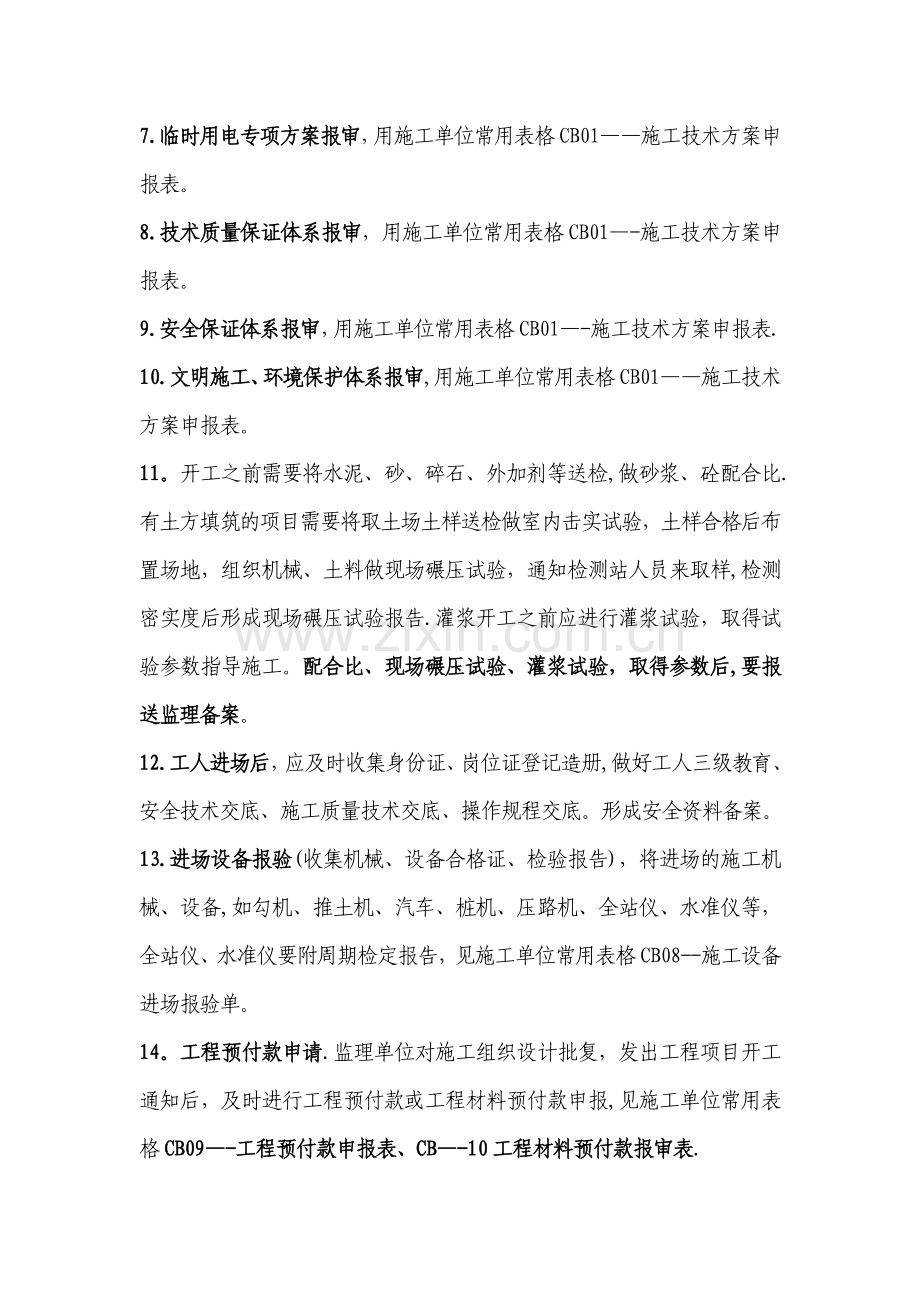

3、临时用电专项方案报审,用施工单位常用表格CB01施工技术方案申报表。8.技术质量保证体系报审,用施工单位常用表格CB01-施工技术方案申报表。9.安全保证体系报审,用施工单位常用表格CB01-施工技术方案申报表.10.文明施工、环境保护体系报审,用施工单位常用表格CB01施工技术方案申报表。11。开工之前需要将水泥、砂、碎石、外加剂等送检,做砂浆、砼配合比.有土方填筑的项目需要将取土场土样送检做室内击实试验,土样合格后布置场地,组织机械、土料做现场碾压试验,通知检测站人员来取样,检测密实度后形成现场碾压试验报告.灌浆开工之前应进行灌浆试验,取得试验参数指导施工。配合比、现场碾压试验、灌浆试验,

4、取得参数后,要报送监理备案。12.工人进场后,应及时收集身份证、岗位证登记造册,做好工人三级教育、安全技术交底、施工质量技术交底、操作规程交底。形成安全资料备案。13.进场设备报验(收集机械、设备合格证、检验报告),将进场的施工机械、设备,如勾机、推土机、汽车、桩机、压路机、全站仪、水准仪等,全站仪、水准仪要附周期检定报告,见施工单位常用表格CB08-施工设备进场报验单。14。工程预付款申请.监理单位对施工组织设计批复,发出工程项目开工通知后,及时进行工程预付款或工程材料预付款申报,见施工单位常用表格CB09-工程预付款申报表、CB-10工程材料预付款报审表. 15。测量控制网布置。进场后应及

5、时根据业主移交的控制点,复核移交控制点的同时,做好现场控制网,形成施工测量成果报验单,见施工单位常用表格CB13-施工测量成果报验单。16。联合测量。主要是原状地形测量,为基础开挖,为计算土方开挖、填筑工程量提供依据。需要业主、监理、施工单位、设代参加。测得原始数据后,形成计算成果,报送监理。见施工单位常用表格CB12联合测量通知单、CB13施工测量成果报验单. 17。项目划分。由业主单位组织监理、施工单位、质监单位开会确定项目划分原则,为质量评定划分项目,划定单位工程、分部工程、单元工程,报质监站备案.根据划分原则细分单元工程项目,并为其编码.编码说明详见附件。二、施工阶段:18.材料、构配

6、件进场报验(如钢筋、水泥、砂、碎石、土工布、土工膜、泡沫板等),要收集好出厂合格证、质检报告等。如水泥要提供水泥的出厂合格证、质量检验报告、质检站的水泥检测报告;水泥出厂合格证应注明品种、标号、工厂名称、出厂日期、氧化镁、二氧化硫含量、烧失量、细度、凝结时间、安定性、强度等指标。钢筋送检应收集钢筋的产品质量证明书、出厂合格证或试验证明书、标牌,标牌上应注明厂标、钢号、产品批号炉号、规格、尺寸等。砂、碎石只需要提供检测站的检测报告.原材料需要及时送检,送检频率根据质检的要求,详见附件。做好原材料送检台帐,内容包括送检日期、批次、部位、报告结果等。见施工单位常用表格CB07材料/构配件进场报验单。

7、19。砼、砂浆试块、土方填筑密实度检测要按质检站要求及时送检,做好试块成型、送检和土方取样记录台帐,内容包括施工部位、送检日期、报告结果等。20.隐蔽工程验收表.主要是指基础开挖的验收,需要业主、监理、设代、施工单位联合验收,共同确认。需要拍照记录。做好隐蔽工程验收台帐。21.三检表。主要是落实施工质量控制三检制度,包括班组初检、现场技术员复检、质量员终检,为控制施工质量把关.每个单元工程评定都需要三检表。22。砼开仓报审表,砼开仓之前报送监理同意后才可开仓。23.单元工程施工质量报验单,见施工单位常用表格CB18,是附在单元工程质量评定表之前.有些监理单位要求提供,有些不要求提供,可按要求而

8、定.24。单元工程质量评定表。单元工程根据项目划分确定,每个单元工程完成后都需要进行质量评定。评定表及填表示例可详见水利部印发的全国统表和广东省表,没有的见新增表格或者联合监理商定评定表格样式。单元工程质量评定后,应及时登记到单元工程质量评定统计表中去,做好单元工程质量评定台帐,一般统计表以分部工程统计,内容包括序号、分部工程名称、单元工程名称及编码、单元工程桩号或部位、评定日期、评定等级、监理签字等。25. 通水验收。单元工程渠道底板及边坡衬砌砼衬砌完成后,需要业主、监理、设代、总包、施工单位联合验收,此验收为阶段验收,需要抽芯检测,拍照记录,各方签字同意验收。验收合格后通水,若有不足处理合

9、格后验收.抽芯原则上是边坡三点、底板三点。同时做好通水验收台帐,内容包括验收桩号、日期、长度统计。26.单元工程施工记录台帐,就是将单元工程的施工日期整理成表,便于做单元工程质量评定的时候检索日期,和便于登记试块成型记录日期。27.工程价款月支付申请书,见施工单位常用表格CB31工程价款月支付申请书及附表。主要是指每月完成工程量进度款申报,向业主要钱.28。施工周报。见总包单位发来的表格样式,就上周完成的工作和本周计划完成的工作进行汇报,并提出存在要处理的问题,每周各个标段负责人负责填写,由项目部统一汇总,报送总包和监理,开每周工作例会讨论商议。29。施工月报.见施工单位常用表格CB-32施工

10、月报及附表,每月25号前报送监理。附表包括材料使用情况月报表、主要施工机械设备情况月报表、现场施工人员情况月报表、施工质量检验月汇总表(指原材料、试块、土方取样送检台帐),工程事故月报表、完成工程量月汇总表(可复制月支付申请书,每月进度款完成工程量)、施工实际进度月报表、施工质量评定汇总表(可复制单元工程质量评定统计表内容).30。签证单.现场变更的项目、拆除项目都要业主、设代、总包、监理、施工单位见证,及时填写现场签证单或设计变更签证单,为计算工程量,计要变更项目工程款提供依据。如基础换填、电站拆除、桥梁拆除、分水涵拆除等,都要签证确认工程量。有必要做好签证项目台账清单.变更可由施工单位、业

11、主单位、监理单位以变更申请报告提出,业主发书面意见给设计发出设计修改通知单,工程量有图的按图计量,没图的按现场签证计量。31。施工日志、施工安全日记.每个技术员都应该养成记工作日记的习惯,不能因为以包代管,施工队写了自己就不写,这样很被动,如何施工队不写,自己靠回忆补回来很难,一次工作量也大.32。施工大事记。施工大事记要记录好,如隐蔽工程验收、通水验收、领导视察、电站完成水下结构部分、上部结构封顶、机电金结联动试验、分部工程验收、单位工程验收等节点事件都可以作为施工大事记记录在案,方便分部工程验收、单位工程验收签证需要加进这部分内容。33。报告单、工作联系单.工作当中有问题处理不了,需要以书

12、面报告单形式报告监理方,由监理方报业主方协调解决。见施工单位常用表格CB49-报告单.34。回复单。对于监理方发出的整改通知单,施工方要及时作出整改,并以回复单形式书面报送监理. 35。中间产品质量评定表(砂、碎石、拌和物质量评定,数据根据检测报告统计得出),见水利部印发全国统表。 36.施工安全月报、质量月报表。这两个报表乃三局工程部要求每月提供。 37。安全资料,包括安全技术交底、施工过程中新进工人三级教育、造册、各种应急预案(工伤事故、食物中毒、触电、塌方、高空坠落、物体打击、消防、翻车、毒气中毒事故等的应急预案)、危险源辨识表等。38。收、发文登记表. 39.送检委托单。原材料、试块送

13、检都要填写送检委托单,可根据委托单做好送检记录台帐. 40.工程进度简报(视为项目经理开会报告). 41。防洪渡汛应急预案。水利工程汛期前都要做好渡汛应急预案,组织好人力、物力,发生险情时及时出动,有备无患.三、施工分部、阶段验收或完工阶段:42。施工完工后主要包括分部验收、单位验收、阶段验收、投入使用验收、完工验收、竣工验收申请报告、验收鉴定书、验收签证表,工程管理工作报告等,格式都取自全国统一格式。 43.验收前应归纳整理好工程资料,按工程项目档案管理方案立卷归档,验收合格后移交业主,由业主移交城建档案管馆.竣工验收合格办理工程移交手续后进行结算,工程完工后计算汇总工程量,向监理单位递交工

14、程竣工结算报告,业主、审计中心审核后递交完工/最终付款申请表(施工单位常用表格CB36)。质保期满后递交报告申请要回保质金。 44。施工单位先对整个工程进行自检,达到验收标准后,填报竣工验收报告书给监理,监理经验收后对工程中存在的问题提出意见,下发工程质量整改通知单,施工单位整改后监理认为可以的话,提请建设单位进行竣工验收。验收通过后下发工程接收证书,施工单位收到后28天内提交结算报告。 45。工程项目划分、质量评定和验收,施工质量评定合格和优良标准主要参考以下两个规程: SL1762007水利水电工程施工质量检验与评定规程SL223-2008-水利水电建设工程验收规程做好几个台账的要求和好处

15、工程资料要及时完善,否则搞死自己.单元质量评定表及时搞,原材料、试块及时送检,施工过程记录及时记,工作才不会那么累。做好以下几个台帐会有好处,最主要功能四个字:一目了然。1、单元工程施工记录台帐,好处在于延迟做质量评定表的时候,单元项目及日期可以迅速查到.2、隐蔽工程验收(基础验收)台帐,基础开挖属于重要单元工程,需要各方联合验收,做好台帐便于知道验收了哪些基础、便于统计优良率。3、通水验收台帐,渠道通水验收属于阶段验收,也需要各方验收,便于知道渠道衬砌完成进度,及报月进度。4、混凝土、砂浆试块成型记录台帐,当天浇筑砼的段或者砌石段都要成型砼试块、砂浆试块,将施工项目部位、名称、成型日期、检测

16、结果逐一记录,方便统计送检日期,提醒工队负责人及时送检.也方便于填报CB32附表4施工质量检验月汇总表,方便验收时统计各项指标. 5、分部工程内单元工程质量评定统计表,每评定一个单元工程都及时将其登记进去,方便及时统计单元工程动态优良率,控制优良目标工程优良率,也方便提交业主审核月进度时所需的质量评定资料目录,也方便于填报施工月报CB32内附表七施工质量评定汇总表,也方便于监理要求提供单位工程各个分部工程单元工程评定优良率、合格率的时候及时提供. 6、水泥、砂、碎石、钢筋、土工布、泡沫板等原材料送检记录台帐,及时知道送检组数,反过来按频率推算送检次满足与否,也方便于填报CB32附表4施工质量检验月汇总表

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 水利工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
