收藏 分销(赏)

房屋建筑工程旁站监理方案.doc

上传人:精**** 文档编号:4010651 上传时间:2024-07-25 格式:DOC 页数:24 大小:55.54KB
下载 相关 举报
房屋建筑工程旁站监理方案.doc_第1页
第1页 / 共24页
房屋建筑工程旁站监理方案.doc_第2页
第2页 / 共24页
房屋建筑工程旁站监理方案.doc_第3页
第3页 / 共24页
房屋建筑工程旁站监理方案.doc_第4页
第4页 / 共24页
房屋建筑工程旁站监理方案.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

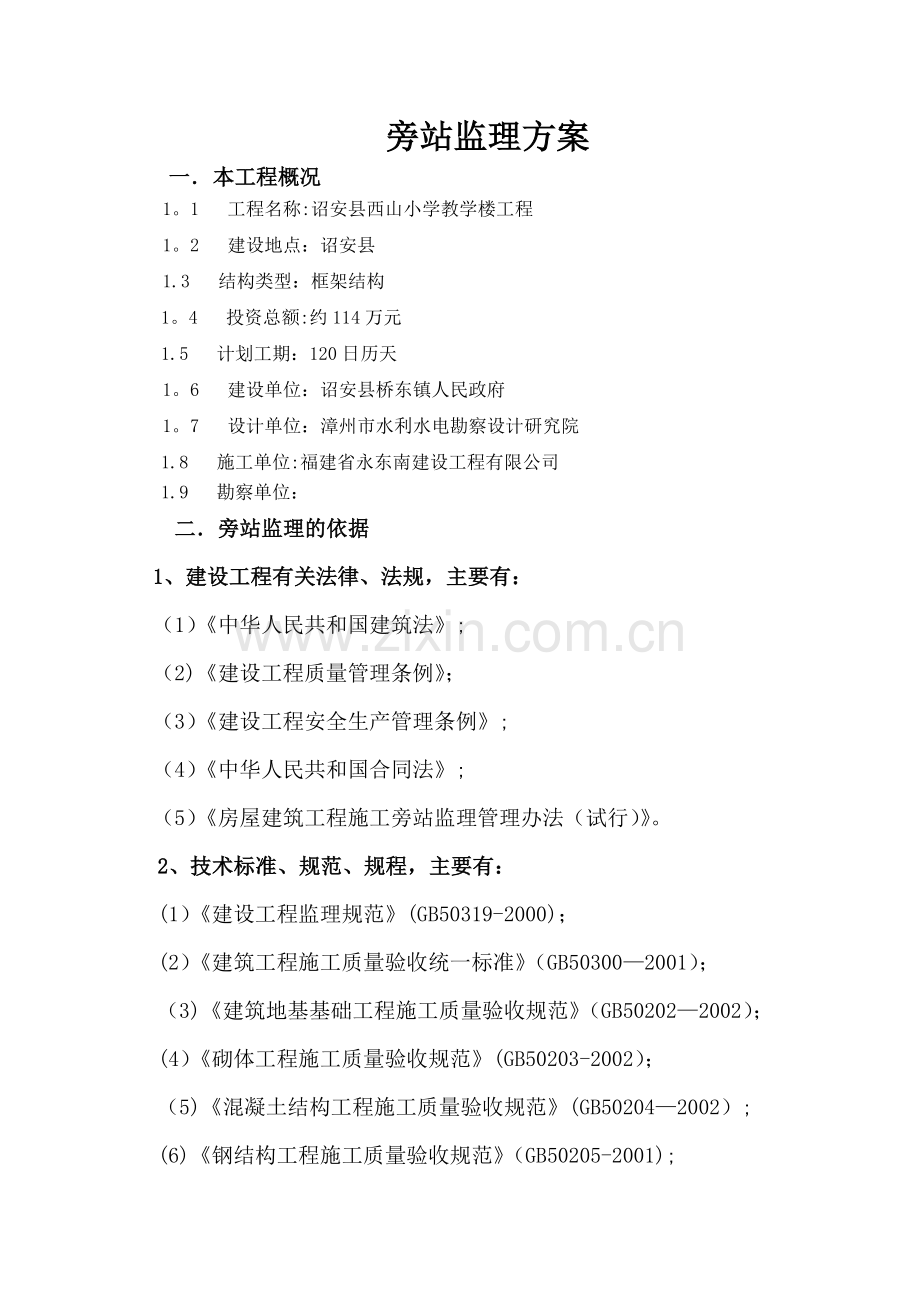

1、旁站监理方案一 本工程概况1。1 工程名称:诏安县西山小学教学楼工程1。2 建设地点:诏安县 1.3 结构类型:框架结构1。4 投资总额:约114万元1.5 计划工期:120日历天 1。6 建设单位:诏安县桥东镇人民政府1。7 设计单位:漳州市水利水电勘察设计研究院1.8 施工单位:福建省永东南建设工程有限公司1.9 勘察单位:二旁站监理的依据1、建设工程有关法律、法规,主要有:(1)中华人民共和国建筑法;(2)建设工程质量管理条例;(3)建设工程安全生产管理条例;(4)中华人民共和国合同法;(5)房屋建筑工程施工旁站监理管理办法(试行)。2、技术标准、规范、规程,主要有:(1)建设工程监理规

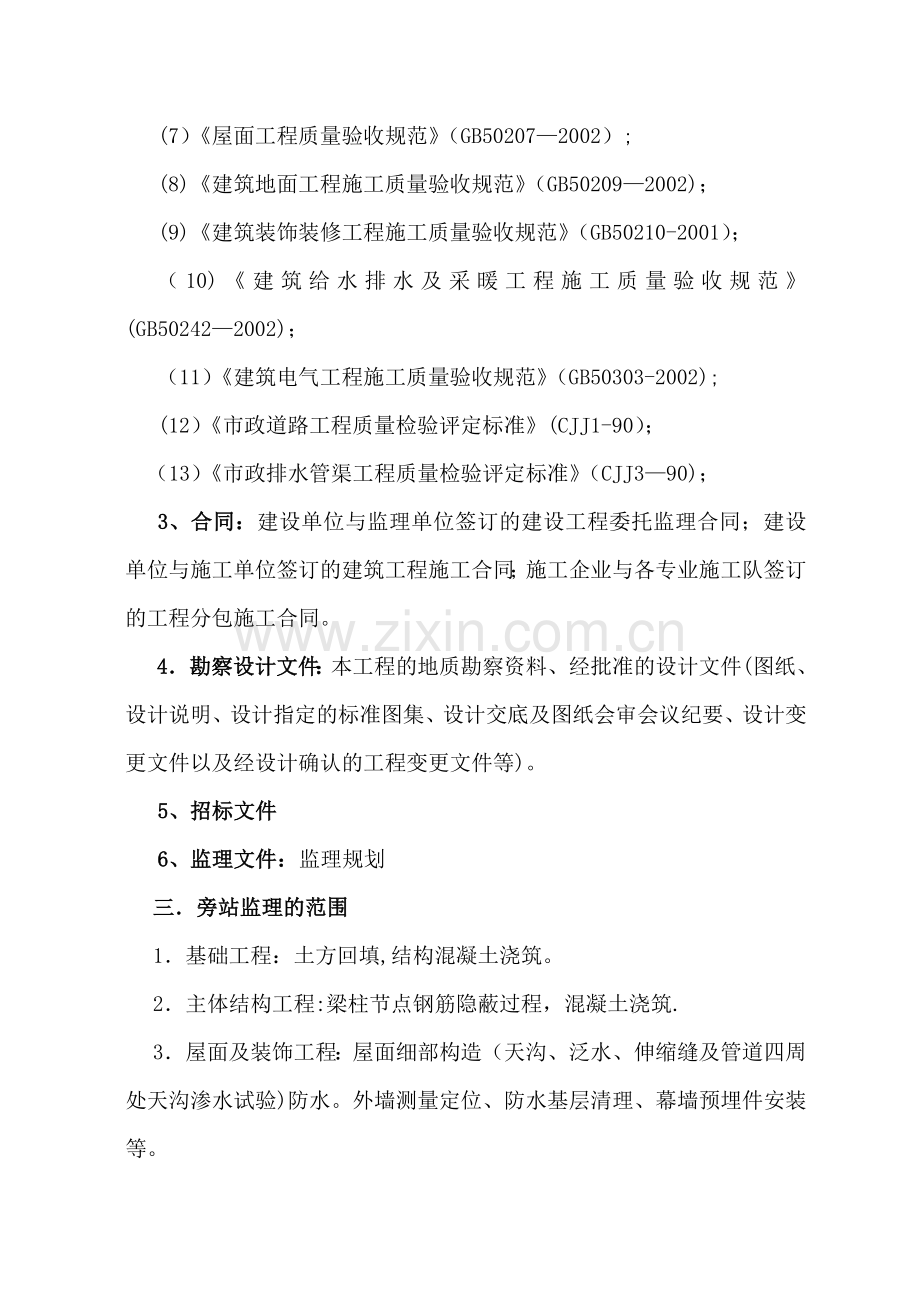

2、范(GB50319-2000);(2)建筑工程施工质量验收统一标准(GB503002001);(3)建筑地基基础工程施工质量验收规范(GB502022002);(4)砌体工程施工质量验收规范(GB50203-2002);(5)混凝土结构工程施工质量验收规范(GB502042002);(6)钢结构工程施工质量验收规范(GB50205-2001);(7)屋面工程质量验收规范(GB502072002);(8)建筑地面工程施工质量验收规范(GB502092002);(9)建筑装饰装修工程施工质量验收规范(GB50210-2001);(10)建筑给水排水及采暖工程施工质量验收规范(GB502422002

3、);(11)建筑电气工程施工质量验收规范(GB50303-2002);(12)市政道路工程质量检验评定标准(CJJ1-90);(13)市政排水管渠工程质量检验评定标准(CJJ390);3、合同:建设单位与监理单位签订的建设工程委托监理合同;建设单位与施工单位签订的建筑工程施工合同;施工企业与各专业施工队签订的工程分包施工合同。4勘察设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底及图纸会审会议纪要、设计变更文件以及经设计确认的工程变更文件等)。5、招标文件6、监理文件:监理规划三旁站监理的范围1基础工程:土方回填,结构混凝土浇筑。2主体结构工程:梁

4、柱节点钢筋隐蔽过程,混凝土浇筑.3屋面及装饰工程:屋面细部构造(天沟、泛水、伸缩缝及管道四周处天沟渗水试验)防水。外墙测量定位、防水基层清理、幕墙预埋件安装等。4、建筑电气、给排水、消防工程:给水管道强度及严密性试验;给水管道冲洗、消毒过程;排水管道灌水、通水、道球试验;排水管道洞口盛水试验;消火栓试射试验;导线绝缘测试;器具绝缘测试;系统通电调试及试运行;接地电阻测试;等电位导通性测试。5、设备、管道工程:设备基础螺栓预埋、设备基础安装。6、室外道路工程:隐蔽工程、水泥稳定层、混凝土路面浇注。四旁站主要监理工作内容1、旁站监理的工作内容(1)、在工程开始前,监理部应根据本工程的特点和详细设计

5、要求,对各个关键部位、关键工序制定详细的旁站监理方案,确定旁站项目、旁站监控要点。(2)监理人员熟悉施工图纸、检测方法和技术规范标准,为现场旁站监控做好准备。(3)审批承建商的施工作业计划和施工方案。(4)检查施工准备情况,包括:人员到位情况、机械准备情况、材料准备情况和上一工序验收情况。(5)根据天气情况要求承建商采取相应的作业措施。如台风、暴雨天气不宜浇筑混凝土和吊装构件等。(6)检查使用的材料是否符合要求,如有偏差应立即进行处理,禁止不合格的材料用在工程上。(7)检查施工过程、施工方法、施工工艺及施工前承建商制定的质量保证措施的执行情况。如混凝土浇筑的分层厚度、浇筑顺序、施工缝的留置是否

6、符合要求等。(8)对施工中出现的偏差及时纠正,使施工操作符合要求,保证工程质量和施工安全。(9)在施工中进行相应的检验和试验,按规定留取试件。(10)如工程因意外情况发生停工,应记录停工原因及承建商所采取的处理措施.(11)将所发生的情况及现场检验结果详细记录在旁站监理记录表中,以便事后检查和追溯。(12)项目总监理工程师或总监理工程师代表应定期检查旁站监理记录表,总结关键部位、关键工序的施工经验,与承建商一起制定措施防止再次发生系统偏差,并减少偶然偏差的出现。五关键部位、关键工序旁站监理的质量控制要点1基坑回填施工中旁站监理的质量控制要点(1) 审核施工方报来的土方回填工程施工方案;(2)

7、回填土的土料必须符合设计和规范的要求;(3) 监督分层夯实方法、虚铺厚度等是否符合设计及规范要求;见证取样做土壤密实度试验,取样部位、频次应符合规范规定。2基础混凝土浇筑施工中旁站监理的质量控制要点基础结构混凝土浇筑时进行全过程现场跟班旁站监理,质量控制要点如下:(1) 审查地下水是否含有侵蚀性介质,选用的水泥品种是否合适;外加剂的品种、掺量应由试验确定;防水混凝土配合比、抗渗标号要经试配检测并达到设计要求;混凝土原材料的质量、各项指标必须符合施工及验收规范的规定.(2) 地下水位应降至防水工程底部最低标高下,基坑内不得有水.(3) 混凝土的供应必须满足连续浇筑,不得随意留置施工缝。(4) 复

8、核混凝土结构工程的轴线和标高,必须符合设计要求。(5) 穿墙/板管件、预埋管件的数量、埋设位置及标高必须符合设计要求,不得漏放或施工后再凿眼打洞;预埋管件应清除铁锈和焊渣,埋件应焊止水环并固定牢固;单管预埋和穿墙套管均需加焊止水环并要满焊;预埋管要与纵横钢筋焊牢。(6) 孔洞周边应按规范要求设置加强钢筋;应采取措施防止孔洞下边混凝土浇筑不密实。(7) 电线管应确保管内不进水并严禁在振捣时将电线管、开关盒等埋件位置挤偏.(8) 底板应连续浇筑,施工缝的留置必须复核设计要求。壁板的水平施工缝,应按设计要求和施工规范的规定部位设置。继续浇筑混凝土时,应按设计和施工验收规范的要求对施工缝进行处理,即在

9、浇筑混凝土前清除浮渣、凿毛,冲洗干净保持湿润,先铺同标号的水泥砂浆,再浇筑混凝土.(9) 后浇带的处理:后浇带两侧的模板一定要制作安装好,确保先浇的混凝土在后浇带两侧浇筑密实;后浇与先浇的混凝土时间间隔应不少于42天;根据设计要求用补偿收缩混凝土浇筑后浇带,其强度等级不得低于设计强度要求,且需先试配,强度检验合格后才允许使用该配合比;浇筑后浇带时,必须按施工缝的方法处理,养护期不少于28天。(10) 防水混凝土的抗渗标号和强度等级必须符合设计要求和施工规范的规定;防水混凝土浇水养护不得少于14昼夜;对防水混凝土的强度有怀疑时,可进行非破损检测。(11) 防水混凝土结构抹面和填土前,必须检查混凝

10、土的外观质量,如不符合规范规定的质量标准,则应进行缺陷修整,验收合格后,办理隐蔽工程验收签证。沥青材料防水层的质量必须符合设计要求和施工规范的规定,验收合格后,办理隐蔽工程验收签证.3每层梁、柱节点钢筋隐蔽工程旁站监理的质量控制要点(1)熟悉结构施工图,明确设计钢筋的品种、规格、数量、绑扎要求以及结构某些部位配筋的特殊处理.有关配筋变化的图纸会审记录和设计变更通知单,应及时在相应的结构图上标明,避免遗忘.(2)把好原材料进场检验关1)钢筋的品种、规格应符合设计要求,进场的钢筋须有出厂质量证明书和试验报告单,钢筋表面或每捆(盘)钢筋均应有标识。2)进场的钢筋应按炉(批)号及直径分批检验。按有关标

11、准的规定取样并做物理力学性能检验,合格后方可使用。3) 钢筋应堆放整齐并进行产品标识和检验试验状态标识,同时采取有效措施,避免钢筋锈蚀或污染。(3)钢筋的下料、加工,应要求承包方的技术员对钢筋工进行详细的技术交底。监理工程师应对成型的钢筋进行检查,发现问题,及时通知承建商改正。(4)钢筋的焊接,专业监理工程师首先应检查焊工是否持证上岗,在正式焊接前,必须监督焊工根据现场施工条件进行试焊,检验合格后方可批量焊接.钢筋焊接接头应符合规范要求,并根据钢筋焊接接头试验方法的有关规定,抽取焊接接头的试样进行检验.(5)钢筋绑扎过程中,旁站监理人员应到现场跟班检查,发现问题,及时指出,令其纠正.钢筋绑扎完

12、毕经承建商自检合格后填报钢筋工程隐蔽验收单。1)应对照结构施工图检查所绑扎钢筋的规格、数量、间距、长度、锚固长度、接头位置等等,是否符合设计和规范要求;2)框架节点箍筋加密区的箍筋及有集中荷载作用处的附加箍筋或吊筋,不得漏放,具有双层配筋的厚板和墙板,应要求设置撑筋和拉钩。控制钢筋保护层的垫块强度、厚度、位置应符合规范要求.(6)预埋件、预留孔洞的位置应正确,固定可靠,孔洞周边钢筋加固应符合设计要求.(7)钢筋代换必须经设计单位同意,办理变更手续.专业监理工程师据此验收钢筋。(8)在浇筑混凝土过程中,承建商必须派钢筋工配合,确保钢筋的位置及保护层厚度不超过允许偏差值.4每层梁、柱、板混凝土浇筑

13、施工中旁站监理的质量控制要点各层梁、柱、板砼浇筑时都要进行旁站监理,并监督相关工种是否跟班作业,各种原材料是否符合要求,材料配比计量是否准确,并见证取样送检。(1) 对混凝土生产设备及施工机具进行检查1) 搅拌机的配备应能满足混凝土浇筑量的需要且应有备用搅拌机,搅拌机的加水系统应准确可靠。2) 原材料必须过磅,计量装置应校验正确。3) 混凝土的水平运输工具和垂直运输机械应满足混凝土浇筑数量的要求,运行应可靠。振捣棒(器)性能要可靠,配置数量应满足施工要求.4) 检测混凝上坍落度及制作试块的试模要配套。(2) 对原材料的监理1) 水泥、砂、石、水、外加剂等所有原材料必须按检验和认可程序进行检验、

14、报批。2) 散装水泥与袋装水泥的存放要符合规定要求,避免错用混用、受潮结块。3) 砂、石要按品种、规格分别存放在不积水的平地上,避免混入异物。4) 外加剂要按不同品种及各自的要求贮存,并应注意过期外加剂的失效问题。拌制混凝土用水,应符合相应的标准。(3)审查混凝土配合比:根据结构设计要求,专业监理工程师应检查混凝土施工配合比是否正确.(4) 签署混凝土浇捣令:总监理工程师在钢筋工程、模板工程、水、电、暖、通工程及混凝土浇筑准备工作验收认可后签署浇捣令。(5) 对混凝土拌制的检查1)原材料称量及加水量控制应准确;2) 加料顺序及搅拌时间应符合规范要求;3) 在施工现场按规范规定的频次测量砼坍落度

15、并随机取样制作试块,除标养试块外,尚须留置至少一组用于检验砼结构强度的同条件养护试块。(6) 混凝土运输:若使用商品混凝土,用混凝土搅拌车运输.并应考虑在运输过程中受时间和温度因素影响,混凝土和易性将会降低.因此,混凝土从搅拌机中卸出到浇筑完毕的延续时间不得超过规范的规定.(7) 混凝土的浇筑、振捣1) 混凝土的浇筑顺序和方法事先应周密考虑。对于大体积、大面积混凝土的浇筑、分层、分段要合理;层、段间的间隔时间要计划好,在前一层、段混凝土初凝前,浇筑后一层、段的混凝土,振捣器要插入到下一层。2) 浇筑竖向结构要根据结构形式采用串洞、开门孔洞等方法,保证混凝土浇筑中不发生离析,并保证各部分浇筑密实

16、。3) 对配筋及预埋件多的地方要认真浇筑,把各处振捣密实,并避免碰动钢筋及预埋件。4) 要督促承建商加强管理,使操作工人严格按照混凝土施工操作规程施工。(8) 混凝土的养护和保护:混凝土在浇筑终凝812h以后,开始洒水覆盖养护,养护时间不少于714天。同时要避免受冻及温度急剧变化的有害影响,还要防止在硬化过程中受到冲击、振动及过早地加载.在混凝土强度未达到1.2MPa前(一般为2天后),不允许在其上进行作业.(9) 混凝土质量的检查和缺陷的修整1) 根据混凝土试块强度判定浇筑的混凝土是否达到设计要求的强度,对拆模后的混凝土结构检查其偏差是否超过规范要求;2) 当发现混凝土结构存在蜂窝、麻面、露

17、筋甚至孔洞时,承建商不得自行修整,要做好详细记录,报请专业监理工程师检查,然后根据缺陷的严重程度,区别对待进行修整.对于影响结构性能的缺陷,必须会同设计单位共同研究处理.5防水工程施工旁站监理的质量控制要点(1) 卷材防水施工质量的事前监理1)检查卷材防水材料是否符合设计和施工规范的要求,并检查出厂合格证和试验报告单.2) 铺贴卷材的基层表面必须牢固、干燥,无起砂、空鼓现象;基层表面应平整并清洁干净;阴阳角处均应做成圆弧形或钝角.(2) 卷材防水施工过程中的质量监理1) 跟班检查防水材料和作为结合层的冷底子油是否符合质量验收规范的要求.验收合格后,办理隐蔽工程验收签证.2) 变形缝、预埋管件、

18、阴阳角、转折处等特殊部位细部做法的附加层,必须符合设计和规范的要求,验收合格后办理隐蔽工程验收签证.3) 卷材防水层的铺贴方法和搭接、收头必须符合施工规范规定。做到粘结牢固紧密,接缝封严、无损伤、空鼓等缺陷。此外,还必须保证铺贴厚度.卷材防水层与保护层粘结牢固,结合紧密、粘度均匀一致。4) 卷材防水层验收合格后,办理隐蔽工程验收签证。7、建筑电气、给排水、消防工程旁站监理的质量控制要点:(1)、给水管道强度及严密性测试1)检验方法:实地水压试验.2)措施:给水管道系统安装完成后,要进行强度及严密性试验,水压试验要有批准的试验方案,要分区、分段试验,合格后再按系统整体试验,监理人员督促参加试验的

19、安装人员应按岗分工,各负其责,熟悉工作范围,掌握试验标准。试验管道系统和设备的中间控制阀门应全部开启。向试验管道和设备注水时应先开启高处排气阀门排气,并由下向上,或由回水向供水管道系统注水,待水注滿后,关闭进水阀门,稳定半小时后继续向系统供水,以排气阀门出水无气泡为准,关闭排气阀.向管道系统和设备加压,启动加压泵加压,先缓慢升压至工作压力,停泵检查,观察各部位无渗漏,压力不降后,再升压至试验压力,停泵稳压,按批准的试验方案进行全面检查,在确认管道系统和设备试压合格后,降至工作压力,再做较长时间的检查,确认全系统部位无渗漏,无裂纹,则管道系统的严密性和强度试验为合格.经参加试验验收到各方同意后,

20、将工作压力逐渐降为零,填写试验记录。3)判定:PPR管水压试验分冷水管和热水管,冷水管试验压力为工作压力的1.5倍,并不得小于1。0Mpa;热水管试验压力为工作压力的2。0倍,并不得小于1.5Mpa。PPR管水压试验在管道安装好24h后进行,水压试验前,管道应固定,接头应明露.加压宜用手动泵,升压时间不小于10min,测量仪器的精度为0.01 Mpa ,先加压至规定试验压力,稳压1h,压力降不得超过0.06 Mpa,然后降至工作压力的1。5倍,稳压2 h,压力降不得超过0。05 Mpa,同时各连接处无渗漏,判定合格.消防镀锌管水压试验力为工作压力的1。5倍,并不得小于0.6 Mpa。镀锌管在试

21、验压力下观测10 min,压力降不大于0。02 Mpa,降至工作压力检查,应不渗不漏。判定合格.消防水箱在滿水后,静置24h,水箱四周无渗漏,水位不下降,判定合格。(2)、给水管道冲洗、消毒过程1)、检验方案:实地检查.2)、措施:给水系统在验收前,应进行通水冲洗和消毒,冲洗应采用市政供水,冲洗水流速宜大于2m/s。冲洗顺序应先冲洗底部干管后冲洗水平干管、立管、支管,冲洗时不留死角,每个配水点均应打开,系统最低点应设放水口,冲洗合格以冲洗出口处水质与进口处水质相同为止。生活饮用水系统冲洗后,还应用含2030mg/L的游离氯的水灌滿。管道进行消毒。静置消毒时间不得小于24 h,消毒结束,放空管道

22、内消毒水,再用生活饮用水冲洗管道,使水质符合国家生活饮用水卫生标准方可交付使用。3)、判定:整个冲洗及消毒过程,监理人员需全程旁站,监督施工安装人员认真完成整个过程.填写管道系统冲洗、消毒试验记录,责任人签字,存档备查.试验时,启闭阀门察看水质,查验检测报告对照生活饮用水卫生标准,不合格不得运用,返工重新冲洗、消毒直至合格.(3)、排水管道灌水、通水、通球试验 1)、方案:现场试验.2)、措施:排水管道灌水试验高度,不低于底层地面高度,将管道排水口封闭,在管道内灌滿水15 min后,再次补滿水持续5 min,液面应不下降,管道及接口无渗漏为合格。排水系统通水试验,应在给水系统的1/3配水点同时

23、用水时进行,试验结果应满足排水通畅,系统及排水点无渗漏现象.排水管道通球试验是为确保室内排水管道正常畅通和达到使用功能要求,防止管道堵塞.通球试验在灌水和通水试验合格后进行,将一直径为立管管径2/3的木球由排水立管顶端投入,并注入一定量的水,使球顺利流出为合格。3)、判定:排水管道灌水、通水、通球试验必须全数检查且达到100合格率,试验完毕,做好试验记录,由参与试验的各方代表签字.(4)、楼面排水管道洞口盛水试验1)、检验方法:现场盛水检查。2)、措施:排水立管和排水登高短管在穿越楼面处应精心修补,洞口修补好后进行楼面洞口盛水试验,将各洞口周围用石灰围好,内盛试验用水,盛水高度不小于20mm,

24、经24小时后,洞口不得有渗漏现象为合格。3)、判定:卫生间排水管道洞口盛水试验,必须全数检查且全部合格.试验完毕记录签证。(5)、消火栓试射试验1)、检验方法:实地试射检查。2)、措施:消火栓试射试验为室内消火栓系统功能性试验,涉及到建筑物的长期安全,监理人员必须进行整个试射过程的旁站。试射工艺流程:选定消火栓,开启消防泵增压,指定部位试射, 认定试射结果,试射结束,恢复原样。 任意确定底层两个相邻的消火栓,找到其规定应达到最远点的房间或部位;确认道路通畅;屋顶检查、试验用消火栓确定后,通向屋顶的门或窗口均已打开,确认压力表工作正常。将屋顶消火栓接好水带、水枪,按下消防泵启动按钮,打开消火栓阀

25、门,将水枪拉到屋顶上,水平向上倾角3045射试,同时观察压力表读数是否满足设计要求,观察射出的密集小栓长度是否满足要求,并做好记录;在首层将两只水枪拉到要测试的房间或部位,按水平向上30或45倾角试射,观察两段水束(密集,不散花)能否同时到达,并做好记录.关闭消防水泵,将消火栓水枪、水带恢复原样。及时排水,清理现场.(3)判定:试射消火栓选择必须正确,充实水栓必须达到设计要求。层顶消火栓压力表应经校检,指针转动灵活,正确;首层消火栓栓口压力不超过0.5 Mpa,达到以上要求判定合格.(6)、导线绝缘测试 1)、检验方法:现场兆欧表测试.2)、措施:导线敷设完成,将要进行器具安装之前,需要对整个

26、线路进行绝缘测试,以保证器具安装后的正常使用,对此过程,监理人员须进行旁站检查。对于IKV以下电力线路及2次回路,应用1000V绝缘电阻摇表。测量前应对兆欧表进行检查,将兆欧表端钮处于开路状态,转动摇柄,观察指针是否在“”位,再将E端和L端连接起来,缓慢转动摇柄,观察指针是否在“零”位。测量时,将E端和L端与被测线路端头连接,按顺时针方向转动摇把,摇把的转速应由慢及快,均匀稳定,以免测量不准确,转速一般为120转/分钟,待转速稳定后,表针所指的数就是所测得的绝缘电阻值.当兆欧表测试时,不要用手接触被测线路和仪表接线柱以防触电.3)、判定:屋内所穿导线电压等级规定是500V,所测绝缘电阻值应大于

27、0。5m,则所测绝缘电阻值为合格。如所测电阻值小于0.5m ,则绝缘电阻值为不合格,应分段检查所敷设线路的情况,将不合格段更换至测试合格。如所测绝缘电阻值为“O,则表明被测物绝缘已失效,应停止转动摇柄,以免损坏兆欧表。对所测线路全面检查,查看有无线头短接,有无线路破损接地,将不合格处处理好后重新测试.测试合格后填写绝缘电阻测试记录、签字存档.(7)、器具绝缘测试1)、检验方法:现场兆欧表测试。2)、措施:线路测试合格后,当达到器具可以安装的阶段时方可安装电气器具。安装完成后,监理人员应监督施工安装人员进行器具绝缘测试。将兆欧表接线端连接在器具上进行测试,测试时应将灯泡、灯管,电子器件从线路上退

28、出。3)、判定:器具绝缘电阻测试结果应大于0。5m ,判定合格,测量合格后,填写器具绝缘及接地测试记录,签字存档.(8)、系统送电调试及试运行1)、检验方法:现场送电运行。2)、措施:当器具全部安装完毕,绝缘测试合格后,要进行系统送电调试及试运行,此项关系到建筑物的使用功能,监理人员要进行旁站检查。系统送电调试应分段分区域送电,先总线,再支线,先配电,后器具。通电调试后、配电箱回路的标识与设计应一致。开关与灯具控制相对应,插座的实测相位应符合规范,带有漏电保护的开关,应试跳合格.试运行过程中,应用钳流表对线路各相位进行测试,对严重电流偏差适当调整相位并记录在案.3)、判定:民用住宅照明系统送电

29、连续试运行时间应为8小时,所有照明灯具均应开启,且每2小时记录运行状态1次,连续运行时间内无故障。判定合格。正常运行2小时以上后,监理人员可改旁站为巡视。系统送电调试及试运行合格后,填写调试及运行记录,签字存档.(9)、接地电阻测试1)、检测方法:现场接地摇表测试。2)、措施:接地电阻测试分两次进行,一次在基础接地施工阶段,测试点为接地装置断接点,当合格后才能进行下道工序施工;一次在防雷接地系统整个完成后,测试点为屋面接闪器,合格后才能交付使用.此项关系到建筑物的安全功能,监理人员要进行旁站检查.接地电阻采用接地电阻测试仪,接地电阻测试仪由检流计、手摇发电机、电流互感器和调节电位器等组成。测量

30、所用的测试仪应是经检验部门检验合格的仪表.测针一根是电位探测针,另一根为电流探测针。测量前,首先应将两根探测针分别插入距离测试点远处的地中,用专用导线分别接到仪表的相应接线柱上。测量时仪表应呈水平,检测计的指针应在红线上,把仪表的“倍率标度”置于最大倍数,缓慢转动摇把,同时旋动“测差标度盘”,使测流计指针平衡。当指针接近红线时,就加快发电机摇把的转速,达到120转/分钟,再调整“测量标度盘使指针指于红线上。如“测量标度盘的读数小于1时,应将“倍率标度”置于较小的倍数,再重新调整“测量标度盘”以得到正确的读数.当指针平衡于红线上以后,“测量标度盘所得到的读数乘以倍率标度,即为所测的电阻值。3)、

31、判定:当测得的电阻值乘以季节及土壤系数达到设计要求时即为合格,若达不到设计要求,应增加人工接地装置直至测量合格.本工程设计要求为不大于10为判定合格。测量合格后,填写接地电阻测试记录,签字存档。(10)、等电位导通性测试1)、检测方法 :现场检测.2)、措施:为检验等电位是否有效,等电位安装完毕后,进行等电位导通性测试,监理人员应旁站检查。测试用电源可采用空载电压为4V24V的直流或交流电源,测试电源不应小于0。2A。测试时应分别对各引出点与等电位箱联结端子板进行测试。3)、判定:当测得等电位联结端子板与等电位联结范围内的金属等。金属导体未端之间的电阻不超过3时,可认为等电位联结是有效的。若测

32、得电阻大于3,应对导通不良的管道连接处作跨接线连结.测试合格后,填写等电位导通测试记录,签字存档.8、设备基础旁站监理控制要点:(1)、对基础尺寸、标高及预留沟槽、孔洞、预埋件、预埋地脚螺栓、套管等的尺寸及标高、位置进行核对。(2)、对大型设备基础的各分项工程都必须对承包商编制施工技术方案认真审核。(3)、对特殊工种的上岗人员资格(如焊工)及机具的审验合格证进行检查.(4)、对工程使用的原材料如钢筋、水泥、砂、石、混凝土外加剂和构配件如地脚螺栓等检查其出厂(场)合格证及经监理见证取样所作的复验报告.(5)、检查坐标及高程控制点,复核基础定位放线的测量结果.(6)、大型设备基础作为一个分部工程其

33、分项工程主要由测量放线、基槽开挖与地基处理工程、模板工程、钢筋工程、混凝土工程组成,各分项工程的控制级别及参验单位应在项目质量控制文件中写明。9、道路工程旁站监理质量控制要点:(1)检查拌和中水泥剂量、拌和的均匀性、含水量;(2)检查摊铺厚度、宽度是否符合设计和规范要求;(3)检查稳压和碾压原则、速度、遍数、洒水量;(4)随机取样检查压实度;(5)对发现的缺陷,如裂缝、弹软等现象及时分析原因,确定补救措施,发出指令,施工单位进行整改;(6)注意施工中的气候条件,在不适宜施工的天气下,严格控制施工进度;(7)施工完毕,指令施工单位设专人进行养护,避免发生龟裂,松散,尤其洒水要注意不得冲洒,不存有

34、积水,养生时间不少于2周。(8)检查运至现场的混凝土的塌落度、强度,不符合规定要求,不准卸料;(9)旁站检查混凝土摊铺厚度、宽度、平整度、均匀度,检查振捣密实度、施工工艺、方法是否合乎要求;六旁站监理的程序监督机构编制旁站方案建设单位提交旁站方案施工单位实施旁站方案施工单位提交需要旁站的工作联系单返工填写旁站监理记录或不合格监理人员与质检人员签字返修合格合格进行下道工序施工旁站监理记录归档1向建设单位、监督单位和施工单位送达“旁站监理方案;2施工单位在实施旁站监理的工序施工前24小时,书面通知监理单位;3监理单位按旁站监理方案安排旁站监理计划;4具备旁站监理条件时,旁站监理人员按照旁站监理的内

35、容实施旁站监理工作;5按要求做好旁站监理记录;6旁站监理过程中,旁站监理人员发现施工质量和安全隐患时,应提出处理意见并及时上报;7旁站记录未经施工单位质检员签字或问题未处理,不得进入下道工序施工;8应旁站监理而没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字.七旁站监理人员的职责1检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况; 2在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第

36、三方进行复验;4做好旁站监理记录和监理日记,保存旁站监理原始资料。旁站监理过程中,发现有违反工程建设强制性标准行为的,应责令施工企业立即改正;发现施工活动可能危及工程质量时,应及时向总监理工程师报告,由总监理工程师采取必要的措施。八旁站监理计划及人员安排1旁站人员可根据工程复杂程度和难度,事先确定由监理工程师或监理员进行旁站监理。2旁站监理时间可根据施工进度计划事先做好安排,待关键工序施工前再做具体安排。3本工程计划配备旁站人员3名.九旁站监理记录要求旁站记录是监理工程师或总监理工程师依法行使有关签字权的重要依据,是对工程质量的签认资料。旁站记录必须做到:1记录内容要真实、准确、及时。2对旁站

37、的关键部位或关键工序,应按照时间或工序形成完整的记录,例如:地下室防水,可按卷材检验、基层处理、铺贴过程、细部处理等工序填写检查记录表。3记录表内容填写要完整,未经旁站人员和施工单位质检人员签字不得进入下道工序施工.4记录表内施工过程情况是指所旁站的关键部位和关键工序施工情况,例如:人员上岗情况、材料使用情况、施工工艺和操作情况、执行施工方案和强制性标准情况等。5监理情况主要记录旁站人员、时间、旁站监理内容、对施工质量检查情况、评述意见等。将发现的问题做好记录,并提出处理意见。6旁站监理记录表中的其它栏目要求填写完整。十见证取样及送样1见证取样、送样的重要性取样、送样是工程质量检测的重要环节,

38、其真实性和代表性直接影响检测数据的公正性。部分建筑施工企业的现场取样缺少必要的监督管理机制,滋生了由于试样弄虚作假而出现样品合格但工程实体不合格的现象,使检测手段失去对工程质量的控制作用.为保证试样能代表母体的质量状况和取样的真实性,应制止出具只对试样(来样)负责的检测报告。根据建设部建(2000)211号文件房屋建筑工程和市政基础设施工程实行见证取样和送样的规定,对涉及工程结构安全和主要使用功能的试块、试件和材料在建设单位或监理单位持证人员见证下,由施工单位持证取样人员在现场取样,同时也在建设单位或监理单位持证人员见证下送至有资格的检测单位进行测试,见证人和送检单位对送检试样的真实性和合法性

39、负法律责任。2见证取样、送样的范围(1)用于承重结构的混凝土试块;(2)用于承重墙体的砌筑砂浆试块;(3)用于承重结构的钢筋及连接接头试件;(4)用于承重墙的砖和混凝土小型砌块;(5)用于拌制混凝土和砌筑砂浆的水泥;(6)用于承重结构的混凝土中使用的掺加剂;(7)地下、屋面、厕浴间使用的防水材料;(8)国家规定必须实行见证取样和送检的其它试块、试件和材料。3见证取样、送样的程序:(1)建设单位应向工程受监质监站和工程检测单位递交见证单位和见证人员授权书。授权书应写明本工程现场委托的见证单位名称和见证人员姓名,以便质监机构和检测单位检查核对。(2)施工单位取样人员在现场进行原材料取样和试块制作时

40、,见证人必须在旁见证。见证人员应对试样进行监护,并和施工单位取样人员一起将试样送至检测单位或采取有效的封样措施送样。(3)检测单位在接受委托任务时,须由送检单位填写委托单,见证人应在检验委托单上签字.检测单位应在检验报告单备注栏中注明见证单位和见证人姓名,发生试样不合格情况时,首先要通知工程受监质监站和见证单位.4见证人员的职责(1) 取样时,见证人员必须在现场进行见证。(2)见证人员必须对试样进行监护。(3)见证人员必须和施工人员一起将试样送至检测单位。(4)有专用送样工具的工地,见证人员必须亲自封样。(5)见证人员必须在检验委托单上签字,并出示见证人员证书。(6)见证人员对试样的代表性和真实性负有法律责任。5见证取样、送样工作登记制度建立取样员和见证人员工作登记制度,通过工作登记制度可分别对取样员和见证员各自的工作进行日常管理,工作登记制度又能反映施工全过程的质量检测情况,也便于质监员和检验员的日常检查和质量事故的处理。编制人:审 批:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
