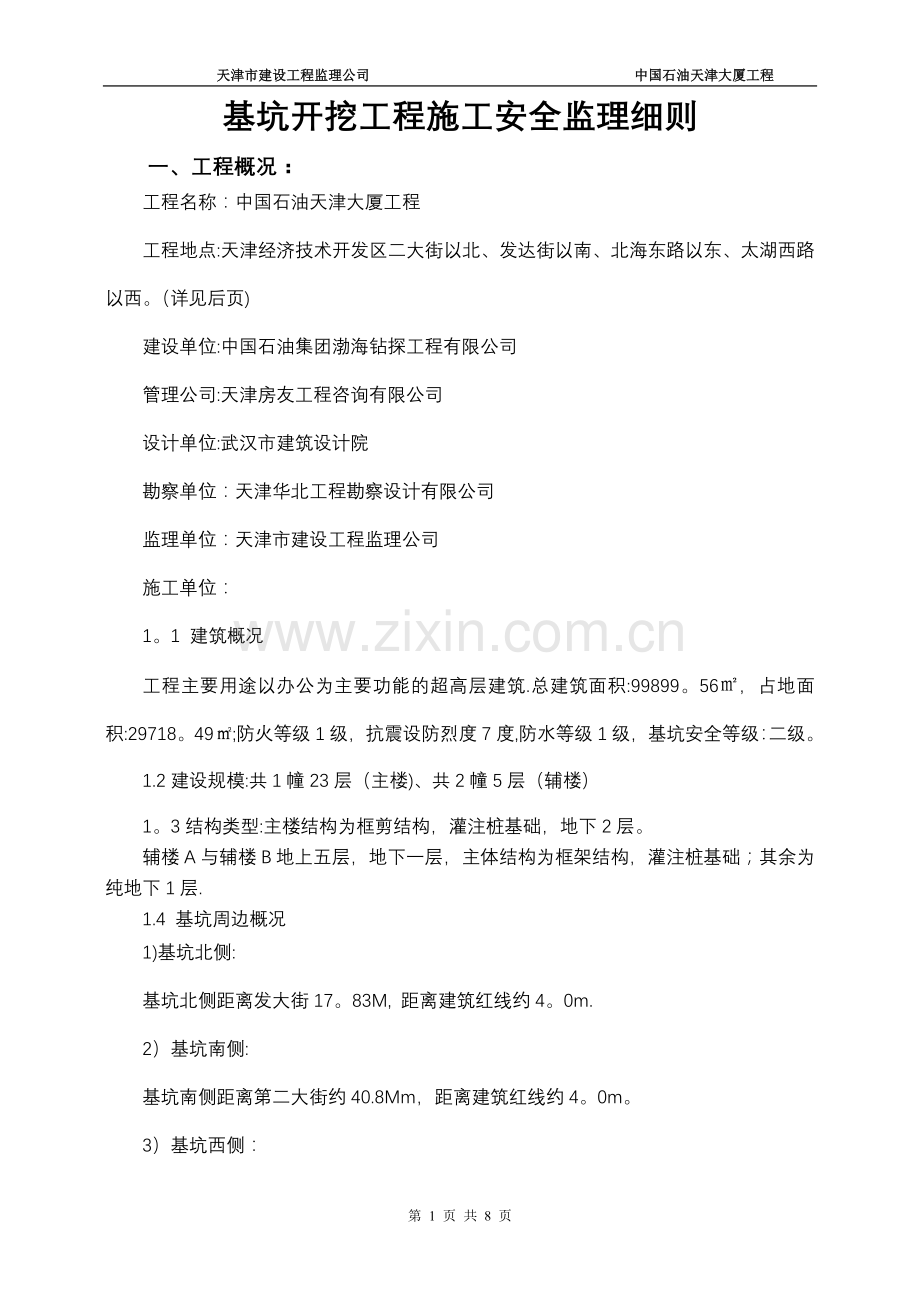

1、 天津市建设工程监理公司 中国石油天津大厦工程基坑开挖工程施工安全监理细则一、工程概况:工程名称:中国石油天津大厦工程工程地点:天津经济技术开发区二大街以北、发达街以南、北海东路以东、太湖西路以西。(详见后页)建设单位:中国石油集团渤海钻探工程有限公司管理公司:天津房友工程咨询有限公司设计单位:武汉市建筑设计院勘察单位:天津华北工程勘察设计有限公司监理单位:天津市建设工程监理公司施工单位: 1。1 建筑概况工程主要用途以办公为主要功能的超高层建筑.总建筑面积:99899。56,占地面积:29718。49;防火等级1级,抗震设防烈度7度,防水等级1级,基坑安全等级:二级。1.2建设规模:共1幢2

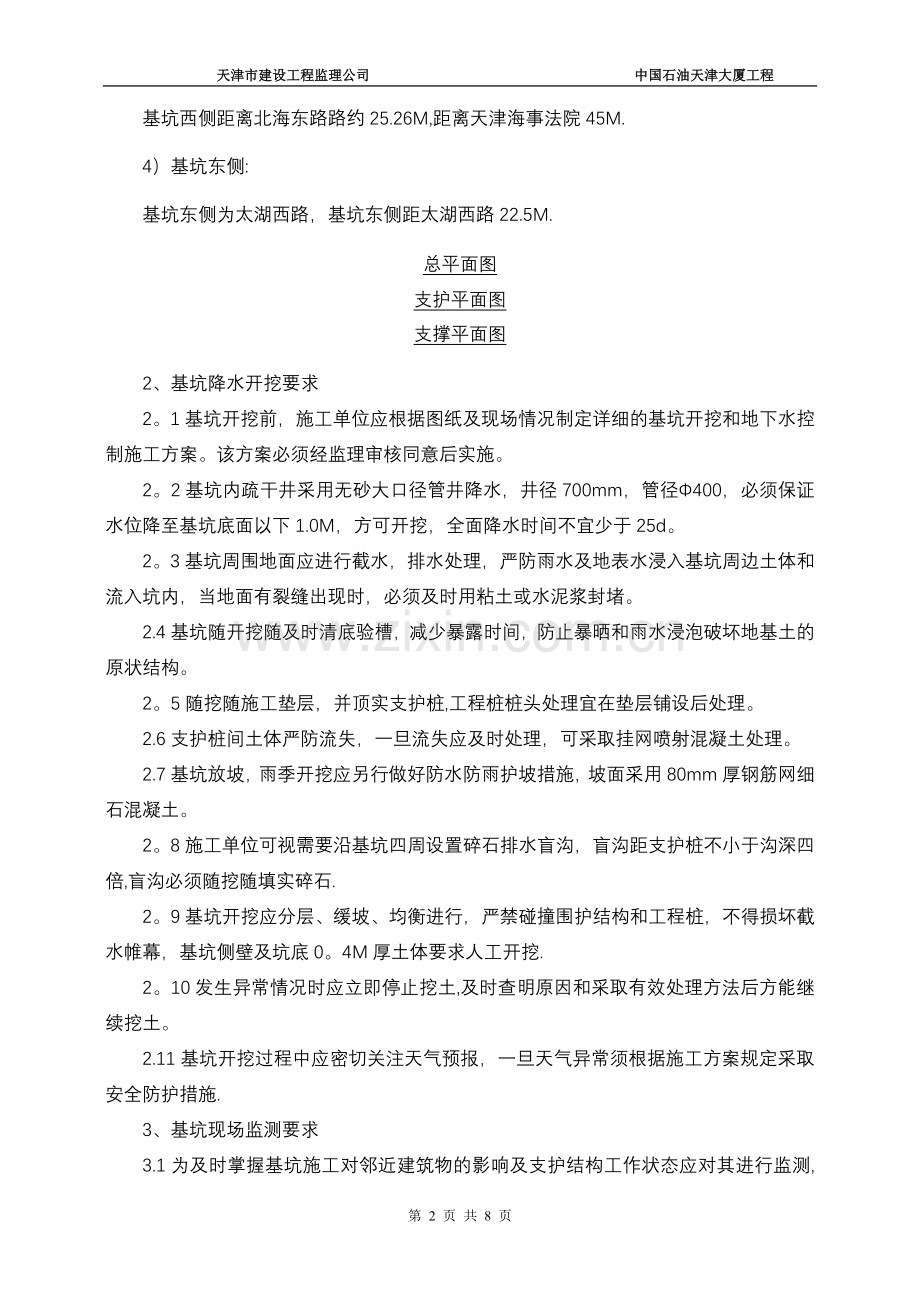

2、3层(主楼)、共2幢5层(辅楼)1。3结构类型:主楼结构为框剪结构,灌注桩基础,地下2层。辅楼A与辅楼B地上五层,地下一层,主体结构为框架结构,灌注桩基础;其余为纯地下1层.1.4 基坑周边概况1)基坑北侧:基坑北侧距离发大街17。83M, 距离建筑红线约4。0m.2)基坑南侧:基坑南侧距离第二大街约40.8Mm,距离建筑红线约4。0m。3)基坑西侧:基坑西侧距离北海东路路约25.26M,距离天津海事法院45M.4)基坑东侧:基坑东侧为太湖西路,基坑东侧距太湖西路22.5M.总平面图支护平面图支撑平面图2、基坑降水开挖要求2。1基坑开挖前,施工单位应根据图纸及现场情况制定详细的基坑开挖和地下水
3、控制施工方案。该方案必须经监理审核同意后实施。2。2基坑内疏干井采用无砂大口径管井降水,井径700mm,管径400,必须保证水位降至基坑底面以下1.0M,方可开挖,全面降水时间不宜少于25d。2。3基坑周围地面应进行截水,排水处理,严防雨水及地表水浸入基坑周边土体和流入坑内,当地面有裂缝出现时,必须及时用粘土或水泥浆封堵。2.4基坑随开挖随及时清底验槽,减少暴露时间,防止暴晒和雨水浸泡破坏地基土的原状结构。2。5随挖随施工垫层,并顶实支护桩,工程桩桩头处理宜在垫层铺设后处理。2.6支护桩间土体严防流失,一旦流失应及时处理,可采取挂网喷射混凝土处理。2.7基坑放坡,雨季开挖应另行做好防水防雨护坡
4、措施,坡面采用80mm厚钢筋网细石混凝土。2。8施工单位可视需要沿基坑四周设置碎石排水盲沟,盲沟距支护桩不小于沟深四倍,盲沟必须随挖随填实碎石.2。9基坑开挖应分层、缓坡、均衡进行,严禁碰撞围护结构和工程桩,不得损坏截水帷幕,基坑侧壁及坑底0。4M厚土体要求人工开挖.2。10发生异常情况时应立即停止挖土,及时查明原因和采取有效处理方法后方能继续挖土。2.11基坑开挖过程中应密切关注天气预报,一旦天气异常须根据施工方案规定采取安全防护措施.3、基坑现场监测要求3.1为及时掌握基坑施工对邻近建筑物的影响及支护结构工作状态应对其进行监测,具体监测项目按照规程GB50497-2009中表4。2。1中应
5、测项目执行.3。2在基坑降水及开挖过程中监测单位应即时将监测结果反馈给建设、监理、设计及施工单位。3。3基坑监测设定支护灌注桩水平位移预警值:1-1剖面双排灌注桩70mm;22剖面、3a3a(3b3b)剖面单支撑单排灌注桩35mm.4、应急预案要求4。1施工单位应做好应急预案及措施准备。4。2发现帷幕漏水应及时采取注浆等措施。4。3发现基坑变形过大应停止挖土,及时通知设计人研究下一步措施,可采取分段开挖分段施工垫层、卸荷及加撑等应急措施。二、监理工作依据(一)工作依据1建设工程委托监理合同,项目施工招标文件,其他合同.2有关基坑支护、降水、土方工程的设计图纸文件。3经审核批准的施工组织设计、已
6、批准的专家论证的专项施工方案、总进度、月进度及周进度计划等。4。 监理规划.(二)规范、规程1、建筑施工安全检查标准JGJ 5999;2、天津市建筑基坑工程技术规程DB292022010;3、天津市建设工程施工现场文明施工管理标准;4、天津市轨道交通地下工程质量安全风险控制指导书;5、天津市建设工程施工现场安全管理规程DB29-1132011;6、天津市关于加强建筑施工机械管理工作的通知建筑201277号7、施工现场临时用电安全技术规范JGJ462005;8、建筑基坑支护技术规程(JGJ12099);9、建筑工程监理规范(GB50319-2000);10、建质200987号 危险性较大的分部分
7、项工程安全管理办法;11、建设工程安全生产管理条例(国务院令第393号);12、国家、地方有关法律、法规。三、安全文明施工管理监督要点及目标值1坚持“安全第一,预防为主”为方针,实行“管生产必须管安全”原则,监督施工单位建立以项目经理为首分级负责的安全生产保证体系.形成专管成线、群管成网的安全管理网络。2审核施工组织设计中项目安全生产计划目标、安全管理制度、措施,对薄弱环节加以调整、完善,并监督施工单位实行;3督促施工单位定期进行施工人员的安全教育、安全培训;4坚持电工、电焊工、吊车司机等特殊工种人员持证上岗,审核持证上岗情况。杜绝特殊工种的无证操作。5监督施工单位实行安全技术交底制度。实行书
8、面安全技术交底,针对工种、分项工程特点,有重点的交代注意事项,杜绝违章作业.6对施工现场各种坑设置警告标志护栏.7现场施工用电设备,严格执行“四个一”和“三相五线”制,按规范程序操作。坚持现场电缆架空,配电箱与开关箱固定牢靠。8严格安全检查制度。坚持自检、总包、监理等分层次检查和联合检查相结合,经常检查和突击检查相结合,对检查中发现的问题及时进行监督整改,消防安全隐患。9进入施工现场人员,必须戴安全帽。施工人员禁止酒后作业;不准穿拖鞋、赤脚、赤膊作业。10及时清理开挖土堆,严禁土堆乱放。11对不安全因素,违章操作、违章作业等安全隐患,监理以口头通知、工地例会、专题安全会议、监理工作联系单、监理
9、通知单等敦促施工单位整改,消除安全隐患.12保护现场施工环境,保持场区道路的干净整洁.13安全文明施工管理监督目标:确保无重大安全事故发生,四、监理工作方法和措施一)监理工作方法1采用巡视检查、平行检验、现场见证、旁站监理的方法对基坑支护、降水、土方工程的材料、施工过程进行全方位控制.2严格检查验收程序,每完成一道工序,按施工单位自检,总包复查,监理检查验收的程序进行,未经检查验收或检查验收不合格者,不准进行下一道工序。3监理指令:对施工中出现的影响质量的行为,施工中出现的安全通病、安全问题,监理以口头通知,旁站其整改,或以监理工作联系单,监理通知单形式,责令施工单位进行整改。4会议形式:每周
10、主持召开工程例会,对出现安全问题与针对重要安全问题召开专题会议而做出的决议,责令施工单位进行及时整改,并复查整改结果.5。支付手段:如现场出现拒绝执行监理指令及整改问题不到位、未按审批的安全资金使用计划进行实施的,监理将依据有关规定,停发个别部位及项目进度款。二)监理措施1组织措施根据基坑支护、降水、土方工程分项工程多,施工中先后顺序既有相又有交叉的特点,在总监理工程师的领导下,对监理人员进行分工,实施24小时跟踪监理,对重要安全部位进行重点监控。2技术措施(1)组织所有上岗监理人员全面地学习掌握相关的国家规范、规程、阅读施工组织设计、熟悉施工工艺流程。(2)学习基坑支护、降水、土方工程有关规
11、范标准,人人做到心中有数。(3)监督施工单位安全技术交底。(4)督促检查施工单位建立健全安全保证体系,在施工中得到切实落实。3安全控制措施根据施工阶段工程实体形成过程,安全控制分为事前控制、事中控制和事后控制。(1)事前控制1)审查施工单位资质、人员资格。2)审查各种安全专项方案。3)审查进场施工设备、材料(包括:扣件、钢管进场复试报告及合格证)。4)审核安全协议书(包括:施工单位与建设单位签订的安全协议书、总包与分包签订的安全协议书)。5)审核安全资金使用计划.(2)事中控制1)降水检查降水井位置;验收水泵安放,检查降水效果,并做好记录。检查基坑内明设置排水沟及集水井的合理性,排水沟纵坡宜控
12、制在12.督促施工单位做好降雨的处理措施.在基坑降水挖土阶段,对支撑围护结构及周围环境要进行严密监测。发现安全题、险情及时处理。2)土方开挖a、开挖准备:按设计或施工要求标高平整场地,清除和搬迁施工区域内地上,地下所有障碍物;做好排水工作保证场地不积水;设置测量控制网,水准点要求设在不受基坑影响之处;挖土机械,降水设备试运转正常.b、土方开挖前应检查定位放线系统,检查确定开挖路线和土方运输路线的合理性(基坑边线的拐点坐标为待检点)。c、基坑内开挖,应分层开挖,每层根据地质实际情况确定,不宜超过2m。d、在深基坑开挖时,必须待支护体系检验合格后进行。e、开挖时严禁碰伤工程桩,当挖至设计标高之上2
13、030cm时,停止机械挖土,应采用人工开挖清底,严禁超挖。f、对挖至设计标高的基坑会同有关单位进行验收。g、基坑验收后应尽快进行下道工序施工,基坑暴露时间越短越好.(3)事后控制1)对基坑支护,建立测量控制网监控,围护结构墙顶位移监控值:深基坑为3cm、浅基坑为6cm;墙体最大位移监控值:深基坑5cm、浅基坑8cm;地面最大沉降监控值:深基坑3cm、浅基坑6cm.2)对完工后的工程进行检查验收.3)资料验收与归档,应符合相关规范要求.4)督促施工单位在基坑支护、降水及土方工程结束后出现的异常情况,制定相应的应急处理方案。4监理工作音影资料管理工作(1)施工质量监控过程中,对关键点、危险点源及时
14、拍录音像资料,反映施工安全情况。(2)检查验收过程中,对不符合安全要求的部位及整改合格后的情况均应拍摄记录。(3)对拍摄的影像资料及时整理、归档,便于今后工程的检索。五、监理检查内容、方法和要求1旁站工序对基坑工程中的土方开挖、降水井等关键工序,实施旁站监理。2工作要求(1)检查施工单位管理人员的到位情况;(2)检查执行施工方案以及工程建设强性标准情况;(3)认真准确地做好旁站监理记录。(4)发现异常问题及时向专业监理师或总监反映,并经妥善处理后方可转入下道工序施工。3、 土方开挖及基坑支护现场安全检查内容(1)严格执行施工组织设计和安全技术措施,不得擅自修改.(2)现场施工区域应有安全标志和
15、围护设施。危险处,夜间应设红色标志灯.(3)基坑周边必须设置防护栏杆,栏杆应由上下两道横杆及栏杆柱组成,上杆离地高度为1.01.2m,下杆离地高度为0。50.6m。横杆长度大于2m时,必须加设栏杆柱(必要时要加设抛撑).(4)栏杆柱的固定及其横杆的连接,其整体构造应使防护栏杆在上杆任何处,能经受任何方向的1000N外力。当栏杆所处位置有发生人群拥挤、车辆冲击或物件碰撞等可能时,应加大横杆截面或加密柱距.(5)防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置严密固定的高度不低于180mm的挡脚板。挡脚板上如有孔眼,不应大于25mm。板下边距离地面的孔隙不应大于10mm.(6)边坡坡度应严格按
16、设计要求进行放坡。(7)软土基坑必须分层均衡开挖,层高不宜超过1m.(8)作业中应由上而下分层开挖,遵循先放坡,先支护,后开挖的原则.(9)机械挖土作业时,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土.(10)严禁采用挖空底脚的方法进行土方施工.(11)当采用机械挖土时,机械旋转半径内不得有人。(12)当采用人工挖土时,人与人之间的操作间距不得小于 2m.(13)作业人员必须沿斜桥道上下基坑,严禁施工人员采踏边坡上下坑槽.(14)基坑现场排水措施应落实,防止基坑内积水而使基坑土体恶化影响支护结构稳定.(15)基坑施工期间应设专人巡查其周围地面变化情况,发现裂缝或塌陷应及时分析处理。(16
17、)对基坑边坡和固壁支架应随时检查,发现边坡有裂痕、疏松或支撑有折断、走动 , 应立即采取措施,消除隐患。(17)挖方不得堆于基坑外侧,以免地面荷载超标.基坑外侧1.2m以内不准堆放料具。(18)机械运土及铲土时,应遵守现场交通标志和指令,严禁在基坑周边行走运载车辆。(19)大中型施工机具距坑槽边距离,应根据设备重量、基坑支护及土质情况计算确定。支撑拆除时应按基坑回填顺序自下而上拆除,随拆随填,防止边坡塌方或相邻建(构)筑物破坏。必要时应采取加固措施。(20)基坑施工要设置有效排水措施,雨天要防止地表水冲刷土壁边坡,造成土方坍塌.(21)发现坑壁渗、漏水应及时排除,防止因长期渗漏而使土体破坏,造成挡土结构受损。(22)基坑抽水用潜水泵和电源电线应绝缘良好,接线正确,符合三相五线制和”一机、一闸、一箱、一漏”的要求,抽水时坑内作业人员应返回地面,不得有人在坑内边抽水边作业。移动潜水泵时必须先切断电源。(23)夜间作业应配有足够照明,基坑内应采用36V以下安全电压。(24)深基坑内应有通风、防尘、防毒和防火措施,立体交叉作业的应有隔离防护措施。第 8 页 共 8 页
