华坪至丽江高速公路第28合同段 支座垫石、挡块施工技术方案
国家高速公路网G4261成都至丽江高速公路
华坪至丽江段高速公路第28合同段
K129+615~K136+509
支座垫石、挡块施工技术方案
中交一公局第一工程有限公司
华丽高速公路第28合同段项目经理部
2017年1月 日
中交第一公路工程局有限公司
第 5 页

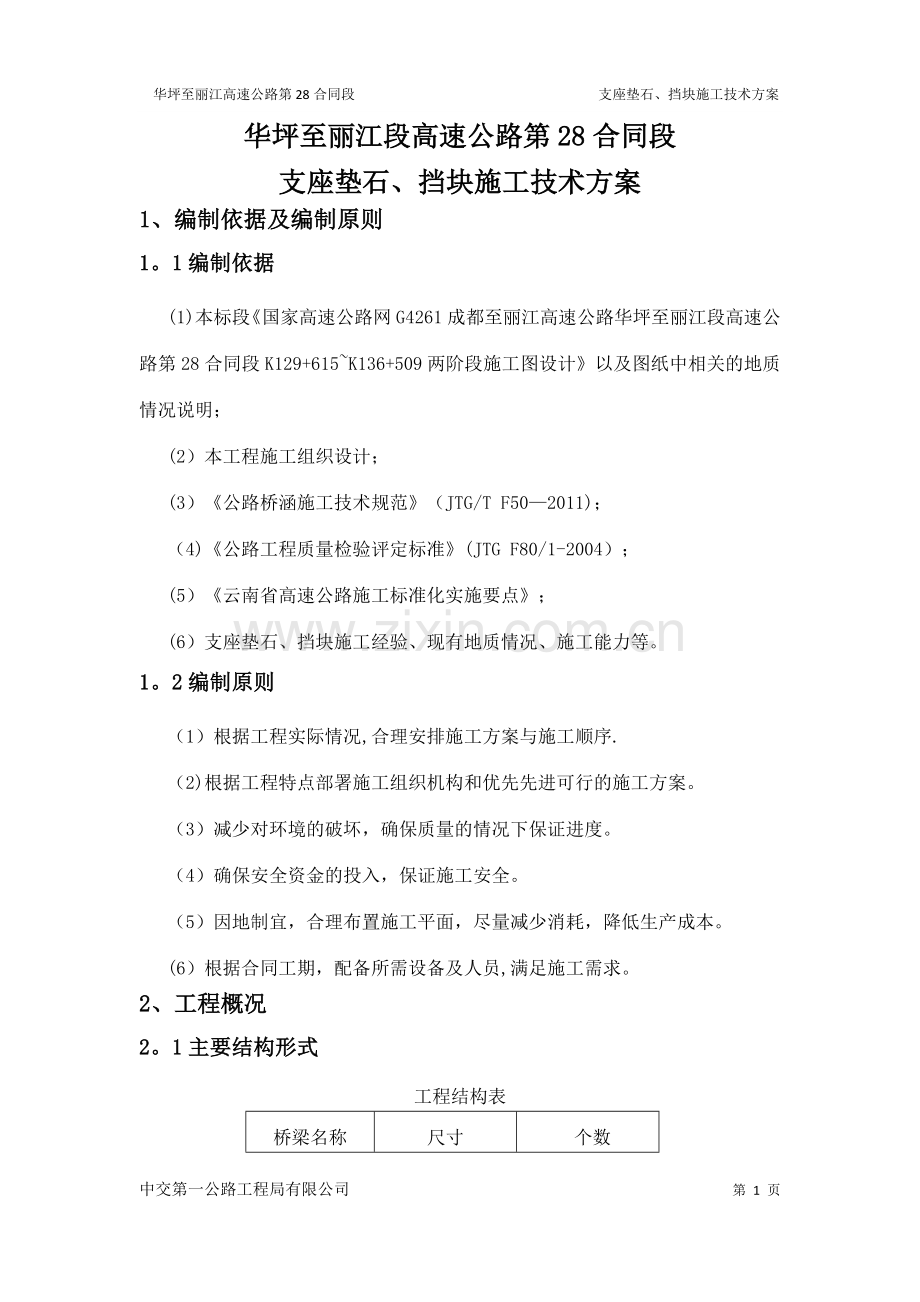

华坪至丽江段高速公路第28合同段
支座垫石、挡块施工技术方案
1、编制依据及编制原则
1。1编制依据
(1)本标段《国家高速公路网G4261成都至丽江高速公路华坪至丽江段高速公路第28合同段K129+615~K136+509两阶段施工图设计》以及图纸中相关的地质情况说明;
(2)本工程施工组织设计;
(3)《公路桥涵施工技术规范》(JTG/T F50—2011);
(4)《公路工程质量检验评定标准》(JTG F80/1-2004);
(5)《云南省高速公路施工标准化实施要点》;
(6)支座垫石、挡块施工经验、现有地质情况、施工能力等。
1。2编制原则
(1)根据工程实际情况,合理安排施工方案与施工顺序.
(2)根据工程特点部署施工组织机构和优先先进可行的施工方案。
(3)减少对环境的破坏,确保质量的情况下保证进度。
(4)确保安全资金的投入,保证施工安全。
(5)因地制宜,合理布置施工平面,尽量减少消耗,降低生产成本。
(6)根据合同工期,配备所需设备及人员,满足施工需求。
2、工程概况
2。1主要结构形式
工程结构表
桥梁名称
尺寸
(长*宽*高)
个数
(个)
龙潭2号大桥
11。4*2。3*1。9
19
龙潭3号大桥
11。4*2。3*1.9
19
2.2 施工平面布置
(1) 施工便道
沿桥梁两侧征地线外6米宽范围进行临时占地,修筑左、右侧现场施工道路,在现场施工道路每隔300米处设置一个加宽段,长20米,宽3米,以免在施工交叉作业时形成通车障碍,加大通行能力.
(2)拌合站
混凝土冲拌和站位于主线K134+500右侧约500米,占地面积10000㎡,场地周围有道路交汇,可修筑施工便道连接。为两座桥梁墩柱供应混凝土.
(3)钢筋加工厂
桥区钢筋加工场设置在主线K130+300左侧100米,占地面积为1920平米。供大龙潭2号桥和大龙潭3号桥钢筋加工使用,场地周围有道路交汇,可修筑施工便道连接,便于材料进出。
2。3 气候水文
本合同地处云贵高原西缘及西北缘,属横断山脉及横断山脉与滇西北高原接壤地带,总体地势为北高南低,气候特征表现为高原型气候,气候垂直分带特征较明显;气候特征表现为干湿季节分明,山区气温较低,金沙江河谷两岸炎热。据其差异可分为三个带:
1)河谷亚热带,气候炎热,年平均气温18℃;
2)盆地暖温带,气候温暖湿润,年平均气温13℃;3)山区温凉带,一般交冷冬雪夏雨,常阴云多雾.
据丽江、永胜等气象资料显示区内年平均气温最低月为1月(9.5℃),最热月7月(最嘎气温31。2℃),平均霜期117填,平均降雨量890—950毫米,雨水集中于7-9月;蒸发量2100—2400毫米;山区气候多变,十一月指次年四月为旱季.本合同区域内气候条件条件总体对施工有利,但雨雪、冰雹、大风是影响本项目的主要的气候因素,应合理安排施工工期、构造物安全及运营安全.
2。4 施工条件
桥梁施工现场所需混凝土及成品钢筋由拌合站和钢筋加工厂提供,运输方便。
2。5 施工要求
(1) 模板进场要进行试拼并检查是否严密、接缝平齐,监理工程师验收合格都使用。
(2)钢筋加工必须在钢筋加工场集中加工制作,经监理工程师检验合格后,方可运送至现场,并且支垫高度保证30cm以上.
(3) 人、机、料进场必须满足施工要求.
(4 )施工场地平整:做好“三通一平”, 保证施工场地应平整、密实,避免在运料过程中车辆产生沉陷。施工便道排水通畅不积水,路线畅通。
2。6 技术保证条件
(1)开工前仔细研究施工图纸,由项目总工组织技术员对图纸进行会审。
(2)编制施工组织和首件施工方案,准备有关施工工艺的试验参考资料。对制定的施工工艺和方案通过技术交底和相应措施落实到位。并在施工中对施工方案不断的进行总结和完善.
(3)做好详细的安全技术交底,制定切实可行的奖罚措施,提高全体施工人员对安全生产质量的重视,把安全生产落到实处。
3、施工计划
3。1 机械设备配置
机械设备配置表
序号
机械设备名称
机械设备型号
单位
数量
用途
1
挖掘机
斗山230
台
2
施工现场
2
发电机
KF150
台
2
3
吊车
25吨
台
3
4
水泵
3P
台
2
5
钢筋运输车
解放
辆
2
6
数控弯曲机
1—HD—32
台
1
7
数控弯箍机
CBM-12A
台
1
8
龙门吊
10吨
台
2
9
塔吊
QTZ80
台
2
10
混凝土运输车
10方
辆
8
拌合站
11
装载机
ZL50
台
1
ZL30
台
1
3。2 人员配置
技术负责人:权开乐;现场负责人:云惠军;
结构工程师:沈强;质检工程师 :聂鑫磊
测量工程师:于东洋;试验工程师:郭新华
安全工程师:李东海;机械工程师:胡开业
专职安全员:3人;现场技术员:4人;
施工人员:50人.
3.3 施工进度计划
支座垫石、挡块施工计划工期:2017年4月1日~2017年10月20日.
