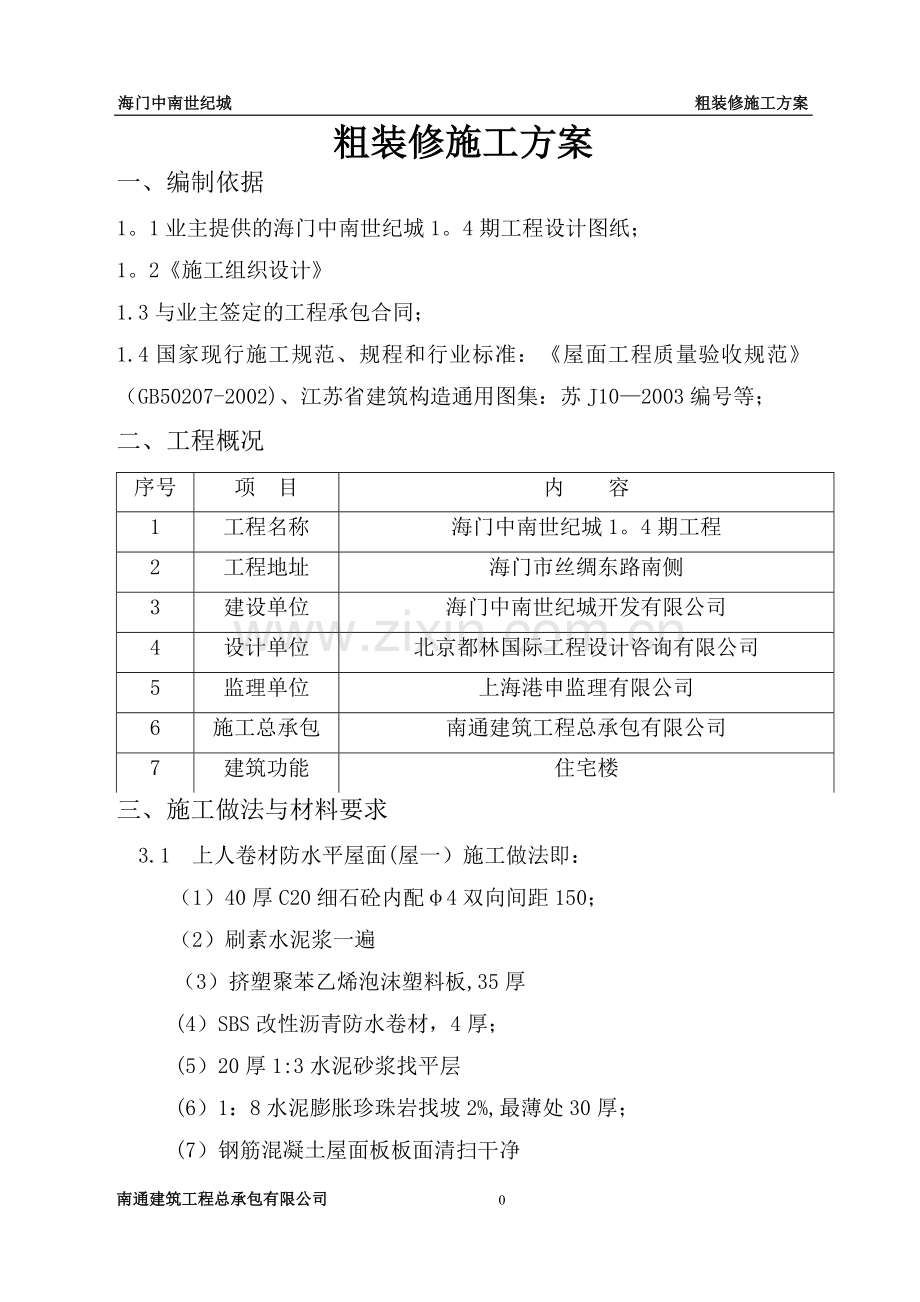

1、海门中南世纪城 屋面施工方案粗装修施工方案一、编制依据1。1业主提供的海门中南世纪城1。4期工程设计图纸;1。2施工组织设计1.3与业主签定的工程承包合同;1.4国家现行施工规范、规程和行业标准:屋面工程质量验收规范(GB50207-2002)、江苏省建筑构造通用图集:苏J102003编号等;二、工程概况序号项 目内 容1工程名称海门中南世纪城1。4期工程程2工程地址海门市丝绸东路南侧3建设单位海门中南世纪城开发有限公司4设计单位北京都林国际工程设计咨询有限公司5监理单位上海港申监理有限公司6施工总承包南通建筑工程总承包有限公司7建筑功能住宅楼三、施工做法与材料要求3.1 上人卷材防水平屋面(

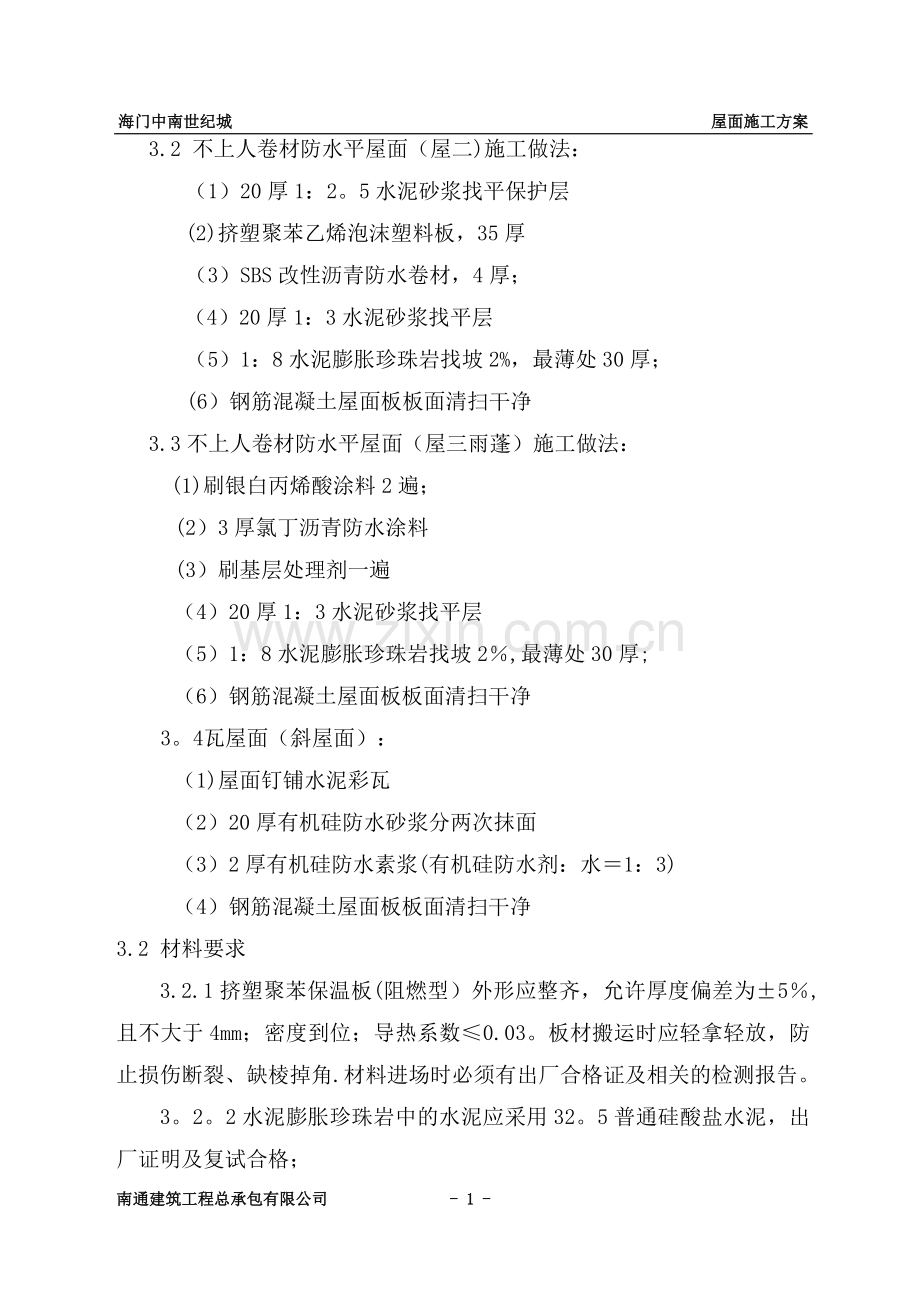

2、屋一)施工做法即: (1)40厚C20细石砼内配4双向间距150; (2)刷素水泥浆一遍(3)挤塑聚苯乙烯泡沫塑料板,35厚(4)SBS改性沥青防水卷材,4厚;(5)20厚1:3水泥砂浆找平层(6)1:8水泥膨胀珍珠岩找坡2%,最薄处30厚;(7)钢筋混凝土屋面板板面清扫干净3.2 不上人卷材防水平屋面(屋二)施工做法:(1)20厚1:2。5水泥砂浆找平保护层(2)挤塑聚苯乙烯泡沫塑料板,35厚(3)SBS改性沥青防水卷材,4厚;(4)20厚1:3水泥砂浆找平层(5)1:8水泥膨胀珍珠岩找坡2%,最薄处30厚;(6)钢筋混凝土屋面板板面清扫干净3.3不上人卷材防水平屋面(屋三雨蓬)施工做法:

3、(1)刷银白丙烯酸涂料2遍;(2)3厚氯丁沥青防水涂料(3)刷基层处理剂一遍(4)20厚1:3水泥砂浆找平层(5)1:8水泥膨胀珍珠岩找坡2,最薄处30厚;(6)钢筋混凝土屋面板板面清扫干净3。4瓦屋面(斜屋面):(1)屋面钉铺水泥彩瓦(2)20厚有机硅防水砂浆分两次抹面(3)2厚有机硅防水素浆(有机硅防水剂:水1:3)(4)钢筋混凝土屋面板板面清扫干净3.2 材料要求 3.2.1挤塑聚苯保温板(阻燃型)外形应整齐,允许厚度偏差为5,且不大于4mm;密度到位;导热系数0.03。板材搬运时应轻拿轻放,防止损伤断裂、缺棱掉角.材料进场时必须有出厂合格证及相关的检测报告。3。2。2水泥膨胀珍珠岩中的

4、水泥应采用32。5普通硅酸盐水泥,出厂证明及复试合格; 3.2。3 水泥砂浆找平层中的水泥选用32。5普通硅酸盐水泥;砂为中粗砂,含泥量不大于3%;1:3为水泥与砂的体积比。 3。2。4 4mm SBS改性沥青防水卷材3。2.4.1进场的防水卷材应有产品合格证和性能检测报告.3.2。4.2进场的防水卷材料应进行抽样复检,不合格产品不得使用:(1)同一品种、同一等级的产品按大于1000卷抽5卷,100499卷抽4卷,100卷以下抽2卷进行规格尺寸和外观质量检验,在外观质量检验合格的卷材中,任取一卷作物理性能检验.(2)将试样卷材切除距外层卷头2500mm顺纵向截取600mm的2块全幅卷材送试。

5、3.2.4。3 SBS改性沥青防水卷材贮存注意事项:1)应贮存在阴凉、通风的室内,严禁接近火源、热源;合成卷材应避免与化学介质及有机溶剂等有害物质接触,并有相关的安全消防措施。2)应防止卷材受潮,卷材如放在易受潮的地方,应架空放置,且卷材堆放高度不应超过1.5m。 四、主要施工工艺4。1 保温层4.1。1挤塑聚苯保温板为块体材料,铺设前应将屋面上的建筑垃圾和杂物清理干净,余洞封堵,出屋面的管根处用砼分两次堵严,水落口安装完毕,找坡位置确定,并清除积水(必须避开雨天施工以防内部积水)。4.1。2铺设时,遇有缺棱掉角、破碎不齐的,应锯平拼接使用。4。1。3保温材料应紧靠基层表面,用界面剂砂浆按间距

6、400进行50宽条贴铺平、垫稳,接缝处应用同类材料碎屑填嵌饱满。4。2 水泥膨胀珍珠岩找坡层4。2.1 根据水泥:膨胀珍珠岩=1:8的重量配合比搅拌,要求拌合料拌和必须均匀,加水量要严格控制.找坡层留设25mm宽的排气槽(间距不大于6米)且通向出屋面的排风孔及烟道口。4.2.2 根据建筑图中水落管的位置及散水方向,进行找泛水;先做样墩,后铺设,最薄处30mm,铺设顺序从一端开始退着向另一端进行;4。2.3 水泥膨胀珍珠岩铺设时采用滚筒压实,压完后注意养护。 4。2。4 由于屋面施工可能遇有雨天,因此必须将屋面做成排气屋面,以避免防水层下部水份汽化造成防水层起鼓破坏,避免保温层含水率过高造成保温

7、性能降低。排气道间距以屋面面积不大于每36m2设置一个排气孔.4。3 水泥砂浆找平层4.3。1 找平层在铺设前应将水泥膨胀珍珠岩层清理干净。4.3.2 检查出屋面管与楼板处的节点是否严密,若发现问题应及时用水泥砂浆将四周堵严,进行密封处理.4。3。3 找平层铺设厚度为20mm,表面抹平后应二次压光,充分养护,不得有酥松、起砂、起皮现象.4。3。4 找平层应设置分格缝,缝宽为20mm,深20,其间距按排气槽位置,另外,在女儿墙及出屋面部分的根部出500也应设置分格缝(缝宽30),分格缝嵌填沥青油膏.4.3。5 水泥膨胀珍珠岩找坡层、水泥砂浆找平层分层所留的分格缝应上下垂直,在一条直线上,兼做排气

8、槽,且均通向排气孔。4。3。6所有转角处及出屋面的根部均应抹成圆弧形,其半径不小于50mm。4。4 屋面管口处理4。4。1 出屋面的雨水管口及排水管安装完毕后应凿毛、湿润基层并使用高标号膨胀砼分两次灌入,振捣密实并注意养护,管口周边半径500mm范围内用细石砼进行找坡平整,再进行砂浆找平、压光。4。4。2 所有出屋面管道及排气管的根部均做成圆弧形。4.5 SBS改性沥青防水卷材 4。5。1工艺流程:干燥基层表面清理、修补基层处理剂节点附加增强处理定位弹线铺贴卷材收头处理、节点密封清理、检查、修整隐检下一道工序施工。4。5.2基层表面应干燥,基层用与卷材及胶粘剂的材性相容的基层处理剂。4.5。3

9、先进行节点、附加层及屋面转角处的处理,然后由屋面最低标高向上施工,尽量减少搭接。4。5。4防水卷材应平行于最高处方向铺贴,铺贴方法为热熔法。4。5.5铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开,相临两幅卷材搭接应错开不小于500mm,搭接缝应顺流水方向,搭接宽度均100mm,并热熔封边。铺贴卷材时应弹出标线,保证卷材搭接宽度和铺贴顺直。4.5。6立面处卷材收头:立面部位、设备基础根部卷材铺贴前,应先进行试铺,将立面卷材长度留足入凹口,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完毕后,将立面的卷材端头裁齐于凹口,然后用0。3厚的白铁皮作压条钉压固定,最大钉距不应大于500mm

10、,使卷材端头固定在墙上的凹口内(具体详见附图),并用密封膏封口。4。5。7 出屋面排气管道:伸出屋面排汽管根部应增设附加层,上端用金属箍固定,最后用密封材料密封。4。5。8 落水口:根据屋面施工图落水口的位置,进行铺贴,注意与落水口之间的密封,在水落管上口防水卷材深入落水口的深度不得小于50mm。4.5。9防水卷材严禁在雨天施工,遇有五级以上大风时应停止施工,遇雨天应采取遮盖措施。4。6屋面面层: (1)上人卷材防水平屋面为40厚C20细石砼保护层,面层设置分格缝,间距4m4m,缝宽20(可用塑料条分格,砂浆抹平后分格条可不取出),缝内填沥青油膏。 (2)不上人卷材防水平屋面(屋二)为20厚1

11、:2。5水泥砂浆找平保护层。(3)斜屋面采用水泥瓦: 根据设计屋面坡度(70.),采用木挂瓦条施工,其中:顺水条40*20(h)450,采用450镀锌钢钉450与砼斜屋面钉牢;挂瓦条30*30400,用3。250镀锌圆钉与挂瓦条固定,顺水条与挂瓦条间用贴比灵粘结。木质顺水条与挂瓦条须经防腐处理。(根据苏J102003图集第7页构造做法以及第22页、做法施工)4。10其他4。10.1排气管:在厨房、卫生间的出屋面的排风道内设置,另外,在屋面的边角出500的位置以不超过16m2分别设置详见附图。4.10。2涉及出屋面的风道等均采用85砖砌筑;其上盖板与结构墙体间的节点收口采用油膏封闭,且坡水一律坡

12、向外沿。4。10。3 关于防水层的立面砂浆保护以4000间距10宽缝予以分格。4.11 防水面层做法应分清上人屋面和不上人屋面.五、质量保证5.1 屋面工程施工中应做分项工程的交接检查及隐检;未经检查验收,不得进行后续施工。5.2 屋面坡度必须准确,找平层平整度不得超过5mm,不得有酥松、起砂、起皮等现象,配合比应符合要求.5。3 防水层的施工由专业队伍进行,并持证上岗。不得有过敏病患的施工人员操作。5.4 防水层施工中,每一道防水层完成后,应由专人检查,合格后方可进行下一道施工。防水层不得有裂纹、脱皮、流淌、鼓泡、皱皮等现象。5.5 防水层厚度应符合要求,检验时可用针刺等方法进行,每100m

13、2屋面不小于一处;每一屋面不小于三处,并取其平均值评定。5.6 SBS改性沥青防水卷材由专业队伍施工.5.7 屋面排气孔及分格缝按规定设置。5。8蓄水试验:下水口用气堵封严,蓄水24h,蓄水深度最低不小于2cm,以不渗不漏为合格。蓄水合格后,应立即进行防水保护层施工.5。9 防水层完成后可采用淋雨试验观察(2h以上),确认屋面无渗漏,合格后可进行下道工序施工。5.10 屋面瓦要求排版正确、带线施工、铺钉牢固.5。11 屋面水泥砂浆找平要求分隔缝正确、缝宽均匀、铺厚一致、表面抹光有观感、养护到位.六、 质量保证措施6。1、施工前,应严格按照国家现行施工规范和验评标准编写施工方案,对操作工人做好技

14、术交底工作。6.2、所有进场物资必须有合格的材质证明、出厂合格证和试验报告.做好进场检验工作,该复试的材料及时取样复试,不合格的材料,不得在屋面工程中使用。6.3、施工中严格实行“三检制”,做到检查上道工序,保证本道工序,服务下道工序,真正做到严格控制工序质量,不合格的工序不移交。6.4、质检人员必须严格控制施工过程中的质量,在施工过程中严格把关,不得隐瞒施工中的质量问题,并督促操作者及时整改。6.5、防水层施工前应检查:基层是否有空鼓、起砂现象;坡度是否正确;出水口标高是否合适;泛水高度是否满足。若达不到要求,应补救使其满足.6。6、淋水试验:屋面防水做完后,应做淋水试验.雨天应对屋面板进行

15、检查,看有无渗漏之处。6。7、应注意的质量问题:6。7。1找平层出现起砂、空鼓、开裂:应认真做好养护及基层清理工作。6。7。2倒泛水:施工中及时拉线检查找坡情况,不合要求的要立即整改。6.7.3防水层空鼓:防水层铺贴时应认真操作,正确掌握基层含水率(9),铺贴应平实,压边紧密,粘结牢固.6。7。4防水层渗漏:细部位置应认真操作,铺贴附加层时,应使附加层紧贴到位,封严、压实,不得有翘边等现象.七、安全保证措施7。1、牢固树立“安全第一、预防为主”的安全生产方针.操作前,现场管理人员必须向操作班组进行安全技术交底,积极开展班前安全活动,安检人员勤检查、督促.7。2、屋面四周女儿墙以上的外脚手架(防

16、护栏杆),屋面工程施工中严禁拆除.7.3、屋面工程施工中,屋内的杂物等物料严禁从屋面直接向下抛掷。7.4、存放卷材和胶粘剂的仓库或现场要严禁烟火,如需用明火,必须有防火措施,且应设置一定数量的灭火器材和砂袋.7。5、油桶要平放,不得两人抬运,在运输过程中,注意平衡,精神要集中,防止不慎跌倒造成伤害.7.6、运上层面的材料,应平均分散堆放,随用随运,不得集中堆放。7。7、使用喷灯时,应清除周围的易燃物品,必须远离底子油,严禁在涂刷底子油区域内使用喷灯。喷灯汽油不得过满,打气不应过足,在用火地点必须备有防火器材.八、安全保证及文明施工8.1施工人员均需经过三级安全教育培训并持有安全操作上岗证。进入

17、现场必须戴好安全帽,系好安全带,穿具有安全性的软底鞋。8。2要求屋面上作业人员文明施工,不得随意向下乱丢施工材料及建筑垃圾,以免下面伤人.专业防水施工人员必须有防护、防毒的自身保护意识及措施.8。3屋面周边及有孔洞的部位必须进行防护及覆盖。8。3制定文明施工制度,划分环卫包干区,做到责任到人。8。4施工班组长必须对班组作业区的文明现场负责.坚持谁施工,谁清理,做到工完场清。下班前必须清理干净。8。5防水材料要存放在库房内,不要长时间将材料放置在露天下,搬运时要轻放.8。6所有防水材料堆放及操作地点要备好、备齐消防用灭火器.九、成品保护9.1已施工完成的防水层,要及时采取保护措施,操作人员不得穿带钉鞋作业,不得有带锐的物品堆放于防水层面,现场严禁吸烟。9.3防水层施工完成后,及时隐检并进行其保护面层的施工.9.4加强水泥砂浆找平层的养护工作,确保其强度达标。9。5注意各分项施工的配合,争取施工成品的完好。附图1:附图2:附图3:南通建筑工程总承包有限公司 - 8 -

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
