收藏 分销(赏)

竹山县文峪河水库除险加固工程施工组织设计.doc

上传人:人****来 文档编号:3998556 上传时间:2024-07-24 格式:DOC 页数:31 大小:313.04KB
下载 相关 举报
竹山县文峪河水库除险加固工程施工组织设计.doc_第1页
第1页 / 共31页
竹山县文峪河水库除险加固工程施工组织设计.doc_第2页
第2页 / 共31页
竹山县文峪河水库除险加固工程施工组织设计.doc_第3页
第3页 / 共31页
竹山县文峪河水库除险加固工程施工组织设计.doc_第4页
第4页 / 共31页
竹山县文峪河水库除险加固工程施工组织设计.doc_第5页
第5页 / 共31页
点击查看更多>>
资源描述

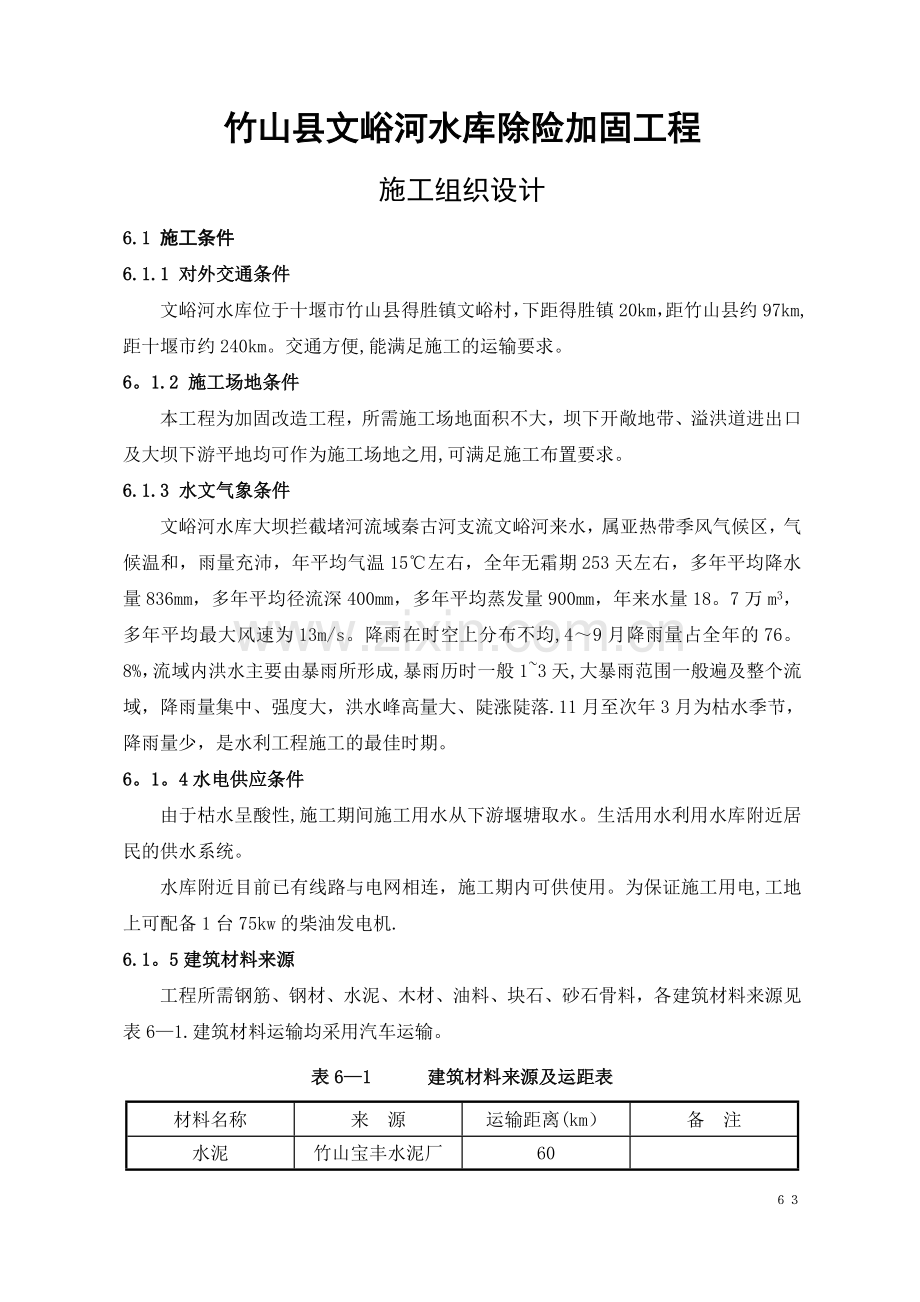

1、竹山县文峪河水库除险加固工程施工组织设计6.1 施工条件6.1.1 对外交通条件文峪河水库位于十堰市竹山县得胜镇文峪村,下距得胜镇20km,距竹山县约97km,距十堰市约240km。交通方便,能满足施工的运输要求。6。1.2 施工场地条件本工程为加固改造工程,所需施工场地面积不大,坝下开敞地带、溢洪道进出口及大坝下游平地均可作为施工场地之用,可满足施工布置要求。6.1.3 水文气象条件文峪河水库大坝拦截堵河流域秦古河支流文峪河来水,属亚热带季风气候区,气候温和,雨量充沛,年平均气温15左右,全年无霜期253天左右,多年平均降水量836mm,多年平均径流深400mm,多年平均蒸发量900mm,年

2、来水量18。7万m3,多年平均最大风速为13m/s。降雨在时空上分布不均,49月降雨量占全年的76。8%,流域内洪水主要由暴雨所形成,暴雨历时一般13天,大暴雨范围一般遍及整个流域,降雨量集中、强度大,洪水峰高量大、陡涨陡落.11月至次年3月为枯水季节,降雨量少,是水利工程施工的最佳时期。6。1。4水电供应条件由于枯水呈酸性,施工期间施工用水从下游堰塘取水。生活用水利用水库附近居民的供水系统。水库附近目前已有线路与电网相连,施工期内可供使用。为保证施工用电,工地上可配备1台75kw的柴油发电机.6.1。5建筑材料来源工程所需钢筋、钢材、水泥、木材、油料、块石、砂石骨料,各建筑材料来源见表61.

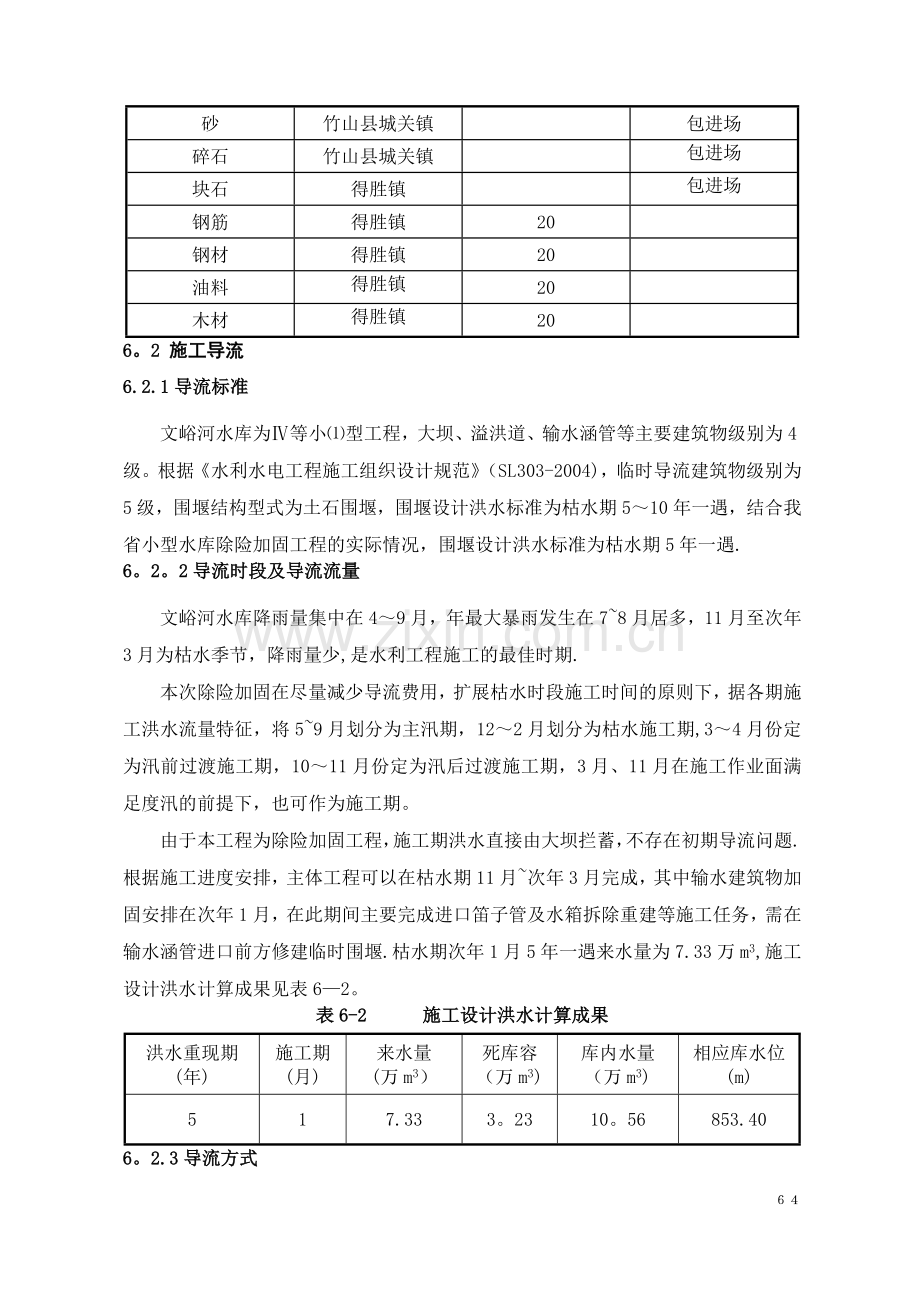

3、建筑材料运输均采用汽车运输。表61 建筑材料来源及运距表 材料名称来 源运输距离(km)备 注水泥竹山宝丰水泥厂60砂竹山县城关镇包进场碎石竹山县城关镇包进场块石得胜镇包进场钢筋得胜镇20钢材得胜镇20油料得胜镇20木材得胜镇206。2 施工导流6.2.1导流标准文峪河水库为等小型工程,大坝、溢洪道、输水涵管等主要建筑物级别为4级。根据水利水电工程施工组织设计规范(SL303-2004),临时导流建筑物级别为5级,围堰结构型式为土石围堰,围堰设计洪水标准为枯水期510年一遇,结合我省小型水库除险加固工程的实际情况,围堰设计洪水标准为枯水期5年一遇.6。2。2导流时段及导流流量文峪河水库降雨量集

4、中在49月,年最大暴雨发生在78月居多,11月至次年3月为枯水季节,降雨量少,是水利工程施工的最佳时期.本次除险加固在尽量减少导流费用,扩展枯水时段施工时间的原则下,据各期施工洪水流量特征,将59月划分为主汛期,122月划分为枯水施工期,34月份定为汛前过渡施工期,1011月份定为汛后过渡施工期,3月、11月在施工作业面满足度汛的前提下,也可作为施工期。由于本工程为除险加固工程,施工期洪水直接由大坝拦蓄,不存在初期导流问题.根据施工进度安排,主体工程可以在枯水期11月次年3月完成,其中输水建筑物加固安排在次年1月,在此期间主要完成进口笛子管及水箱拆除重建等施工任务,需在输水涵管进口前方修建临时

5、围堰.枯水期次年1月5年一遇来水量为7.33万m3,施工设计洪水计算成果见表62。表6-2 施工设计洪水计算成果洪水重现期(年)施工期(月)来水量(万m3)死库容(万m3)库内水量(万m3)相应库水位(m)517.333。2310。56853.406。2.3导流方式在大坝加固期间,除输水涵管外,无其他泄水通道。基于此因素的限制,导流方式没有太多选择的余地,只能采用大坝临时挡水、输水涵管泄流的导流方式.具体导流方案和程序为:先利用输水涵管将水库放空至隧洞底板高程848.40m,然后进行大坝迎水面干砌块石护坡和安排其他受水库蓄水影响的工程项目的施工,洪水由输水建筑物宣泄。待输水建筑物重建时,在其进

6、口设置围堰,在此期间洪水不下泄,库水由大坝和围堰拦挡.水箱重建完毕后,及时拆除围堰.6。2.4导流建筑物设计根据施工期洪水计算成果,次年1月3年一遇洪水总量为7.33万m3,施工死库容为3。23万m3,则水库库容为10.56万m3,相应的库水位为853。40m。考虑0。50m的安全超高,则施工临时围堰的堰顶高程为853.90m,围堰最大高度为6.90m.临时堰顶宽度1。5m,上游边坡1:1.5,下游边坡1:1.0,长约27.30m。由于大部分位于水下,围堰堰体采用编织袋装粘土抛填以增大内摩擦角,适当加陡边坡,同时达到防浪抗冲刷.经计算,围堰抗滑稳定安全系数为1.26,大于规范规定的要求.6.3

7、 主体工程施工本次需要除险加固的建筑物有大坝、溢洪道、放水卧管和水箱及管理设施。除险加固工程内容主要包括:大坝上、下游坝坡整形土方开挖与回填压实,干砌石护坡,重建坝顶防浪墙,坝体、坝基和坝肩防渗处理,心墙顶部加高,下游坝坡新建排水沟,上坝台阶修建,草皮护坡,反滤坝块石部分翻修,溢洪道疏通、加固;输水涵管进口斜卧管、水箱拆除重建;兴建工程观测设施、完善工程管理设施等。6.3.1土石方开挖土石方开挖包括:大坝上、下游坝坡整形开挖、原上游坝坡干砌块石拆除、坝顶防浪墙浆砌石拆除、溢洪道开挖, 输水涵管进水口斜卧管、水箱混凝土拆除等。大坝上、下游坝坡整形由于大坝作业面广,为浅层整形开挖,宜采用人工开挖、

8、集料,开挖后直接堆放于库内集中保护备用。对于坝坡地势凹需要回填的部位,宜开挖成台阶状,以利于新老土层结合。溢洪道土石方开挖相对集中,以采用机械开挖为主,人工开挖为辅,石方开挖采用小药量爆破辅以凿岩机修整。输水涵管拆除数量较小,人工拆除为主。干砌石拆除采用人工撬挖。混凝土拆除采用人工配气锤、风镐施工.浆砌石拆除采用挖机辅以人工撬挖的方式拆除。开挖弃渣和拆除弃料采用1。0m3 反铲挖掘机装车,推土机配合,8t自卸汽车运输至弃渣场,平均运距约0.5km。6.3.2土石方填筑土石方填筑主要为大坝上、下游坝坡地势低凹部位的坝体填筑,施工从最低处开始,分层铺料、压实.土石方填筑采用8t自卸汽车运料至工作面

9、,推土机铺料、平整,10t振动碾碾压。分层厚度按30cm,碾压遍数68 遍,具体碾压参数应在正式填筑施工前通过试验确定。对机械碾压不到的地方和邻近结构物的地方,采用蛙式夯压实或人工夯实.粘土料填筑前,应进行相应的土工试验,测定土体的最佳含水量和最大干容重等有关指标。填筑施工过程中严格控制填料的含水量,含水量过大要适当晾晒,过小则适当洒水。填筑料要尽量利用符合规范要求的土石方开挖料,不足部分自取土场取料,取土场至坝顶的平均运距约2。0km。6。3.3垫层料铺设垫层料铺设主要为各相关建筑物部位路面垫层和上游护坡的砂石垫层的铺设等。上游护坡碎石垫层在临时堆放场由1m3装载机辅助装入8t自卸汽车,由自

10、卸汽车运至各施工段堤顶后,由人工溜槽配合入仓,人工摊匀压实,摊铺顺序自而上分层铺设,铺设后由平板打夯机进行必要的压实。坝顶路面碎石垫层由自卸汽车运至坝顶后,由人工摊铺,经压实后上覆混凝土路面。6。3.4防渗处理灌浆施工坝体充填灌浆坝体充填灌浆在坝顶进行,在坝轴线布置单排孔,孔距2。0m,灌浆材料为粘土加灭蚁药,采用100型地质钻机钻孔,WJ-l00型搅浆机制浆,HB80/10型灌浆泵灌浆,灌浆顺序自下而上分段进行.施工工艺为:测量桩机定位钻孔孔口预埋护壁套管下导浆管设置阻浆盖制浆灌浆终孔封孔桩机位移。坝基、坝肩帷幕灌浆坝基、坝肩帷幕灌浆采用单排布孔,孔距2.0m,灌浆材料为水泥灌浆.施工程序:

11、单排分两序进行,按序孔序孔-检查孔的次序并逐渐加密的原则进行施工.施工方法:采用150 型地质回转钻钻垂直孔,自下而上分段循环灌浆法施工.由于坝基部分上部钻孔在土中进行,为防止塌孔,施工时可视具体情况下入套管。灌浆泵灌浆,自动记录仪与之配套使用。灌浆浆液用52。5 抗酸水泥纯水泥浆液。在灌浆部位搭设临时制输浆站供浆.正式灌浆施工前,必须进行灌浆试验,以取得各灌浆参数。灌浆压力、浆液浓度及终孔条件根据灌浆试验成果决定.6.3。5砌体工程施工砌体工程主要包括反滤坝干砌块石整修、溢洪道边墙及底板砌筑、弃渣场浆砌石挡墙砌筑。干砌石运输及卸料方式由自卸汽车从块石临时堆放场运至施工作业面附近,均由人工抬运

12、或人工推胶轮斗车至作业面,人工按设计轮廓砌筑.干砌石采用竖砌法,自下而上砌筑,铺砌时视石料体形进行挑选搭配使用,按错缝原则铺砌,并使其密实稳固,不得有直缝现象,块石间缝隙需用适合缝口大小的石料嵌实。石块的形状大体整齐,大面朝下,大块封边,表面平整.每段砌石完毕后,需将坡面遗石等杂物清理干净,做到工完料清。浆砌石和干砌石在施工工艺上基本一致.干(浆)砌石均自下而上人工砌石,其石料必须选用质地坚硬,不易风化,没有裂缝且大致方正的块石,施工前应对表面进行清理。砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞。6。3。6混凝土施工混凝土工程包括坝顶防浪墙、溢洪道工程中

13、边墙、底板以及排水沟、上坝台阶、输水建筑物部位的混凝土浇筑。混凝土骨料在建材市场购买,除斜管和水箱选用抗酸525R水泥以外,其余水泥选用32。5、42.5号普通硅酸盐水泥.溢洪道混凝土施工混凝土由0.4m3搅拌机拌制,由机动翻斗车或农用车运输混凝土入仓,人工摊铺,插入式振捣器振捣。排水沟、上坝台阶、输水建筑物混凝土施工排水沟、上坝台阶、输水建筑物等部位的混凝土浇筑规模较小,可采用0.4m3移动式搅拌机拌制混凝土,人工入仓,人工摊铺,人工振捣,拆模并养护至规定期限.6.3.7管道内套施工涵管内衬管由于管径小,可直接购买成品-4008mm型CPVC管,利用卷扬机辅助在输水涵管内进行工字钢或简易轨道

14、安装,然后将管逐节焊接成型拖入方涵,再灌注混凝土、回填灌浆,配比与掺量由试验确定。在圆管与输水涵管之间的混凝土浇注完成之后,始终存在缝隙;由于长期运行,坝体涵管与周围山体或坝体之间也已存在缝隙,故回填灌浆应在圆管与输水涵管之间进行。灌浆应遵循逐渐加密的原则,灌浆施工分两个次序进行,由较低的一端(出口端)开始向较高的一端(进口端)推进,灌浆孔深入输水涵管或山体、坝体510cm。灌浆采用1:1和0。6:1两个比级的水灰比浆液;灌浆压力由现场试验确定;灌浆结束标准:在规定的压力下,灌浆孔停止吸浆,继续灌注5min结束;灌浆孔灌浆和检查结束后,及时封堵孔口,然后用水泥砂浆将钻孔填密实,孔口压抹齐平。6

15、.3.8草皮护坡下游坝坡采用草皮护坡,采用人工铺设,铺设前坝坡需整平,并铺置一层厚20cm的腐植土。6.3.9蚁害处理白蚁危害除在灌浆材料掺药以外,防治主要靠以下几项措施:设置毒土隔墙;施放毒饵诱杀白蚁;浆液中掺加杀蚁毒剂;在以后水库运行阶段,建立巡视制度,及时监控坝体白蚁的情况。6.4 施工技术要求钢筋制安钢筋制安应保持表面应洁净;采用钢筋调直机上调直,钢筋调直后应平直、无局部弯折和表面裂纹;施工中钢筋布设位置准确,必要时设短钢筋支撑;钢筋接头布置应符合设计要求和混凝土结构工程施工及验收规范(GB 50204-2002)等技术规范有关规定。模板施工模板安装前应检查模板质量(平面尺寸、清洁、破

16、损等),安装时必须按混凝土结构物的施工详图测量放样,确保模板的刚度和支撑牢固,重要结构部位应多设控制点,以利检查校正。浇筑过程中,如发现模板变形走样应立即采取纠正措施,直至停止混凝土浇筑,以免可能导致气蚀及局部凹凸不平。混凝土浇筑混凝土制作应严格按技术规范和设计文件执行,并尽可能采用小的坍落度;混凝土在运输过程中应尽量缩短运输时间或减少转运次数,避免发生分离、漏浆、严重泌水或过多降低坍落度;混凝土产生初凝时,应作废料处理。混凝土浇筑应保证连续性,在倾斜面施工时,应从低处开始,并使浇筑面保持水平;仓内的泌水应及时排除,严禁在模板上开孔赶水,已浇筑的混凝土在硬化之前不得受水流的冲刷;强度未达到规定

17、要求前,不得进行上一层施工准备;模板拆除时混凝土应满足规定强度;后期应采取洒水等养护措施。浆砌石砌筑浆砌石砌筑前做好地基处理,浆砌石料选用质地坚硬,表面平整的块石,砂浆应拌和均匀,随拌随用,砌缝要饱满,上下错缝,砌筑后及时洒水养护。土石方回填回填土料质量要符合要求,严禁采用淤泥、腐殖土、膨胀土,含水量控制在最优含水量范围内,分层回填碾压后的压实度不小于0。96,严格按设计的压实参数施工,保证压实质量.为保证新老土层之间结合良好,结合面采用台阶式连接,并作刨毛处理。6.5 施工交通及施工总布置6。5.1 施工交通本工程属于已建工程的加固改造,加固涉及到大坝上、下游坡面处理、溢洪道整治加固和输水涵

18、管加固等内容,因此场内需设置临时施工道路至上述工作面,以满足施工阶段场内外交通运输要求。根据各建筑物的施工项目和施工条件,场内交通主要承担土石方、混凝土成品骨料和部分外来物资的转运,场内道路以溢洪道左侧乡村道路作为主干道,施工场地紧凑,但各施工区需零星修建施工道路。6。5.2 施工总布置原则施工总布置应遵循因地制宜、因时制宜,既有利于生产、易于管理,又方便于生活,经济安全的原则,避免各项目施工的相互干扰.充分利用工程近区现有的生产、生活及交通等设施,尽量减少临时建筑工程量,以降低工程成本。根据枢纽布置方案以及施工计划安排,合理选择施工布置方案、确定施工设施规模。施工布置必须符合国家有关安全、防

19、火、卫生、生态与环境保护及防洪渡汛标准等的规定。6。5.3 施工布置方案坝下溢洪道出口开阔平缓地带,可对其进行略加平整,在此处修建材料、机械、备品备件综合仓库,钢筋加工厂,木材加工厂、石料堆场和施工机械停放厂等。溢洪道进口,可设一座混凝土拌和站(含骨料堆放场所),向防浪墙、排水沟、台阶和溢洪道进口供料。在水库附近租用民房作为办公生活用房。拌和站采用0。4m3强制搅拌机,可在混凝土浇筑地点就近布置,具体见施工总体布置图。经过土石方平衡后工程弃渣总量8560m3,外购土方(土方回填)总量为7865m3。外购土方在大坝上游右岸约1km处取土场取土,取土场长约200m、宽约20m,面积约4000m2,

20、平均取土厚度2。2m,取土结束后做好水土保持措施.临时施工设施汇总如表63,土石方平衡规划见表64,各辅助设施建筑面积及占地面积详见表6-5。施工占地均属管理站永久性用地范围,勿需临时征地。表63 临时施工设施汇总表序号工程名称单位数量说明1施工围堰填筑m31724输水涵管进口2基坑排水月1潜水泵抽水3围堰拆除m317244施工道路修建m1500表64 土石方平衡表 单位:m3开挖部位开挖量利用量弃渣量外购量大坝4549 15972952 6141(上、下游坝坡回填土方)溢洪道5383 0 5383 输水涵管258 33 225 1724(围堰填筑土方)合计10190 1630 8560 78

21、65(近坝区土方)表65 施工辅助企业占地面积一览表项目名称规模建筑面积(m2)占地面积(m2)备注混凝土拌和系统20。4 m3230500含砂石骨料临时堆放场施工机械停放场200500块石临时堆放场500钢筋加工厂200300木材加工厂4080施工仓库200400临时生活区400600租用附近民房施工供水2550施工供电2550小计115029806。6 工程进度计划与措施本工程施工总工期为10个月,其中,施工准备期0。5个月,主体工程施工期9个月,收尾期0.5个月。6.6.1编制原则本工程为充分发挥其工程效益,让水库尽早在设计工况下运行。为保证工程安全导流渡汛,确保工程质量,大坝防渗灌浆、

22、干砌块石护坡及输水涵管加固等主体工程均安排在水库放空之后进行.根据各个施工部位的施工程序、逻辑关系安排施工进度,尽量避免施工干扰,施工强度均衡协调。6。6。2施工控制进度施工准备期:准备期内接通施工用电和施工用水,修建必要的生活、办公临时房屋及临时施工道路,放空水库.准备期0。5个月,安排在第一年10月份。(2)主体工程施工期:主体工程施工期:主体工程施工包括大坝、溢洪道、输水涵管加固和管理设施施工等四部分工作,工期9个月。其中,大坝上游面干砌块石护坡及灌浆工程自第一年11月份开始至第二年3月份结束;反滤坝整修、下游坝坡整形及排水系统完善等自第二年2月至4月;溢洪道加固自第一年11月份开始至第

23、二年4月份结束;输水建筑物自第一年12月开始至第二年3月份结束.(3)施工收尾期:收尾期内主要完成场地清理和资料整理等工作项目,收尾期05月,全部工程于第二年7月底完工。6。6。3施工进度保证措施1、管理保证科学管理是保证工程质量、按期完成的先决条件,我集团公司一批具有丰富施工经验的骨干力量组成本项目的领导班子,对工程进行科学的管理;制定进度控制工作制度;落实各层次进度控制的人员、具体任务和职责;做到进度控制有制度、组织有保证。2、技术保证先进的技术是工程按期完成的强有力的后盾,我公司在本项目中投入一批有技术的人员,按我公司以ISO9002质量体系的标准,建立以项目总工程师为核心,工程技术科、

24、质量安全科为指导;现场测量组、各施工队技术员为主体的三级技术管理体系;采用先进的施工工艺和方法,认真细致做好每个环节的工作。(1)编制施工作业指导书和做好技术交底,把好施工过程中的每个环节。(2)将总进度计划分解,制定好各单项工程的逐日计划,做到以日保旬,以旬保月,以月保阶段,以阶段保总进度。项目经理项目副经理项目总工财 务 科综 合 科钢筋加工木工厂测 量 组施工一队施工二队施工三队工程技术科质检安全科(3)严把技术关,确保不出现技术方案的错误,避免因技术方案的原因造成停工、返工以至延误工期。(4)紧密联系实际,不断优化、创新技术方案,积极推行新技术新工艺,提高工效.3、资金保证建立严格的财

25、务制度,对经理部的资金做到专款专用,确保工程有充足的资金保证.4、设备保证我公司将选用一批优良的设备投入本项目,在机械的选用上尽量选用新式、先进设备。在施工过程中,经理部对设备合理调度、科学管理,从而更好地发挥公司的优势,多创产值。同时认真做好人、维修与保养,保证机械的出勤率.6。7质量管理体系与措施一、质量方针我公司的质量方针是“科学管理、规范施工、优质服务、质量一流二、质量目标一次验收合格率100。分部、分项工程优良率95三、质量管理组织机构及主要职责1、质量管理组织机构项目经理总工程师副经理质检部技术部工程部物资部门机务部门计划统计员班组质检员测量班主办工程师2、主要职责项目经理:是本工

26、程质量的第一责任人,对工程质量、方针、目标的制订和实施全面负责;保证业主、监理单位和质量监督单位的有关工程指令能够贯彻执行;确保本工程经理部的质量管理机构能够独立行使职能和权力,充分发挥质量检查和管理的作用。项目总工程师协助项目经理的各项质量管理和领导工作,对工程的质量向项目经理负责,是本工程项目的直接责任人;组织编制并审核本工程项目的质量计划、质量保证措施,指导、检查和督促本工程项目各级人员严格执行质量体系文件;掌握工程的质量信息和动态,分析质量趋势,采取相应措施,抓好质量改进工作,批准各种技术文件和施工技术措施;负责组织实施工程项目的中间验收,全面负责协调和配合与监理工程师、质量单位对工程

27、质量监督检查。质量安全科在科长的领导下,负责工程质量保证体系正常运转和工程施工安全,负责实施本工程项目的现场质量管理和质量控制;具体编制本工程项目的质量计划和质保措施,并指导、督促实施;支持和配合监督工程师的工作,负责为业主和监督工程师的有关质量指令的贯彻落实;组织进行工程的“三级”检验验收工作和质量检查工作,进行原材料和施工质量总结;负责中间检查验收工作,参加质量事故调查和处理工作。质安科长对在质量管理和监督检查的领域内贯彻质量方针,实现质量目标,负有领导责任。工程技术科在工程技术科长的领导下,进行日常技术管理工作,在技术方面贯彻质量方面方针;负责编写各种施工技术措施、技术文件;检查和监督经

28、批准的各种技术文件、施工技术措施的实施;负责国家标准和技术规范的管理,负责图纸审核和技术交底工作;掌握技术信息和动态,推进技术改进工作;支持和配合监理工程师的工作。工程技术科长对在技术领域内贯彻质量方针和实现质量目标负有技术管理领导责任。各施工队长、质检员执行项目法人、监理工程师、项目经理及各部门下达的有关质量文件和指令;在施工中执行国家有关技术标准和技术规范,执行本工程的施工技术措施,严格执行本工程的质量管理办法,负责施工工艺、质量管理及技术指标及及技术指标在现场的全面贯彻实施工作,保证质量体系及其文件、指令在基层的有效执行;保证质量记录的完整性和真实性。施工队长对本队所承担的工程项目施工段

29、的质量向项目经理和项目总工负责,是本队工程项目施工段质量的第一责任人;质检员对本队所承担的工程项目段的质量向队长负责。四、质量控制措施1、管理措施选拔质量意识强、领导水平高、施工经验丰富的人担任项目经理,配备功能齐全、熟悉业务、配合默契的精干项目经理部,建立完善的质量管理组织机构,明确各部门人员的质量职务,制定质量管理的奖惩制度。严格按照我公司以GB/T190021994ISO90021994标准编制的质量体系程序文件,编制本工程的质量计划,制定本工程的质量管理实施细则,做到在施工时有章可循,有据可查。成立创精品领导小组,以实现工程质量目标。创精品领导小组由项目经理任组长,项目副经理、项目总工

30、任副组长,项目经理部与总部签订质量创精品责任状,保证合格率达100,优良率95%以上,无重大质量事故,每月一考核,每季一总结,奖优罚劣、奖罚兑现。加强施工技术管理,严格遵守基建施工程序,坚决执行技术规范做好合同、技术、施工组织三个交底工作;实行测量负责制和测量复核制,保证工程的位置、高程符合设计要求。加强员工的教育培训工作,使每个施工人员明确质量目标、树立精品工程意识,定期组织学习现行国家标准、施工规范和规程。做好通讯、交通工作,以使项目法人、监理工程师的指令的质量文件、其它部门的质量要求和文件能及时传达并贯彻落实.工程中所用的材料严格按照合同、图纸和规范、标准中的要求进行采购。对于由业主提供

31、的材料,按规定程序交接,并严格审核,抽样进行试验,严把材料质量关,以保证工程质量。自购的所有原材料、有关成品及其它物资,征求监理工程师的意见,得到同意后方可购进.所有材料都要有厂家的产品合格证、材质证明书、检验报告等能足够以证明其质量的资料,送监理工程师审查,并妥善保管,工程竣工后,及时移交给业主.做好产品标识、检验和试验状态标识的工作,在检验和试验中,发现不合格品及时隔离作出标识,严禁在工程中使用。按照物资采购控制程序(SGJ/QSP0611997)对材料供应方的资质、生产能力、质量体系、产品质量等进行评价,确定合格后再采购。严格执行工程的“三级”检查验收制度,加强工序质量控制,确保上道工序

32、必须验收合格后方可进行下道工序,保证工程质量.对各级检查验收进行认真检查记录,发现问题列出“存在问题清单”,及时反馈到各施工班队,施工班队根据清单及时消缺,完成后,立即反馈,申请下一级验收。各级检查验收的数量不得少于下列数值;自检率100%,互检率50%,专检率30%.“三级”检查验收完在并消缺后,申请监理部门验收,并将检查记录及消缺情况向监理工程师汇报。项目部根据互检、专检及监理部门检查验收的情况,对照问题清单,对被发现问题的施工责任人进行惩罚。克服质量通病,充分发扬员工的积极性,开展技术革新和采用合理化建设,推广新技术、新工艺、新方法的应用,不断提高保证工程质量的能力。工程竣工后,定期对质

33、量进行回访,提供保修服务,定期对质量进行回访,为用户提供快捷、可靠的保修维护服务。2、技术措施施工准备全面认真审阅合同要求、招标文件、设计资料和当地行政部门有关文件、法规;确定施工总体部署,制定施工方案、工艺规程及质量控制计划选择机械设备,对现场进行复核与控制测量,调迁和培训参建队伍,完成临时设计。材料设备采购明确材料、设备、器具的规格型号、卖方信誉及检测试验的资料,严格按质量标准订货、采购、包装和运输,按照程序文件中的有关程序进行检验和控制,选用合格的供货方,把好材料关,对工程上使用的所有材料就地质量检查,杜绝不合格材料和半成品进入工地.过程控制a施工过程的控制主要通过质量体系的正常运行,按

34、照程序文件中的有关过程控制程序进行质量控制,根据设计及规范及招标文件技术条款要求,工艺标准和验收标准,对各单位、分项、分部工程进行延续性检验与评价。b加强技术管理的基础工作,施工中对隐蔽工程和每道工序严格执行施工质量“三检制和“联检制,坚持施工班组自检、作业质检员复检、项目经理部质检工程师终检制度,在三检合格的情况下由项目经理部质检工程师将检验合格证交监理工程师,并在监理工程师指定的时间里,质检工程师、质检员与监理工程师一起,对申请验收的部位进行联检,在联检合格后,监理工程师在验收合格证上签字后方可进行下道工序的施工。c建立设备全、全员配备强的现场试验室,试验室将按照国家的有关规定和规范要求或

35、设计文件要求对工程上使用的砂石骨料、水泥、混凝土、水泥砂浆等进行现场取样的质量检测及分析,并及时将有关的检验结果上报有关部门和领导。d、为了达到全过程的有效控制,必须做到质量、成本、工期三位一体.施工过程中,明确各职能部门的控制任务,进行密切协作,做好技术交底工作,做好施工设备和检测仪器的检查和保养工作,建立关键工序的管理点和控制点,做好设计变更、工艺更新和所有施工文件的控制和不合格的控制工作。试验与检验按照我公司质量体系程序文件中的有关检验和试验控制程序进行货检、工序检、分项分部检和单位工程质量评定、阶段检、设备安装检、预检、隐检、功能检和终检等,并采用工序检验记录,质量证明记录、工序交接记

36、录、工程摄影、竣工验收文件、现场标记等方式进行标识,作到及时、准确、完整、可靠。五、质量标准与施工技术规范1、水利水电工程施工测量规范SDJS985;2、水工砼施工规范SDJ20782;3、水利水电建设工程验收规程SL2231999;4、水利水电基本建设工程单元工程质量等级评定标准,水工建筑SDJ249088(试行);5、渠道防渗工程施工规范;6、水利水电工程施工质量评定规范SL1761996(试行);7、国家行业和地方其它的有关工程建设的法律、法规和规范。6。8 施工安全管理体系与保证措施一、安全目标人身死亡事故和重大机械设备事故为零重大火灾事故和负主要责任的重大交通事故为零同一工程中发生性

37、质相同的重大交通事故为零重伤率不大于3%二、安全管理网络及主要职责1、安全管理网络工程技术科(技术负责)质量安全科(安全、安监)设专职安全员其他科室(业务范围质管)各施工队(队长:本队施工全面负责、安全负全责)(副队长:协助队长)(技术专职:技术员)(队级专职安全员:质管、质检)各施工班组(班组长负责组织)设兼职安全员项目经理(全面负责)项目副经理(协助项目经理)总工程师(分管质量、技术、安全)2、主要职责项目经理工程安全施工的第一责任人,负责制订本工程安全目标、管理方针,负责审定、批准安全生产重要活动及重大举措;贯彻国家、部等上级安全生产的法规、法令;贯彻项目法人、监理工程师有关安全生产的指

38、令;组织全体职工的安全教育工作,定期组织召开安全生产会议.项目总工程师工程安全技术总负责人,协助项目经理制度工程安全目标和管理方针,对工程安全技术工作负全面领导责任;负责审批重要的施工技术方案和安全技术措施,审批安全新技术或改进措施;在安全技术上贯彻项目法人。监理工程师有关安全生产的指令。质量安全科在质安科长的领导下,负责工程施工的日常安全管理工作,并向项目经理汇报工作情况;工程全过程的安全生产、纠正违章;配合有关部门排除安全障碍;实施全员安全活动和安全教育;调查处理重大安全事故。负责安全制度制订、安全奖惩的制订。工程技术科在科长的领导下,制定项目安全技术措施和分项安全方案;负责安全技术交底,

39、解决施工中的不安全技术问题,排除事故源.各施工队队长队长为本队安全施工第一责任人,对本队所辖施工任务和人员、机具等安全负全面责任,贯彻落实安全技术措施、安全指令和上级有关安全的文件,执行各项规章制度;在安全前提下合理安排生产计划,发现隐患及时消除。安全员本队安全工作负责人。负责检查安全指令、规章制度、安全技术措施的执行情况,制止违章作业,负责安全保护和防止事故发生工作,有权对违章人员进行处罚.三、安全措施1、安全制度措施项目经理部在本项目工程施工中将严格执行国家、行业、地区安全法规、标准及项目法人、监理工程师有关安全的指令,交依此制订自己的安全管理制度.具体内容和要求如下:安全生产责任制度:规

40、定安全管理网络中各部门、管理人员及其他相关人员的职责、权利和义务。安全生产例会制度:项目部每月召开一次安全例会,总结上月安全工作,布置下月安全工作,提出改进措施,并做作记录。派员参加项目法人组织召开的安全例会.安全生产教育制度:所有施工人员在进入操作岗位前须经安全考试合格才能上岗;特殊工程必须经特殊工程安全教育,进行理论与实际考试,合格者发给上岗证,不合格者补考,仍不合格者取消特殊工种资格.安全生产检查制度:检查是否有安全生产制度、是否进行了安全教育,是否有安全技术措施,发现问题填写安全整改通知书,并限期整改。规定项目部每月进行一次,班组每周进行一次。安全生产奖惩制度:建立安全风险机制,实行安

41、全风险抵压金制度,对安全施工无事故的双倍奖励;发生安全事故的,没收抵押金并加倍处罚。2、安全组织措施建立施工项目安全组织系统一项目安全生产委员会,项目经理任项目安全生产委员会主任.建立与项目安全系统相配套的各专业、部门、生产岗位的安全责任系统。规范作业人员安全纪律。现场作业人员遵守安全纪律和操作规程是安全控制的关键,作业人员应遵守以下要求:a、没有安全技术措施,不经安全交底不准作业;b、没有有效的安全措施不准作业;c、发现事故隐患未及时排除不准作业;d、不按规定使用安全保护用品不准作业;e、新工人不经过培训,或培训考试不合格不准上岗作业;f、对机械、设备、工具的性能不熟悉不准使用;g、机械、电

42、器设备安全防护装置不齐全不准作业。加强班组建设和管理,班组实行安全日活动制度,每周每班不少于3小时的安全学习和活动时间。在班前班后对该班的安全作业情况进行检查和总结.加强民工、临时工的安全教育和管理工作,交民工、临时工纳入局管理范围,组织民工、临时工参加技术交底、安全学习和考试,参加安全日活动。成立消防、治安领导小组,加强消防、治安管理工作。每月将工程安全管理情况向项目法人及监理部门汇报,每月递交安全报表一份。建立各种安全管理台帐,保存各种安全文件和资料,收集安全规范、规定.项目部及班组均建立安全台帐。根据国家颁布的安全规范及我局实际情况,编印通俗易懂的适合于本工程使用的安全防护袖珍手册,分发

43、给全体职工。严格执行“布置生产任务的同时布置安全工作,检查生产工作的同时检查安全情况,总结生产的同时总结安全工作”的“三同时”制度。按月评定安全工作的状况,实行重奖重罚制度.严格执行建设部设定的安全事故报告制度,按要求及时报送安全报表和事故调查报告书.3、安全技术措施根据本工程的特点,分析安全薄弱环节,要采取相应的安全技术措施.在主要交通道口及施工工程区设置标准的道路信号、报警信号、危险信号、控制信号、安全信号和指示信号等安全告示牌,确保交通和施工安全。在各施工区、道路及生活区内设置足够的照明系统,在凡可能漏电伤人或易受雷击的电器设备及建筑物均设置接地或避雷装置,并定期派专业人员检查这些装置的

44、效果.为确保安全,在各施工区及生活区内配备足够的消防和灭火设备器材,组织一支兼职的消防队伍,消防设备器材随时检查,保养,使其始终牌良好的待合状态,定期进行防火安全检查,及时消除火灾隐患.施工过程中派专人对岸坡进行安全巡视,特别是对曾经发生过崩岸的路段进行特别监护,一旦发生险情及时报告提出处理措施及时处理.随时关注当地天气预报及水情预报,提前做好防汛工作,遇到大雾及大雨天气暂停施工.6.9环境保护管理体系与措施一、环境保护在本项目工程施工过程中,我公司将严格遵守国家有关环境保护的法令,全面分析施工过程中可能引起的环境保护方面的问题,采取措施控制各种粉尘、废水、废气、固体废弃物以及噪声对环境的污染

45、危害,把保护生态环境作为一项重要工作来抓。二、环境保护目标在施工过程中和工程完工后保持好施工现场及周围的自然环境,使施工对环境的影响降到最低限度,给业主及当地人民留下一良好的水电人形象。1、环境保护的措施(1)加强对施工人员的宣传教育,增强环保意识,脑中始终有“环保”二字。(2)合理设置材料堆放场地,做到码放整齐,标志明确,根据施工需要量适量堆放,定量供应,做到工完、料尽、场地清。(3)天气干燥时,对施工路面洒水湿润,防止扬灰;做好场地周围的排水沟,防止雨天积水,必要时进行场地硬化.(4)合理安排工序作业计划,尽量避免晚上进行砼工程的施工,避免噪音扰民。(5)砼养护时,使砼充分湿润即可,避免水

46、流淌,即使有流淌,也要有,有方向性,以便对水流进行控制。(6)生活垃圾及建筑垃圾定点放置,生活垃圾装于容器中,设专人管理,定时清除,最多堆积两天清除一次。(7)完工后,尽快拆除需拆除的建筑物和设备,使场地恢复原貌。(8)装载多尘物料及堆放细料时,对物料加覆盖或适当加湿,在水泥装卸过程中,保护良好的密封状态,经常清洗运输车辆,及时清理尘渣。(9)为保护水质,防止施工废水和区生活污废水直接流入河中,所有建筑物周围及设施均有排水沟,污、废水通过排水沟汇集进入水处理池,经油水分离器进行油分离,达到污水综合排放的标准一级排放标准,再排入河道中。(10)不能回用的材料严格按指定地点和程序进行弃碴堆置,弃碴场周围设备必要的排水沟待排水系统避免因施工造成的水土流失。(11)在施工中加强对施工人员保护岸边水生物、特别是珍稀物的宣传教育,制定专门施工水生生物保护规定,防

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
