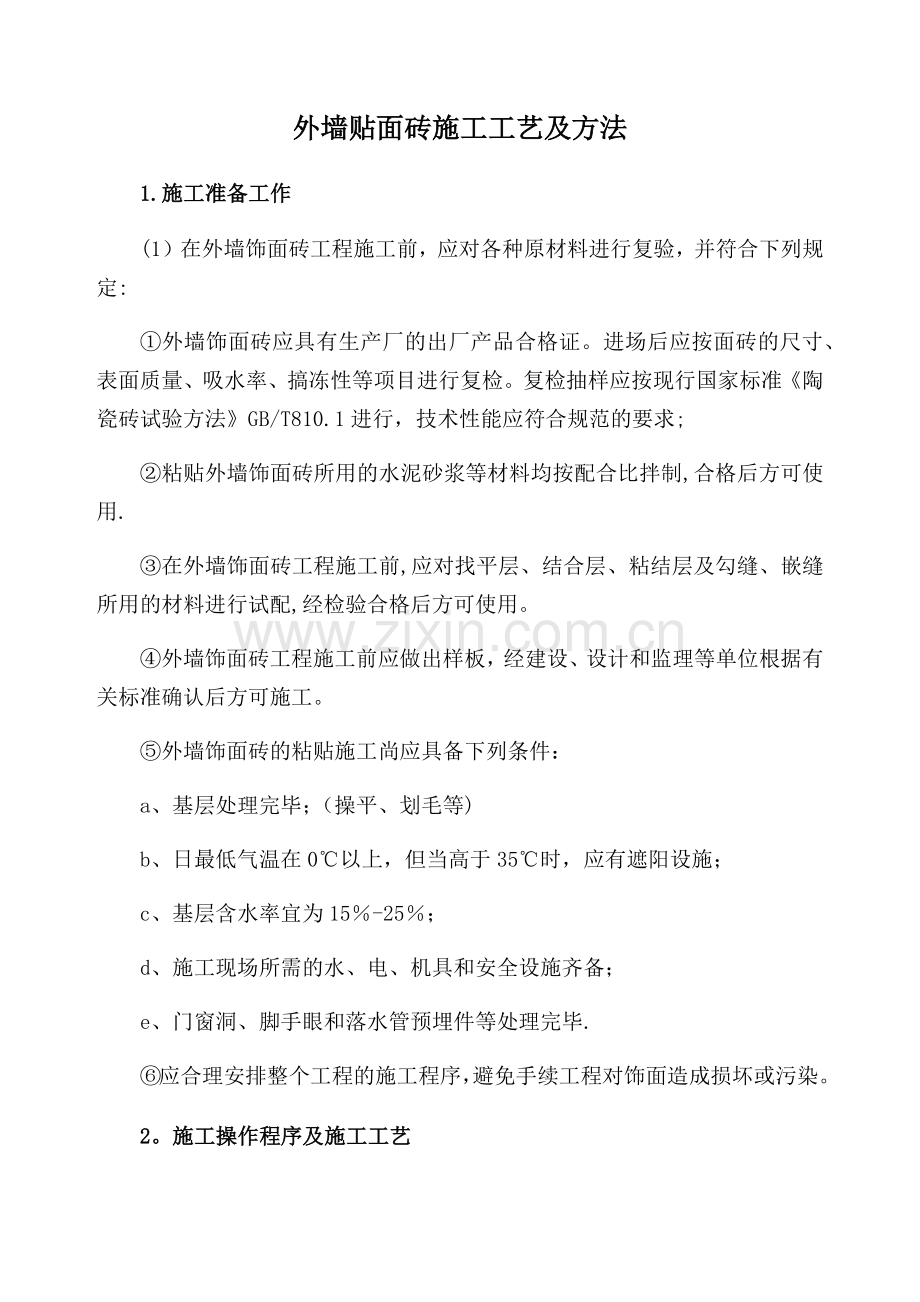

外墙贴面砖施工工艺及方法 1.施工准备工作 (1)在外墙饰面砖工程施工前,应对各种原材料进行复验,并符合下列规定: ①外墙饰面砖应具有生产厂的出厂产品合格证。进场后应按面砖的尺寸、表面质量、吸水率、搞冻性等项目进行复检。复检抽样应按现行国家标准《陶瓷砖试验方法》GB/T810.1进行,技术性能应符合规范的要求; ②粘贴外墙饰面砖所用的水泥砂浆等材料均按配合比拌制,合格后方可使用. ③在外墙饰面砖工程施工前,应对找平层、结合层、粘结层及勾缝、嵌缝所用的材料进行试配,经检验合格后方可使用。 ④外墙饰面砖工程施工前应做出样板,经建设、设计和监理等单位根据有关标准确认后方可施工。 ⑤外墙饰面砖的粘贴施工尚应具备下列条件: a、基层处理完毕;(操平、划毛等) b、日最低气温在0℃以上,但当高于35℃时,应有遮阳设施; c、基层含水率宜为15%-25%; d、施工现场所需的水、电、机具和安全设施齐备; e、门窗洞、脚手眼和落水管预埋件等处理完毕. ⑥应合理安排整个工程的施工程序,避免手续工程对饰面造成损坏或污染。 2。施工操作程序及施工工艺 ⑴面砖粘贴按下列工艺流程施工: 处理基层—→抹找平层-→刷结合层—→排砖、分格、弹线—→粘贴面砖-→勾缝-→清理表面。 ⑵抹找平层应符合下列要求: ①在基层处理完后,进行挂线、贴灰饼、冲筋,其间距不宜超过2m; ②抹找平层前应将基层表面润湿,并按设计要求在基体表面刷水泥浆结合层; ③找平层应分层施工,严禁空鼓,每层厚度不应大于5mm,且应在前一层终凝后再抹后一层;找平层厚度不应大于20mm,若超过此值必须采取加固措施; ④找平层的表面应刮平搓毛,并在终凝后浇水养护; ⑤找平层的表面平整度允许偏差为4mm,立面垂直度允许偏差为5mm. ⑶在找平层上刷结合层。 ⑷排砖、分格、弹线应符合下列要求: ①按设计要求和施工样板进行排砖,并确定接缝宽度、分格,排砖宜使用整砖.对必须使用非整砖的部位,非整砖宽度不宜小于整砖宽度的1/3. ②弹出控制线,作出标记. ⑸粘贴面砖应符合下列要求: ①在粘贴前应对面砖进行挑选,浸水2h以上并清洗干净,待表面晾干后方可粘贴; ②粘贴面砖时基层的含水率宜为15%—25%; ③面砖宜自上而下粘贴,粘结层厚度宜为4—8mm; ④在粘结层初凝前,可调整面砖的位置和接缝宽度,使多附线并敲实;在初凝后或超过允许的时间后,严禁振动或移动面砖. (6)勾缝应符合下列要求: a、勾缝应按设计要求的材料和深度进行。勾缝应连续、平直、光滑、无裂纹、无空鼓; b、勾缝宜按先水平后垂直的顺序进行。 (7)面砖粘贴后应及时将表面清理干净。 (8)饰面砖不得开裂和残缺,接缝要横平竖直。 3。成品保护 ⑴外墙饰面砖粘贴后,对因油漆、防水等后续工程而可能造成污染的部位,应采取临时保护措施。 ⑵对施工中可能发生碰损的入口、通道、阳角等部位,应采取临时保护措施。 ⑶应合理安排水、电、设备安装等工序,及时配合施工,不应在外墙饰面砖粘贴后开凿孔洞。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
