1、桩基础承台砌砖内模施工方案一、 工程概况: 本工程为高强预应力管桩基础,桩承台及承台梁连接,其承台及梁顶面标高每个单体相同.、7#栋承台顶标高3。6m共40个,其中单桩承台17个厚1.0m,3至7桩承台20个厚1。5m,8桩以上承台3个厚1.8m。、8#栋承台顶标高-3.6m共49个,其中单桩承台13个厚1.0m,双桩承台13个厚1。2m,3至7桩承台20个厚1。5m,8桩以上承台3个厚1.8m。、9栋承台顶标高-3.6m,共14个,其中3至7桩承台11个,8桩以上承台3个。、10栋承台顶标高3.6m共15个,其中双桩承台2个厚1。2m,3至7桩承台11个,8桩以上承台3个。、11#12栋承台
2、顶标高-3。6m共101个,其中单桩承台23个,双桩承台32个,3至7桩承台44个.8桩以上承台2个。承台面至0.000段有基础柱或剪力墙接至一层梁,承台面及梁底留设施工缝.二、施工要点: 本工程的承台及承台梁相连,根据设计图纸及规范要求,承台与梁不能留设施工缝,一次浇筑完成。如果用建筑模板安装,接近承台的部份梁底必须模板支撑,使用模板安装对本工程有影响的因素有:、考虑模板拆除及土方回填的时间过早,影响混凝土的质量,待混凝土满足设计规范回填土方,对施工工期有所影响。、本基础工程处于雨季施工阶段,使用模板安装钢筋在绑扎安装时,有雨水冲积基坑造成土方塌落,清洗困难,因此考虑砌砖内模至梁底标高。三、

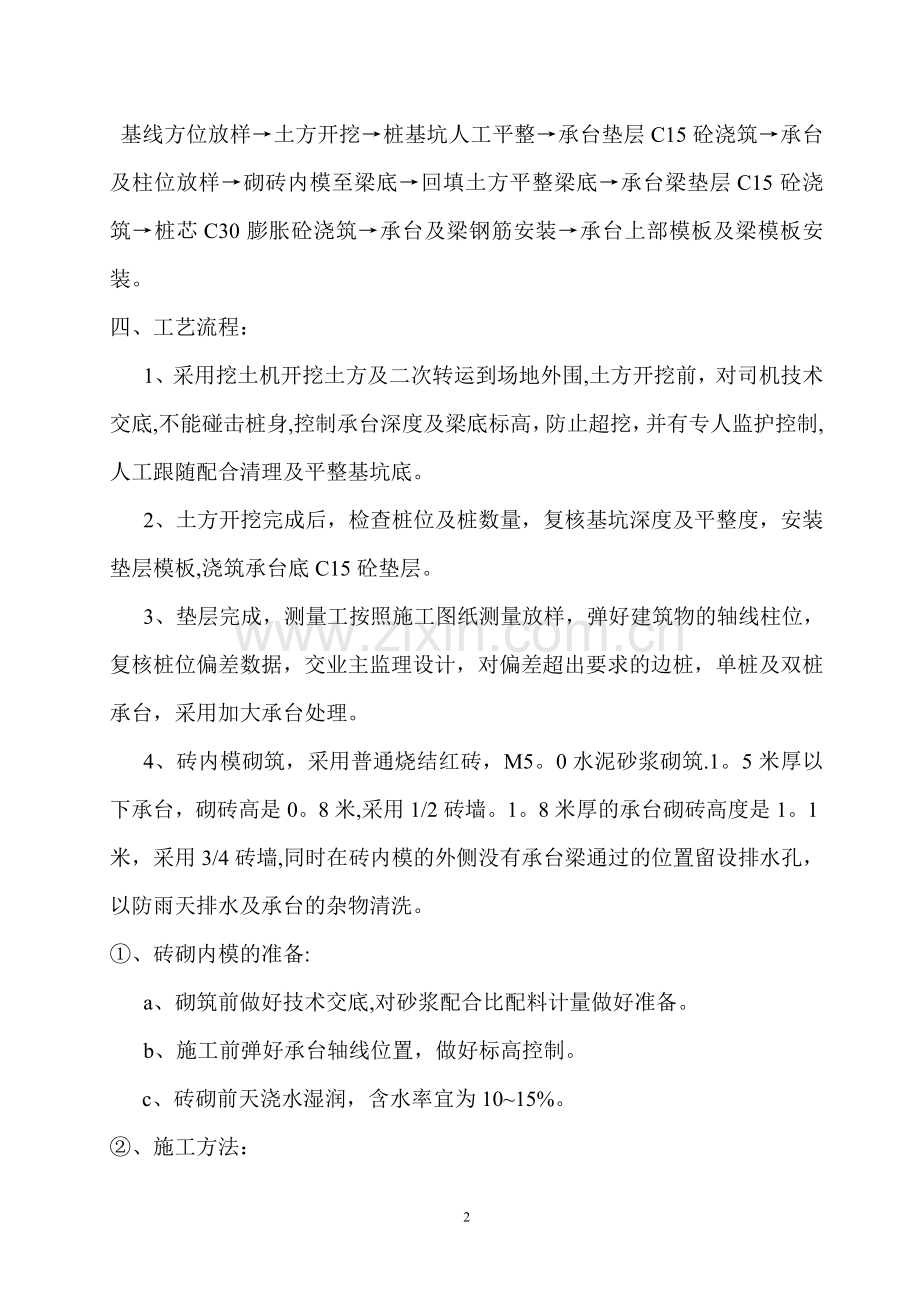

3、 施工步骤: 基线方位放样土方开挖桩基坑人工平整承台垫层C15砼浇筑承台及柱位放样砌砖内模至梁底回填土方平整梁底承台梁垫层C15砼浇筑桩芯C30膨胀砼浇筑承台及梁钢筋安装承台上部模板及梁模板安装。四、工艺流程:1、采用挖土机开挖土方及二次转运到场地外围,土方开挖前,对司机技术交底,不能碰击桩身,控制承台深度及梁底标高,防止超挖,并有专人监护控制,人工跟随配合清理及平整基坑底。2、土方开挖完成后,检查桩位及桩数量,复核基坑深度及平整度,安装垫层模板,浇筑承台底C15砼垫层。3、垫层完成,测量工按照施工图纸测量放样,弹好建筑物的轴线柱位,复核桩位偏差数据,交业主监理设计,对偏差超出要求的边桩,单桩
4、及双桩承台,采用加大承台处理。4、砖内模砌筑,采用普通烧结红砖,M5。0水泥砂浆砌筑.1。5米厚以下承台,砌砖高是0。8米,采用1/2砖墙。1。8米厚的承台砌砖高度是1。1米,采用3/4砖墙,同时在砖内模的外侧没有承台梁通过的位置留设排水孔,以防雨天排水及承台的杂物清洗。、砖砌内模的准备:a、砌筑前做好技术交底,对砂浆配合比配料计量做好准备。b、施工前弹好承台轴线位置,做好标高控制。c、砖砌前天浇水湿润,含水率宜为1015%。、施工方法:a、采用三一砌砖法或铺浆法砌筑。b、砖砌体砌筑应上下锚缝,内外砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于是
5、12mm。、施工要求:a、砖砌体的转角和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎,斜槎长度不应小于高度的2/3.b、砖砌体应上下错缝,内外搭接,砖砌水平灰缝砂浆饱满度不小于85。、注意事项:a、砖块必须做到大堆过夜浇水,湿度适中.b、严禁使用过夜砂浆。砂浆应随抹随用。C、合理使用断砖,宜分散或间隔使用.五、质量要求:、所用水泥、砂、砌块必须经国家认证计量单位检验合格。、砂浆强度必须符合设计及规范要求,砂浆试块留置原则,每一个台班搅拌机至少减少一次,每次至少制作一组试块(每组6块)。、砌体砌筑质量必须符合中华人民共和国砖石工程施工及验收规范.六、施工安全措施:、参加施工人员必须经过安全培训,并考核合格持证上岗,施工人员进场时,须经过施工工长及安全监督员的安全交底.施工人员必须遵守现场纪律和国家法令、法规、规定、的要求,必须服从项目经理部的综合管理.施工人员进入施工现场必须戴符合标准的安全帽,其配带方法要符合要求.施工人员进入施工现场作业禁止打赤脚、穿拖鞋、硬底鞋和打赤膊施工.施工人员不得任意拆除现场一切安全防护设施如机械护壳、安全网、安全围栏,如工作需要,必须经项目负责人同意方可。、施工人员工作前不许饮酒,进入施工现场不准嬉笑打闹。、施工人员应做足本职工作,不得动用不属于本职工作范围内的机电设备。4
