收藏 分销(赏)

混凝土低温施工措施.doc

上传人:w****g 文档编号:3959397 上传时间:2024-07-24 格式:DOC 页数:2 大小:18.54KB
下载 相关 举报
混凝土低温施工措施.doc_第1页
第1页 / 共2页

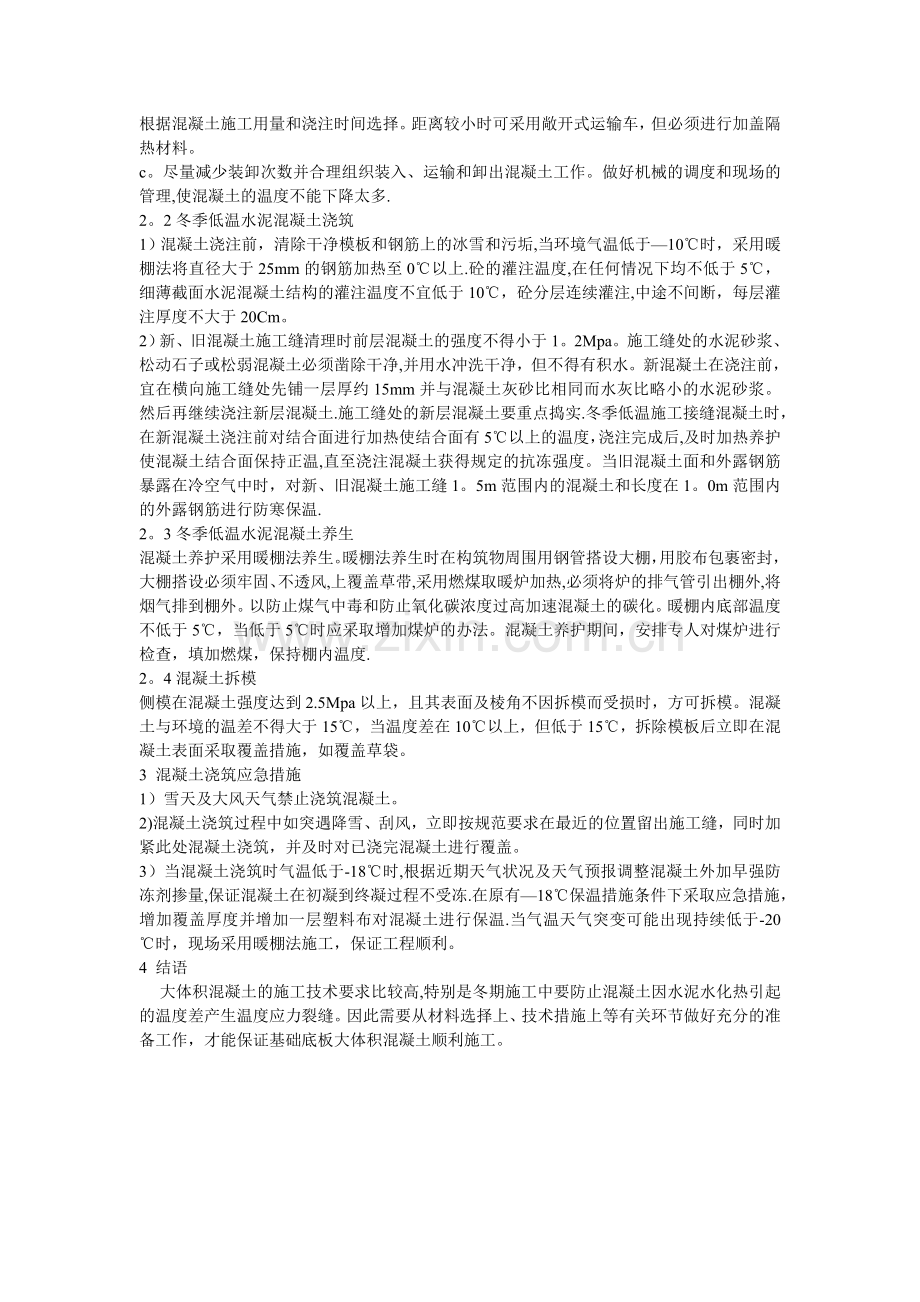

混凝土低温施工措施.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

1、混凝土低温施工措施由于近年国家出台扩大内需,刺激消费的政策,我省的公路工程建设冬季将继续进行,根据历年气象资料冬季最低气温在在10左右,这就表明在冬季进行公路施工时要按低温施工处理,下面就对水泥混凝土冬季低温施工措施简要谈谈. 1 准备工作 试验室必须每天进行室外温度测定,当工地昼夜平均气温低于+5或最低气温低于-3时,砼工程按冬季施工办理.确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械方面做好储备和保养工作。施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂。检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施来制作过冬篷

2、,准备好加温及烤火器件。当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备。2 混凝土工程冬季低温施工2。1水泥混凝土冬季低温施工准备及要点1)为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不低于P42。5级的早强硅酸盐水泥,而且水泥用量不低于300kg/m3。对于细骨料我们要采用级配良好的硬质、洁净的中砂,不得含有冰块、雪团,含泥量不大于3%,粗骨料强度要高,要有抗冻融的特性,含泥量不大于1。冬季低温条件下灌注的砼,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不能低

3、于设计标号的30,C15及以下的混凝土其抗压强度未达到5Mpa前,不能受冻。在冻融条件下使用的砼,开始受冻时的强度不低于设计标号的70。当混凝土掺用防冻剂(外加剂)时,其试配强度较设计强度提高一个等级。在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。2)搅拌机等拌合设备要进行防寒处理,最好将拌和机放置在温度不低于10暖棚内.在拌制砼前以及停止拌制后用热水洗刷搅拌机滚筒。拌制混凝土时,确保砂石骨料的温度保持在0以上,拌合用水温度不低于5。必要时,先将拌合用水加热.特殊情况下当加热水不能满足拌合温度时,可再将骨料均匀加热。水及骨料按热工计算和实际试拌,确定满足混凝土浇注需要的加热温度。水的

4、加热温度不宜高于80。当骨料不加热时,水可加热至80以上,此时要先投入骨料和已加热的水进行搅拌均匀,再加水泥,以免水泥与热水直接接触。当加热水不能满足要求时,可将骨料均匀加热,其加热温度不应高于60.片石混凝土掺用的片石可预热。水泥不得直接加热,可以在使用前转运入暖棚内预热。3)砼的运输过程快装快卸,不得中途转运或受阻,运送中覆盖保温防寒。当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料的加热温度。混凝土拌合时间较常温施工延长50%左右,对于掺有外加剂的混凝土拌制时间应取常温拌制时间的1.5倍。砼卸出拌合机时的最高允许温度为40,低温早强砼的拌合温度不高于30。4)骨料不得带

5、有冰雪和冻块以及易冻裂的物质,严格控制混凝土的配合比和坍落度,由骨料带入的水分以及外加剂溶液中的水分均应从拌合水中扣除。拌制掺外加剂的混凝土时,当外加剂为粉剂时,可按要求掺量直接撒在水泥上面和水泥同时投入.当外加剂为液体,使用前按要求配置成规定溶液,然后根据使用要求,用规定浓度溶液再配置成施工溶液。各溶液分别放置于有明显标志的容器内,不得混淆。冬季施工运输混凝土拌和物时,尽量减少混凝土拌和物热量损失措施,我们在此可以采取以下措施:a.正确选择拌和机摆放位置,尽量缩短运输距离,选择最佳运输路线,缩短运输时间。b。正确选择运输容器的形式、大小和保温材料。对长距离的运输,采用混凝土输送车,容量根据混

6、凝土施工用量和浇注时间选择。距离较小时可采用敞开式运输车,但必须进行加盖隔热材料。c。尽量减少装卸次数并合理组织装入、运输和卸出混凝土工作。做好机械的调度和现场的管理,使混凝土的温度不能下降太多.2。2冬季低温水泥混凝土浇筑1)混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于10时,采用暖棚法将直径大于25mm的钢筋加热至0以上.砼的灌注温度,在任何情况下均不低于5,细薄截面水泥混凝土结构的灌注温度不宜低于10,砼分层连续灌注,中途不间断,每层灌注厚度不大于20Cm。2)新、旧混凝土施工缝清理时前层混凝土的强度不得小于1。2Mpa。施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除

7、干净,并用水冲洗干净,但不得有积水。新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。然后再继续浇注新层混凝土.施工缝处的新层混凝土要重点捣实.冬季低温施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至浇注混凝土获得规定的抗冻强度。当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1。5m范围内的混凝土和长度在1。0m范围内的外露钢筋进行防寒保温.2。3冬季低温水泥混凝土养生混凝土养护采用暖棚法养生。暖棚法养生时在构筑物周围用钢管搭设大棚,用胶布包裹密封,大棚搭

8、设必须牢固、不透风,上覆盖草带,采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外。以防止煤气中毒和防止氧化碳浓度过高加速混凝土的碳化。暖棚内底部温度不低于5,当低于5时应采取增加煤炉的办法。混凝土养护期间,安排专人对煤炉进行检查,填加燃煤,保持棚内温度.2。4混凝土拆模侧模在混凝土强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模。混凝土与环境的温差不得大于15,当温度差在10以上,但低于15,拆除模板后立即在混凝土表面采取覆盖措施,如覆盖草袋。3 混凝土浇筑应急措施1)雪天及大风天气禁止浇筑混凝土。2)混凝土浇筑过程中如突遇降雪、刮风,立即按规范要求在最近的位置留出施工缝,同时加紧此处混凝土浇筑,并及时对已浇完混凝土进行覆盖。3)当混凝土浇筑时气温低于-18时,根据近期天气状况及天气预报调整混凝土外加早强防冻剂掺量,保证混凝土在初凝到终凝过程不受冻.在原有18保温措施条件下采取应急措施,增加覆盖厚度并增加一层塑料布对混凝土进行保温.当气温天气突变可能出现持续低于-20时,现场采用暖棚法施工,保证工程顺利。4 结语 大体积混凝土的施工技术要求比较高,特别是冬期施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
