收藏 分销(赏)

壁布裱糊施工方案.doc

上传人:丰**** 文档编号:3953357 上传时间:2024-07-24 格式:DOC 页数:15 大小:104.04KB
下载 相关 举报

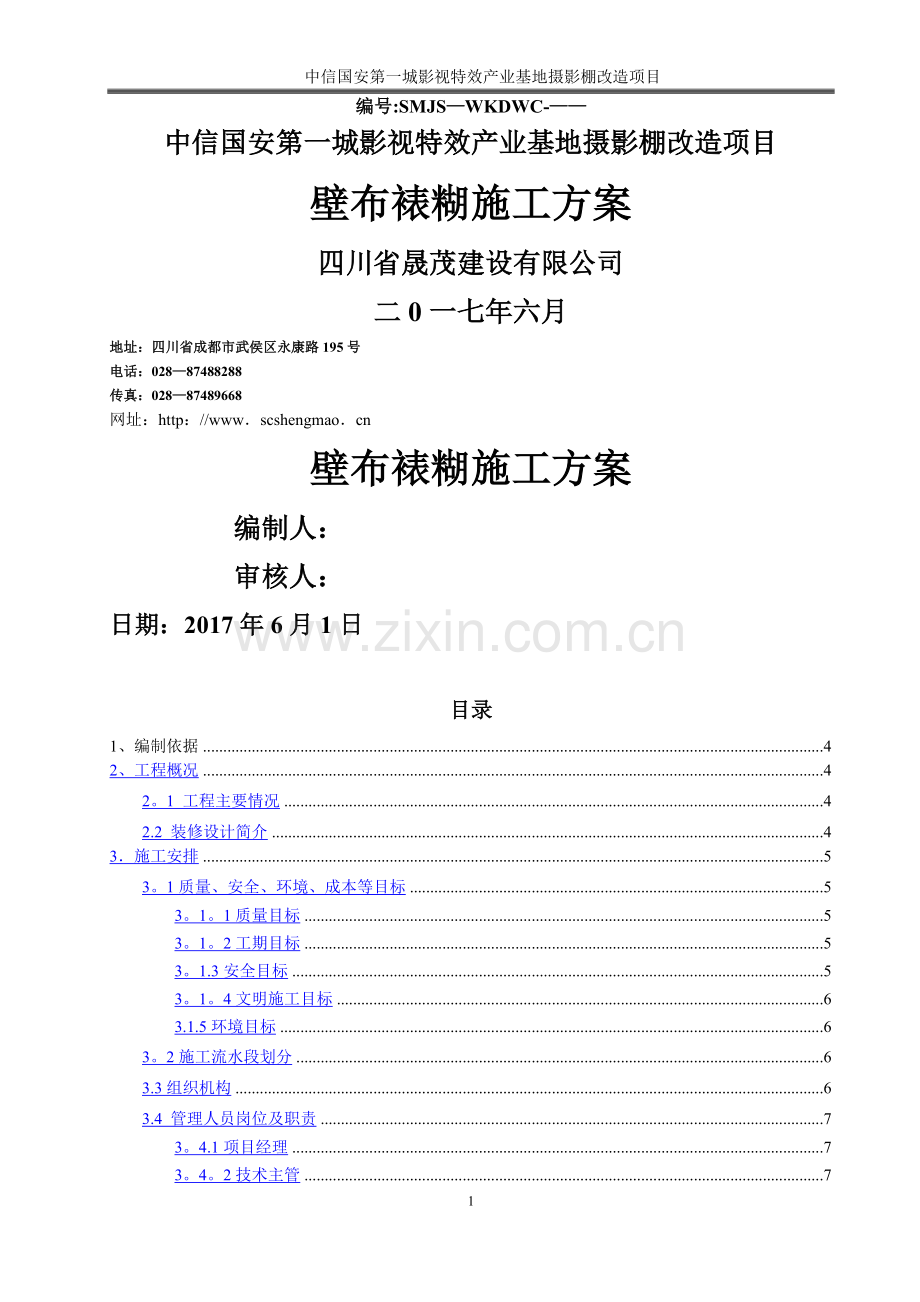

壁布裱糊施工方案.doc_第1页
第1页 / 共15页
壁布裱糊施工方案.doc_第2页
第2页 / 共15页
壁布裱糊施工方案.doc_第3页
第3页 / 共15页
壁布裱糊施工方案.doc_第4页
第4页 / 共15页
壁布裱糊施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、 中信国安第一城影视特效产业基地摄影棚改造项目编号:SMJSWKDWC-中信国安第一城影视特效产业基地摄影棚改造项目壁布裱糊施工方案四川省晟茂建设有限公司二0一七年六月地址:四川省成都市武侯区永康路195号电话:02887488288传真:02887489668网址:http:/wwwscshengmaocn壁布裱糊施工方案编制人:审核人:日期:2017年6月1日目录1、编制依据42、工程概况42。1 工程主要情况42.2 装修设计简介43施工安排53。1质量、安全、环境、成本等目标53。1。1质量目标53。1。2工期目标53。1.3安全目标53。1。4文明施工目标63.1.5环境目标63。2

2、施工流水段划分63.3组织机构63.4 管理人员岗位及职责73。4.1项目经理73。4。2技术主管73.4。3质检员73。4。4施工员73。4。5材料员83.4.6安全员84、施工进度计划85、施工准备与资源配置计划85。1、施工准备85.1。1技术准备85.1.2机具准备95。1.3作业条件95。2、资源配置95。2.1、劳动力配置计划95.2。2、物资配置计划106、施工方法与工艺要求107、主要施工管理措施157.1、质量保证措施157。2、安全管理措施157。3、安全文明施工16151、编制依据1.1、根据中信国安第一城影视特效产业基地摄影棚改造项目声装施工图,声装001声装-079。

3、1.2、国家现行标准、规范、规章:建筑装饰装修工程施工质量验收规范 (GB502102013) 施工现场临时用电安全技术标准 (JGJ462012)建筑施工现场供电用电安全规范 (GB501942014)建筑施工安全检查评分标准 (JGJ592011)建筑工程施工质量验收统一标准(GB503002013)1。3、结合现场实际情况,编制的施工组织设计2、工程概况2。1工程主要情况工程名称:中信国安第一城影视特效产业基地摄影棚改造项目工程性质:改建工程地理位置:廊坊市香河县安平经济技术开发区中信国安第一城相关单位情况:序号项 目内 容1建设单位北京信达置业有限公司2设计单位中广电广播电影电视设计研

4、究所3监理单位建研凯勃建设工程咨询有限公司4施工单位四川省晟茂建设有限公司8质量标准合格2.2 装修设计简介室内装修主要做法2。2。1楼地面:自流平环氧胶泥面层楼面、水泥楼面、微晶石玻化砖楼面、水泥砂浆地面、阻燃地毯地面、防静电玻化砖表面活动地面。2。2。2墙面:3000m摄影棚及465m动效棚墙面采用高级木丝棉隔声板;400m电影录音兼混录室、342m终混录棚墙面,采用轻钢龙骨骨架声障板墙面,表面A 级防火织物;180m调色审看室、36m对白棚、48m对白棚、61m动效棚、85m预混录棚,6个房间墙面采用轻钢龙骨,墙面为铝合金穿孔板.普通服务用房墙面采用抹灰刷高级艺术色水性耐擦洗无光涂料水泥

5、砂浆墙面;一、二层卫生间所有墙面采用抛光砖墙面,一层化妆间部分墙面采用抛光砖墙面,部分墙面采用抹灰刷高级艺术色水性耐擦洗无光涂料水泥砂浆;185、184、140、104走廊,139电影长廊、共享门厅及103小门厅墙面,部分采用铝合金穿孔板,部分采用A级防火透光织物;2。2。3顶棚:腻子顶棚、金特板刷白色无极涂料吊顶、硅酸钙板吊顶、铝合金穿孔板顶棚、铝合金格栅吊顶、吸声降噪顶棚.185、184、140、104走廊,139电影长廊、共享门厅及103小门厅顶棚部分采用铝合金穿孔板,部分采用A级防火透光织物;2.2.4踢脚:一、二导风机房、空调机房图纸设计为水泥踢脚;一层服务用房图纸设计为地砖踢脚;一

6、层精装区走廊,共享门厅、小门厅、二层走廊图纸设计为拉丝不锈钢踢脚。2.2.5门窗:3000m2摄影棚及各棚室部分为防火门,部分为隔声门,服务房间为木夹板门。3施工安排3。1质量、安全、环境、成本等目标3。1.1质量目标工程质量验收标准按国家的有关验收规范,对超出国家规范的内容,由业行、设计单位、监理单位、质监部门、承包人共同确定验收标准。若在施工过程中出台的新的国家标准和地方标准,尚应满足新的标准。3。1.2工期目标按业主对工期的要求,我公司保证在工程具备施工条件时立即开工,且我公司承诺在施工工期50个日历天内完成工程,并竣工验收.3。1.3安全目标安全检查达标,确保重大安全事故为零。确保火灾

7、和人员中毒事故,轻伤事故频率控制在 1。5.3。1。4文明施工目标3.1。4.1文明施工,须做到临时设施设备齐全,布置合理,场地干净。3.1。4.2现专场材料堆放整齐,标识清楚。3.1.4。3作业现场工完料清,作业后不遗弃垃圾废料在现场.3。1.4。4员工言语文明,无打架斗殴现象.3。1.4。5遵照总包方对文明施工的总体要求。3。1.4。6按“安全文明工地“要求进行管理,创河北省安全文明工地 3.1.5环境目标对工地大气污染、水污染及噪声污染均达标,减少周边居民的工作和正常生活,减少对环境的污染。合理布置施工现场,对施工现场实施花园式管理。3。2施工流水段划分根据现场施工条件,总共划分为4个施

8、工段。第一施工段:185走廊壁布裱糊;第二施工段:184、140走廊壁布裱糊;第三施工段:共享门厅壁布裱糊;第四施工段:139电影长廊、104走廊及103小门厅壁布裱糊.3.3组织机构组织机构图如下:组长:张 雪副组长:高双合副组长:常军辉组员:齐之建组员:王卫东组员:党红卫组员:张震各施工班组3.4管理人员岗位及职责3。4。1项目经理3。4.1。1全面负责工程的施工任务,对下达的各项经济技术指标全面负责,为项目的安全、文明生产第一责任人。3。4。1.2认真执行公司有关生产的各项决定和规章制度。3。4.1。3负责贯彻执行技术、质量、安全操作规程。3。4。1。4负责安排并检查好各施工员的工作,协

9、调内部矛盾,亲临现场指挥。3。4。1。5及时提供月度生产、材料和劳动等技术供应计划,搞好工程内外的配合工作。3.4。1。6制定和实施本工地施工安全技术措施,做到文明施工。3.4.1。7编制工程施工方案,每月计划进度表及完成情况.3。4.1.8负责按公司要求向甲方收取工程进度款,负责与甲方的协调工作。3.4.2技术主管3.4.2。1执行上级下达的设计任务。3。4。2。2选择工程投标的最佳方案及施工工艺方案。3。4。2.3负责工程设计和技术开发过程的质量控制.3.4。2。4负责工程现场技术问题协调及处理解决。3.4。3质检员3。4.3.1负责对施工工序抽样检验,对需做试验的构件、组件抽取样品进行组

10、织试验。3。4。3.2联系国家认可的试验机构对幕墙进行试验。3。4.3。3负责对试验报告的存档工作。3。4。4施工员3。4.4。1在项目经理的指导下,负责工程项目的技术和施工工作。组织班组进行生产,合理使用劳动力,按照各项计划完成任务。3。4。4。2学习熟悉施工图纸,监督施工人员严格按图施工,保证施工质量。3.4。4.3贯彻各项生产、技术质量、安全管理制度,文明生产。3。5。4。4做好施工日记的记录及协助累积各种技术资料的原始记录等.3.4。4.5做好施工准备工作,排除生产操作中的障碍,为班组创造施工条件。3.4。4。6组织工人学习安全操作规程,教育工人不违章作业。3。4.5材料员3。4。5。

11、1负责对入库前的报检及数量验收和入库登记工作.3。4。5。2做好材料的保管工作,防止材料被盗.3。4.5。3掌握材料进场及发放情况,做好材料领用登记.3.4.5.4根据工程进度及库存,预测紧缺件,并及时上报.3.4。6安全员3。4。6.1每周一次安全检查,及时消除违章作业,发现安全隐患及时整改,消除隐患.3。4.6。2对工地职工进行安全技术教育。3。4.6.3对施工现场搭设的棚架和安装的电气、机械设备等安全装置进行检查,合格后方可施工使用。4、施工进度计划根据总工期计划,各部位施工工期安排如下:共享门厅壁布裱糊:2017年5月25日2017年6月20日185走廊壁布裱糊:2017年5月20日2

12、017年6月10日184、140走廊壁布裱糊:2017年5月25日2017年6月15日139电影长廊、104走廊及103小门厅壁布裱糊:2017年6月5日2017年6月20日5、施工准备与资源配置计划5.1、施工准备5。1.1技术准备5。1.1。1组织对施工验收规范及相关标准的学习,对装修施工图纸的进一步深入,细化铝板墙、柱面排版的详细尺寸,并结合水、电相关专业图纸,使每位管理人员都能清楚铝板墙、柱面的工艺做法。5.1。1。2施工前由总工程师组织技术人员、施工工长、质检员及劳务队班组长进行施工方案交底,使每位管理人员都能掌握铝板墙、柱面施工的重点、难点,在施工中能正确操作.5。1。1。3根据图

13、纸、方案及结合工程结构的实际情况制定详细的有针对性和可操作性的技术交底,做好技术交底工作,对于节点大样及特殊作法,绘制出详细的大样图。5。1。1。4施工前对现场结构进行实测,根据实测的数据再来修改现有的设计排版图纸,然后根据修改后的设计图纸来加工铝板板块.5.1。1。5墙顶壁布裱糊施工技术由高双合负责;安全生产由安全部田占吉负责,施工生产由李宗恩负责,质量验收由质量部党红卫负责。5。1。2、机具准备5。1。2。1活动裁切刀:刀片可伸缩,多节复用。5。1。2。2刮板(薄钢片刮板或胶刮板):用于刮抹赶压、埋平纸面。5。1.2。3钢板抹子:用于满刮腻子。5。1.2.4合金铝直尺:长80100cm,宽

14、4cm,厚1cm,两边有刻度尺用于压界裁切壁纸.5。1。2。5压缝轧辊:用于辊压严密接缝。5。1.2。6裁纸案台:长2m,宽1m,高0.7m。5.1。2.7其他工具:钢卷尺、普通剪刀、弹线粉袋、平水尺、软布、毛巾、海棉块、涂刷和裱糊用毛刷、毛扫、盛胶容器、(注:107胶不能使用铁制容器,以免胶质变黄,影响质量)。5.1.3作业条件5。1。3。1新建筑物的混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆。5。1。3。2旧墙面在裱糊前应清楚疏松的旧装修层,并刷涂界面剂。5。1。3。3水泥砂浆找平层已抹完,经干燥后含水率不大于8,木材基层含水率不大于12%.5.1.3.4水电及设备、顶墙上预留预埋件

15、已完.门窗油漆已完成。5。1.3。5房间地面工程已完,经检查符合设计要求.5。1.3.6房间的木护墙和细木装修底板已完,经检查符合设计要求。5。1.3.7大面积装修前,应做样板房间,经监理单位鉴定合格后,可组织施工。5.2、资源配置5.2。1、劳动力配置计划 工种 时间测量工电工安装工管理人员合计2017.6。122205295。2。2、物资配置计划5。1.2。1材料准备a、材料申请计划的编制项目部进入现场后,按设计图纸要求及施工进度计划要求编制阶段性材料申请计划b、材料申请计划的审批计划编制好后,经项目技术负责人、项目经理审批后,材料采购员编制材料的采购计划。计划的编制要求每种材料的到场日期

16、比进度计划的开始日期要早至少三天。c、材料的采购与管理材料员按公司有关程序文件(ISO9000质量控制程序、14000环保控制程序)要求采购、管理材料。5。1。2。2材料要求a、石膏、大白、滑石粉、聚醋酸乙烯乳胶、羟甲基纤维素、107胶或各种型号的壁纸、胶粘剂等。b、壁布:按照设计要求和业主确定的材料样品备用齐全,并且按照壁布的存放要求分类进行保管。在抗菌壁布进场前对使用的抗菌壁布进行检查各项指标达到设计要求,并具有环保检测报告。c、粘结剂:一般采用与壁布(透声织物)材料相配套的专用粘结剂.要求使用的粘结材料具有合格证和粘结力检验报告.6、施工方法与工艺要求6。1、工艺流程基层处理刷封闭底漆放

17、线计算用料、裁纸刷胶裱糊6.2、施工工艺6.2.1、基层处理根据基层不同材质,采用不同的处理方法.6。2.1。1混凝土及抹灰基层处理裱糊壁布的基层是混凝土面、抹灰面(如水泥砂浆、水泥混合砂浆;石灰砂浆等),要满刮腻子一遍打磨砂纸。但有的混凝土面、抹灰面有气孔、麻点、凸凹不平时,为保证质量应增加满刮腻子和磨砂纸的遍数。刮腻子时,将混凝土或抹灰面清扫干净,使用胶皮刮板满刮一遍。刮时要有规律,要一板排一板,两板之间顺一板.即要刮严,又不得有明显接槎和凸痕.做到凸处薄刮,凹处厚刮,大面积找平。待腻子干涸后,打磨砂纸并扫净。需要增加满刮腻子遍数的基层表面,应先将面层裂缝及凹面部分刮平,然后打磨砂纸、扫净

18、,再满刮一遍后打磨砂纸,处理好的底层应该平整光滑,阴阳角线流畅、顺直,无裂痕、崩角,无砂眼麻点。6。2。1。2石膏板基层处理纸面石膏板比较平整,批抹腻子主要是在对缝处和螺钉孔位处。对缝批抹腻子后,还需用棉纸带贴缝,以防止对缝处的开裂。在纸面石膏板上,应用腻子满刮一遍,找平大面,在第二遍腻子进行修整。6.2。1。3刷防潮底漆和底胶,一般对要裱糊塑料壁布、壁布、纸基塑料壁布、金属壁布的墙面,涂刷防潮底漆.防潮底漆用酚醛清漆与汽油或松节油来调配,其配合比为清漆:汽油(或松节油)=1:3。该底漆可涂刷,也可喷刷,漆液不宜厚,切要均匀一致。涂刷底漆是为了增加粘结力,防止处理好的基层受潮弄污。底胶一般用1

19、08胶配少许甲醛纤维素加水调成,其配比为108胶:水:甲醛纤维素=10:10:0。2。底胶可涂刷,也可喷刷。在涂刷防潮底漆和底胶时,室内应无灰尘,且防止灰尘杂物混入该底漆或底胶中。底胶一般是一遍成活,但不能漏刷、漏喷。6。2。1。4基层处理中的底灰腻子有乳胶腻子和油性腻子之分;其配合比(重量比)如下:乳胶腻子:白乳胶(聚醋酸乙烯乳液):滑石粉:甲醛纤维素(2溶液)=1:10:2.5白乳胶:石膏粉:甲醛纤维素(2溶液)=1:6:0。6油性腻子:石膏粉:熟桐油:清漆(酚醛)=10:1:2复粉:熟桐油:松节油=10:2:16。2.2、吊直、套方、找规矩、弹线6。2。2.1顶棚:首先应将顶棚的对称中心

20、线通过吊直、套方、找规矩的办法弹出中心线,以便从中间向两边对称控制.墙顶交接处的处理原则是:凡有挂镜线的按挂镜线弹线,没有挂镜线的按设计要求弹线。6。2。2。2墙面:首先应将房间四角的阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁布的尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张),有挂镜线的按挂镜线弹线,没挂镜线的按设计要求弹线控制。6。2。2。3具体操作方法如下:按壁布的标准宽度找规矩,每个墙面的第一条纸都要弹线找垂直,第一条线距离墙阴角约15cm处,作为裱糊的准线。在第一条壁布位置的墙顶敲进一墙钉,将有粉垂线系上,铅坠下吊到踢脚上缘处,锤线静止不动后,一手紧握锤头

21、,按锤线的位置用铅笔在墙面画一短线,再松开铅锤头查看垂线是否与铅笔短线重合。如果重合,就用一只手将垂线按在铅笔短线上,另一只手把垂线往外拉,放手后使其弹回,便可得到墙面的基准垂线。弹出的基准垂线越细越好。每个墙面的第一条垂线,应该定在距墙角距离约15cm处。墙面上有门窗的应增加门窗两边的垂直线.6。2.3、计算用料、裁壁布(纸)按基层实际尺寸进行测量计算所需用量,并在每边增加23cm作为裁纸量。裁剪在工作台上进行。对图案的材料,无论顶棚还是墙面均应从粘贴的第一张开始对花,墙面从上部开始。边裁边遍顺序号,以便按顺序粘贴。对于对花墙面,为减少浪费,应事先计算如一间房需5卷纸,则用5卷纸同时展开裁剪

22、,可大大减少壁布的浪费.6。2。4、刷胶由于现在的壁布质量较好,所以不必进行润水,在进行施工前将2-3块壁布进行刷胶,使壁布起到湿润、软化的作用,塑料纸基背面和墙面都应涂刷胶粘剂,刷胶应厚薄均匀,从刷胶到最后上墙的时间一般控制在57分钟。刷胶时,基层表面刷胶的宽度要比壁布宽约3cm。刷胶要全面、均匀、不裹边、不起堆,以防溢出,弄脏壁布。但也不能刷的过少,甚至刷不到位,以免壁布粘结不牢.一般抹灰墙面用胶量位0。15Kg/m2左右,纸面位0.12Kg/m2左右。壁布背面刷胶后,应是胶面与胶面反复对叠,以避免胶干的太快,也便于上墙,并使裱糊的墙整洁平整。6.2.5、墙面裱贴6。2。5.1裱贴壁布(纸

23、)时,首先要垂直,后对花纹拼缝,再用刮板用力抹压平整.原则是先垂直面后水平面,先细部后大面。贴垂直面时先上后下,贴水平面时先高后低。裱贴时剪刀和长刷可放在围裙袋中或手边。6。2。5.2先将上过胶的壁布下半截向上折一半,握住顶端的两角,在四角梯或凳上站稳后。展开上半截,凑近墙壁,使边缘靠着垂线成一直线,轻轻压平,由中间向外用刷子将上半截敷平,在壁布顶端作出记号,然后用剪刀修齐踢脚板与墙壁间的角落。用海棉擦掉粘在踢脚板上的胶糊。6。2。5。3壁布贴平后,35h内,在其微干状态时,用小滚轮(中间微起拱)均匀用力滚压接缝处,这样做比传统的有机玻璃片抹刮能有效的减少对壁布的损坏.6。2。5.4裱贴壁布时

24、,注意在阳角处不能拼缝,阴角边壁布搭缝时,应先裱糊压在里面的转角壁布,再粘贴非转角的正常壁布.搭接面应根据阴角垂直度而定,搭接宽度一般小于23cm。并且要保持垂直毛边。6.2。5。5裱糊前,应尽可能卸下墙上电灯等开关,首先要切断电源,用火柴棒或细木棒插入螺丝孔内,以便在裱糊时识别,以及在裱糊后切割留位.不易拆下的配件,不能在壁布上剪口再裱上去。6.2.5。6操作时,将壁布轻轻糊于电灯开关上面,并找到中心点,从中心开始切割十字,一直切到墙体边.然后用手按出开关体的轮廓位置,慢慢拉起多余的壁布,剪去不需的部分,再用橡胶刮子刮平,并擦去刮出的胶液.6.2。5。7除了常规的直式裱贴外,还有斜式裱贴,若

25、设计要求斜式裱贴,则在裱贴前的找规矩中增加找斜贴基准线这一工序。具体方法是:先在一面墙两上墙角间的中心墙顶处表明,由这点往下在墙上弹一条垂直的粉笔灰线.从这条线的底部,沿着墙底,测出与墙高相等的距离。由这点再和墙顶中心线连接,弹出另一条粉笔灰线。这条线就是一条确实的斜线.斜式裱贴壁布比较浪费材料。在估计数量时,应预先考虑这一点。6。2.5.8当墙面的墙布(纸)完成40m2左右或自裱贴施工开始4060min后,需安排一人用滚轮,从第一张墙纸开始滚压或抹平,直至将已完成的墙纸面滚压一遍.工序的原理和作用是,因墙纸胶液的特性为开始润滑性好,易于墙纸的对缝裱贴,当胶液内水分被墙体或墙纸逐步吸收后但还没

26、干时,胶性逐渐增大,时间均为40-60min,这时的胶液粘性最大,对墙面进行滚压,可使墙纸与基面更好贴合,使对缝处更加密合.6.3、质量标准6。3.1壁纸、墙布的种类、规格、图案、颜色和燃烧性能等级必须符合设计要求及国家现行的有关规定。6。3。2裱糊工程基层处理质量应符合要求。6.3。3裱糊后各幅拼接应横平竖直,拼接处花纹、图案应吻合,不离缝,不搭接,不显拼缝。6.3。4壁纸、墙布应粘贴牢固,不得有楼贴、补贴、脱层、空鼓和翘边。6.3。5裱糊后的壁纸、墙布表面应平整,色泽应一致,不得有波纹起伏、气泡、裂缝、皱折及污斑,斜视时应无胶痕。6。3。6壁纸、墙布与各种装饰线、设备线盒应交接严密。6.3

27、。7壁纸、墙布边缘应平直整齐,不得有纸毛、飞刺。6.3。8壁纸、墙布阴角处搭接应顺光,阳角处应无接缝.6。3。9质量标准壁纸裱糊工程(主控项目)见下表相关内容项次主控项目检验方法1壁纸的种类、规格、图案、颜色和燃烧性能必须符合设计要求及国家现行标准的有关规定观察、检查产品合格证和性能检测报告2裱糊工程基层处理质量应符合验收要求观察、手模检验施工记录3裱糊后各幅拼接应横平竖直,拼接处花纹、图案应均合、不离缝、不搭接、不显拼接.观察,拼接检查距离墙面1.5M处正视4壁纸应粘接牢固,不得有漏贴、补贴、脱层、空鼓和翘边观察、手模检查壁纸裱糊工程(一般项目)见下表相关内容项次主控项目检验方法1裱糊后的壁

28、纸表面应平整、色泽应一致,不得有波纹、起伏、气泡、裂缝、褶皱及斑污,斜视时应无胶痕观察、手模检查2复合压花壁纸的压痕及发泡壁纸的发泡层应无损坏观察3壁纸与各种装饰线、设备线盒应交接严密观察4壁纸边缘应平直整齐,不得有纸毛、飞刺观察5壁纸阴角处搭接应顺光,阳角出无搭接观察6.4、成品保护6.4.1墙布、锦缎装修饰面已裱糊完的房间应及时清理干净,不准做临时料房或休息室,避免污染和损坏,应设专人负责管理,如及时锁门,定期通风换气、排气等。6.4。2在整个墙面装饰工程裱糊施工过程中,严禁非操作人员随意触摸成品.6.4。3暖通、电气、上、下水管工程裱糊施工过程中,操作者应注意保护墙面,严禁污染和损坏成品

29、。6。4.4严禁在已裱糊完墙布、锦缎的房间内剔眼打洞。若纯属设计变更所至,也应采取可靠有效措施,施工时要仔细,小心保护,施工后要及时认真修补,以保证成品完整。6。4.5二次补油漆、涂浆活及地面磨石,花岗岩清理及时,要注意保护好成品,防止污染、碰撞与损坏墙面.6.4.6墙面裱糊时,各道工序必须严格按照规程施工,操作时要做到干净利落,边缝要切割整齐到位,胶痕迹要擦干净。7、主要施工管理措施7.1、质量保证措施7。1。1首先成立以项目经理为领导,技术负责人、施工对组成的质量保证体系,明确职责,责任到人,严格控制施工质量。7。1.2认真阅读分析相关的资料,发现问题要及时解决,并有正确的核定书,对施工中

30、发现的由于设计和制造原因造成的变更,应立即停工并通知项目部有关部门待签证后方可施工。7。1。3进行详细的质量交底,认真切合实际编制科学细致的施工工艺过程,把质量标准和设计意图贯彻到每一人。7.1.4大面积施工前,样板先行;样板经四方确认后,方可大面积施工。7。2、安全管理措施7。2.1操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时修整。7.2.2禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上人不得集中在一起,工具要搁置稳定,以防止坠落伤人7。2。3在两层脚手架上操作时,应尽量避免再同一垂直线上工作,必须同时作业时,下层操作人员必须戴安全帽。

31、7。2。4夜间临时用的移动照明灯,必须用安全电压。机械操作人员须培训持证上岗,现场一起机械设备,非机械操作人员一律禁止操作.7.2。5禁止搭设飞跳板,严禁从高处往下乱投东西。脚手架严禁搭设在门窗、暖气片、水暖等管道上。7。3、安全文明施工7.3。1、安全注意事项7。3.1.1进入施工现场戴好安全帽,遵守现场各种规章制度。7。3。1.2施工机具使用前应做好检查,严禁机具带“病”运转。确保机具在正常状态下使用,充分发挥机械效能,确保安全生产。7。3.1.3施工用电必须由专业电工操作,严禁私拉乱接电线,带电机具必须安装漏电保护器,并做到“一机、一闸、一防护”。7。3.1.4施工中注意坠落。交叉作业时防止伤害他人和被他人伤害.7。3。1.5工地现场必须正确使用防护用具.7.3.2、文明施工7。3。2.1现场材具堆放整齐有序,废料应及时收放到指定地点,并做到工料尽,料尽场清,不得乱放建筑垃圾.7。3.2.2杜绝长流水,长明灯现象,认真保护好测量标志及现场其他施工标志。并做好成品保护工作,防止成品破坏而造成返工及其他经济损失.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
