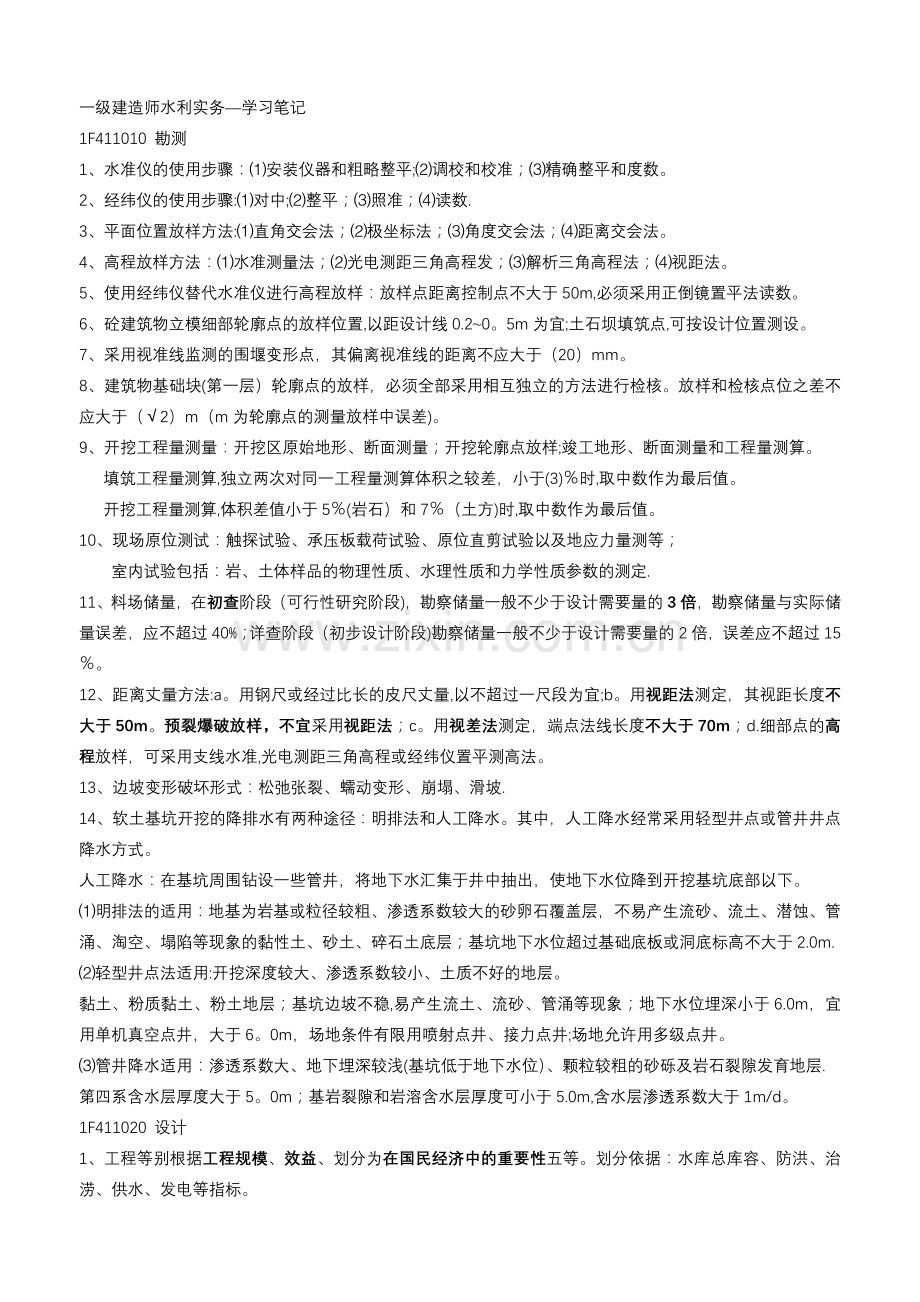

1、一级建造师水利实务学习笔记1F411010 勘测1、水准仪的使用步骤:安装仪器和粗略整平;调校和校准;精确整平和度数。2、经纬仪的使用步骤:对中;整平;照准;读数.3、平面位置放样方法:直角交会法;极坐标法;角度交会法;距离交会法。4、高程放样方法:水准测量法;光电测距三角高程发;解析三角高程法;视距法。5、使用经纬仪替代水准仪进行高程放样:放样点距离控制点不大于50m,必须采用正倒镜置平法读数。6、砼建筑物立模细部轮廓点的放样位置,以距设计线0.20。5m为宜;土石坝填筑点,可按设计位置测设。7、采用视准线监测的围堰变形点,其偏离视准线的距离不应大于(20)mm。8、建筑物基础块(第一层)轮

2、廓点的放样,必须全部采用相互独立的方法进行检核。放样和检核点位之差不应大于(2)m(m为轮廓点的测量放样中误差)。9、开挖工程量测量:开挖区原始地形、断面测量;开挖轮廓点放样;竣工地形、断面测量和工程量测算。填筑工程量测算,独立两次对同一工程量测算体积之较差,小于(3)时,取中数作为最后值。开挖工程量测算,体积差值小于5(岩石)和7(土方)时,取中数作为最后值。10、现场原位测试:触探试验、承压板载荷试验、原位直剪试验以及地应力量测等;室内试验包括:岩、土体样品的物理性质、水理性质和力学性质参数的测定.11、料场储量,在初查阶段(可行性研究阶段),勘察储量一般不少于设计需要量的3倍,勘察储量与

3、实际储量误差,应不超过40%;详查阶段(初步设计阶段)勘察储量一般不少于设计需要量的2倍,误差应不超过15。12、距离丈量方法:a。用钢尺或经过比长的皮尺丈量,以不超过一尺段为宜;b。用视距法测定,其视距长度不大于50m。预裂爆破放样,不宜采用视距法;c。用视差法测定,端点法线长度不大于70m;d.细部点的高程放样,可采用支线水准,光电测距三角高程或经纬仪置平测高法。13、边坡变形破坏形式:松弛张裂、蠕动变形、崩塌、滑坡.14、软土基坑开挖的降排水有两种途径:明排法和人工降水。其中,人工降水经常采用轻型井点或管井井点降水方式。人工降水:在基坑周围钻设一些管井,将地下水汇集于井中抽出,使地下水位

4、降到开挖基坑底部以下。明排法的适用:地基为岩基或粒径较粗、渗透系数较大的砂卵石覆盖层,不易产生流砂、流土、潜蚀、管涌、淘空、塌陷等现象的黏性土、砂土、碎石土底层;基坑地下水位超过基础底板或洞底标高不大于2.0m.轻型井点法适用:开挖深度较大、渗透系数较小、土质不好的地层。黏土、粉质黏土、粉土地层;基坑边坡不稳,易产生流土、流砂、管涌等现象;地下水位埋深小于6.0m,宜用单机真空点井,大于6。0m,场地条件有限用喷射点井、接力点井;场地允许用多级点井。管井降水适用:渗透系数大、地下埋深较浅(基坑低于地下水位)、颗粒较粗的砂砾及岩石裂隙发育地层.第四系含水层厚度大于5。0m;基岩裂隙和岩溶含水层厚

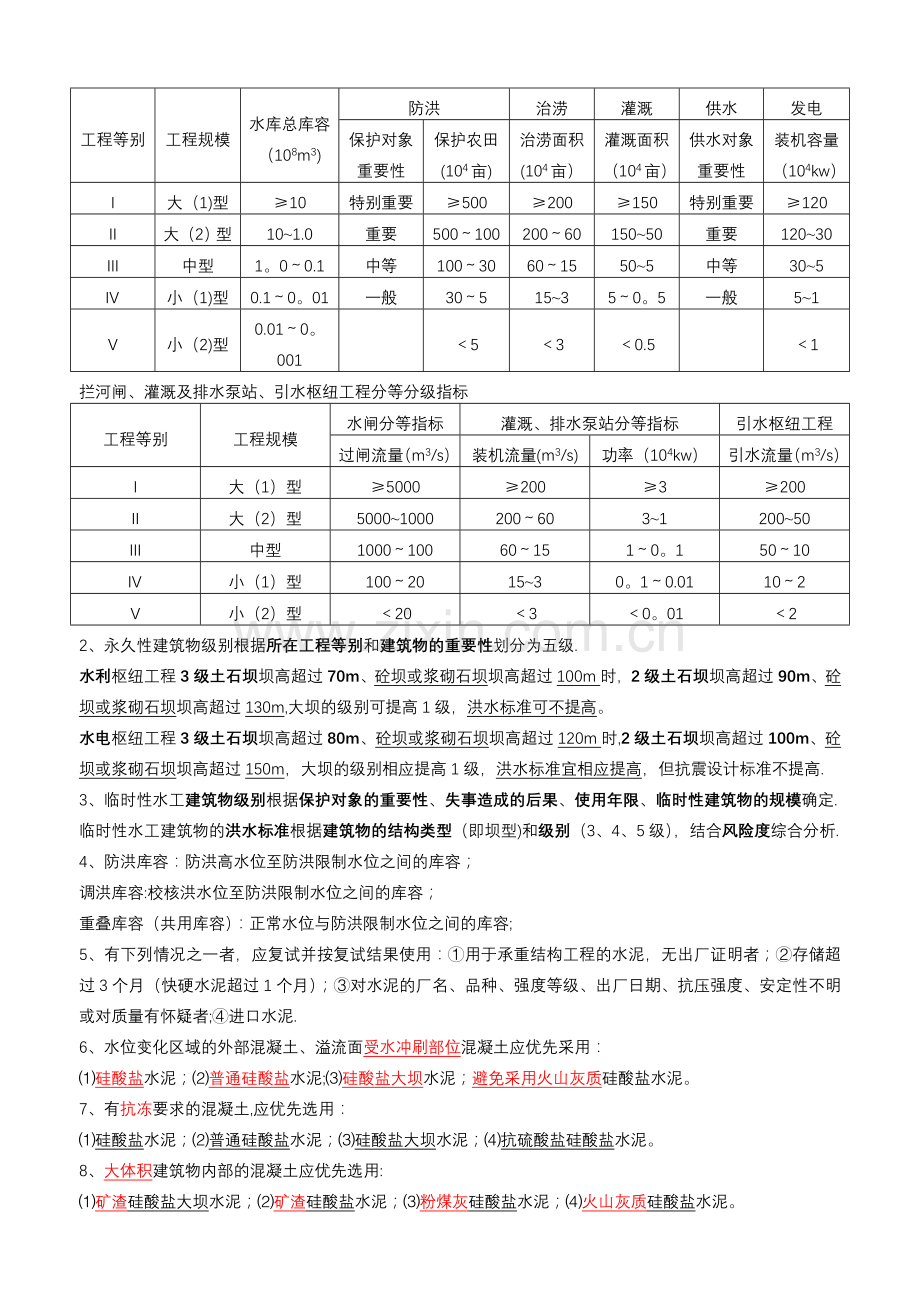

5、度可小于5.0m,含水层渗透系数大于1m/d。1F411020 设计1、工程等别根据工程规模、效益、划分为在国民经济中的重要性五等。划分依据:水库总库容、防洪、治涝、供水、发电等指标。工程等别工程规模水库总库容(108m3)防洪治涝灌溉供水发电保护对象重要性保护农田(104亩)治涝面积(104亩)灌溉面积(104亩)供水对象重要性装机容量(104kw)大(1)型10特别重要500200150特别重要120大(2)型101.0重要5001002006015050重要12030中型1。00.1中等100306015505中等305小(1)型0.10。01一般30515350。5一般51小(2)型0

6、.010。001530.51拦河闸、灌溉及排水泵站、引水枢纽工程分等分级指标工程等别工程规模水闸分等指标灌溉、排水泵站分等指标引水枢纽工程过闸流量(m3/s)装机流量(m3/s)功率(104kw)引水流量(m3/s)大(1)型50002003200大(2)型50001000200603120050中型1000100601510。15010小(1)型100201530。10.01102小(2)型2030。0122、永久性建筑物级别根据所在工程等别和建筑物的重要性划分为五级.水利枢纽工程3级土石坝坝高超过70m、砼坝或浆砌石坝坝高超过100m时,2级土石坝坝高超过90m、砼坝或浆砌石坝坝高超过13

7、0m,大坝的级别可提高1级,洪水标准可不提高。水电枢纽工程3级土石坝坝高超过80m、砼坝或浆砌石坝坝高超过120m时,2级土石坝坝高超过100m、砼坝或浆砌石坝坝高超过150m,大坝的级别相应提高1级,洪水标准宜相应提高,但抗震设计标准不提高.3、临时性水工建筑物级别根据保护对象的重要性、失事造成的后果、使用年限、临时性建筑物的规模确定.临时性水工建筑物的洪水标准根据建筑物的结构类型(即坝型)和级别(3、4、5级),结合风险度综合分析.4、防洪库容:防洪高水位至防洪限制水位之间的库容;调洪库容:校核洪水位至防洪限制水位之间的库容;重叠库容(共用库容):正常水位与防洪限制水位之间的库容;5、有下

8、列情况之一者,应复试并按复试结果使用:用于承重结构工程的水泥,无出厂证明者;存储超过3个月(快硬水泥超过1个月);对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量有怀疑者;进口水泥.6、水位变化区域的外部混凝土、溢流面受水冲刷部位混凝土应优先采用:硅酸盐水泥;普通硅酸盐水泥;硅酸盐大坝水泥;避免采用火山灰质硅酸盐水泥。7、有抗冻要求的混凝土,应优先选用:硅酸盐水泥;普通硅酸盐水泥;硅酸盐大坝水泥;抗硫酸盐硅酸盐水泥。8、大体积建筑物内部的混凝土应优先选用:矿渣硅酸盐大坝水泥;矿渣硅酸盐水泥;粉煤灰硅酸盐水泥;火山灰质硅酸盐水泥。9、位于水中和地下部位的混凝土,宜采用:矿渣硅

9、酸盐水泥;粉煤灰硅酸盐水泥;火山灰质硅酸盐水泥。10、影响混凝土强度的因素主要:施工方法及施工质量;水泥强度及水灰比;骨料种类及级配;养护条件及龄期。11、土料的渗透系数大小主要取决于土的颗粒形状、颗粒大小、不均匀系数、水温。K=QL/AH;k渗透系数、A土样断面面积、L土样高度、H水头损失。12、水泥砂浆和易性技术指标:流动性(用沉入度表示);保水性(用泌水率或分层度表示);分层度用上下层砂浆沉入度的差值表示,以12cm为宜,大于2cm易泌水不宜使用。水泥砼质量指标:和易性、强度、耐久性.和易性包括流动性、黏聚性、保水性。13、混凝土配合比:水泥、水、砂和石子材料的用量比例关系.水灰比:水泥

10、和水;砂率:砂和石子;浆骨比:用单位体积混泥土用水量表示,水泥浆与骨料用量之间的对比关系.14、外加剂:改善和易性:减水剂、引水剂、泵送剂;调节凝结时间、硬化性能:速凝剂、早强剂、缓凝剂;改善耐久性:引气剂、防水剂、阻锈剂、养护剂;15、扬压力:由浮托力与渗透压力之和;浮托力由下游水位确定(矩形部分),渗透压力由上下游水位差确定。设置排水孔幕目的是减少渗透压力值。16、土石坝渗流分析内容:确定浸润线位置;确定渗流参数渗流流速与坡降;确定渗流量.分析方法:水力学法和流网法。水力学法假定:土质是均质的;各方向渗透系数相同;渗流是层流,符合达西定律;任一铅直线上的流速和水头是常数。17、管涌:非黏土

11、内细小颗粒沿着粗大颗粒间的孔隙通道移动或被渗流带出,使土层中形成孔道而产生集中涌水的现象;流土:非黏土内颗粒群同时发生移动的现象;或者黏性土内发生隆起、断裂和浮动等现象.接触冲刷:当渗流沿着两种渗透系数不同的土层接触面或建筑物与地基接触面流动时,在接触面处的土壤颗粒被冲动而产生的冲刷现象。接触流失:在层次分明、渗透系数相差悬殊的两层土中,当渗流垂直于层面时,将渗透系数小的一层中的细颗粒带到渗透系数大的一层中的现象.防止渗透变形的措施:一类是改善岩土体的结构特性,提高其抵抗渗透变形的能力;另一类是截断岩土体中渗透水流或减少岩土体渗流比降,使其小于允许比降。第一类措施:采用水泥灌浆、化学灌浆、砼防

12、渗墙、局部置换等方法;第二类措施:设置水平与垂直防渗体、设排水沟或减压井、易管涌地段设反滤层、易流土地段增加出口盖重。18、恒定流:流场中任何空间上所有运动要素都不随时间而改变的水流;均匀流:当水流的流线为相互平行的直线时水流;层流:当流速很小,各流层的液体质点有条不紊地运动,互不混掺;紊流:形成窝体,如闸后、跌水、泄水.急流:当水深小于临界水深,弗鲁德数大于1的水流.19、底流消能:利用水跃消能,将急流转变为缓流,优点:流态稳定、消能效果好,对地质条件和尾水变幅适应性强,水流雾化很小;适用:低水头、大流量、地质条件较差,缺点:造价高。挑流消能:通过挑流坎将高速水流挑射,在空中扩散掺气跌落,在

13、尾水中漩涡、冲击、惨搅、紊动消能,适用:坚硬岩基上的高、中坝.面流消能:利用鼻坎将下泄高速水流与河床形成巨大底部旋涡,通过水舌扩散、流速分部调整及底部旋涡互相作用消能。适用中低水头、尾水较深、流量变化范围小,水位变幅小或有漂木、排冰要求,不做护坦。消力戽消能:利用出流部分造成具有一定反弧半径和较大挑角所形成的戽斗,通过戽后的涌浪及底部旋涡而消能,适用:尾水较深、流量变化范围小,水位变幅较小或有排冰、漂木要求,一般不做护坦.20、渗流分析主要内容:确定渗透压力、确定渗透坡降、确定渗流量;对土石坝还应确定浸润线位置。21、大坝应力应变计算目的:是否发生剪切破坏,有无过量变形,是否存在拉应力区和裂缝

14、、防渗土体是否发生水力劈裂。22、筑坝土石料:土坝(体)壳用土石料:均质土坝土料是砂质黏土、壤土,有一定抗渗性和强度,渗透系数110-4cm/s,黏料含量一般为10%30;有机质含量5%,易溶盐含量5。心墙坝和斜墙坝多用粒径级配较好的中砂、粗砂、砾石及其透水性较高、抗剪强度参数较大的混合料.防渗体用土石料:黏土、沙壤土、壤土、黏质土等材料。排水设施和砌石护坡用石料:块石饱和抗压强度4050MPa,孔隙率3,吸水率0.8,重度应22kN/m3。1F412000施工导流1、导流建筑物洪水标准:依据保护对象、失事后果、使用年限和工程规模划分导流建筑物级别,在根据导流建筑物级别和类型,并结合风险度确定

15、导流标准.确定方法:实测资料法、常规频率法、经济流量法.2、截流方法:戗堤法和无戗堤法;戗堤法:平堵、立堵及混合堵;无戗堤法:建闸截流、水力冲填、定向爆破、浮运结构截流。平堵:先在龙口建浮桥或栈桥,在栈桥上抛投料,适用:单宽流量小,最大流速小,水流条件好、可减少龙口基床冲刷。立堵:以端进法抛投(从龙口两端或一端下料)进占戗堤,特点:最大流速及单宽流量大,对龙口冲刷严重3、减少截流难度措施:加大分流量、改善分流条件;改善龙口水力条件;增大抛投料的稳定,减少块料流失;加大截流施工强度。、加大分流量、改善分流条件:合理确定导流建筑物尺寸,断面形式和底高程;确保泄水建筑物上下游引渠开挖和上下游围堰拆除

16、的质量;专门修建截流分水闸;增大截流建筑物的泄水能力。、改善龙口水力条件:双戗截流、三戗截流、宽戗截流、平抛垫底。、增大抛投料的稳定,减少块料流失:采用特大块石、葡萄串石、钢架构石笼、砼块体.、加大截流施工强度:可减少龙口流量和落差,减少抛投料的流失.4、围堰的基本形式及构造:土石围堰:斜墙式、斜墙带水平铺盖式、垂直防渗墙式、帷幕灌浆式。砼围堰:特点挡水水头高、底宽小、抗冲能力大、可溢流;形式:重力式、拱形、支墩式。草土围堰:特点结构简单、施工方便、造价低、防渗性好、适应性强;适用水深68m,流速3。4、土石坝分为:干填碾压、水中填土、水力冲填、定向爆破修筑5、压实机械:静压碾压、振动碾压、夯

17、击。6、碾压土石坝施工作业:准备、基本、辅助、附加作业.基本:土石料开采、挖、装、运、卸及坝面作业;辅助:清除覆盖,剔除超径石块、杂物,坝面排水、层间刨毛、加水等;附加:坝坡修整、砌块石、铺草皮.7、石料开采:坝体堆石料采用深孔梯段微差爆破;护坡及排水体快石料采用浅孔爆破.8、坝面作业:铺料、整平、洒水、压实、质检; 铺料与整平:铺路宜平行于坝轴线,厚度要匀;进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土,始终在松土上行驶,避免超压; 保证压实质量的关键:按设计厚度铺料整平。黏土加水主要在料场加水;非黏性土主要在坝面加水;石渣料及砂砾料在压实前充分加水。9、碾压:碾压机具的开行方式:进退错距

18、法、圈转套压法。 进退错距法:操作简便,压实质量容易保证,为避免漏压,先在两侧先压,在错距碾压;b=B/n. 圈转套压法:开行工作面大,适合多碾滚组合碾压,优点:效率高;缺点:中转弯易超压,四角易漏压。10、土石坝施工质量控制:料场和坝面;料场质量控制:对土料场:经常检查土质情况、土块大小、杂质含量、含水量;含水量尤为重要。含水量偏高措施:改善料场排水和防雨措施;翻晒处理、轮换掌子面;仍无法满足可采用机械烘干。含水量偏低措施:黏性土在料场加水:分块筑田埂、灌水浸渍、轮换取土。非黏性土在坝面洒水。土料含水量不均匀时:堆筑土牛(大土堆);石料检查:石质、风化程度、石料级配大小、形状。11、坝面质量

19、控制:铺土厚度、土块大小、含水量、压实后的干密度。含水量是关键,用含水量测定仪测定。干密度测定:黏土:体积200-500cm3环刀测定;砂:用体积500cm3环刀测定;砂质土、砂砾料、反滤料用灌砂法测定;堆石用灌水法测定。防渗体选固定取样断面,沿坝高510m取代表性试样(总数不少于30个)进行室内物理力学性能试验.反滤层等非黏性土主要控制压实参数,每层在2525m面积内取1-2个,反滤层检查:铺填厚度、是否有杂物、填料质量、颗粒级配等。堆石体检查:石料质量、风化程度、石块重量、尺寸、形状、有无架空离析现象;采用分层分段取样.12、面板堆石坝堆石材料质量要求:主要部位抗压强度78MPa;硬度不低

20、于莫氏硬度表中的第三级;韧性2kg*m/cm2;天然重度22KN/m3;水上软化系数0.8,水下0.85;较大密实度和内摩察角。13、堆石坝分区:垫层区、过渡区、主堆石区、下游堆石区、砼面板、下游护坡、主堆石与下游堆石可变区。垫层区:为面板提供平整、密实的基础,将水压力均匀传递给主堆石体,并辅助渗流控制作用;压实后应具有低压缩性、高抗剪强度、内部渗透稳定。过渡区:垫层与主堆石之间,保护垫层不产生破坏;符合反滤要求;低压缩性、高抗剪强度、自由排水。主堆石区:承受水荷载,石质坚硬,级配良好、最大粒径不超过压实层厚度,压实后能自由排水。下游堆石区:保护主堆石区及下游边坡稳定;水位以下用坚硬、抗风化能

21、力强石料,压实后能自由排水。14、堆石坝填筑施工质量控制关键:填筑工艺、压实参数15、填筑工艺:坝体料多采用自卸汽车进占法铺筑,必要时采用后退法或结合卸料;铺料宜检查铺料厚度。垫层料多采用后退法摊铺,以减轻物料分离,用斜坡振动碾或液压平板振动器压实。进占法优点:自卸汽车在未碾压的石料上行驶,轮胎磨损严重,稍有分离,摊平工作量少,速度快.后退法优点:轮胎磨损轻,缺点:摊平工作量大,施工速度慢.坝体堆石料用振动平碾,其质量不少于10t,速度小于3km/h,错距法,分区分段,搭接不小于1。0m。改善垫层料碾压失稳现象的措施:采用斜坡碾压与砂浆固坡相结合的施工方法.16、堆石坝压实参数:碾重、行车速率

22、、铺料厚度、加水量、碾压遍数。施工质量控制:碾压参数和干密度,碾压参数为主.铺料厚度每层测量误差不超过10.压实检查方法:垫层料、过渡料和堆石料压实干密度检查方法,用挖坑灌水(砂)法,垫层也可用核子密度仪法;垫层料试坑直径不小于最大粒径的4倍,过渡料为最大粒径的34背,堆石料为坝体最大粒径的2-3倍,最大不超过2m,试坑深度为碾压层厚。17、面板施工包括:砼面板分块、垂直缝砂浆条铺设、钢筋架立、砼面板养护。垂直缝间距1218m;垂直缝砂浆条宽50cm,是控制面板体型宽的关键,砂浆强度与砼强度相同,砂浆铺设完成后,再在其上铺设止水,架立侧模;钢筋采用单层双向钢筋,每向钢筋配筋率0。3%0。4%;

23、砼塌落度在36cm,振捣器在滑模前50cm处振捣;面板养护包括保温和保湿,草袋保温,喷水保湿,至少90d。1F416000 混凝土坝1、拌合楼分层布置:进料、储料、配料、拌合、出料;生产能力取决于:设备容量、台数、生产率。2、水平运输:无轨运输、有轨运输;垂直运输:门机、塔机、缆机、履带式起重机;混合运输:门、塔机,缆机运输以及负责运输;辅助运输:履带式起重机、汽车运输、皮带运输浇筑方案。3、天然骨料加工以筛分、清洗为主;人工骨料以破碎、筛分为主。4、骨料生产能力确定:高峰持续时间长:根据存储量和砼浇筑能力确定;反之根据累计生产、使用量确定。5、模板拆模时间根据设计要求、气温和砼强度增长情况而

24、定;对非承重模板,砼强度达到2.5MPa;对承重模板,要求达到规定的砼设计强度百分比后才能拆模。6、滑移模板拆除,砼应达到初凝,并有0。15MPa强度,平均滑移速度2030cm/s。滑升式模板:能适应混凝土的连续浇筑要求;不需进行接缝处理;避免了重复立模、拆模工作,提高了模板的利用率;加速凝剂和采用低流态混凝土时,应提高滑升速度.7、低塑性混凝土宜在浇筑完毕后应立即进行喷雾养护;塑性混凝土在浇筑完毕后618h内洒水养护。8、斜缝分块的坝段砼浇筑顺序:上游块先浇,下游块后浇;斜缝可以不接缝灌浆。9、缝之间的填充材料主要有沥青油毛毡、沥青杉木板、泡沫板。10、混凝土入仓铺料的方法有:平铺法(每层厚

25、30cm至50cm);台阶法(台阶宽度大于1米,台阶高度30到50cm);斜层浇筑法(斜层坡度不超过10度,浇筑块高度限制在1.5米左右)。11、混凝土坝的坝内裂缝、空洞用:水泥灌浆;表面裂缝用水泥砂浆或环氧砂浆;细微裂缝用化学灌浆。12、大体积砼温控措施:减少砼发热量;降低砼入仓温度;加速砼散热。减少砼发热量措施:减少水泥用量:采用低流态或无塌落度干贫砼;改善骨料级配,增大骨料粒径,对少筋砼可埋大块石;大量掺粉煤灰(25-60);采用高效减水剂(减少水泥用量、减少发热量、提供砼早期强度、极限拉伸值);采用低发热量水泥:降低砼入仓温度的措施:合理安排浇筑时间:冬秋季多浇、夏季早晚浇、重要部位低

26、温季节低温时段浇筑;对骨料进行预冷:风冷、水冷、真空气化冷却、液氮预冷;采用加冰或加冰水拌合。加速砼散热:采用自然散热冷却降温:采用薄层浇筑;在砼内预埋水管通水冷却.13、砼浇筑施工过程:浇筑前的准备作业,浇筑时入仓铺料、平仓振捣、浇筑后的养护.浇筑前的准备作业:基础面的处理、施工缝处理、立模、钢筋及预埋件安设.1F416040 碾压砼坝1、施工工艺:初浇层铺砂、汽车运输入仓、平仓机平仓、振动压实机压实、振动切缝机切缝、沿缝无振碾压两遍。1F418010 水闸施工技术水闸闸室沉陷缝的止水材料主要有紫铜片、不锈钢片、铝片、橡胶。水闸混凝土施工原则是先深后浅、先重后轻、先高后矮、先主后次。水闸按闸

27、室结构形式可分为开敞式、胸墙式、涵洞式。一、启闭机分固定式和移动式;固定式:卷扬试、螺杆式、油压式启闭机,主要用于工作闸门和事故闸门;安装程序:埋设基础螺栓及支撑垫板-安装机架浇筑二期砼在机架上安装提升机构-安装电器设备和保护元件-实验.移动式:门式、桥式、台式启闭机,可在轨道上行走,操作多孔闸门。水电站类型:坝式、河床式、引水式水电站。平水建筑物:有压引水道中用调压室、无压引水道末端用压力前池。二、立式水轮发电机组安装顺序:由下而上、先安装水轮机后安装发电机。三、水轮机:反击式、冲击式水轮机.1、反击式水轮机:同时利用水流的位能、压能和动能做功的水轮机。按水流在转轮内运动方向和特征及转轮构造

28、特点分:混流式、轴流式、贯流式;按转轮叶片能否转动,将轴流式、斜流式、贯流式又分别分为定桨式、转桨式.混流式:水流从四周沿径向进入转轮,以轴向流出转轮,水头范围广(20700m)、效率高。轴流式:水流在导叶与转轮之间径向流动转变为轴向流动,而在转轮区水流保持轴向流动;应用水头约380m,在中低水头、大流量水电站站中。斜流式:水流在转轮区内沿着与主轴成某一角度的方向流动;适用水头40200m。贯流式:直筒状的卧轴式水轮机,水流沿轴向运动,适用水头125m,低水头、大流量电站,在平原、沿海地区应用广泛。2、冲击式水轮机:在转轮进口处把水流的位能和压能,通过喷嘴转换为射流的动能,仅利用水流动能做功。

29、按射流冲击转轮的方式不同分:水斗式、斜击式、双击式水斗式:射流沿转轮圆周切线方向垂直冲击轮叶;适用高水头、小流量;斜击式:射流沿着与转轮旋转平面成一角度方向,从转轮一侧进入轮叶从另一侧流出轮叶;过流量大、效率低,多用中小型水电站,适用20300m.双击式:射流先后两次冲击转轮轮叶;适用水头5100m、单机出力小于1000KW小型电站。四、水泵组成:水泵、动力机、传动设备。类型:按工作原理分:叶片泵、容积泵、其他.叶片泵:靠叶轮旋转,把能量传给液体的机械;有离心泵、轴流泵、混流泵按安装形式分立式、卧式、斜式;按电机是否能在水下运行分:常规泵和潜水泵机组.水泵比转数:反应叶片泵共性的综合性特征数,

30、是水泵规格化的基础。1F419000 施工安全技术一、高处作业:概念:在坠落高度基准面2m或2m以上有可能坠落的高处进行作业。级别:一级:25m;二级:5-15m;三级:15-30m;特级:30m以上。种类:一般和特殊高处作业。特殊:强风、异温、雪天、雨天、夜间、带电、悬空、抢救高处作业。二、爆破器材运输1、禁止用翻斗车、自卸汽车、拖车、机动三轮车、人力三轮车、摩托车、自行车运输爆破器材。2、运炸药雷管时,装车高度要低于车厢10cm;车厢、船底加软垫;雷管箱不许倒放或立放,层间垫软垫。3、水路运输爆破器材,停泊地点距岸上建筑物不得小于250m;4、汽车运输爆破器材,汽车的排气管宜设在车前下侧,

31、并应设置防火罩装置;视线良好时,时速低于20km,工区低于15km;在弯多陡坡、路面狭窄山区,时速低于5km。车距:平坦路大于50m;坡上大于300m.三、火花起爆1、禁止采用火花起爆:深孔、竖井、倾角大于30斜井、有瓦斯和粉尘爆炸危险等工作面。2、点燃导火索:香或专用点火工具,禁止使用火柴、香烟、打火机。3、炮孔的排拒较密时,导火索外露部分不超过1。0m。四、电力起爆1、同一网路内的电雷管,电阻值相同。2、供给每个电雷管的实际电流应大于准爆电流.直流不小于2.5A,特殊3A;交流不小于3A,特殊4A。3、装炮前工作面一切电源应切除,照明至少设于距工作面30m以外.4、雷雨天严禁采用电爆网路.

32、5、网路中的支线、区域线和母线彼此连接之前各自的两端应短路、绝缘.6、测量电阻只许使用经检查的专用爆破测试仪或线路电桥.7、如发生拒爆,切断电源检查,对即发雷管,在10min以后;延发雷管在15min以上。五、导爆索起爆1、导爆索只准用快刀切割不得用剪刀剪断导火索;2、支线要顺与主线传爆方向连接,搭接长不少于15cm,夹角应不大于90;3、起爆导爆索的雷管,其聚能穴应朝向导爆索的传爆方向;4、导爆索交叉敷设时,应在两根交叉导爆索之间设置厚度不小于10cm的木质垫板;5、连接导爆索中间不应出现断裂破皮、打结或打圈现象.六、导爆管起爆1、有设计起爆网路;应进行传爆试验;2、禁止导爆管打结、禁止在药

33、包上缠绕;3、一个8号雷管起爆导爆管的数量不宜超过40根,层数不宜超过3层。1F420020 施工招标投标管理1、属必须进行施工招标的有:具体范围:关系社会公共利益、公共安全的水利项目;使用国有投资或国家融资的水利项目;使用国际组织或外国政府贷款、援助资金的水利项目.包括使用世界银行、亚洲开发银行等国际组织贷款资金的项目、外国政府及其机构贷款资金项目、国际组织或外国政府援助资金的项目。规模标准:施工单项合同估算价在200万元人民币以上的;单项合同估算价低于200万元,但项目总投资额在3000万元以上的。2、依法必须进行公开施工招标的项目:国家重点水利项目;地方重点水利项目;全部使用国有资金投资

34、的项目;国有资金投资占控股或主导地位的项目。3、依法必须招标的项目经批准后可采用邀请招标的项目:项目总投资在3000万元以上,但单项合同低于200万元;项目技术复杂,有特殊要求或涉及专利保护,受自然资源或环境限制,新技术或技术规格事先难以确定的;应急度汛项目;其他特殊项目。4、经项目主管部门批准可不进行招标的项目:涉及国家安全、秘密的项目;应急防汛、抗旱、抢险、救灾等项目;批准使用农民投工、投劳施工的部分;采用特定专利技术或特有技术的;其他特殊项目。5、施工招标媒介:中国日报、中国经济导报、中国建设报、中国采购与招标网;其中大型水利工程建设项目以及国家重点项目、中央项目、地方重点项目同时还在中

35、国水利报发布招标公告。根据水利部水利工程建设项目招标投标管理规定(水利部令第14号),水利工程施工招标的程序包括:(1)水利工程施工招标报告备案;(2)编制招标文件;(3)发布招标信息(招标公告或投标邀请书);(4)组织资格预审(若进行资格预审);(5)组织踏勘现场和投标预备会(若组织);(6)对问题进行澄清;(7)组织成立评标委员会;(8)组织开标、评标。依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不应当少于20日;(9)确定中标人;(10)提交招标投标情况的书面总结报告;(11)发中标通知书;(12)订立书面合同.l0(上公告至卖标书)-5个工作日(

36、卖标书时间)-15(截标前澄清)-20(开始卖标书至投标截止)15(中标书至向主管部门报告)30(中标书至订合同)-5个工作日内(签订合同至退保证金)6、施工招标评标办法:经评审的最低投标价法和综合评估法.经评审的最低投标价法,评审标准包括初步评审和详细评审,初步评审标准分为:形式评审标准、资格评审标准、响应性评审标准、施工组织设计和项目管理评审标准。综合评估法在形式评审标准、资格评审标准、响应性评审标准与前方法相同。下列行为均属以他人名义投标:(1)投标人挂靠其它施工单位;(2)投标人从其它施工单位通过转让或租借的方式获取资格或资质证书;(3)由其它单位及法定代表人在自己编制的投标文件上加盖印章或签字的行为。下列行为,视为允许他人以本单位名义承揽工程:(1)投标人的法定代表人的委托代理人不是投标人本单位人员;(2)投标人拟在施工现场所设
