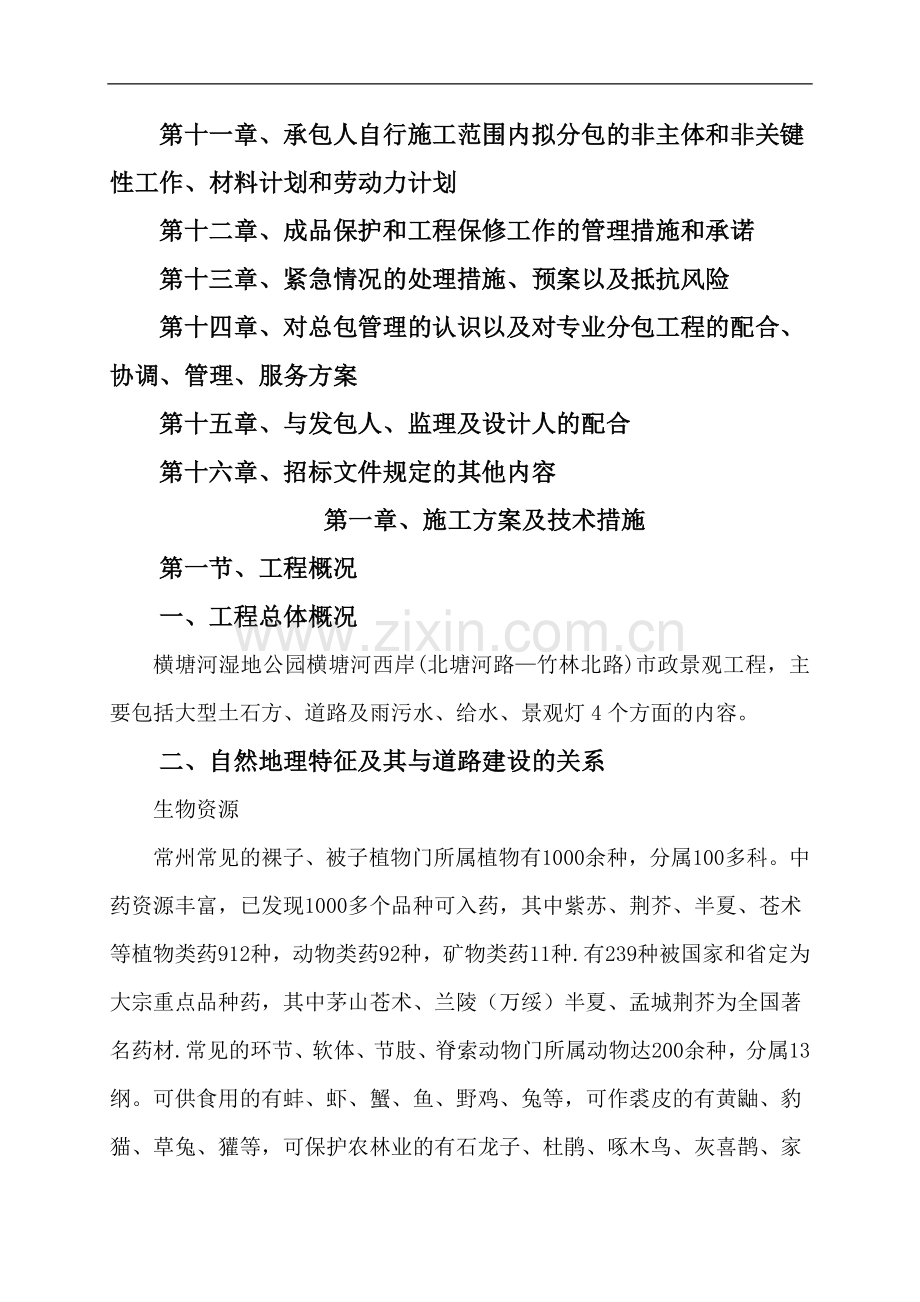

1、横塘河湿地公园横塘河西岸(北塘河路-竹林北路)市政、景观工程技术标招标单位:常州市铁路建设处投标单位:江苏华泰道路桥梁工程有限公司投标日期:二一四年九月九日目 录第一章、施工方案及技术措施第二章、质量保证措施和创优计划第三章、施工总进度计划及保证措施第四章、施工安全措施计划第五章、文明施工措施计划第六章、施工场地治安保卫管理计划第七章、施工环保措施计划第八章、冬季和雨季施工方案第九章、施工现场总平面布置第十章、项目组织管理机构第十一章、承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划第十二章、成品保护和工程保修工作的管理措施和承诺第十三章、紧急情况的处理措施、预案以及抵抗

2、风险第十四章、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第十五章、与发包人、监理及设计人的配合第十六章、招标文件规定的其他内容第一章、施工方案及技术措施第一节、工程概况一、工程总体概况横塘河湿地公园横塘河西岸(北塘河路竹林北路)市政景观工程,主要包括大型土石方、道路及雨污水、给水、景观灯4个方面的内容。二、自然地理特征及其与道路建设的关系生物资源常州常见的裸子、被子植物门所属植物有1000余种,分属100多科。中药资源丰富,已发现1000多个品种可入药,其中紫苏、荆芥、半夏、苍术等植物类药912种,动物类药92种,矿物类药11种.有239种被国家和省定为大宗重点品种药,其中

3、茅山苍术、兰陵(万绥)半夏、孟城荆芥为全国著名药材.常见的环节、软体、节肢、脊索动物门所属动物达200余种,分属13纲。可供食用的有蚌、虾、蟹、鱼、野鸡、兔等,可作裘皮的有黄鼬、豹猫、草兔、獾等,可保护农林业的有石龙子、杜鹃、啄木鸟、灰喜鹊、家蝠等。林业资源常州丘陵山区拥有丰富的自然植被,森林覆盖率达70,溧阳有木本树260多种,活立木蓄积量60。96万立方米,被列为江苏省林特产重点基地之一。盛产毛竹、江竹、淡竹、石竹的南部山区,素以“竹海著称,竹产量居江苏省第二.矿产资源常州山区丘陵资源丰富,物产繁茂。山地构成的岩石,主要是石英砂岩、页岩、砾岩,其次为大理岩、花岗岩、玄武岩等,都是良好的建筑

4、材料。孟城的斧劈石,棱角分明,有白色、黄色纹路,以其制作盆景,具有雄、秀、险之天然美,被誉为“孟河独秀.常州境内有小煤矿分布,如武进的卜弋、厚余煤矿,金坛的儒林、茅山煤矿,溧阳的上黄、竹箦煤矿。溧阳境内有少量的铁、铜、锰等矿产。金坛已探明的盐矿储量162.42亿吨(氯化钠储量125.38亿吨),分布于60。5平方公里范围内。1994年1月,茅溪盐矿建槽投产,形成年产300万标卤(即30万吨固体盐)的生产能力,达到国家级大矿标准。常州市自然风貌(一)、地形地貌常州地貌类型属高沙平原,山丘平圩兼有。南为天目山余脉,西为茅山山脉,北为宁镇山脉尾部,中部和东部为宽广的平原、圩区。境内地势西南略高,东北

5、略低,高低相差2米左右。(二)、气候条件常州属于北亚热带海洋性气候,常年气候温和,雨量充沛,四季分明。常州春末夏初时多有梅雨发生,夏季炎热多雨,最高气温度常达36以上,冬季空气湿润,气候阴冷。第二节、测量控制测量先行是施工管理中的要求,测量工作的质量直接影响到工程的质量,我公司在本工程施工管理中,历来注重测量管理工作。除建立两级测量复核制度外,对本工程还将成立专职测量小组,以确保测量工作高效、优质。一、测量工作程序:开工前对业主和设计单位移交的导线点和水准点进行闭合复测,复测合格并经业主和监理工程师签认后方能施工。二、控制系统的建立:针对本标段的工程规模及特点,建立现场平面及高程控制系统,以便

6、于在施工全过程中进行测量的控制。1。平面控制系统采用导线测量方法建立导线平面控制系统,系统布设以甲方提供的控制点为导线起始方向,沿本标段外围采用测角精度为2秒,测距精度为2mm+2ppm测距仪或全站仪,布设一环形闭合导线并联测甲方提供的控制点。导线点的位置应通视条件良好,间距50100M,不宜受道路交通的影响,并保护好定位桩.2。高程控制系统建立以导线点为基础,等级为四等的高程控制系统,采用高等水准仪由甲方提供的水准点将标高引至导线点上。三、放线控制本标段的放线控制主要项目包括以下几个方面:道路、雨水管、井中心;复测业主移交的控制网点,成果上报与设计、监理一起进行复核调整本工程控制网复核,加密

7、及工程各部门施工测量方案拟定施工测量测量数据整理现场复核测量数据处理复核、上报监理工程师审核进入下一工序施工施工测量流程四、放线方法及施工工艺(一)、测量放线1、据已建立控制系统,进行局部放线控制点的测设。2、据设计已提供的管线控制点、井点的坐标,因此管线、井点平面放线采用坐标放线方法测设。3、各井段用红外测距仪或全站仪进行测量,放出井中心位置,管道线中心位置,在相应位置设置里程桩号,方便施工及防止出现错位,便于复测。4、进行下一道工序前必须先复测数据无误后方可进行下一工序的施工不合格的工序必需返工保质量。(二)、距离测量:仪器采用全站仪,测量时照射二次读数取平均值为距离测量值(导线测量时须返

8、方向测量作为校核),二次读数较差不大于10mm。小范围距离测量采用普通钢尺测距。本工程测量工程大,测量内容主要有平面坐标控制测量、高程控制测量等。1、采用坐标、全站仪测量法,测速快、准确和操作简便;能在超远距离内和不同标高位置直接进行施测,不用在施测过程中移动仪器,从而可加快速度,缩短实测工期。本工程开工前,会同监理单位及业主对设计单位提供的平面坐标及高程控制网进行闭合复测。根据已有的高级控制网,结合各施工段走向及需要,加密布置施工控制网,施工控制网各点之间应保持良好的通视状况,以方便随时进行闭合复测,所有的测量记录及结果应在报送监理审核签认后方可使用.2、采用全站仪的后发交会专项功能,通过对

9、两个已知点的观测,得出仪器斯安的坐标;采用全站仪的测量距离专项功能,在测临时站点到两已知观测点的距离时加测一个角度,即测站点放在待定点上,在测距离的同时观测该点到两个已知控制点的夹角,这样也可以得出仪器点的坐标.施工控制网的测量成果为满足要求宜采用较高精密度等级,平面控制网按一级导线控制;高程控制网按四等水准测量控制。做好各施工控制点的保护工作,竖立是明显的标牌,以防止损坏。根据施工控制网测放出准确位置,并进行各部位水准测量工作。控制桩采用双后视极坐标测量的方法进行测放,测量精密度需满足招标文件的有关技术要求,所有测量数据及成果报送监理审核签认方可使用。3、管道的起点、终点及转折点称为管道的重

10、点,管道中线定位就是将主点位置测设到地面上去,并用本桩标定。管线起点及各转折点定出以后,从线路起点开始量距,沿管道中线每隔50m钉一木桩(里程桩).根据管线的起点和各沟的挖土中心线,一般每20m测设一点,中心线的投点容差为10mm,量灰线标明开挖边界。在测设中线时应同时定出井位等附属结构的位置。4、根据设计图放出道路中心桩,其桩距在直线地段一般为20m,曲线地段为10m。(三)、高程测量:高差不大时采用B1级水准仪,测量时往返各一次,取闭合差12 ,L为往返测量水准线路长度(KM)。高差较大时标高的测量采用全站仪三角高程测量,内业计算垂直角度的取值应精确到0。1,高程取值应精确到1mm。(四)

11、、内业计算:导线点平面控制网测量后,水平角及距离应进行平差,并以平差后坐标反算的角度和边长作为成果。第三节、拆除工程施工本工程部分相交道路有水泥混凝土路面、水泥稳定碎石、二灰碎石基层、侧缘石、砖石结构、混凝土结构,这些在横塘河湿地公园横塘河西岸(北塘河路竹林北路)市政、景观工程红线内,故需要拆除。一、施工准备机械配备为:风钻机(挖掘机带破碎锤)1台,挖掘机2台,推土机2台,15T运输车12台。人员配备为:现场总工一名,现场施工员一名,测量员一名,安全员两名,工人10名。我公司购买的风钻机我公司配备的挖掘机二、施工步骤1、拆除道路,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆

12、除高差。2、根据计算好的高差应在各桩号上标注好。3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂.4、组织挖掘机、推土机对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。三、安全、文明施工措施(一)、安全施工措施为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有力保障措施:1、采用警示带与路墩进行围护,距离施工路段两头150米、50米处设置醒目交通安全警示牌,“施工路段,车辆慢行,场内设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场

13、绝对安全的施工环境.2、施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。3、采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段.4、对于路边店铺采用警示带与路墩进行围护。5、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。6、加强路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒.(二)、文明施工措施1、路段保护所有清除的

14、废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方,注意保证老路拆除后的路面正常通行. 2、废弃物场应规整几何样式,禁止随意堆砌,有必要进行合理绿化,护砌;保证不造成任何水土流失和杜绝污染自然环境事件的发生。 3、在车辆运输过程中应使用遮盖物,配备好洒水车,运输道路经常保持湿润,避免尘土飞扬造成村民生活环境受污染;构建施工环境、自然环境、社会环境和谐一体化。 4、场容整洁(1)、我司应始终保持工作区域的整洁、干净以及符合安全要求,并将由于我司施工而产生的垃圾废物从工地及其近旁清除并恰当的丢弃。废弃材料或者剩余的材料不应暴露在现场,不允许在现场进行垃圾焚化;(2

15、)、我司有责任根据当地的规定对垃圾进行处理;(3)、我司应设立洗车区以保证离开现场的车辆不在邻近的道路上漏洒泥浆和垃圾。道路须随时保持洁净,达到政府部门和监理工程师满意的标准.5、粉尘控制:由于土方外运,要定期压实地面和洒水,减少灰尘对周围环境的污染.6、工地汽车出入口均应设置冲洗槽,用水枪将外出的汽车冲洗干净,确认不会对外部环境产生污染后,方可让车辆出门。第四节管道工程施工一、施工顺序:砼基础:准备工作施工降水挖土验槽垫层立模基础安管接口及砌井养生闭水试验(信号灯管线无此项)回填。砂垫层基础(雨水口连接管):准备工作挖土验槽基础安管砌井(雨水井)回填。施工工艺流程图(见下页)二、管道工程概况

16、(一)、设计概况根据招标文件本工程的管道主要有雨污水管道、给水管道。管道施工工序流程图施工准备测量放线沟槽开挖立模、浇基础砼砂垫层基础安管安管管座稳管接口检查井(雨水口)回填(二)、管道结构雨污水管道敷设,主要收集河道景观两侧及路面雨污水,分段排入规划路雨污水管道,雨水主管设计DN300、DN400、d800。规划水系实施前,雨水临时散排。给水管线为直径100的PE管。(三)、检查井排水管道采用砌筑检查井,详见06MS201-3。所有检查井型号详见管线平面图及检查井数据表。检查井混凝土底板襟边50mm,底板厚度等参照06MS2013图集施工.检查井井盖采用钢纤维混凝土检查井框盖.检查井内踏步采

17、用塑钢爬梯.(四)、雨水口采用砖砌筑单箅雨水口,详见苏S012012222。雨水箅采用复合材料井框井箅.雨水口连接管采用反开挖法施工,管材采用DN225 HDPE双壁波纹管(环刚度大于8KN/m),接口采用承插式橡胶圈接口,管材及接口要求详见国标04S520-31。雨水口连接管的施工采用反开挖施工,管道基础采用360砂石基础包封,具体做法详见大样图.(五)、管基处理钢筋混凝土管道基础采用混凝土管道基础,详见苏S01-201280页;HDPE双壁波纹管采用中粗砂基础,具体见详图.由于地下土质的不确定性,沟槽开挖后,请通知技术人员到场验槽。沟槽开挖过程中,如遇到河塘等软弱地基时,请通知设计人员到场

18、处理。(六)、闭水试验闭水试验采用城镇道路工程施工与质量验收规范(CJJ12008)。三、井点降水及管沟槽开挖本工程土质多为黄土或潮湿的粘性土,一般情况下采用明沟排水,如遇砂性土土质,可采用井点降水。(一)、明沟排水根据工程土质的实际情况,计划布置明排集水井降水,明沟、集水井排水是在沟槽的一侧或两侧设置排水明沟,每隔3040m设置集水井,使沟槽渗出的地下水通过排水明沟汇集于集水井内,然后用水泵将其排出沟槽外。降水方法如下:1、在开挖的沟槽边线外用挖掘机挖集水坑至沟槽开挖层以下不小于1。00米,沿沟槽边线以外开挖排水沟宽深=0.5米0。5米,坡向集水坑,集水坑内放3寸污水泵进行不间断抽水,同时集

19、水坑与排水沟应根据土方开挖的深度加深而不断下降.2、集水坑外侧要保证45度的放坡,以保证边坡安全.施工时做好监护,不满足安全要求及时处理。3、沟槽开挖至设计槽底后后,地下水位必须确保在设计槽底以下不小于0。5米,要求昼夜不间断抽水,直至管道土方回填完成. (二)、井点降水1、根据土方开挖情况,在土质较差的地段,明排水无法实施时,采用轻型井点降水,以保证管道沟槽始终处于干土施工状态。根据业主提供的地质报告,进行轻型井点涌水量的计算来确定井点管铺设长度:拥水量Q=1。366K(2HOS)/LgRLgxo(HO+0。5R)/HO(2HO-L)HO(按无压非完整井考虑)式中:HO-抽水影响深度 K-土

20、层渗透系数 R-抽水影响半径(R=1.95SH。K) XO遐想半径 L滤管长根据设计高程计算井点管埋设深度:HAHI+h1+IL,其中采用单排井点降水I=1/4;采用双排井点降水I=1/10。井点滤管长度一般不少于1。5m,滤管顶部高程一般应低于槽底不小于1。5m,井点管直径为48mm,长度根据计算确定。水平总管直径为120mm的钢管,5m6m长为一节, 安装前应检查滤管、滤层绑扎是否牢固,下端必须装有丝堵,实管接头不能漏气,上端段应装有临时丝堵或木堵,管内应冲洗干净,无泥砂,铁锈。沉管时,井点管采用0。61。0Mpa的高压水枪冲孔下沉,水冲井孔应保持垂直,深度符合井点设计要求,井点管尽量置于

21、井孔正中,井点管顶部高程偏差不应大于5cm,水平位置偏差不大于20cm,井点管就位后,应在井点管四周填以干净的滤料(一般选用粗砂),填至原地下水位以上0。5m,上部可利用冲相邻井点管时的泥水自然淤填,并用黄土封顶,封顶厚度不小于0.8m.井点管及干管上所有的接头,都应安装严密不得漏气。每一组井点及机泵安装完成后应进行试抽水,并对所有接头逐个进行检查,如发现有漏气现场应认真处理,使其真空度符合要求,在管道施工期间,井点应保证连续运转,利用现场配备的柴油发电机组进行双路供电,并安排专人24小时值班巡查,从看、听、摸着手,检查井点是否运转正常,并做好记录。雨期施工时沟槽四周应围好土堤,防止雨水进入沟

22、槽,同时电机采取防雨措施。井点系统的拆除工作应放在管道闭水合格回填至地下水位以上后进行。井点降水时,为保证基槽不发生流砂,稳定槽底及边坡,防止滑坡塌方,确保管道干槽施工.还应注意如下事项:(1)、在进行技术交底时,要有针对性的讲明降水重要性,施工注意事项和排水降水要求。(2)、为保证在整个施工过程中连续稳定的抽水,要配备好柴油发电机组和备用井泵。(3)、掌握好降水运行时间的有效控制:每段井点运行时间从沟槽开挖前2天开始运行,至管道回填土施工至地下水位50cm以上时停止。2、本工程沟槽开挖机械为履带式挖掘机,沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有2025cm为人工铲除保证基

23、槽底不被扰动,所挖土方堆于沟槽开挖线不小于0.8m以外,开挖时人机配合放好边坡,以保证安全。3、对于有地下管线的地方应设有标志并有人工挖土,以免其被挖机破坏造成不必要的损失。井点降水示意图四、排水管道施工(一)、沟槽开挖本工程沟槽开挖机械为履带式挖掘机,沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有1020cm为人工铲除保证基槽底不被扰动,所挖土方堆于沟槽开挖线不小于0.8m,且堆高不超过1.5m,同时开挖时人机配合放好边坡,以保证安全。沟槽边坡按1:0。33放坡 ,可视土质情况适当增大.先用经纬仪放出管道中心线,每个井段设龙门桩,测设好高程,用白灰放出开挖线。槽底必须保证足够的

24、工作宽度.在机械开挖过程中施工员应指挥工人修好基槽边坡,确保施工安全。基槽挖好后立即通知监理及设计单位验槽,尽量避免槽底被雨水浸泡。对于有淤泥等影响工程质量的井段,应与监理、设计单位协商后按设计方案进行处理,以保证工程质量。对于有地下管线的地方应设有标志并由人工挖土,以免其被挖机破坏造成不必要的损失。自应力及预应力管道铺设前,及时开挖管道接口工作坑,工作坑的开挖宽度为承头外径加80cm,长度为承头前20cm,承头后承头长度加20cm,深度小于20cm。(二)、混凝土管座基槽验收合格后,立即施工管基,严禁被水浸泡,如被雨水浸泡后,必须重新清基及进行加固处理,保证基础落在原状土上。本工程砼基础模板

25、采用钢模板,雨水连接管砂石垫层基础采用土模,钢筋采用集中加工,现场拼装。1、按设计及规范要求施工混凝土垫层,严格控制垫层宽度厚度及高程。2、支模:根据管线位置、图示尺寸支立模板,模板需顺直,支撑卡具牢固,使模板具有良好的整体性和稳定性.3、混凝土浇筑:根据混凝土设计标号,定制商品混凝土。砼浇筑时,先浇筑平基,对于每节承口的施工预留位置,用钢尺准确定出,防止安管时再次破坏浇筑的平基。施工时严格控制高程,应比设计标高略低不超过1。5cm。不得超过设计高程以便于管道铺设时高程的调整,管子的稳固,确保符合设计和规范要求.管座砼浇筑时,必须两侧同时进行。运料不得在模板上行走。混凝土用溜槽滑落到沟槽内,避

26、免混凝土离析而影响工程质量。(三)、混凝土雨水管安管、接口1、施工工艺(1)、下管前,先清除管坑内杂物,加固基坑的支撑,排除基坑内的积水,然后在平基上弹放管道中线,复核平基面标高。(2)、管材应附有出厂合格证,安装前检查管的外观质量,不使用有裂缝、蜂窝等现象的管材。(3)、根据管径大小和现场情况,采用人力下管和吊车下管相结合。下管时将管道排好,然后对线校正,严格控制中线和标高,自下游向上游进行下管,并用中心线法或边线法控制管道的中线和高程。预应力管采用吊车下管,根据管径大小,采用8t或16t吊车下管。(4)、在安装承插式管时,应备有厚度为:(承口外径管外径)/2的砼垫块将管身垫高,然后在承口下

27、部铺上接口砂浆套入插口,再对线校正,垫移管身.(5)、管道稳定后,应再复核一次流水位的高程,使管道的纵坡符合设计要求后方可进行下一工序的施工。2、安管:混凝土管进场时应根据现场条件,尽量沿线分散在相应位置,同时项目部质检员应认真检查管材质量是否符合设计及国家有关质量要求,不合规定严禁使用。管材下车应有吊机轻放,严禁碰撞。采用牵引拉入的顶管方法安装,接口后管体必须稳定,胶圈必须紧靠小台,不允许出现上台,闷鼻、麻花、跳井等现场,且接口质量必须满足规范要求。管节安装过程中,为防止前几节管子的管口移动,可用钢丝绳和吊链锁在后面的管子上进行锁管.下管安装应以逆流方向铺设,管材安装铺设时,承插口工作面和胶

28、圈应清洗干净,套在插口上的胶圈应平直,无扭曲,安装时胶圈应均匀流动到位,放松外力回弹就位符合要求。下管时吊机配金属绳索扣系住管材,人工配合下管,保持管身平稳匀速下放。吊车下管应有专人指挥,并配备通信器材,指挥人员必须熟悉机械吊装有关安全操作规程及指挥信号,在吊装工程中,指挥人员应思想集中,吊车司机及槽下施工人员必须同从指挥,指挥信号统一明确,吊点应符合要求,管子吊起安装不得过高,稍离槽底即可,以使插口胶圈准确地对入承口八字内,安装接口时顶拉速度应缓慢,并应有专人查看胶圈滚入情况,如发现滚入不均,应停止顶、拉,用錾子调整胶圈位置均匀后,再继续顶、拉使用胶圈达到承插口预定位置.安装时管材将插口顺水

29、方向,承口逆水方向安装,安装由上游往下游进行,安装时钢丝绳与管子接触的地方,必须用木板等等垫好,避免钢丝绳将管子勒坏,安装中利用边线,调整管身位置,使管子中心线符合要求。管材安装就位后,及时复测管内底标号,使之符合设计要求。管材安装程序可概况为:排管下管清理管口清理胶圈上胶圈初步对口找正顶装接口检查中心、高程检查胶圈位置锁管3、接口:必须正确的选择好橡胶圈,并妥善保存,橡胶圈施工时,必须清理干净承口内橡胶圈沟槽,承口端工作面及橡胶圈,不得有土或其他杂物,并在干净承口壁及承插橡胶圈上涂上润滑剂。橡胶圈正确安装在承口的橡胶圈区中,不得装反。管承口对接时若插入阻力过大,切勿强行插入,以防橡胶圈扭曲。

30、橡胶圈施工好,应逐个检查安装是否正常,不得有割裂。破损、气泡、大飞边等缺陷,粘接要牢固,不得有凹凸不平现象,最后必须做好所施工的橡胶圈检查试验工作,不合格应重接。特别是预应力管胶圈应紧靠小台,不出现上台、闷鼻、麻花、跳井等现象.其橡胶圈粘接后所作的拉力试验,符合规范要求。在确定胶圈施工符合要求后,用1:2水泥砂浆填缝,待砂浆达到一定强度后,缝口用土工布进行覆盖并洒水养生。4、安管的质量标准 保证项目管道必须垫稳,管底坡度不得倒流水,管道内不得有泥土、砖石、砂浆、木块等杂物。 检查验收:安管允许偏差及检验方法见下表安管允许偏差及检验方法序号项 目允许偏差(mm)检 查 频 率检 验 方 法范 围

31、点数1中线位移15两井之间2挂中心线尺量2管内底高程D1000mm102用水准仪测量D1000mm152用水准仪测量3相邻管内底错口D1000mm33用尺量D1000mm53用尺量注:1. D700mm时,其相邻管内底错口在施工中自检,不计点。 2. 表中D为管径。五、HDPE管施工(一)、砂石基础管道基础是管道安装前重要的一个环节.沟槽开挖完毕,下管前要将槽底夯实23遍,若有局部超挖,还要用砂回填 至沟底标高。本工程沟槽基础采用中粗砂作垫层,铺砂前,将沟槽内的浮土清除干净,管道安装之后,采用中粗砂360满包封。(二)、下管1、管道进场的检验本工程采用先开挖、后进管的施工顺序,将管材按序放在管

32、沟一侧的土堆上。检查管子应符合下列要求:(1)、检查出厂合格证,质量应满足国家标准要求。(2)、管承口外表面应有标记,管子应附出厂证明书,证明管座型号及水压试验结果、制造及出厂日期,并须有质量检验部门签章。(3)、管体内外壁应平滑,不得有蜂窝,脱皮,开裂等缺陷。(4)、管端不得有严重的碰伤和掉角,承插口不得有裂纹和缺口,工作面应光滑平整,局部凹凸度用尺量不超过2mm.(5)、管子下到沟槽之前,先清理承口内侧和插口外部的灰尘、砂子、泥巴及其他附着物.2、沟槽的检查检查沟壁有无裂缝和坍塌,沟底宽度及沟深是否符合设计要求。3、下管本工程采用人工下管施工方法,在管道安装前应在PVCU管、HDPE管与井

33、壁连接处涂刷二道胶粘剂并滚上粗砂,胶粘剂涂刷宽度不少于井壁厚度.下管时向管沟内下二节或三节管子,找正找直后,依次连接。另外,下管时管道不要和其它金属品及沟槽壁和底相碰,以免损坏法兰和承插口工作面.管道应按水逆流方向铺设,铺设时应平直,无突起、突弯现象。另外。沿曲线安装时纵向间隙最小处不得大于5mm,单管接口借转弯角度不得大于1。六、检查井施工沿管道中心定出检查井中心位置,认真做好检查井混凝土基础配筋置加固工作.施工中注意砌筑时要接槎正确,砂浆饱满,砌筑圆顺。井内流槽应平顺圆滑,不得有建筑垃圾等杂物。1、施工方法(1)、测量放线:根据护桩,利用全站仪测设每座井位中心桩,并测设出井位的边线,由监理

34、工程师进行复检.(2)、基底施工:井位确定后进行检查井基槽开挖,开槽时井底预留30cm土,待铺碎石垫层时再进行开挖.检查井施工时先做底板,浇注C30钢筋混凝土.检查井基础与管道基础施工同步进行,井室在管道铺设后砌筑。(3)、砌筑施工待底板拆模后,采用标准砖、M7。5水泥沙浆砌筑检查井,做好与管道接头的部位.井室砌筑前,标砖必须浇水保湿,不得有干心现象。砌筑时,在垫层砼上砌筑,砌筑时首先砌至路基顶面高程的高度,并按设计要求对检查井内、外壁抹面压光,向上随着路面结构层的铺筑而砌筑,每铺筑一层结构层前,将检查井的井口用1cm的钢板覆盖,避免填筑物落入井内.同时砂浆应随拌随用,砌筑砂浆饱满,井室内壁砌

35、筑圆顺,井墙外三角缝边砌边填饱砂浆,井壁内外抹面光滑。井内外的抹面并随井室的高度同步完成,结束后及时洒水养生.本层碾压完毕,再将钢板取出,向上砌筑检查井至本层结构层顶面,随砌随抹灰,依此类推,井圈、井盖在路面沥青砼摊铺完毕后再进行安装。(4)、砌筑施工要点如下:、砌筑方法采用“三一砌砌块法”即“一铲灰、一块砌块、一揉挤”,竖缝采用挤浆或加浆的方法,严禁用水冲浆灌缝.、砌体水平灰缝的砂浆饱满度不得低于80,水平灰缝厚度和竖向缝宽度一般为10mm,不小于8mm,也不应大于12mm。上下层砌块缝错开,每块砌块都平行砌筑,内外搭接,砌块采用一顺一丁、梅花丁或三顺一丁的砌筑形式。在砌块需要与混凝土连接时

36、在7平方米的范围内布置金属连接件.、砌体的转角处应同时砌筑,对不能同时砌筑而必须留置的临时间断处,砌成斜槎,斜槎长度不小于高度的2/3.、砌块接槎时,必须将接槎处的表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。、砌块砌筑完毕后,要求横平竖直,勾缝均匀,颜色统一,表面平整光洁,质量标准和检查方法按规范要求执行,尺寸和位置的允许偏差满足规范要求。(5)、抹面:砌筑完毕后采用设计要求的水泥沙浆进行外壁抹灰,内采用水泥砂浆抹灰,与管道接口处采用水泥沙浆抹面。最后搭满堂脚手架施工顶板。有收水支管及安用户支管的井位必须座准位置,预留准确,收口平顺,里外抹光。(6)、雨水检查井的流槽,在井壁砌到管顶以下

37、即行砌筑,且表面用砂浆分层压实抹光。(7)、井室内的踏步应随砌随安,铸铁爬梯安装牢固,砂浆未达到规定强度前不得攀爬,爬梯进行防腐处理.(8)、预留支管随砌随安,预留管的管径、方向、标高符合设计要求,支管的超挖部分用C15砼填实。(9)、井框、井盖安装时,严格按设计要求控制高程,雨水边井要确保流水畅通。井座安装时坐浆饱满,安放平稳,井盖和井框不得有摇动现象.(10)、注意雨水连接管的覆土深度,确保其不小于70 cm。特别注意:为确保施工后的检查井在爬梯处不渗漏水,在砌筑检查井时,用砂浆精心将爬梯埋固好,不得事后凿洞补救,砂浆未凝固前不得踩踏受震动。施工时,工地将焊制配备好专用爬梯,供施工操作人员

38、上下检查井。(11)、质量标准、外观要求:砌砖井壁砂浆必须饱满,灰缝平整,井壁砂浆抹面必须平整、圆顺、坚实,不得有空鼓,裂缝和脱落等现象.井内流槽平顺,且不得小于管内径;井圈、井盖必须完整无损、安装平稳;检查井预埋支管(连接支管)位置准确,且接口处平顺、坚实;检查井内不得有泥土、砖、石、木块等杂物.、实测要求:井身内径尺寸,允许偏差长、宽、直径20mm;井底高程,允许偏差10mm;基础厚度,允许偏差不得小于设计规定。七、雨水出水口施工本工程雨水出水口,均为石砌八字式。在施工中筑月牙形围堰或利用桥梁的围堰和井点.出水口基础落在原状土上,如超挖,进行加固处理。浆砌块石的砌筑参照桥梁挡墙方案中的相关

39、内容,重点把握好管顶石券及管与墙接触部位的质量。施工结束后,围堰需及时拆除,疏通河道。砌筑方法:1、挡土墙砌筑时,必须按规定要求的挡墙断面(坡度)砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐.2、砌体石块应互相咬接,砌缝砂浆饱满,砌缝宽度一般不大于3cm(砂浆砌块),上下层错缝(竖缝)距离不小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平层,或通过适当的调整,每隔70120cm找平一次,作为一个较平整的水平层.3、砌石时,一般应按平面上先砌角石,再砌面石,最后砌填腹石的顺序进行。其空隙必须用砂浆挤填密实。严禁通缝(上下竖缝同缝)、叠砌.贴砌和浮塞.砌体勾缝应牢固美

40、观,当勾凸缝时,其宽、厚应符合规范要求。八、闭水试验:(一)、闭水试验前的检查工作检查管道及检查井外观质量合格;管道未还土且沟槽内无积水;全部预留孔洞均封堵且不漏水;管道两端堵板承载力经核算并大于水压力的合力;除预留进出水管外,其余封堵坚固不漏水。(二)、闭水试验的方法排水管道作闭水试验,宜从上游往下游分段进行,上游段试验完毕,可往下游段倒水,以节约用水。试验管段应按井距分隔,带井试验,每3个井段由监理工程师任指定一段进行。试验段上游设计水头不超过管顶内壁时,试验水头从试验段上游管顶内壁2 m计。试验段上游设计水头超过管顶内壁时,试验水头以试验段上游设计水头加2 m计.当计算出的试验水头超过上

41、游检查井井口时,试验水头以上游检查井井口高度为准。1、管道密封后,向管内充气至2000Pa以上,用喷雾器喷洒发泡液检查管堵对管口的密封时,不得出现气泡.2、管堵充气胶圈充气达到规定压力值两分钟后,应无降压。3、排水管道中的污水管100闭气,由监理工程师现场监督检测.4、管道待验收合格,在未回填且沟槽内无积水时方可进行闭水试验。5、试验管段灌满水后浸泡时间不少于24h。6、试验水头应按符合下列规定。当试验段上游设计水头不超过管顶内壁时,试验水头以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头以试验段上游设计水头加2m计;当计算出的试验水头小于10m时,但已超过上游检查井

42、井口时,试验水头以上游检查井井口高度为准。7、当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验段管内补水,保持试验水头恒定。渗水量的观测时间不得小于30min。(三)、注意事项闭水试验时,对接口和管身的外观检查以无漏水、无严重渗水为合格,闭水试验允许渗水量以符合管道工程验收标准为准,渗水量不大于规定为合格.九、管基回填(一)、HDPE双壁波纹管管道回填管子压力试验和渗水试验合格后,进行沟槽回填。回填时,先将沟槽底的杂物清理干净,沟槽内不得有积水,回填土不得是冻土、有机杂物和垃圾,回填含水量以手握成团落地开花为宜.管顶50cm以下用中粗砂回填,按基底排水方向由高至

43、低分层进行,管腔两侧要同时回填,不得直接扔在管道上,每一层用人工摊平,人工夯实,管道两侧夯实的高差不得超过30cm.管道对称进行,严禁当侧夯实,且不得使管道位移和损伤,管顶50cm以上压实度按道路要求.(二)、井周回填检查井周围回填应与管道回填同步进行,并与周边其它填土同步回填并夯实。1、现浇砼检查井的混凝土及砖砌检查井的水泥砂浆的强度应达到设计规定的强度后方允许回填.2、井周60cm宽范围内的回填材料,采用素土回填。3、压实机具:(1)、按规范配置的压路机具.(2)、特别要配置小型机械如蛙式打夯机和立式冲击夯等。(3)、在施工中,优先采用立式冲击夯。4、压实工艺:(1)、井室周围的回填,应与

44、管道沟槽的回填同时进行,当井室周围的回填与管道沟槽的回填不便同时进行时,应留台阶形接茬。(2)、当沟槽内每一层回填土压实成型后,用人工将井室周围60cm范围内的松土挖去,换填预先拌制好的6的水泥土。(3)、井室周围回填压实时应沿井室中心对称进行,且不得漏夯. (4)、在进入道路结构层施工时,除采用压路机碾压外,还应采用蛙式打夯机或立式冲击夯逐层对井周60公分范围内进行补夯,以清除碾压死角.十、井框(盖)安装施工(一)、对井周进行加固:在井筒安装施工完成后,要对井周进行加固。具体做法是:1、沿井筒周围放加固钢筋箍;2、放置预制钢筋砼井圈,注意要将预制砼井圈平面位置及标高调整好(井圈顶至设计路面标

45、高之间的厚度为路面厚,井圈与井室平面位置一致);3、井周浇筑混凝土进行加固(浇筑砼时必需严格采用机械振捣);(二)、对检查井井盖标高的调整井盖标高的调整具体做法是:1、露出预制钢筋砼井圈;2、确定检查井的井盖标高;3、将检查井盖放置在预制钢筋砼井圈上,井盖底沿井周用46个铁制楔型塞,将井盖顶面调至放线标高位置;4、井盖底与预制钢筋砼井圈间用高标号砂浆进行填充;5、每调好一座井后,用围护进行隔离,直至砂浆达到强度后方可撤去围护;6、井周用砼进行补填,并用冲击夯具进行夯实。十一、给水工程施工一、施工准备(一)、技术准备1、施工人员已熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等。2、已有经过审

46、批的施工组织设计,并向施工人员交底。3、技术人员向施工班组进行技术交底,使施工人员掌握操作工艺。(二)、材料要求1、工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件。2、工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求.3、所有材料进入施工现场时应进行品种、规格、外观验收。包装应完好,表面无划痕及外力冲击破损。4、主要器具和设备必须有完整的安装使用说明书。5、管道使用的配件的压力等级、尺寸规格等应和管道配套。塑料和复合管材、管件、粘接剂、橡胶圈及其它附件等应是同一厂家的配套产品.(三)、主要机具1、施工机具见施工机具表2、测量仪器见施工测量仪

47、器表(四)、作业条件1、管道施工区域内的地面要进行清理,杂物、垃圾弃出场地。管道走向上的障碍物要清除.2、在饮用水管道附近的厕所、粪坑、污水坑等应在开工前迁至业主指定的地方.并将脏物清除干净后进行消毒处理,方可将坑填实。3、在施工前应摸清地下高、低压电缆、电线、煤气、热力等管道的分布情况,并作出标记。(五)、施工组织及人员准备1、施工前应建立健全的质量管理体系和工程质量检测制度。2、施工组织应设立技术组、质安组、管道班、电气焊班、开挖班、砌筑班、抹灰班、测量班等。3、施工人员数量根据工程规模和工程量的大小确定,一般应配备的人员有:给排水专业技术人员,测量工、管道工、泥瓦工、普工。二、给水管道安装(一)、材料质量要求1、材料的验收1)
