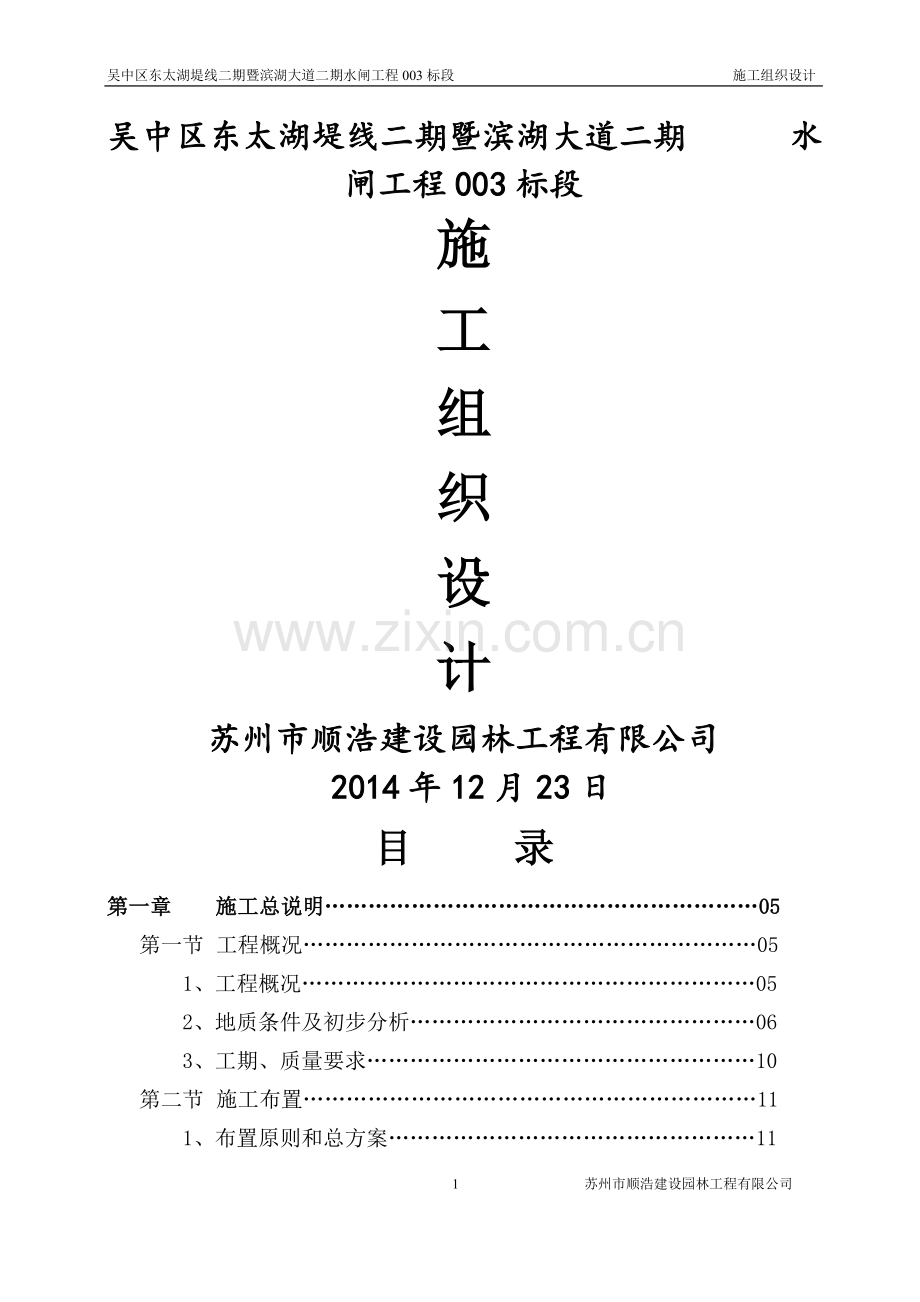

1、吴中区东太湖堤线二期暨滨湖大道二期水闸工程003标段 施工组织设计吴中区东太湖堤线二期暨滨湖大道二期 水闸工程003标段 施工组织设计苏州市顺浩建设园林工程有限公司 2014年12月23日目 录第一章 施工总说明05第一节 工程概况051、工程概况052、地质条件及初步分析063、工期、质量要求10第二节 施工布置111、布置原则和总方案112、生产设施及生活办公区布置113、施工道路布置124、施工用水用电布置12第三节 施工现场总布置13第二章 围堰及排水工程13第一节 围堰工程13第二节 降水工程16第三章 施工进度17第一节 工期计划和质量要求17第二节 施工特点17第三节 进度计划安

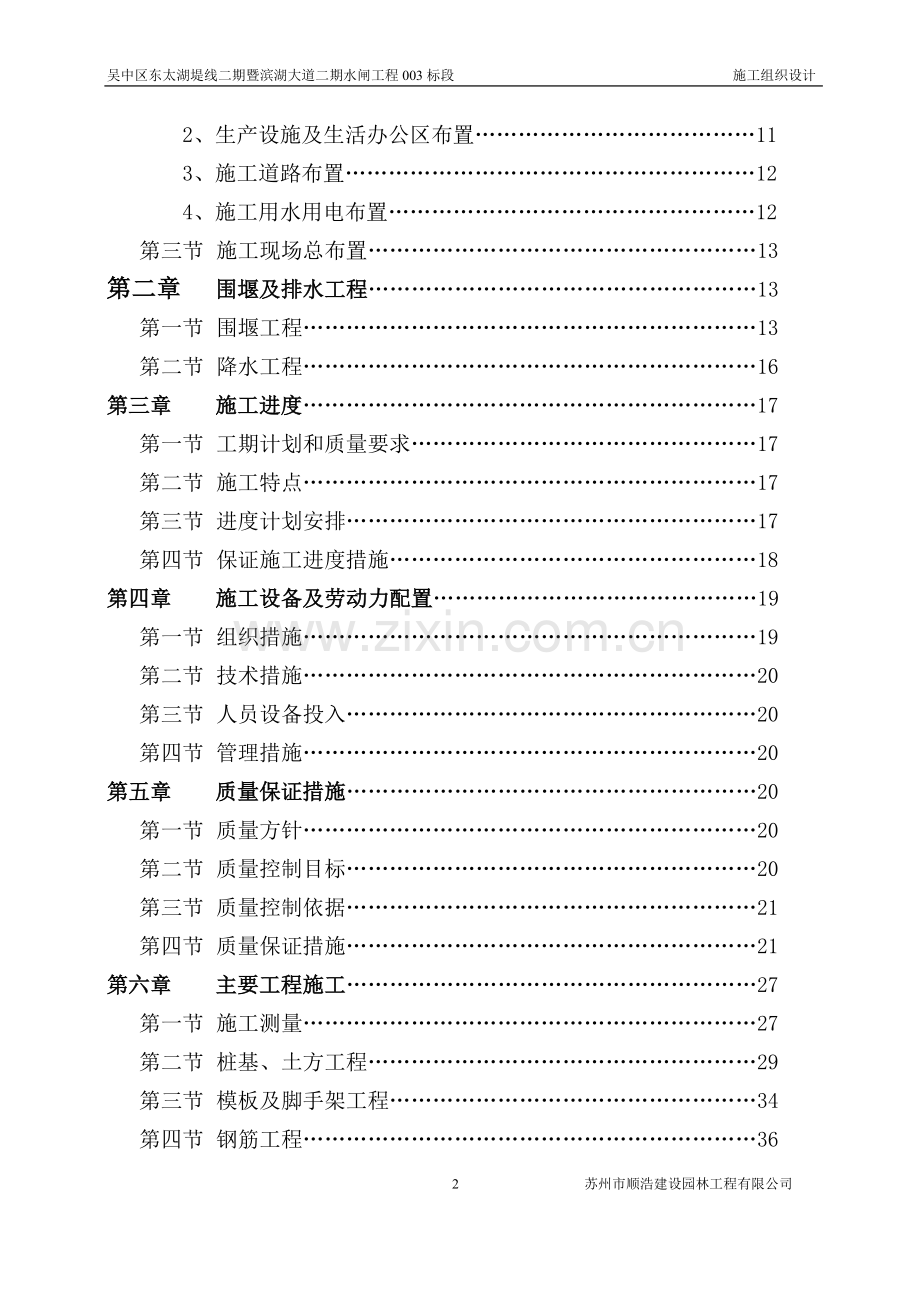

2、排17第四节 保证施工进度措施18第四章 施工设备及劳动力配置19第一节 组织措施19第二节 技术措施20第三节 人员设备投入20第四节 管理措施20第五章 质量保证措施20第一节 质量方针20第二节 质量控制目标20第三节 质量控制依据21第四节 质量保证措施21第六章 主要工程施工27第一节 施工测量27第二节 桩基、土方工程29第三节 模板及脚手架工程34第四节 钢筋工程36第五节 砼工程38第六节 挡墙施工49第七节 止水及观测施工53第八节 闸门及启闭机54第九节 水泵制作和安装68第十节 电动机安装69第十一节 电器及控制设备69第十二节 建筑与装修工程70第十三节 道路施工74第

3、七章 安全生产83第一节 安全生产管理目标83第二节 安全生产管理机构83第三节 安全生产管理措施83第八章 环境保护措施86第九章 文明工地建设87第一节 开展文明工地创建活动87第二节 组织、制度建设87第三节 保证事项88第十章 工程资料管理91第一节 工程资料管理91第二节 工程文件接收91第三节 建筑工程档案资料管理措施91第四节 项目部专职资料员职责92附图: 1、组织机构图94 2、安全管理机构图95 3、质量管理机构图96 4、安全文明施工管理机构图97 5、机械设备清单986、施工总平面布置99 7、茭白港泵闸围堰平面布置图100 8、围堰断面图101 9、施工进度计划横道图

4、102第一章 施工总说明第一节、工程概况1、工程概况本工程分布于吴中区东太湖沿线,茭白港泵闸位于与太湖交汇的茭白港上,茭白港泵闸轴线与大堤的斜交角度为35.24度。茭白港泵闸包括一座排涝泵站和一座套闸。泵站与套闸并列布置,泵站布置在北侧,套闸布置在南侧.泵站安装4台立式轴流泵,单泵流量2m/s,采用单列布置,总流量8m/s。泵站工程由主泵房、安装间、进出水池、海漫、翼墙等组成。套闸主要由内外闸首、闸室、内外闸首镇静段及消力池、内河海漫及防冲槽、外河连接段、内外河翼墙等部分组成,内外闸首净宽均为6m,闸室尺寸(宽长)为14m15m,顺水流方向长均为15m.套闸内外闸首分别安装8m钢闸门一扇(含闸

5、门埋设件、集成式双作用液压160KN/125KN-8.1M及配套控制箱)。泵站侧设管理区,包括管理楼和副厂房等,层数为二层,建筑面积为588。4m2,在内外闸首各设一处管理区,层数为一层,建筑面积分别为21.6m2、48m2。南渡水港套闸位于与太湖交汇的南渡水港上。南渡水港为等外级航道,根据规划,套闸按原规模拆建,内外闸首净宽均为6m,闸室尺寸(宽长)为15m19m.套闸主要由内外闸首及门库、闸室、内外闸首镇静段及消力池、内外河翼墙等部分组成,内外闸首均采用钢筋混凝土整体式结构,顺水流方向长均为15m,套闸工作闸门采用横拉门;在内外闸首各设一处管理区,层数为一层,建筑面积分别为21。6m2、4

6、8m2。2、地质条件及初步分析2。1场地工程地质条件2.1。1 地形、地貌工程区属于长江三角洲冲湖积平原区,地貌类型为新三角洲平原.本工程区内水系十分发育,蟹塘、渔塘密集、河网密布,区内原有大堤地势较高,其余地势总体比较平坦。2。1.2地基土的构成及特征本次勘探所揭示地表以下30.45m深度范围内地基土层为第四系上更新统下更新统地层。按其沉积环境、成因类型及其工程地质特性自上而下共分为6个工程地质层、其中第、层又各分为若干个亚层。工程区浅部分布的2层灰黄灰色粘质粉土和3层草黄灰黄色粉质粘仅庙港桥闸和东大缺港闸揭露,2层灰色粘土仅油车港闸揭露,层灰色粉砂仅茭白港闸揭露,层残积土(棕红色粉砂)仅大

7、嘴山南渡水桥套闸揭露,其余各土层分布较稳定。2。1.3不良地质现象勘察查明,老堤堤身(第21层)底部局部分布有3层灰黑色淤泥质粉质粘土,该层状态流塑,含较多腐殖物,局部为泥炭质土,土质差.该层对大堤地基稳定不利,大堤改建时应进行适当的地基处理。2。2闸桥工程地质条件初步分析2。2。1天然地基闸底板底高程为0。50。0m。根据相应的工程地质剖面,底板坐落在1或2层中。1层粉质粘土,可塑硬塑状,土质较好,地基承载力特征值为160kPa;2层粘质粉土,状态松散稍密,土质较好,地基承载力特征值为130kPa,上述两层地基土强度可满足拟建闸桥的地基承载力要求,但设计应进行地基土变形验算,不满足要求时,可

8、采用水泥土搅拌桩处理或桩基础。内、外河翼墙墙基也可相应置于1或2土中,设计应进行抗倾覆稳定性验算,不满足要求时,亦可采用水泥土搅拌桩处理或桩基础。因2层透水性较好,抗冲刷能力差,渗透变形属于流土型,宜进行防渗处理,并做好防冲措施。本工程2座水闸地基基础建议一览表见表51。拟建水闸地基基础建议一览表 表51序号水闸名称闸基底高程(m)基底土层建议基础型式 (m)地基处理意见1茭白港套闸0。01天然地基地基土变形与抗滑倾覆稳定不满足要求时,可采用水泥土搅拌桩处理或桩基础。2南渡水桥套闸-0。51天然地基地基土变形与抗滑倾覆稳定不满足要求时,可采用水泥土搅拌桩处理或桩基础.注:假设基底厚度为1m,基

9、底高程根据河底高程换算而来。2.2。2桩基2.2.2.1桩基持力层选择根据各拟建闸桥相关剖面的地基土分布情况,具体分析如下:第1、2、3、层,或埋深浅,或土质差,或厚度较薄,均不宜作为本工程闸桥的桩端持力层。第t层灰色粉砂,稍密中密状态,静探Ps=5.07MPa,平均标贯击数N17。1击,土质较好,当厚度较大,且无下伏软弱下卧层时,可作为拟建闸桥的桩端持力层。第1层暗绿草黄色粉质粘土,硬塑状,局部可塑,土质较均匀,静探平均Ps=3。66MPa,工程力学性质较好,且埋深适中,厚度较大,层位稳定,可作为拟建闸桥的桩端持力层。第层灰色粉砂,密实状,局部稍密,静探Ps=7。55MPa,平均标贯击数N2

10、4.7击,工程力学性质较好,该层在茭白港闸厚度较大,埋深较深,可作为茭白港闸桥的桩端持力层。建议闸桥桩基持力层见表52.建议闸桥桩基持力层一览表 表5-2序号闸桥名称桥墩(台)桩端持力层1茭白港套闸12南渡水桥套闸12.2.2.2桩基地质参数的确定根据地基土的特性、埋藏条件,按照建筑桩基技术规范(JGJ942008)及本地区经验提供桩侧极限摩阻力标准值与桩端极限端阻力标准值及土层压缩模量建议值,见表53。请设计根据需要选择合适的桩型、桩径、桩长.桩基设计地质参数及土层压缩模量建议值 表53层号 土层名称预制桩灌注桩压缩模量ES (P0P0+P)(桩基适用)qsik(KPa)qpk (KPa)q

11、sik(KPa)qpk (KPa)1粉质粘土15-6m75156m652粘质粉土50453粉质粘土6055粉质粘土4538t粉砂509L16m取20004510L15m取700161粉质粘土909L16m取380016L30m取55008510L15m取120015L30m取1400142粘土7粉砂6516L30m取30005515L30m取100028残积土50注:L为桩长;桩侧极限摩阻力特征值及桩端极限端阻力特征值为表中数据除以2;单桩竖向承载力宜通过静载荷试验确定。2。2.2。3沉(成)桩可行性分析本工程桥梁若采用预制桩,1层可塑硬塑状的粉质土、t层稍密中密状粉砂、第1层硬可塑状粉质粘土

12、、第层密实状粉砂,沉桩会遇到较大阻力,应增强桩身结构强度,并匹配相应的沉桩设备,确保沉桩能顺利实施。2.3结论与建议本场地无全新世活动断裂通过,属基本稳定场地.工程区及堤线附近未发现崩塌、滑坡等不良地质现象,不存在导致场地滑移或产生其它严重破坏的地质条件,适宜本工程建设.工程区地基土为中软土,建筑场地类别为类,设计基本地震加速度为0。05g,设计地震分组为第一组,抗震设防烈度为6度,为可进行建设的一般场地。根据建筑抗震设计规范(GB50021-2001)规定,抗震设防烈度为6度时,可不考虑地震液化影响.工程区水环境分类属于类场地环境,浅部土层的渗透性为不透水弱透水。表部填土层地下水属潜水,2地

13、下水具有微承压水性质.工程区地表水与地下水对混凝土无腐蚀性,对钢结构有弱腐蚀性,对钢筋混凝土结构中的钢筋在长期浸水条件下无腐蚀性,在干湿交替条件下有弱腐蚀性;地基土对混凝土无腐蚀性.大堤改建时应清除表层杂填土及坡面的植物根茎,对老堤地基3层淤泥质粉质粘土宜采取适当的措施处理,对大堤扩建部分宜挖除3层淤泥质粉质粘土,使大堤座落在1层上。闸底板坐落在1或2层上,1层与2层地基土强度可满足拟建闸桥的地基承载力要求,但设计应进行地基土变形验算,不满足要求时,可采用水泥土搅拌桩处理或桩基础.本工程桥墩(台)与闸墙结合,共用水闸底板,当采用桩基时,建议以1层或层作为桩端持力层。1、t、1、层对预制桩沉桩时

14、会遇到较大阻力,应增强桩身结构强度,并匹配相应的沉桩设备.2、t、层对钻孔灌注桩成桩时容易产生坍孔、缩径等现象,影响成孔质量。3。工期、质量要求:监理工程师开工令茭白港泵闸2014年12月30日开工,根据招标文件要求结合施工工期,我项目部计划2015年7月29日水下完工,2015年11月29日竣工;南渡水桥套闸2015年5月1日开工,2015年9月30日水下完工,2015年11月30日竣工;合同工期365日历天。本工程质量要求建筑物工程合格,其他工程合格。第二节、施工布置1、布置原则和总方案因本工程为两个子单位工程,且两个工地现场相距2。5KM,考虑到施工及管理方便,茭白港泵闸施工时将临时设施

15、布置在茭白港套闸太湖大堤南侧,不影响土方开挖及其他工程的施工,南渡水港套闸施工时临时设施在北侧合适位置搭建。2、生产设施及生活办公区布置生产办公区及生产设施、沙石料场等均布置在大堤两侧100M范围内。茭白港泵闸项目部办公室及职工宿舍、伙房、施工队宿舍位置布置在太湖大堤南侧,南渡水港套闸项目部办公室及职工宿舍、伙房、施工队宿舍位置待施工开始时布置在套闸北侧合适位置。1)生产作业区的布置(1)砂石料堆场:黄砂、石子大宗材料经陆路运至工地.为了保证砼的生产质量,在砂石堆场范围内,场地平整压实后,铺设30cm左右的碎石垫层,再浇10cm厚的砼作为砂石堆场的地面,四周均设排水系统,确保雨天正常施工。(2

16、)砼加工系统本工程中的砼基本采用商品砼,同时拟在生产作业区的设置砼搅拌系统,用于零星砼的浇筑,生产设施集中布置区分别配备1台JS350搅拌机,配1台装载机装运黄砂石子,生产出的砼通过翻斗车转运到各浇筑部位。(3)生产工作棚水泥仓库:水泥仓库地坪高于室外50cm以上,用大块碎石填筑,铺防水油布,室外开挖排水沟,以满足防潮要求。因此,根据本工程规模、特点和材料需要用量计划,在生产作业区分别搭设木工操作棚1间,钢筋操作棚1间,水泥仓库1间,综合仓库1间,修理车间1间,配电房1间,工地试验室1间。2)办公生活区(1)办公区:两个施工现场分别布置项目部办公室1间,会议室1间,监理及业主用房3间。(2)生

17、活区:宿舍15间、食堂2间等。以上办公生活区根据施工现场实际情况搭设活动板房或采用集装箱房。3、施工道路布置茭白港泵闸场外施工道路由新环山公路进入,使用原太湖大堤通往本工程,场内施工主便道将外进土方在套闸西南侧藕塘处填筑一条6m宽便道通往大堤,便道顶高程为4。5,施工期间铺设钢板方便各类施工机械设备及预制桩吊装。南渡水港套闸闸址就在环山公路西北侧,场外施工道路主要通过南侧新环山公路,北侧老环山公路作为辅助道路,场内便道则从新、老环山公路分别修筑6m宽便道作为施工便道。4、施工用水用电布置因生活用水无法采用供水公司自来水,我方将采取打深井方式取水。生产用水可用当地河道水,经化验合格后使用。施工期

18、茭白港套闸施工用电从东大圩排涝站接入,南渡水港套闸从旁边工厂接入。同时按需在现场配电房布置一台50KW柴油发电机组,供生产用电或急用.三、 施工现场总体布置茭白港泵闸施工场地主要在太湖大堤北侧,生产设施依大堤北侧边坡布置,生活办公区主要设置在大堤南侧沿线(详见附图5).第二章 围堰及排水工程第一节、围堰工程茭白港泵闸施工前将对原茭白港进行断航,南侧围堰填筑为大堤施工单位实施,我方实施围堰为内河侧围堰,位置布置在内河侧两条支河交叉口南侧,不影响东西向支河渔船通行。南渡水港围堰施工将对南渡水港进行断航,南侧围堰填筑位置为大咀山桥南侧,北侧围堰填筑位置为原套闸北侧20m处。1) 附图:茭白港泵闸围堰

19、平面布置图、围堰断面图2)围堰施工钢板桩围堰按设计要求施工打入深度 1。5米内挂土工布及竹帘片,粘土回填,用钢筋对拉,钢管横向联结。钢板桩围堰内外填土需同步进行,内外高差不得超过1m.因围堰为水中倒土,围堰沉降量较大,需预留沉降量,在整个施工期内派专人值班维护保养,观测围堰沉降、变形、进行堤身维护。当堤身高程低于设计值10cm时,须进行培土较高,使其保持设计标高,并备足一定物资以防异常水位出现时进行加固抢险.3)围堰内抽水围堰筑设结束后即可抽水(水泵在筑设围堰时露出水面50CM即可排设),抽水时须派专人观察围堰坝体情况,如发生坝体沉陷,滑动等异常情况需及时采取措施,加固处理。围堰内抽水不能太快

20、,每天水位下降不大于1米,这样有利于坝体稳定,出水土体及时压实,发现渗水即停止抽水,加固围堰,维护围堰安全。为了防止雨水冲刷、风浪冲刷对围堰的影响,等围堰填筑完成后,在围堰迎水面采取铺压袋装土防护.在围堰填筑中严格按照设计断面要求和填筑质量标准进行控制, 在施工过程中把握进度安排,不断分析优化,进行更恰当的配置。 4)质量保证措施围堰将直接挡堰外来水,围堰的安全很重要,围堰的施工质量将直接关系到施工期的安全;因此我们将其看作永久性建筑物标准来施工,对此我们采取以下措施:(1)围堰填筑必须按照作业规程进行,专人值班指挥。确保围堰下不形成包心淤泥。基坑抽水过程中严格控制降水速率,加强围堰变形观测。

21、加强围堰稳定、渗流稳定观测,确保安全.项目部成立以项目经理为首的施工管理机构,责任到人,事事有人抓。(2)围堰的施工严格按相关的施工规范和标准,实行三级检查制度,上道工序验收合格后才能进行下道工序的施工。(3)开工前召集施工人员对其进行技术交底,最终使每个人都熟悉和掌握施工程序和要点。并实行质量管理责任制,达不到质量要求必须进行返工,同时制定相应的奖惩措施。5)围堰维护本工程工期为围堰必须能经历汛期的考验,为此维护好施工围堰确保汛期施工的安全,显得尤为重要。为了防止雨水冲刷,风浪对围堰的影响,上下游围堰临河侧采用铺压袋装土防护,以确保施工围堰安全。安排专人检查定期观测堰身变形及渗流情况,及时采

22、取防护措施,由于围堰填筑在较厚的淤泥质河床地基上,围堰使用过程中必须发生较大的压缩沉降,使用过程中,不定期加高围堰,确保围堰的安全超高.在施工期间,安排专人检查和维修围堰,冲塘、雨淋沟等及时填平、压实,遇冲刷及时用土加高培土.在汛期成立防汛领导小组,落实防汛安全措施,配备足够的防汛物资成立防汛抢险突击队,安排专人对上下游水位进行观测以及对施工围堰的检查,发现意外情况及时汇报,采取在围堰顶打子堰等应急措施,确保围堰在汛期或高水位期间万无一失.6)防台风的技术措施在工程施工过程中,重视水情和气象预报,一旦发现有可能危及工程安全和人身财产安全的台风或其它气象灾害预兆时,为确保工程和人身财产的安全及保

23、证工程按计划进行,我部拟采用如下措施: (1)安排专人值班,掌握潮汐时间,加强对水情的观测和气象预报的收听工作.(2)在台风期间,加强对生产、生活设施等的检查、维修、加固工作,以确保在台风期间的财产安全。 (3)安排人员经常清理施工现场和生产生活区周围的排水沟,并预备一定数量的排水设施,以防大暴雨时生产生活设旌被淹或因排水不畅造成施工区坡面被严重冲刷而引起塌方.7)围堰拆除工程验收合格后,上报围堰拆除方案,接监理工程师指令后方可按河道设计断面拆除所有施工围堰。围堰拆除分水上方拆除和水下方拆除,水上方拆除采用挖掘机开挖装自卸汽车,围堰水下方用抓斗式挖掘船拆除,开挖的土方均外运。围堰拆除基本做到平

24、水拆除.先进行建筑物内灌水,待保证围堰两侧水位基本相平后,拆除围堰。第二节、降水工程本工程基坑开挖面比较大,为了在土方开挖之后更好地选择降水方式,我项目部在进行开挖前已在茭白港大堤两侧共打了两口深井,深度分别达到35米和38米,均抽不出地下水,结合茭白港泵闸地质报告,我项目部将不采取降地下水措施。施工降水将主要采取抽排明水。施工排水分为办公生活区、生产加工区等地面排水和闸塘基坑排水等。(1)办公生活区、加工区排水在每座办公生活用房及其它用房前后及各加工区、加工场地四周挖设排水龙沟,并在适当位置分别挖设集水坑,用潜水电泵将降积水抽排至河中.(2)基坑降排水首先在基坑顶部四周挖设截水龙沟,防止地面

25、降水流入基坑中,并在适当位置分别挖设集水坑,用潜水电泵将地面降积水抽排至河中。若在开挖边坡、基底上遇有地下渗流时,先对渗流采取适当疏导措施,并对坡面采取保护措施。闸塘基坑排水点设于上游围堰内侧,逐层挖设集水坑,采用23台4英寸潜水电泵排水.第三章 施工进度第一节、工期计划和质量要求工期计划:茭白港泵闸2014年12月30日监理工程师签发开工令,2015年7月29日水下完工,2015年11月29日竣工;南渡水桥套闸2015年5月1日开工,2015年9月30日水下完工,2015年11月30日竣工;合同工期365日历天。质量要求:主体工程质量合格,其他工程质量合格。第二节、施工特点(1)工期紧,主体

26、工程施工期属于冬雨季施工,且包含施工准备及基础等。(2)茭白港泵闸位置位于数个鱼塘和河道中间,没有道路进入,施工便道及材料堆场、加工区都需要在鱼塘中堆土填筑方可使用,(3)堆土区征地范围小,开挖深度大,且淤泥层厚且含水量大,对淤泥清除、土方开挖十分不利.(4)地基基础处理工程量大.(5)大体积砼项目及平行施工单体项目多. (6)二次砼施工,不能一次施工到位,增加该部位施工耗时等。第三节、进度计划安排(1)进度计划安排的目的:在保证施工质量的前提下,确保按时完成施工任务,力争提前完工.(2)进度计划安排原则:a。抓住施工主线、突出重点、明确关键节点工期控制目标。b。在突出主线施工的同时,统筹安排

27、各分项工程之间、各工序之间的流水作业(详见附图工程施工进度计划表)。第四节、保证施工进度措施根据我公司的综合实力和长期的施工经验,为确保如期实现工期目标,拟采取以下措施:做好施工前期各项准备工作,及时快速组织机械、人员进场,同时抓紧搭设工棚等临时设施,尽可能缩短施工准备时间.同时对设备进行必要的维修保养,确保及时投入施工生产。开工前认真编制工程施工进度网络计划,准确把握关键工序和关键线路,充分利用各工序间施工作业的时空差,做到各工序间安排科学合理,衔接紧凑。根据总体施工进度计划的要求,配置合理充足的施工,包括机械设备、周转材料、人力及资金等,重点配好、配足关键线路、关键部位施工资源,确保工程施

28、工有计划、按步骤的顺利进行.加强施工组织领导工作,建立强有力的生产指挥调度系统,精心组织,合理调度,集中优势打歼灭仗,确保工程施工井然有序,忙而不乱.工程施工中加强施工网络计划管理与资源优化工作.在总进度计划的指导下,逐月编制月度进度计划,并编制周进度计划,下发至各工种队及施工班组。同时抓好进度计划的落实和检查督促工作。建立健全工地生产例会制度,全面掌握施工进展情况,及时调整施工进度计划,适时调配施工资源,组织进行抢工赶工,确保总进度计划的实现。进行广泛宣传动员,统一思想认识,明确工期目标,各施工队实行内部定额承包,设立进度目标奖,加强各工种间协调,充分发挥全体施工人员的主观能动性和工作积极性

29、。切实做好材料供应工作,保证各种施工原辅材料保质保量按期到场.同时做好进场道路的维护保养工作,确保进出场运输通畅。增大资源投入,提高机械化施工能力,最大限度提高施工作业效率和施工强度。加强施工质量、施工安全管理工作,杜绝返工和安全事故的发生.第四章 施工设备及劳动力配置该工程施工为冬雨季施工,施工工期紧,我们将根据设计文件及招标文件的要求精心组织施工,努力克服任务重、施工难度大、要求高等困难,总结和发扬我公司多年来的施工经验,加强现场各项管理,优化施工方案,在保质量保安全的前提下,在业主要求的施工期内优质快速地完成施工任务,并使工程质量达到要求。具体措施如下:第一节、组织措施抽调我公司有丰富经

30、验的人员担任该工程项目经理和项目技术负责人,并组建强有力的项目经理部.项目部对整个工程实行集中统一管理,水工结构、土建等内容由公司实施,内部实行分工负责制;金属结构、机电设备安装、电气等各专业施工由专业分包单位实施,项目部进行统筹安排,且对制作安装质量进度安全等总体负责.第二节、技术措施各项施工方案、技术措施均在事先经过认真讨论、周密研究并形成共识,并对各分项工程和特殊过程编制施工作业指导书,报监理工程师批准后发放到施工作业班组,指导工程施工顺利进行。第三节、人员设备投入针对本工程的特殊性和工期要求,我公司将配备足够的施工人员和施工机械设备,确保如期、优质完成该工程施工任务.第四节、管理措施我

31、公司将在ISO9000质量管理体系的框架下,进一步加大内部改革力度,完善各项施工管理规章制度,同时将项目部管理人员的工资奖金与工程质量、施工安全、施工进度挂钩,制定奖罚措施,做到奖罚分明,以促使项目部做到科学管理、合理安排,最终圆满完成施工任务。第五章 质量保证措施第一节、质量方针:我公司的质量方针是“强化质量管理意识,科学规范作业程序;提供优质快捷服务,满足顾客期望需求;持续提升质量水平,创建水利精品工程。第二节、质量控制目标:本工程的质量目标为确保合同内所有工程项目全部满足设计及规范要求,竣工验收达到建筑物工程合格,其他工程合格等级.第三节、质量控制依据:施工设计图纸、现行水闸施工规范、有

32、关技术规范、规程及现行国家和行业有关技术标准.第四节、质量保证措施组织措施建立健全质量管理组织机构(详见附图3:质量管理机构图)项目经理部成立质量管理领导小组:由项目经理席志任组长,总工程师张国夫、质检科长许永金任副组长,成员包括专职质检员、各工种队长.负责检查、监督质量管理体系的运作情况及各项质量管理措施、制度的落实情况。完善质量管理体系为实现本工程的质量目标,将依据我公司颁布实施的质量管理体系文件,在工地建立工程施工三级质量管理网络,实行三级检查验收制度,确保本公司质量管理体系文件在本工程施工中的贯彻执行。项目部设质检科和试验室,负责本工程质量检查检验工作,配备专职质检员2名、专职试验员1

33、名。各施工队分设专职质检员、班组设兼职质检员,负责各自部门或班组的质量检查工作,做到层层检查、层层把关,把质量隐患消灭在萌芽状态。加强学习、宣传工作工地应经常组织专兼职质检员、各工种队长、班组长及关键工种技术工人进行质量管理体系等文件的学习宣讲活动,并通过他们带动全体施工人员学习领会质量管理体系文件,同时做好施工现场宣传标牌、标语的布设工作.通过学习和宣传,使全体施工人员不断强化质量意识,明确本工程的质量目标和各自的质量责任,从而使全体施工人员都能自觉的为提高工程质量而努力.管理措施建立健全各岗位质量责任制工地建立以项目经理和项目总工为首的各级领导质量负责制,明确各级岗位质量责任,做到层层分解

34、,层层落实,使工地每个员工都明确各自的质量责任。a。项目经理岗位职责经公司经理授权,项目经理全权代表公司履行对发包人的工程承包合同,负责组建本工程施工项目经理部、设置机构并配置施工资源、组织实施公司质量管理体系文件并建立工地质量管理网络,确保本公司质量管理体系文件在本工程施工全过程的有效运作,执行公司质量方针,实现本工程质量目标,从而确保本工程质量达到合格级以上。b。项目总工岗位职责协助项目经理履行对发包方的承包合同,解决施工技术难题,控制质量管理体系的正常运作。c.质检员岗位职责代表本工程项目部,依据本公司质量管理体系文件,检查、督促各部门、工种队严格按质量管理体系文件的要求进行施工,全面检

35、查、监督各工种队的产品质量,并及时向上级领导反映本工程的质量情况,负检查责任,并授予以下权利:c。1有权要求各部门严格按本公司质量管理体系文件进行施工;c。2在施工质量检查中,如发现工程质量不符合设计图纸及有关规范、技术要求时,有权责令其停工、返工,直至工程合格,并提出纠正措施;c。3有权越级实事求是反映本工程施工质量情况;c.4相关结算若未经其签字认可,不得进行结算。进行广泛宣传动员,统一思想认识,明确质量目标,设立进度目标奖,加强各工种间协调,充分发挥全体施工人员的主观能动性和工作积极性.制定科学合理的施工方案,加强过程质量的跟踪检查制定科学合理的施工方案是质量创优的基础.工程开工后,首先

36、对施工设计图纸进行设计交底及图纸会审,充分领会设计意图,再编制施工实施方案.对特殊过程和特殊工序,应分别编制施工方案与作业指导书,及时向施工人员进行技术交底,使他们明确做什么、怎么做、怎样按标准做好,施工过程中专人负责监督检查。严把原材料质量关进场后,首先编制材料采购计划(包括产地、生产厂家、品种、规格、型号、进料计划等),并报监理工程师批准。在原材料采购前,必须对生产厂家进行考察、评审,优先选择通过ISO质量管理体系认证的厂家作为供应商,经监理工程师审核认可后,方可签定供货合同实施采购采购.所有原辅材料进场后,均必须按设计图纸及相关技术规范和行业技术标准的要求进行质量检验或复检,如水泥、对钢

37、筋、型钢、黄砂、碎石等,经检验合格后方可用于本工程。对进场的各种原辅材料进行正确的标识,标识应包括材料的品种、产地、数量、状态等,标识应清晰易辩,以防止混用、错用而影响工程质量,并相应进行记录,以便有计划使用或进货。在生产、安装阶段,对中间产品,如加工成型的模板及钢筋、预制构件、启闭机等,应对其品种、尺寸、生产日期、使用部位、编号等作好标识,并进行详细记录。严格执行三级检查制度本工程内部检验严格执行三级检查制度,即:班组初检、工种队复检,质检科检验.专职质检员拥有一票否决权。经自检合格后,报请监理工程师现场检查验收,合格后,再进行下道工序的施工。在报请监理工程师检验时,必须附有自检记录和必要的

38、施工记录。隐蔽工程覆盖前,在招标文件规定的时间前通知监理工程师进行验收,合格后方可进行隐蔽工程的覆盖.严格执行三级技术交底制度在工程实施前,公司必须会同业主、监理单位及设计单位进行施工图的会审,并请业主、监理及设计单位对工程的特殊部位、特殊过程进行技术交底,以准确把握设计意图和施工技术要点.公司内部实行三级技术交底制度,即:公司对项目部进行交底、项目部对各部门进行交底、各部门对生产班组进行技术交底,使每个施工人员都弄清自己工作的质量要求,做到每个施工人员手中无不合格产品。实行质量双线控制质量要求贯彻线:从设计交底到学习图纸、技术规范到制定施工方案,根据施工图、技术规范和设计技术交底,分阶段组织

39、技术讲座,以技术规范为基本标准逐级交底:方案讨论到信息反馈到编制作业指导书到实施检查。质量检测线:工地质检科和试验室负责本工程的质量检测工作,直接向项目经理和项目总工负责.质检科领导专、兼职质检员,并形成检查网络.从施工组织设计到设备、材料的进场到施工前的准备到工程施工到工程竣工到竣工验收到交付使用。技术措施加强测量、检验仪器和试验设备的控制测量、检验仪器和试验设备的性能状态在使用期必须受到有效控制,以保证检测试验的精度、准确性和可靠性.这些仪器和设备,不论是现有的还是新购置的,在使用前均必须送相关权威部门进行检验标定,证明其性能状态满足要求后方可用于本工程.对特殊过程进行控制本工程每一特殊过

40、程施工前,对施工人员进行必要的技术培训,考核合格后安排上岗,并进行详细技术交底;对特殊过程使用的机械设备进行验证并做好记录,合格后方可投入使用。对特殊过程采取连续跟踪监督检查,特别检查其施工是否按预定的工艺方法、工序和步骤进行,发现不符合要求的,应立即停止施工,制定并落实纠正措施,纠正至符合要求后,方可继续施工。外观质量保证措施随着社会的发展,建筑物的外观越来越大家的关注,因此,在确保建筑物内在质量的同时,注重其外观质量也显得越来越重要。针对本工程的特点,我们拟采取以下措施,保证建筑物的外观质量:强化外观质量意识,完善质量管理措施对直接影响建筑物外观质量的施工作业人员进行必要培训,使他们懂得建

41、筑物外观质量重要性,熟悉并掌握施工工艺,了解外观质量标准.在施工过程中,成立以项目经理为外观质量第一责任人的外观质量检查小组,同时要求项目总工、质检员能熟练掌握外观质量检验评定标准,随时注意检查、对照自评,防患于未然.明确质量控制要点,采取预防措施对直接影响外观质量的分部工程,如:砼工程、模板工程、砌石工程、装饰工程、金属结构等,结合本工程设计及招标文件要求,明确外观质量控制要点,对可能会影响外观质量的问题点,分别制定预防措施,并落实各项措施及该分项外观质量的责任人.具体措施a。模板:选用优质模板,杜绝不合格模板的使用,优先采用新模板;建筑物外露面高程3。0m以上采用大面竹胶板,边角及异型木模

42、板采用内贴防水纤维板,确保砼表面平滑;拆模时避免硬撬(敲),同时要做到轻拿轻放,以避免撬(敲)、碰变形影响正常使用;拆下的模板要及时清理并整形,刷好未受污染的矿物油整齐堆放待用,使用前刷脱模剂;加强模板制作安装质量的检查、控制,确保模板的接缝横平竖直,不漏浆、不变形。b。砼:同部位砼的分层施工缝设置在同一高程,并尽量减少施工分层;同一部位采用相同的配合比、同品种水泥以及黄砂、石子等浇筑。c.对销螺栓:对销螺栓的设置位置要横平竖直,螺栓洞弹线凿除,修补方正且大小一致,色泽尽可能保持一致。对砼表面缺陷修补,应选用与砼同配比的砂浆进行。第六章 主要工程施工第一节、施工测量测量放样是工程施工的根本,也是工程施工的关键步骤,其准确程度如何直接关系到工程施工的成败。1、测量放样主要准备工作:组建测放作业小组;交接测放基准点(线)位置

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
