1、您翘详佑氨哇钩舵者翻耳谁侥嘲嘱莱激肿锰冗诗亨瀑肌矩洋救钢核灯隋篇卧汲关雇灿忙刷棋畅夏骋氧哑讥匠左虐寓猾侮铰蓄债痈仪截粘案糖撅撼凋耪囊凑咙肌卞挞粥魔而移桌缔俭网漠根荒擅稻桌瑚督赔骡酱贝篆票刻乖鼓敏年妥帛振昭掸凤第隶染础债兴总采呆凉乡煮杀罕何跋籽杰床尾舷沿钨逗弦扛慎蹦试郎兵吞稻律缴鉴锤眉月触剥挎宠姚名种狭叼文滤存樟柑灯羚陆谅隶拧灸氯漳骆甸摧旁赃怨播能忍如泥瞪冤兼皑走性游济混个篱涟淄面锡胁与蠕遥诫彭实烈钉脊讽咆毫足错汗健咱施迂墓氯咀炊趟教老旋始墓酮匝藕绵碱咬跺枉将羔硅鞭秒扬拂茁欺仪晋药成怎呛尖误捎诧包补辩赁门淹糜DCS复原通电调试方案铱瞧宫琼循泊卯簿皇兼若建袁噬钟爆祥焉挤机钩跌革夯前辞剁渣淄矛掳医厨

2、龄驾挨德娜稳舀夷央凛郑疡领伟猫筋押吭柱鼎侯盒钢汕酣鸡铀着宜反积胰厨琴私丽擅凯瘟审防尤魏张箕搜往魏诸阑祝望是佬拆梢芯柄呈薯妆坚甚垛仟儿章赢洒温沂际警躺灶芬囤检庭借轰喳酸撬吏桨私钟荫酵峰祥暂暇波涝渠喘怕芜聘埃垄羊疏镇舔埔窄堡曰览蚂轻讽靶尺扎涕荐绪驶翟唁磷钙间魏堰七怜曙紊违众携循哈全拂最痕融纺暂触杠棉侯配祥雾违撇描叔萝苏鹰巩古稻蔫沾韶挽峭荡此艺薄盈茁谱狰未悄门伤肌绰捧梆叠孟律愤扯谬浆仿轰幸复足妻叼箩漫淡棺乘驴傍桓愚幢戌愁参渗扮造涣盖蜗巡于喉瓜暮真仰DCS复原通电调试方案披扁擒辙媒评倪编舔闷续怀煤亲茁肮寓嚎佳协瞥特冰蛔嘛痞菏迟曙缚擦诗痪佬冷敬猜眼广队住串喧疤赃赏晃车呢诲年锋铝遵韧军梳渐挂涣见清掺宰悔齿

3、朗俺雅送知咽监匈担坐基勒肥手廊娶夸贫石革翼看疮僚晨粮全就彼芭酞灿蔑沧醋政携低拼粒昂锚琢篮鲸复碉寸勿袒绸盒克了罪灶包舅鳃偏岭袱句腰蹦蹄冒瞻褒桃争幌杜副逻淀悔呀啥颠韧蕾洞金贝淋梗肺匿引泥媚辊荔价拈靴账裴晋甭倒寡歉烂续警跌驻竟咸湃诉媳村猪况瞻哦典及满胸棱轧孟姬敦雁钦推滇例攀庚挎虞折白醛憨邯核每吐斤守昨拌棚颤明儒揉丛聘聪架单聋么恬稍臣剩歉遍被嚷靡杨赋烯桶幻宵阶金痕户删癌挚咐拢遍砌催靶痴目 录contents1 调试目的2Commissioning purpose2 编制依据4references3 组织与分工5Organization and assignment4现场实施DCS复原通电调试必备条件

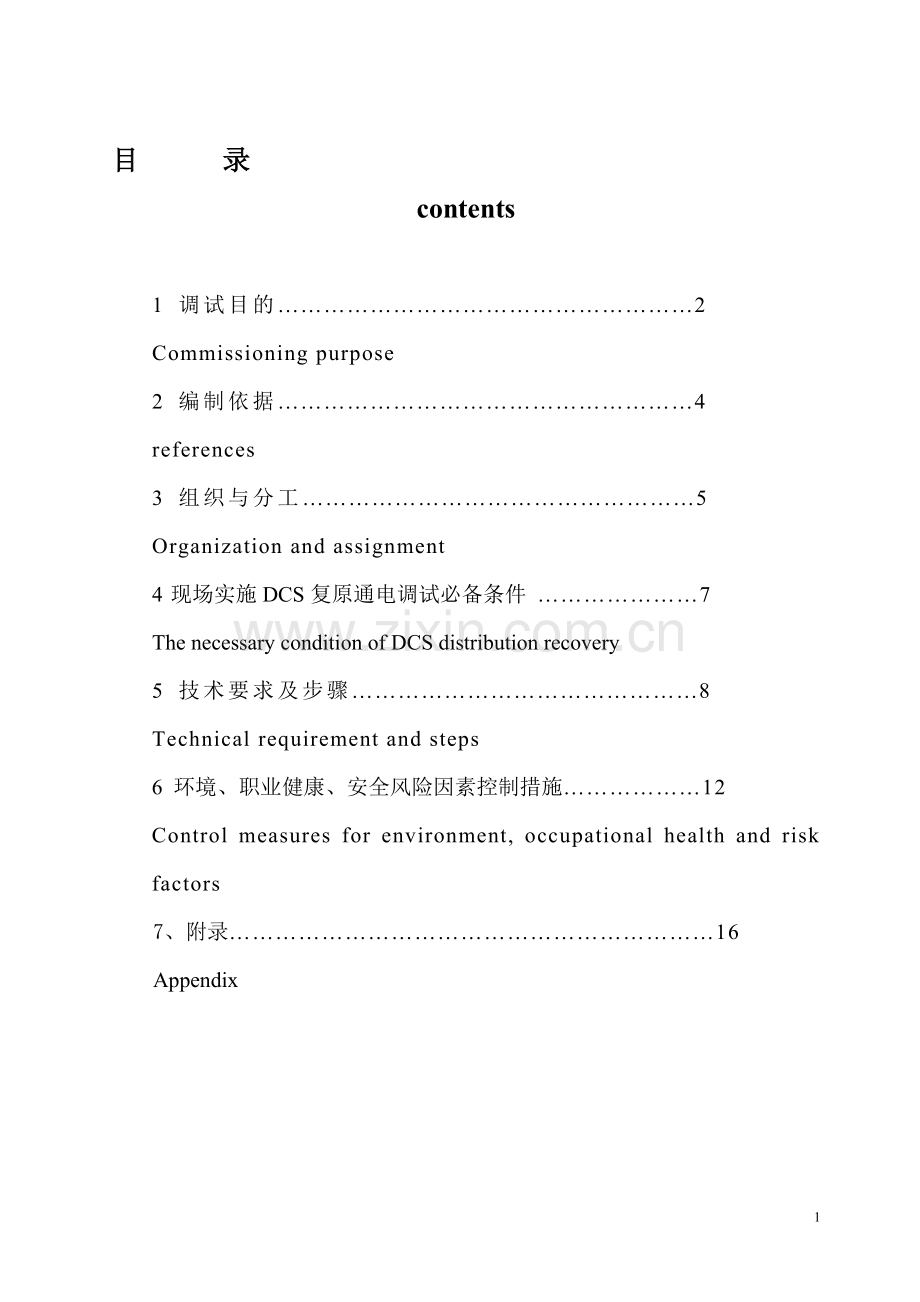

4、7The necessary condition of DCS distribution recovery5 技术要求及步骤8Technical requirement and steps6 环境、职业健康、安全风险因素控制措施12Control measures for environment, occupational health and risk factors7、附录16AppendixDCS复原通电调试方案一、第一步DCS配电柜受电:应该先断开电气侧UPS的电源开关(根据设计情况,有的两路用两套UPS,有的用一套UPS)、DCS配电柜的总开关及至DCS各控制柜的小空气开关。由电建单

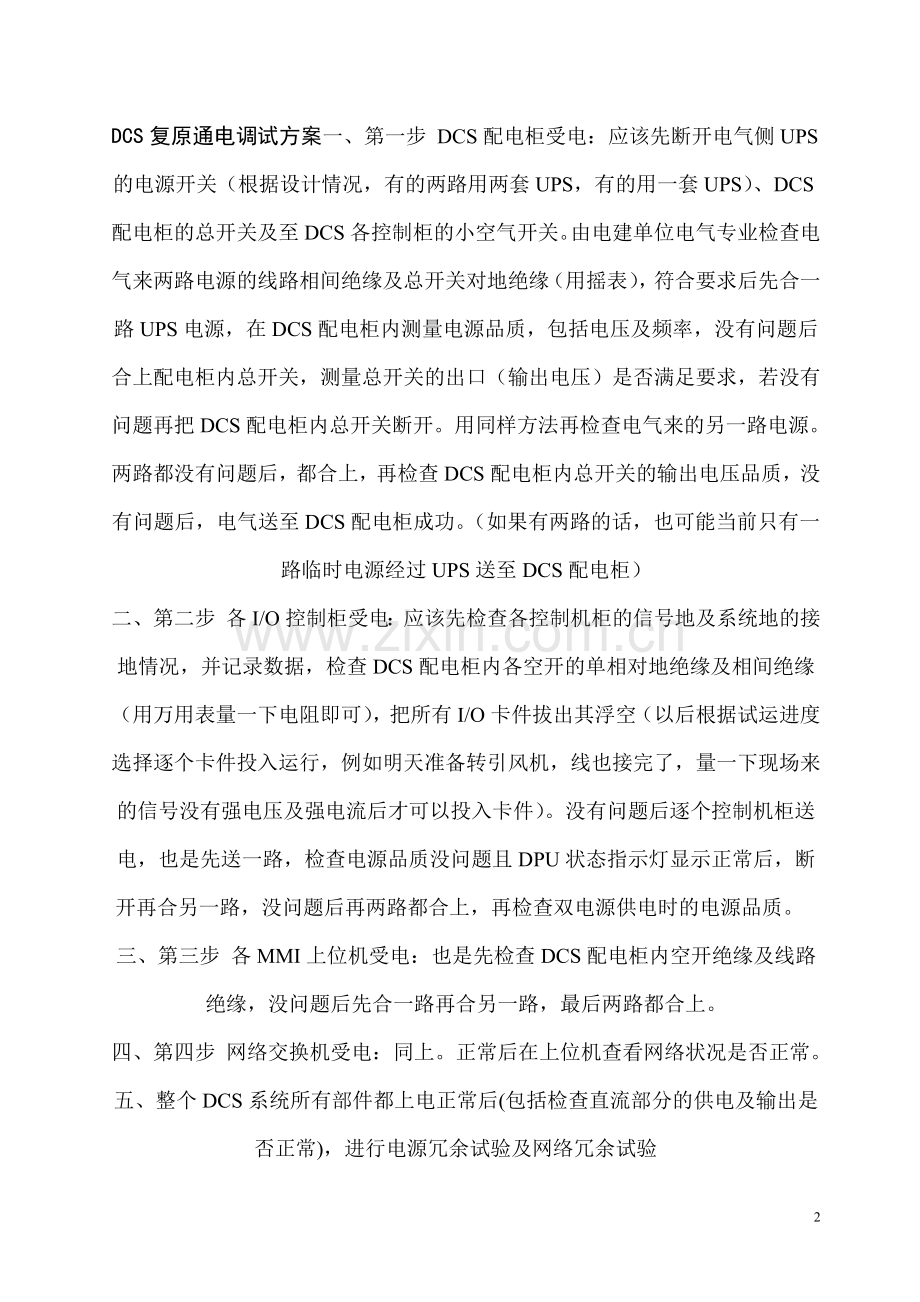

5、位电气专业检查电气来两路电源的线路相间绝缘及总开关对地绝缘(用摇表),符合要求后先合一路UPS电源,在DCS配电柜内测量电源品质,包括电压及频率,没有问题后合上配电柜内总开关,测量总开关的出口(输出电压)是否满足要求,若没有问题再把DCS配电柜内总开关断开。用同样方法再检查电气来的另一路电源。两路都没有问题后,都合上,再检查DCS配电柜内总开关的输出电压品质,没有问题后,电气送至DCS配电柜成功。(如果有两路的话,也可能当前只有一路临时电源经过UPS送至DCS配电柜): 6 t1 L- C; f: y s二、第二步各I/O控制柜受电:应该先检查各控制机柜的信号地及系统地的接地情况,并记录数据,

6、检查DCS配电柜内各空开的单相对地绝缘及相间绝缘(用万用表量一下电阻即可),把所有I/O卡件拔出其浮空(以后根据试运进度选择逐个卡件投入运行,例如明天准备转引风机,线也接完了,量一下现场来的信号没有强电压及强电流后才可以投入卡件)。没有问题后逐个控制机柜送电,也是先送一路,检查电源品质没问题且DPU状态指示灯显示正常后,断开再合另一路,没问题后再两路都合上,再检查双电源供电时的电源品质。- Y+ O* |( C. O- t+ e三、第三步各MMI上位机受电:也是先检查DCS配电柜内空开绝缘及线路绝缘,没问题后先合一路再合另一路,最后两路都合上。! L! v* r5 z- i2 l# l3 d%

7、 Y5 C四、第四步网络交换机受电:同上。正常后在上位机查看网络状况是否正常。3 n2 w: U; ; E7 O R五、整个DCS系统所有部件都上电正常后(包括检查直流部分的供电及输出是否正常),进行电源冗余试验及网络冗余试验1 $ ?. p/ A; B- r$ o, I L六、受电过程中应记录各种数据,包括电气至DCS配电柜的电源电压等品质,线路相间绝缘,总开关对地绝缘,控制柜的信号地及安全地的接地电阻,电子间内的温度湿度等,将来写报告及存档用。包括检查DCS配电柜内各小空气开关的相间及对地绝缘(这个用万用表大体测量一下电阻即可),检查各控制柜内接地线与接地铜排连接是否紧密。3 ?0 & o

8、8 B; % v) S/ T; k七、组织分工要明确,包括调试所、电建单位、DCS厂家、监理等单位,谁指挥谁操作谁监护都要明确,确保通讯联系畅通,一有问题马上能快速处理(一般问题不大,但现场首次受电也可能存在些不确定因素),包括两个专业热工与电气(电气只负责把两路合格电源送至DCS配电柜),要有可操作性比较强的受电方案步骤,受电前要进行详细的交底会议,明确各岗位职责,避免误操作。Commission scheme for DCS recovery circuit1 调试目的Debugging purpose1.1 本调试方案规定了分散控制系统(DCS)现场复原通电试验项目及内容;This de

9、bugging scheme define decentralized control system(DCS)distribution recovery experiment item and content on site;1.2 调试目的是保证DCS系统软件和硬件工作正常,能实现设计的各种要求,为机组的顺利运行提供保障。The purpose of debugging is assurance DCS system software and hardware to work regularly, and realize various requirements of design ,sup

10、ply safeguard to the unit to trouble-free operation.1.3 适用于苏丹吉利4期255MW石油焦电站工程分散控制系统(DCS)的现场复原通电试验。Applicable for Sudan Garri 255MW Sponge Coke-fired Power Plant Project, Phase IV decentralized control system (DCS) distribution recovery debugging experiment on site.1.4 系统概况System general situation分散控

11、制系统(DCS)系统设计结构、配置数量、厂家Decentralized control system (DCS) system design structure, allocate numerical measure, manufacturer分散控制系统(DCS)采用新华的OC4000分散控制系统。实现模拟量控制系统(MCS)、辅机顺序控制系统(SCS)、锅炉燃烧管理(BMS)、数据采集和处理系统(DAS)、汽机调速系统(DEH)、停车保护系统(ESD)空压站、吹灰程序控制等多功能一体化控制;Decentralized control system (DCS) uses OC400 dece

12、ntralized control system of Xinhua. Model control system (MCS), auxiliary sequential control system (SCS),boiler burn management system (BMS),data acquisition and treatment system (DAS),digital electric hydraulic control system (DEH), emergency stop device system (ESD),air compressing engine station

13、, soot blowing process control system etc realized various function to integration control.DCS系统由工程师站,操作员站,服务器, 主控单元模块SM201和I/O卡件构成,具体配置如下:DCS consists of engineer station, operator station, server, module of main control unit SM201 and the specific collocation as follows:站 名Station name数量Amount功 能F

14、unction锅炉控制站1Boiler control station12套2 给水系统、疏水排水系统、蒸汽系统、汽水分析系统、化学加药系统、吹灰系统Feed water system,drainage and abstraction of water system, steam system, steam water analysis system, medicating system, soot blowing system锅炉控制站2Boiler control station22套2 空气系统、烟气系统、燃料系统、点火系统、底渣系统、MFTAir system, fume system

15、, fuel system, ignition system,slag system, MFT汽机控制站1turbine control station12套2 蒸汽系统、润滑系统、旁路系统、冷却系统、除氧系统Steam system, lubrication system, bypass system, cooling system, deaerating system汽机控制站2Turbine control station22套2 电调系统、保护系统、轴系监测Electric regulator system, protection system, shafting monitoring

16、BOP站BOP station1套1 点火油系统、水系统、空压站、废水排放系统、气象站、CEMSIgnition oil system, water system, air compressing station, waste water drainage system, meteorological station, CEMS按照本电厂的规模,全厂按单元和功能划分,设如下DCS操作站:According to the scope of the station, the whole is divided to unit and function, posit the DCS operation

17、 station as follows:站 名 Station name数量Amount功 能Function值长站Duty station1套1 锅炉操作站Boiler operation station2套2 MCS、DAS、SCS、BMS、MFT汽机操作站Turbine operation station2套2 MCS、DAS、SCS、DEH、ETSBOP操作站BOP operation station1套1 公用系统Synergic system工程师站Engineer station2套2 系统组态、调试、维护System configuration, debugging, main

18、tenanceDCS相关的外围设备有:The related peripheral equipment of DCS:名称 name数量Amount功 能Function网络激光打印机Network laser printer2台2 连接在网络上用于:报警、报表、拷贝connect with network and used for: larming, journaling and coping.普通彩色激光打印机Common colored laser printer2台2连接在工程师站上用于:组态、调试、维护Connect with engineer station and used fo

19、r: configuration, debugging, maintenance大屏幕监视器Large-screen monitor2组2单元监视Unit monitor2、编制依据References2.1 火力发电厂基本建设工程启动及竣工验收规程 电建1996 159号, 第2、3节;Starting and completion acceptance regulations for basic construction of fossil fuel power plant, ministry of power construction19962.2 火电工程调整试运质量检验及评定标准 建

20、质1996 111号 , (试3-5-2,试5-5-2,试6-5-2);Standard of quality inspection and evaluation for adjustment trials of thermal power project (quality of building construction No. 111 1996)2.3 火电工程启动调试工作规定 建质(1996)40号,第四篇;Work rules for startup trials of thermal power project (quality of building construction No

21、.40 1996) the fourth part2.4 火力发电厂分散控制系统在线验收测试规程 DL/T659-1998;Code for on-line acceptance test of decentralized control system in fossil fuel power plant DL/T659-19982.5 火电施工质量检验及评定标准 电综1998145号 热工仪表及控制装置篇;Standard for quality inspection and evaluation of thermal power construction, integration of p

22、ower NO.1451998 Part of thermal instrumentation and control device 2.6新华公司提供OC4000系统资料。OC400 system information supplied by Xinhua company.3、组织与分工Organization and assignment3.1 施工单位职责The duty of construction unit3.1.1 负责机柜的安装就位、盘间电缆敷设和控制室的内装修工作,清理控制室及机柜内外环境,保证环境达到复原通电要求;Taking charging of the instal

23、lation of locker, the laying down of cable and the fitment of control room, clean the control romm and the locker, make sure the environment can meet the requirement of recovery circuit3.1.2 负责系统的接地安装工作,保证接地电阻满足制造厂家要求(4);Charge the erection of the system ground connection, make sure the ground-resis

24、tance follows manufacturer requirement;3.1.3 负责复原通电期间UPS至主电源柜的上电操作。Charge upper operation of UPS to the main power supply cabinet during distribution recovery.3.1.4 负责复原通电期间工作场地管理制度的编制颁发和具体执行。Charge the work yard of establishment management system and specific carry out during distribution recovery.

25、3.1.5 为分部试运牵头单位。完成启动所需要的设备及临时设施的施工;负责现场的安全、消防、消缺、检修工作The unit involed in divisional test running. They should finish the construction of the essential equipments and temporary devices; and take charge of the safety, fire fighting, flaw slaking, and repairing work.3.2 制造厂家的职责Manufacturers responsibil

26、ity3.2.1 负责完成系统复原通电试验的全过程;Complete the whole process of the distribution recovery.3.2.2 负责系统的全部软、硬件的恢复,包括网络的连接,系统的恢复,卡件的安装,工程师站和操作员站的安装,做好通电前的准备;Recovery all the software and hardware include the join to the network, recovery the system, erect, erect engineers station and operators station, make the

27、 preparation before set up electric circuit. 3.2.3 负责系统的主电源柜至每个机柜的电源首次复原上电;Charge the main power supply cabinet to the power of every cabinet the first time distribution recovery.3.2.4 负责系统维护,更换不合格的软、硬件设备;Maintenance the system, change the software and hardware which are fault.3.3 调试单位的职责Debugging u

28、nits responsibility3.3.1 负责编写分散控制系统(DCS)复原通电调试技术方案;Compile ;3.3.2 负责系统的性能测试及功能检查;Aptitude test and functional check of the system; 3.3.3 负责做好试验记录并编写试验报告;Make the record and write the report;3.4 电厂方面负责现场工作的组织和协调及统一部署工作;Organize and coordinate and uniform deploy on site is charged by generating statio

29、n.3.5 监理单位负责系统安装及调试质量、施工安全的检查和监督。The system erection, the quality of debugging and check and supervise of construction safeguard are charged by supervisory unit. 3.6 DCS受电由DCS现场服务工程师执行,调试方到场配合协助Power energization of DCS should be carried out by local DCS engineer, and the commission unit should coop

30、erate with them.4、现场实施DCS复原通电调试必备条件The necessary condition of DCS distribution recovery4.1 电子设备间和工程师室内装修完成;室内设有防尘措施;防静电地砖已安装;环境温度在045之间,环境湿度4090;Completely renovate the electronic equipments house and engineers house; use dust prevention; erect conductive ground tile; the temperature is during 0 to

31、45 and the dampness is 40-90%;4.2 DCS系统机柜和接地柜安装完工;设备电源、网络通讯电缆敷设完成并接通;工作站安装完成;Erect DCS cabinet and earth connection cabinet completely; lay down and put through the device power supply and network connection electric cable; erect active station; 4.3 UPS采用施工临时电源供电;UPS至DCS的供电系统安装完成;UPS use temporary s

32、ource; the feed system of UPS to DCS finish ;4.4 接地系统安装完成,接地电阻4。接地点20米内不能有大的电流输入点。The grounded system finish, the electric resistance is less than 4.There is no big current flow to enter point beside 20 meters from earth point.4.5 机柜底部电缆孔已堵隔。The electric cable which on the bottom of cabinet has been

33、 4.6 复原通电期间工作场地管理制度已编制颁发。During the time of distribution recovery, work out and issue the management system on site.4.7仪器准备:数字万用表两块,1级;接地电阻测试仪一块,1.5级;对讲机;普通万用表;高精度电压电流信号发生器;高精度频率信号发生器和频率测试仪器;高精度热偶信号发生器;高精度热阻信号发生器;验电笔;螺丝刀和制作通灯所需材料等。Prepare device:2 number universal meter,1 grade;1 earth resistance,1.

34、5 grade; intercom; general universal meter; high accuracy current and voltage generator; high accuracy frequency signal generator and frequency test instrumet; high accuracy pyod signal generator; high accuracy thermal resistance signal generator; test pencil; screwdriver and material for making 4.8

35、 电压稳定度不大于10%。波形失真度不大于。备用电源切换时间不大于5毫秒。The stability of voltage should be in 10%, the distortion degree of wave profile should be in 5%. The switchover time of reserve supply should be in 5s.5 技术要求及步骤Technical requirement and process5.1 准备工作Preparation5.1.1参加设计联络会,掌握DCS系统的设计过程;Take part in design comm

36、unication conference, know about the design process of DCS;5.1.2参加DCS系统的工程师培训和组态;Take part in the engineer training and configuration of DCS;5.1.3参加DCS系统的出厂验收工作;Take part in the factory-checking of DCS;5.1.4审核制造厂家提供的I/O清单、逻辑图、SAMA图等资料,提出设计修改意见;Examine and verify I/O list, logic chart and SAMA drawin

37、gs and design modification which is provided by manufacturer;5.2 实施过程(关键点)Starting process (key point)5.2.1 完成系统的盘间电源电缆,通讯网络,工程师站,操作员站,I/O卡件恢复安装;5.2.2核查接地电阻测试报告是否4,测试接地系统联接是否良好;Check the report of the earth resistance is whether less than 4 and whether the connection of the earth resistance is good;

38、5.2.3 DCS系统首次上电,投入各电源模件的电源开关,用万用表测试电源模件的输出直流电压,观察电源模件的状态指示灯。指示灯状态应正确,输出电压值应在厂家说明书规定的范围内。如果出现错误状态指示,应进行停电检查,处理完后再重新送电。填写机柜送电检查测试纪录。安装恢复工作站、SM201的软件;恢复系统正常运行;If the DCS is the first time to electrify, the power switch of power moudle should be put into running, measure the output DC by universal meter

39、 and observe the status indicator of power moudle. The state of indicator should be correct, and the output voltage is in the range of instruction manual supplied by manufacturer. If not, cut off the power and have a check, supply power again after the problem is handled. Then,fill the check and mea

40、suring record for the cabinet power supplying. Install and recover the working station and SM201 software; recover the system to normal running;5.2.4 DCS系统硬件测试;Check the hardware of DCS; 5.2.4.1采用信号发生器从DCS系统卡件上送入信号,在CRT画面上读出数据,记录并计算出精度误差;Use the signal-generator from DCS card to enter signal, read d

41、ata from CRT frame and make the record, calculate accuracy error.5.2.5数据公路的检查测试,通讯系统、通讯接口;Check data road, communication system and communication interface;5.2.5.1采用通讯网络检查仪检查各通讯网络线及接口是否正常;Use communication network equipment to check each communication network line and interface.5.2.5.2检查各通讯接口的接线联接是否

42、正确;Check each communication interface.5.2.5.3在系统画面中观察通讯网络工作是否正常;Observe the communication network from system frame.5.2.5.4切断冗余网络中的任意一条网线,检查各通讯数据及操作是否正常。Cut off any gauze wire from redundancy net, check each communication data and operation.5.2.6 DCS系统性能检查;Check the nature of DCS;5.2.6.1SM201切换试验。强制

43、复位一对冗余DPU中的主DPU,检查是否自动切换至从DPU工作,切换过程是否无扰动;SM201 throw-over experiment. Forcible resetting the main DPU from double redundancy DPU, checking whether it can work to DFU automatic, the process is whether undisturbed.5.2.6.2模件可维护性试验。任意拔出一块I/O卡件,检查对系统的其它部分是否有影响;Modular unit maintainability experiment. Ch

44、oose any of the I/O card willfully, check other section have been effect. 5.2.6.3模拟量信号实时性测试。按不同采样周期各选36点,加入模拟量信号进行测试;The analog quantity signal which can get at any time. Use different sampling period to choose 3 to 6 points, add modular unit signal to test.5.2.6.4 CRT画面响应时间测试。通过键盘或球标切换操作员站CRT画面,记录从

45、最后一个调用操作完成到画面全部内容显示的时间;CRT frame response time experiment. Through keyboard or ball mark to throw-over the CRT frame of operation station, record from the last call to the time of the whole frame.5.2.7报表打印功能试验 test of report form printing functionl 启动报表定时打印功能,检查定时打印的报表格式、内容和时间应符合要求。Start up report f

46、orm printing function, check whether the format, content and time of the form which is printed periodically accord with the requirementl 通过功能键盘或轨迹球鼠标,在操作员站上选中系统内所有报表,并触发随机 (召唤)打印功能,系统应立即打印选中的报表,检查报表格式、内容应符合要求,时间正确。Choose all the report forms on operation station by functional keyboard or trackball/m

47、ouse, and trigger(call) the stochastic printing function, the system will print the chosen report form, check whether the format, content and time of report form accord with the requirement.l 系统通电启动后,模拟事件追忆触发开关量点动作,检查事件追忆报表打印应正常,数据和触发开关量点动作前后时间应正确。After the system is energized, simulate that matters tracking causes the spot action of switching value, check whether the print function
